【深度】分布式光伏两种模式对比分析

来源:发布时间:2017-01-20 08:17:59

“自发自用、余电上网”or“全额上网”,分布式光伏有两种模式,备案成哪种模式更好?

在做决定之前,您需要了解以下3点:

1)两种模式当前电价的对比;

2)关于模式变更的规定;

3)两种模式未来的风险。

一、目前两种模式的电价对比

1“自发自用、余电上网”模式

该模式下,发电量有两个电价。

自发自用部分电价 = 用户电价+0.42 +地方补贴

余电上网部分电价 =当地脱硫煤电价+0.42 +地方补贴

其中,0.42元/kWh为国家补贴,连续补贴20年。

以北京的电价为例:

2“全额上网”模式

全国分为三类电价区,光伏标杆电价分别为0.65元/kWh、0.75元/kWh、0.85元/kWh。

北京属于二类电价区,上网电价为0.75元/kWh。

可以发现:

北京的“余电上网”的电价(0.3515+0.42)高于“全额上网”模式下的标杆电价(0.75)。

当“自发自用电价>全额上网电价>余电上网电价“时,如下图。在此情况下,必须要衡量”自发自用比例“,才能判断哪种模式的经济效益更好。

而当“自发自用电价>余电上网电价>全额上网电价“时,如下图。”自发自用、余电上网“模式下的两个电价都高于”全额上网“,毫无疑问,前者的经济效益肯定最好。

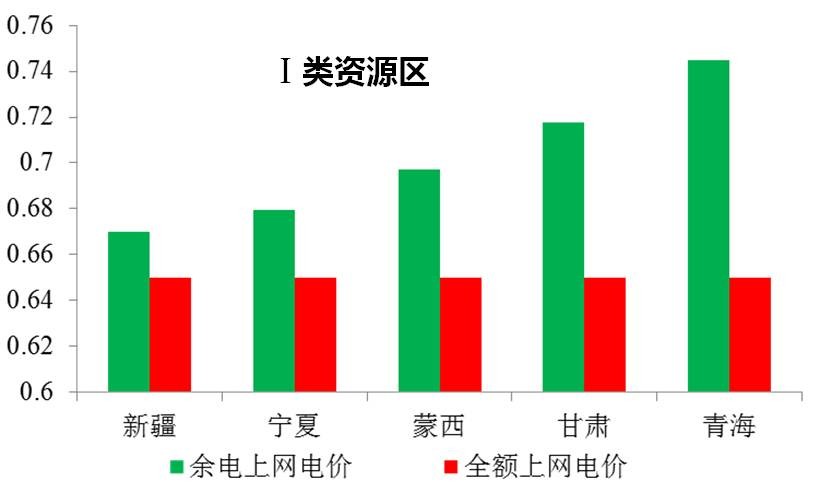

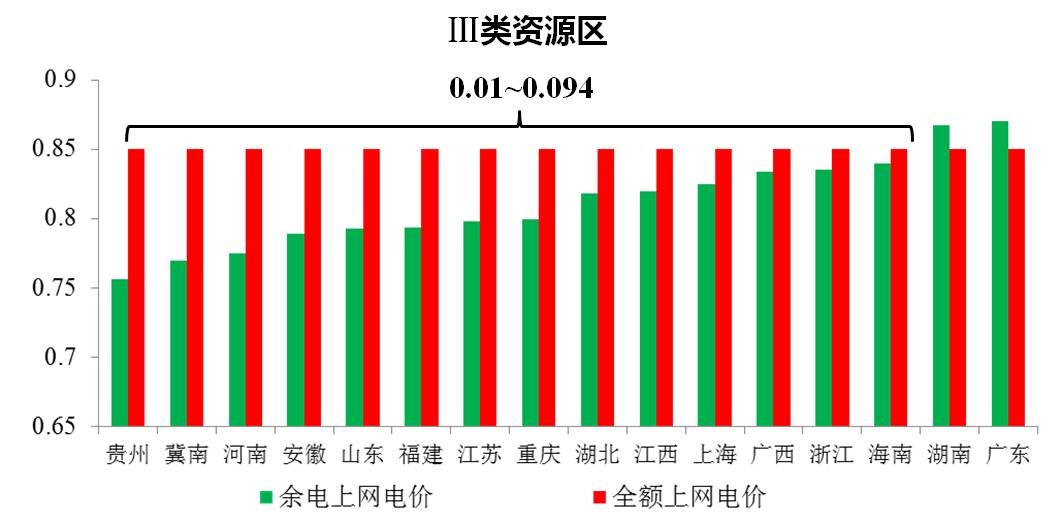

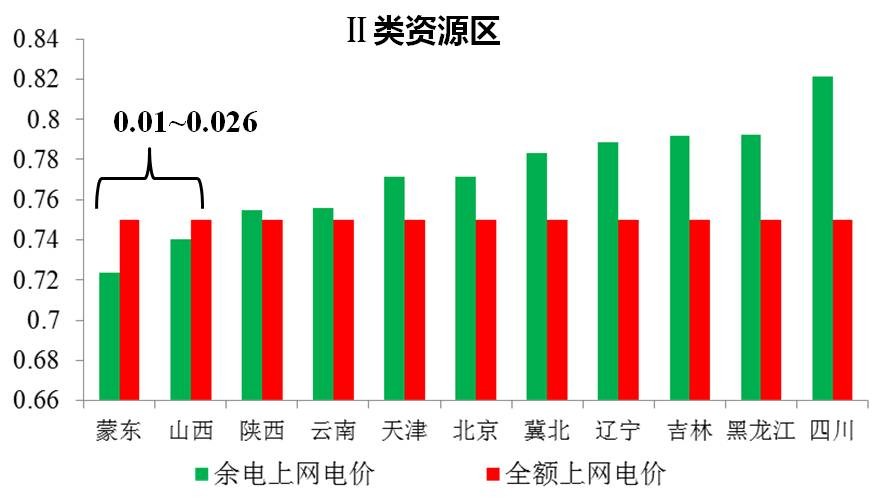

毫无疑问,自发自用电价>全额上网电价;对Ⅰ 、Ⅱ、Ⅲ类电价区的“余电上网电价“和”全额上网电价“进行比较,如下图所示。

可以看出,

除了Ⅱ类电价区两个省,Ⅲ类电价区部分地区的“余电上网电价“略低于”全额上网电价“1~9分/kWh,其他地区“余电上网电价“均高于”全额上网电价“。

因此,在此情况下,选择“自发自用、余电上网”模式的经济效益更好。

下一页>

二、关于模式变更的规定

根据2015年12月12日国家发展改革委发布的《关于完善陆上风电光伏发电上网标杆电价政策的通知》(发改价格[2015]3044号):

已按“自发自用、余电上网”模式执行的项目,在用电负荷显著减少(含消失)或供用电关系无法履行的情况下,允许变更为“全额上网”模式。选择“全额上网”模式,项目单位要向当地能源主管部门申请变更备案,并不得再变更回“自发自用、余电上网”模式。

根据了解,

当“自发自用、余电上网”模式变更为“全额上网”模式时,执行的是“变更时的上网标杆电价“!

举个例子:

2014年北京市某项目按照“自发自用、余电上网”模式并网,拿0.42元/kWh的度电补贴,当时的光伏标杆电价为0.95元/kWh。2017年,该项目要变更为“全额上网”模式,此时北京的光伏标杆电价为0.75元/kWh。

如果项目变更为“全额上网”模式,则执行0.75元/kWh的标杆电价。

根据前一个问题的结论:

在现有的电价水平下,全国大多数地区,“自发自用电价>余电上网电价>全额上网电价“

这种情况下,即使自发自用比例=0%,项目的收益仍然优于全额上网。因此,就没有必要因“用电负荷显著减少(含消失)“而变更成”全额上网“模式了。

三、两种模式未来的风险

1“自发自用、余电上网”模式的风险

1)用户用电价格下降

一般“自发自用电”模式下,电费采用现有电价打折的方案。

随着电改的不断深入,用户价格(尤其是用电大户)下降的概率非常大,将会导致自发自用形式的光伏电站收益下降。

然而,由于

一般情况下,

用户用电价格  > 脱硫煤标杆电价(电网的收购价格)

因此,未来“自发自用、余电上网”模式的收益,应大于“全额上网”型。

2)用户信誉风险

目前,很多“自发自用”分布式项目出现“自用”部分电量电费收取难问题。

已经有多起诉诸法律的案例。

“用电企业经营不善无力支付”

“用电企业有钱但不愿支付”

“用电企业门难进、支付流程繁琐,收费成本高”

……

前期开发过程,要对客户的信用情况进行充分调研,严格把控用电户的“信用等级差”风险。

下一页>  余下全文

如果用户信誉等级低 ,即使采用“全额上网”模式,也会出现后期涨屋顶租金,找各种理由影响项目发电等....目前此类情况都已经发生过。

“屋顶业主信誉情况”是分布式最大的风险之一!

2“全额上网”模式的风险

由于“全额上网”模式执行的是地面光伏电站的标杆电价,现有地面光伏电站的一些问题,“全额上网”分布式也可能会面临。

问题1:标杆电价的变相降低

云南针对地面电站,将“脱硫煤标杆电价”调整为“水电平均交易价格”,变相降低的标杆电价。

未来,全额上网分布式会不会也按此标准调整收购价格?

问题2:地面电站电价分“保障小时数”和“竞价上网”两部分

未来,全额上网分布式会不会也会执行,保障小时数内标杆电价,之外竞价上网?

个人认为,随着配电网侧分布式光伏装机规模的不断增加、电改进一步深入,上述两种情况很可能发生。

四、结论

现在的电价政策下,“自发自用、余电上网“模式经济效益更好,由于并网模式变更执行的是现行标杆电价。因此,在大多数地区,即使用户用电量减少甚至为0, “自发自用、余电上网“都没必要变更成”全额上网“模式。

“自发自用、余电上网“模式如果用户信誉好,风险较低;而”全额上网“模式未来可能面临较大的收益风险。

综上所述,未来“自发自用、余电上网“模式应该更受欢迎,”全额上网“模式的比例将会显著减少。

索比光伏网 https://news.solarbe.com/201701/20/148605.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
浙江温州洞头区:分布式光伏发电项目建设管理政策征求意见来源:洞头区政府 发布时间:2026-08-19 14:11:16

温州市洞头区发展和改革局于2026年8月17日发布《关于进一步规范分布式光伏发电项目建设管理的通知(公开征求意见稿)》,面向社会公开征求修改意见,征询期为2026年8月17日至9月18日。该文件旨在推动辖区分布式光伏发电项目高质量发展,重点围绕项目规划、建设、并网、验收及运行等环节,强化全流程规范管理。公告明确了公众提交意见的三种渠道:邮寄信函至洞头区发改局指定地址、发送电子邮件至指定邮箱,或拨打能源和环境科电话反馈,并要求来件注明文件名称及“修改意见”字样。附件同步提供了征求意见稿全文,供公众查阅参考。此举体现了地方政府在新能源领域加强制度建设、提升治理规范化水平的工作导向。

2.31元/W!四川成都6.5MW分布式光伏发电EPC公示中标结果来源:光伏盒子 发布时间:2026-08-19 09:44:13

四川成都龙泉驿南6.5MW屋顶分布式光伏发电项目EPC总承包中标结果近日公示。该项目由成都圣源光洁新能源有限公司招标,选址于四川省成都市,采用分两期建设方式,直流侧总装机容量达6.5兆瓦。经公开招标,安徽远能电力工程设计有限公司为中标单位,其投标总报价为1502.37万元,折合单价为2.31元/瓦。该价格反映了当前分布式光伏EPC市场的成本水平,亦体现项目在屋顶资源利用、系统设计与工程实施方面的整体报价。公告明确了中标主体、项目规模、地理位置、投资金额及单位造价等关键信息,标志着该项目正式进入建设实施阶段。

鄂尔多斯市康巴什区2026年分散式风电、分布式光伏发电项目优选结果公示来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-08-18 08:53:05

鄂尔多斯市康巴什区于2024年7月21日启动2026年分散式风电与分布式光伏发电项目优选工作,并于8月12日公示优选结果。本次优选共确定7个中选项目,总装机规模9万千瓦,其中分散式风电项目1个,规模4万千瓦,由内蒙古华御新能源有限公司申报,项目名为“华御新能源康巴什4万千瓦分散式风电项目”;分布式光伏项目6个,总规模5万千瓦,中选企业包括鄂尔多斯市康能清洁能源有限公司、内蒙古天耀能源有限公司及鄂尔多斯市泰发祥房地产开发有限公司。所有项目均位于康巴什区行政区域内,旨在推进当地可再生能源就近消纳与分布式能源发展。(199字)

滨海投资投建分布式光伏发电项目利好来源:天津泰达投资控股有限公司 发布时间:2026-08-12 08:57:14

滨海投资(HK2886)与德清启源智控能源服务有限公司合作,分别与德清县新市镇白彪村集体经济组织及德清鑫合汇建设发展有限公司签署协议,共同投建分布式光伏发电项目。项目利用合作方屋面资源,总装机容量达3.51兆瓦,全部发电收益、国家补贴及绿证收入归启源智控所有。作为滨海投资首个对外投资建设的分布式光伏项目,此举标志着其在综合能源服务领域的实质性突破,是公司加速向综合能源供应商转型的重要里程碑。项目不仅有望为公司带来长期稳定现金流,还将积累可复制的分布式光伏开发与运营经验,为其后续规模化拓展综合能源市场奠定基础,助力股东价值的可持续增长。(198字)

100MW!内蒙古户用分布式光伏发电项目招标来源:中国招标投标公共服务平台 发布时间:2026-08-12 08:55:15

内蒙古乌兰察布市启动100MW户用分布式光伏发电项目招标,由中峰岳盛(内蒙古)新能源有限公司作为招标人,项目已获相关部门审批核准。总投资约3.5亿元,建设范围覆盖四子王旗、兴和县、化德县等多个县域。项目采用“农户庭院+分布式”模式,光伏组件直接安装于农户自有院落内,逆变器、并网柜等电气设备依托壁挂或光伏支架就地布置,不额外占用耕地或公共空间。工程地质条件暂按天然地基设计,最终基础方案将在施工图阶段依据实地勘察报告优化确定。该项目旨在推动农村能源结构转型,提升可再生能源就地消纳能力,是内蒙古推进整县屋顶分布式光伏开发的重要实践之一。(198字)

北京市碳普惠方法学鼓励居民分布式光伏发电自消纳模式(征求意见稿)发布来源:北京市生态环境局 发布时间:2026-07-29 09:20:20

北京市生态环境局于2026年7月发布《北京市碳普惠方法学 鼓励居民分布式光伏发电自消纳模式(征求意见稿)》,旨在推动居民分布式光伏“自发自用、就地消纳”。该方法学适用于北京市行政区内装机容量不超过400kW、自发自用比例不低于70%的居民自建光伏项目,并限制重复申领补贴。区别于传统以发电量或上网电量为核算基准的做法,本方法学创新采用“自发自用电量”作为减排量计算依据,通过碳普惠收益激励居民优先消纳绿电,缓解电网调控压力,提升可再生能源本地消纳水平。此举标志着政策导向从单纯鼓励光伏建设转向强化绿色电力实际利用,支撑首都能源绿色低碳转型目标。征求意见截止至2026年8月11日。(199字)

西藏自治区拉萨市分布式光伏发电项目备案指南公布来源:拉萨市发展和改革委员会 发布时间:2026-07-28 10:27:23

拉萨市发改委于7月27日印发《拉萨市分布式光伏发电项目备案指南》,明确自2026年7月27日起施行。指南将分布式光伏项目划分为四类:自然人户用(利用自有住宅、接入电压≤380伏)、非自然人户用(利用居民住宅、接入电压≤10千伏、装机≤6兆瓦)、一般工商业(利用公共机构或工商业建筑、接入电压≤10千伏、装机原则上≤6兆瓦)以及大型工商业(接入用户侧电网或专线供电,接入电压≤35千伏且装机≤20兆瓦,或接入110千伏且装机≤50兆瓦)。该指南统一规范了各类项目的适用范围与技术条件,由拉萨市发改委负责解释。

内蒙古康巴什区:2026年分散式风电、分布式光伏发电项目优选来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-07-22 10:02:14

内蒙古康巴什区于2024年7月21日发布2026年分散式风电与分布式光伏发电项目开发主体优选公告,计划在辖区内建设总装机容量9万千瓦的新能源项目,其中分散式风电4万千瓦、分布式光伏5万千瓦。公告明确项目须严格遵循国家及自治区最新政策要求,实行公开竞争性优选,由康巴什区发改委委托第三方机构组织评审,重点考察企业综合实力、技术方案、前期工作进展及多场景融合能力。申报企业须具备独立法人资格,无严重失信记录,且不得存在已获规模但长期未建的情形。项目实施实行全过程管控:分布式光伏须在批复后3个月内完成备案、12个月内投产;分散式风电须6个月内完成核准、18个月内投产。建设须坚持“就近接入、就地消纳”原则,严控场址、规模及投资主体变更,严禁倒卖项目,并鼓励与乡村振兴、零碳园区等融合发展。(199字)

2.27元/W!江苏泰州5.796MW分布式光伏发电项目EPC中标结果公示来源:光伏盒子 发布时间:2026-07-20 08:53:57

本文介绍了江苏泰州一处分布式光伏发电项目的EPC总承包中标结果。该项目为大唐扬动股份有限公司5.796MW分布式光伏项目,由大唐泰州热电有限责任公司招标,建设地点位于泰州市姜堰区。经公示,湖南省工业设备安装有限公司中标,中标金额为1321.0458万元,折合单价2.27元/瓦。该价格体现了当前分布式光伏EPC市场的成本水平,也反映出项目在规模、地域及实施条件等方面的综合特征。作为典型的工商业屋顶分布式光伏项目,其建成投运后将有助于提升当地清洁能源消纳能力与企业绿电使用比例。(198字)

2026年山东绿电直连新政深度解读:红区配储可并网 分布式光伏消纳迎新路径来源:索比光伏网 发布时间:2026-07-16 11:45:13

本文深度解读山东省于2026年7月8日出台的《关于加强和规范绿电直连发展的通知》,该政策是国家绿电直连688号文后首个省级落地细则。针对山东作为全国光伏装机第一大省所面临的分布式光伏消纳难、电网红区扩容受限等现实问题,新政明确:在电网无开放容量区域,满足配储、全自发自用及四项安全技术指标前提下,可新建分布式光伏;将源网荷储一体化项目与绿电产业园纳入统一管理,打通多用户绿电直供路径。政策提出四大关键导向:红区破局激活存量屋顶资源;拓展海上油气田、港口、算力中心等新型应用场景;设定60%自用率、20%上网比例等硬性约束,强制配置储能;明确配套储能不得独立入市,聚焦源荷匹配与自用提升。

关于公开征集肇庆市石牌居委会97.92kWp分布式光伏发电项目EPC总承包单位的报名公告来源:广东金叶集团 发布时间:2026-07-16 09:58:30

广东金叶新能源就肇庆石牌居委会97.92kW分布式光伏项目公开征集EPC总承包单位,采用BIPV棚式钢架安装,执行“自发自用、余电上网”,工期60天。单瓦限价3.487元,报价截止7月17日17:30。要求电力施工总包三级及以上资质及承装(修、试)五级及以上许可证,接受联合体投标。
