宁夏苏银产业园绿电直连等基础设施项目投资主体遴选

来源:苏银产业园管理委员会发布时间:2026-09-03 08:55:38

8月28日,苏银产业园关于公开遴选绿电直连等基础设施项目投资主体的公告发布。

苏银产业园管理委员会拟通过公开遴选方式,择优确定一家社会投资主体,负责园区绿电直连等基础设施项目的投资、建设与运营,该项目总投资约人民币9亿元,资金由中选主体全额自筹。

建设内容:

1.绿电直连项目:电源侧选取园区周边新能源用地,建设风电或光伏项目(不低于200MWp),作为绿电直连主力电源;配网侧建设绿电直连专用线路、变电站及配套储能(新型)设施,实现物理直连;负荷侧选取园区存量重点用能企业和新落地高载能项目。

2.光伏建筑项目:根据园区零碳园区规划建设要求,规划建设光伏一体化公交车站、路灯、车棚等设施,充分挖掘园区建筑及公共空间可再生能源开发潜力。

3.虚拟电厂+电力交易诊断咨询:负责虚拟电厂的技术迭代和运维服务,为园区提供电力交易相关的诊断服务,配合园区完成验收及后评价工作。

4.智能微电网系统:统筹建设园区集中式新能源、分布式光伏、储能系统、重卡充换电站等基础设施,整合园区生产、办公、生活等多元用电负荷,构建园区源-网-荷-储一体化智能微电网,完成与虚拟电厂平台的业务对接,实现园区能源系统智能协同、安全稳定、高效经济的闭环调控运行。

5.清洁能源供暖改造项目:根据零碳园区总体规划,按照园区供暖改造规划通过地源热泵、空气源热泵、算力余热、电锅炉改造等方式解决园区居民片区(不含工商业)供暖改造。

6.节能改造项目:根据零碳园区总体规划,由园区牵头实施园区节能降碳提升工程,对入园企业高耗能工艺设备、电机拖动系统、公用照明系统等开展能效提升与节能改造,推广高效节能装备,降低园区综合能耗水平。

开工时间:中标通知书发放、投资合作协议签订、取得绿电直连批复、纳入自治区开发建设方案及开工手续办结后1个月内正式开工。

建设周期:绿电直连项目根据对应存量及新增负荷的政策情况分期实施,在项目实质性开工后6个月内建成并网。其他零碳园区配套项目,结合实际分阶段实施,须在2027年年底之前建成投入运行。

合作模式:按照“谁投资、谁运维”,适时与园区共同组建多元化投资主体,开展绿电直连等基础设施项目的投资、建设和运营,合作成立零碳园区技术创新应用中心。

详请见下:

苏银产业园关于公开遴选绿电直连等基础设施项目投资主体的公告

为落实国家“双碳”战略,创新新能源开发利用模式,提升园区绿电就地消纳水平,助力苏银产业园国家级零碳园区建设,根据国家发展改革委
国家能源局《关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650号)和《关于有序推动多用户绿电直连发展有关事项的通知》(发改能源〔2026〕688号)政策要求及银川市相关工作部署,苏银产业园管理委员会(以下简称“管委会”)决定采用公开遴选方式,择优确定一家社会投资主体,负责园区绿电直连等基础设施项目的投资、建设与运营。现将有关事项公告如下:

一、项目概况

项目名称:苏银产业园绿电直连等基础设施项目。

投资金额:总投资约人民币玖亿元(¥900,000,000.00),资金由中选主体全额自筹。

建设内容:

1.绿电直连项目:电源侧选取园区周边新能源用地,建设风电或光伏项目(不低于200MWp),作为绿电直连主力电源;配网侧建设绿电直连专用线路、变电站及配套储能(新型)设施,实现物理直连;负荷侧选取园区存量重点用能企业和新落地高载能项目。

2.光伏建筑项目:根据园区零碳园区规划建设要求,规划建设光伏一体化公交车站、路灯、车棚等设施,充分挖掘园区建筑及公共空间可再生能源开发潜力。

3.虚拟电厂+电力交易诊断咨询:负责虚拟电厂的技术迭代和运维服务,为园区提供电力交易相关的诊断服务,配合园区完成验收及后评价工作。

4.智能微电网系统:统筹建设园区集中式新能源、分布式光伏、储能系统、重卡充换电站等基础设施,整合园区生产、办公、生活等多元用电负荷,构建园区源-网-荷-储一体化智能微电网,完成与虚拟电厂平台的业务对接,实现园区能源系统智能协同、安全稳定、高效经济的闭环调控运行。

5.清洁能源供暖改造项目:根据零碳园区总体规划,按照园区供暖改造规划通过地源热泵、空气源热泵、算力余热、电锅炉改造等方式解决园区居民片区(不含工商业)供暖改造。

6.节能改造项目:根据零碳园区总体规划,由园区牵头实施园区节能降碳提升工程,对入园企业高耗能工艺设备、电机拖动系统、公用照明系统等开展能效提升与节能改造,推广高效节能装备,降低园区综合能耗水平。

开工时间:中标通知书发放、投资合作协议签订、取得绿电直连批复、纳入自治区开发建设方案及开工手续办结后1个月内正式开工。

建设周期:绿电直连项目根据对应存量及新增负荷的政策情况分期实施,在项目实质性开工后6个月内建成并网。其他零碳园区配套项目,结合实际分阶段实施,须在2027年年底之前建成投入运行。

遴选方式:公开遴选,综合评分法(附后评分细则)。

项目性质:绿电直连等基础设施项目。

合作模式:按照“谁投资、谁运维”,适时与园区共同组

建多元化投资主体,开展绿电直连等基础设施项目的投资、建设和运营,合作成立零碳园区技术创新应用中心。

二、申报主体资格要求

主体资格:在中华人民共和国境内注册的独立法人企业,本次遴选不接受联合体投标。

资质要求:具备风电、光伏、分布式能源(微网)发电及相关项目的开发、投资、建设、生产、运营、销售和服务资质或配电网投资、建设和运营资质;具备购电、供电和售电业务。

财务实力:净资产不低于4.5亿元(即总投资的50%)。

业绩要求:近5年内具有以下业绩:(1)建成或在建集中式风电和光伏项目总装机容量不低于300MW,且至少包含1个单体规模≥50MW的集中式新能源项目(需提供项目备案证(核准文件)、开工证明(电力建设工程质量监督报告或其他证明已开工材料)等材料;(2)建成或在建1个110kV及以上输变电工程。

信誉要求:未被“信用中国”列入失信被执行人、重大税收违法案件当事人名单;近三年无重大安全、质量事故及能源领域行政处罚记录。

三、履约承诺

中选主体须严格按照零碳园区建设相关要求签订投资协议,明确项目具体建设内容、建设时序等,若未按期实现项目实质性开工,园区管委会有权解除已签订的投资协议,并重新遴选主体开展合作。

四、遴选流程及时间安排

本项目遴选公告将于2026年8月27日在苏银产业园官网及公众号同步发布。

凡有意参与遴选的企业,请于8月28日至9月1日(每日9:00-12:00、14:00-17:00)将营业执照复印件、法人授权书发送至电子邮箱(2375706342@qq.com)进行报名,申请文件递交的截止时间为2026年9月8日9:00,地点为宁夏银川市贺兰县虹桥北街陕西大厦B座14楼1404室,份数要求为一正两副需密封递交。

递交截止后,招标人将择期组织专家评审组进行综合评分及述标答辩,按综合得分进行排序,得分最高的为中选主体,最终遴选结果将在官网公示不少于3天。

五、遴选文件的制作

1.企业法人营业执照。

2.法定代表人身份证明及授权委托书。

3.未被“信用中国”列入失信被执行人、重大税收违法案件当事人名单;近三年无重大安全、质量事故及能源领域行政处罚的完整记录查询截图。(打印时间需在遴选公告发布之后至遴选文件递交截止前)

4.绿电直连等基础设施项目整体实施方案、质量控制、进度计划。

5.企业综合实力。

6.其他相关证明文件。

六、联系方式

本次遴选的主办单位为苏银产业园管理委员会,受理部门为经济发展服务部。办公地址位于宁夏银川市兴庆区苏银产业园智慧研发大厦9层,咨询电话:0951-8886518。遴选程序由代理机构宁夏新航路项目管理有限公司负责,咨询电话:0951-5958390。遴选全过程接受纪检监察部门监督,监督电话:0951-8886559。

七、特别声明

1.申报企业须对所提供材料的真实性负责,如有弄虚作假,一经查实取消资格,并列入园区不良信用记录。

2.中选主体须在苏银产业园内注册成立项目公司,负责项目的建设运营,并承诺在中标通知书发放、投资合作协议签订、取得绿电直连备案证并纳入自治区开发建设方案及开工手续办结后1个月内实质性开工。

3.本公告由苏银产业园管理委员会负责解释。

苏银产业园管理委员会

2026年8月27日

附件:

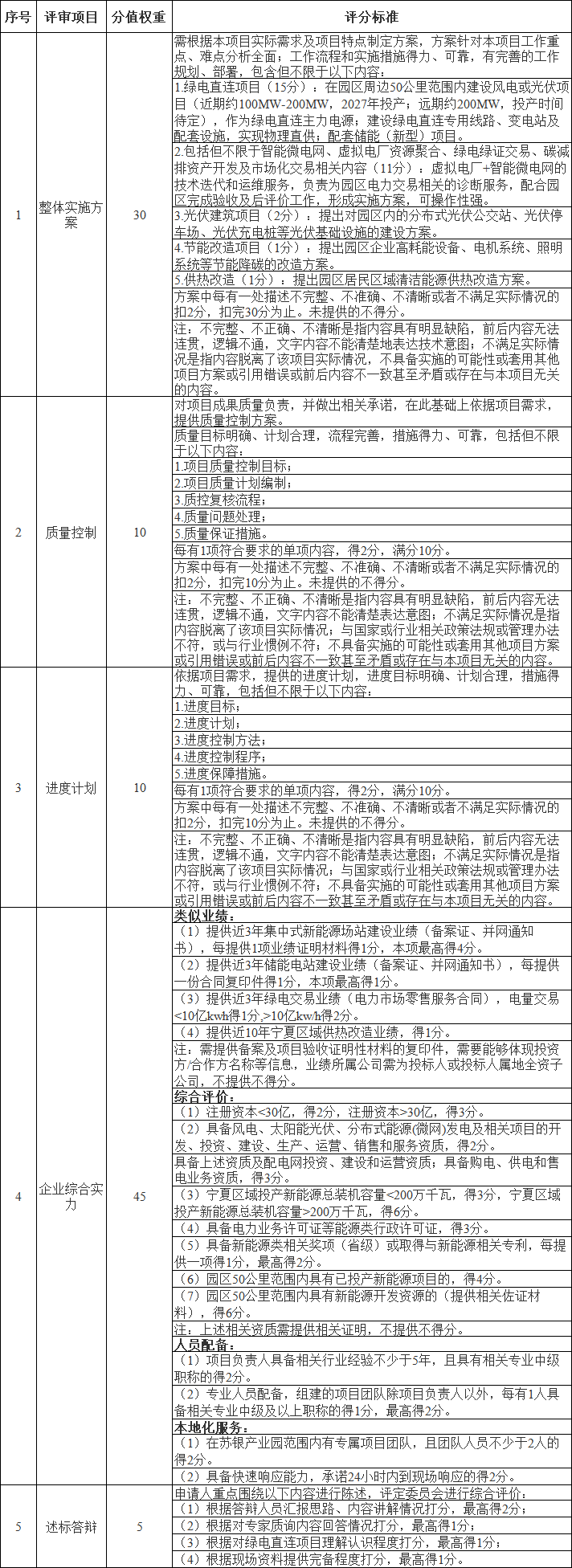

综合评分法


责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
国家发改委就电力现货市场规则征求意见来源:国家发展改革委 发布时间:2026-10-19 15:30:25

国家发改委于10月19日就《电力现货市场基本规则(公开征求意见稿)》向社会公开征求意见。文件明确了市场成员构成,包括发电企业、售电公司、电力用户及新型经营主体(如新型储能、虚拟电厂、负荷聚合商等),并强调推动其全面参与现货市场竞争,支持新能源与配套储能联合报价。规则要求加强现货市场与中长期、辅助服务市场的衔接,通过分时和节点价格信号引导优化发用电行为。价格机制以节点边际电价为主,赋予经营主体报价权和定价权,并允许符合条件的主体在规定窗口内调整申报。同时建立发电机组运行成本补偿机制,对安全启停等未被电能量价格覆盖的成本予以合理补偿,并将成本数据用于市场力监管。此外,设定了申报与出清限价及二级限价机制,以保障市场平稳运行。(199字)

上海:3个项目纳入绿电直连实施清单,82MW来源:上海市发展改革委 发布时间:2026-10-19 06:42:04

上海市发改委于10月16日印发《上海市2026年绿电直连开发建设方案》,明确本批次共3个绿电直连项目纳入建设清单:其中2个列入实施库,总电源装机32.33兆瓦、配套储能2兆瓦/4兆瓦时;1个列入储备库,电源装机49.33兆瓦、配套储能5兆瓦/10兆瓦时。方案要求,项目新能源年自发自用电量须占其总可用发电量的60%以上,且占项目总用电量的比例不低于30%(2030年前提升至不低于35%)。为统一评估标准,本批项目适用的平均负荷率暂按40%核定。该方案旨在推动本地绿色电力就地消纳与高效利用,支撑能源结构低碳转型。

乌兰察布绿色电力算力发展取得积极成效来源:人民日报客户端 发布时间:2026-10-19 06:34:28

乌兰察布依托风光资源丰富、气候冷凉、毗邻京津冀等独特禀赋,因地制宜发展绿色算力产业,已签约数据中心项目超百个,投运算力达17.2万P,智算占比逾95%,成为全国算力高地。文章系统阐述其成功路径:通过绿电直连、电价机制改革保障低碳低成本能源供给;建设低时延专用光缆提升网络效能;推动算电协同与“源网荷储”一体化夯实发展基础;并以绿色算力为牵引,带动铁合金等传统产业绿电替代、新能源装备制造延伸及马铃薯等特色农业数字化升级。同时,拓展数字渲染、AI应用、智慧医疗等多元场景,促进就业扩容与治理提质。全文强调,乌兰察布实践印证了“因地制宜发展新质生产力”的科学性,为全国落实“东数西算”、避免同质化竞争提供了可复制的区域发展范式。(198字)

甘肃河西硅业200兆瓦光伏发电绿电直连项目来源:张掖市人民政府 发布时间:2026-10-19 06:32:38

甘肃河西硅业200兆瓦光伏发电绿电直连项目,旨在通过新建200兆瓦光伏电站,实现绿电对河西硅业二期硅基新材料生产线的直接供应,以满足其新增生产负荷需求。项目总投资7.09亿元,建成后预计年节约标准煤9.6万吨,减排二氧化碳18.25万吨、二氧化硫约960吨,兼具显著环境效益与节能成效;同时,每年可为地方财政新增贡献约1500万元。目前,项目实施方案已上报,因部分印证材料尚不完善,正处于修改补充阶段。该项目是推动高载能产业绿色低碳转型、探索“源网荷储”一体化模式的重要实践。(198字)

广东:明确就近消纳价格政策!来源:广东省发改委 发布时间:2026-10-16 09:07:28

广东省发展改革委、能源局于2026年10月14日印发通知(粤发改价格函〔2026〕1848号),明确新能源就近消纳项目的适用范围与价格政策。文件界定就近消纳项目为以风电、光伏等新能源为主电源,实现电源、负荷、储能一体化并与公共电网清晰界面连接的模式,包括绿电直连、源网荷储一体化及零碳园区等;要求自发自用电量占比不低于60%(年发电量)和30%(年用电量),2030年起新增项目提升至35%。价格机制坚持“谁受益、谁负担”,对并网项目按容量缴纳输配电费、免收系统备用费,下网电量需缴系统运行费、政府性基金等;未接入公网的项目不承担稳定供应保障费用。项目须整体参与电力市场,上网电量不纳入新能源可持续发展价格机制,用电须直接交易、不得由电网代理购电。(199字)

2026世界新能源新材料大会在鄂尔多斯启幕!来源:中华网 发布时间:2026-10-13 13:40:16

2026世界新能源新材料大会于10月12日在内蒙古鄂尔多斯市开幕,主题为“多元协同·多能互补 共创全球能源新生态”。大会旨在落实国家能源安全新战略,推广内蒙古特别是鄂尔多斯在传统能源清洁转型与新能源新材料耦合发展方面的实践经验。活动采用“1+1+1+N”架构,涵盖开幕式、高级别政产学研会议、大型展览及多项专题论坛,聚焦多能互补示范、关键技术攻关、零碳场景落地等核心议题。现场发布五项重大创新成果,覆盖可持续航空燃料、AI能源调度平台、氢能管道用钢、稀土固态储氢及煤基固废高值利用等领域。300余家企业、8000余名代表参会,央国企与行业领军企业集中展示风、光、氢、储、车及煤基新材料全链条技术与应用,推动全球能源新生态构建。(199字)

河北开展多用户绿电直连申报工作来源:河北省发改委 发布时间:2026-10-13 08:51:08

河北省发改委近日印发通知,正式启动多用户绿电直连项目申报工作。该模式指风电、光伏等新能源通过专用线路向多个工商业用户(不含居民与农业用户)直接供电,实现电量溯源与精准分配,分为并网型和离网型两类。项目须遵循“以荷定源”原则,确保年自发自用电量占总可用发电量不低于60%,占总用电量不低于30%(2030年前提升至35%),并网型项目上网电量比例上限为20%(海上项目放宽至40%)。适用场景涵盖新建及存量负荷,包括钢铁、数据中心等重点行业、工业园区、零碳园区及沿海港口等。申报实行“成熟一个、上报一个”,由市级能源部门初审后报省发改委复核纳入实施。通知同步明确了源荷匹配、投资主体、电网接入、安全运行、市场交易、绿电溯源及考核退出等全周期管理要求,旨在推动新能源就近消纳,支撑新型能源强省建设。(199字)

国家电投拟中选!黑龙江安达零碳园区绿电项目建设方案及投资主体项目中标候选人公示来源:黑龙江省公共资源要素交易服务平台 发布时间:2026-10-10 09:36:41

安达零碳园区绿电项目建设方案及投资主体项目于10月8日公示中标候选人,国家电投集团黑龙江新能源有限公司位列第一。该项目依托黑龙江绥化安达经济开发区精细化工产业园——首批国家级零碳园区之一,旨在通过自建可再生能源设施实现园区绿色电力供应。中标主体须自筹资金,统筹规划建设风电、光伏及配套储能系统,并接入园区增量配电网,确保2027年起绿电直供比例超50%、绿电消费率达100%(含绿证交易补充),且不向国家电网反送电。用户侧综合电价原则上不超0.55元/千瓦时。项目按整体规划、分期实施推进,首期工程须于2027年12月31日前投运,后续建设将依据园区负荷发展动态调整。(199字)

吉林省多用户绿电直连项目开发建设实施方案(试行)(征求意见稿)发布来源:吉林省能源局 发布时间:2026-10-09 10:17:56

《吉林省多用户绿电直连项目开发建设实施方案(试行)(征求意见稿)》是吉林省为落实国家绿电直连政策、推动新能源就近就地消纳而制定的专项文件。方案明确“多用户绿电直连”是指风电、光伏、生物质等新能源通过专用线路向多个非居民、非农业的法人用户直接供电,分为离网型和并网型两类。文件界定了适用负荷类型(如绿氢、钢铁、数据中心等新增及符合条件的存量负荷)与电源类型(含新建集中式电源、分布式光伏汇流及存量未并网/已并网新能源改造),强调“以荷定源”原则,要求新能源自发自用电量占比不低于30%(2030年前提升至35%)。方案还系统规范了项目管理、源荷匹配、建设模式、责任界面、运行调度、交易价格、绿电溯源、申报实施及退出机制,并明确由项目主责单位统筹建设与运营,豁免电力业务许可,强化安全与监管。

南疆能源100MW光伏治沙绿电直连项目开工建设来源:南疆能源集团有限责任公司 发布时间:2026-10-08 09:40:24

文章介绍了南疆能源100MW光伏治沙绿电直连项目在阿拉尔市昌安镇正式开工建设的情况。该项目是兵团局域网内首个获批的绿电直连示范工程,总投资3.3亿元,由中电建宁夏工程有限公司总承包,建设内容包括100兆瓦光伏电站(直流侧装机120.23MWp)、15MW/60MWh储能系统、110千伏升压站及24公里专用直连线路,形成“光伏治沙、储能调峰、专线直供、荷网协同”一体化绿色供能体系。项目自8月招标后快速推进,截至9月底已开展桩基施工与线路基础建设,核心设备排产有序。投运后年发电量约1.6亿千瓦时,可满足天盈石化36.5%用电需求,降低企业用能成本,年节约标准煤4.97万吨、减排二氧化碳13.54万吨,兼具生态修复与经济效益,是南疆推广绿电就近消纳和源网荷储一体化的重要实践样板。(199字)

湖南:常态化开展绿电直连项目申报来源:湖南省人民政府 发布时间:2026-09-29 05:13:09

湖南省能源局为落实国家关于新能源消纳与绿电发展的决策部署,于2025年12月出台《湖南省有序推动绿电直连发展实施方案》,并已分两批有序推进绿电直连项目。2026年,又印发新规拓展适用范围,允许工业园区、零碳园区等多用户集群共享绿电,完善了政策体系。当前,全省已转入常态化项目申报阶段,要求各市州发改委准确理解政策、加强宣贯;省能源局将坚持“成熟一个、推进一个”原则,不定期组织专家评审,加快项目落地实施。该通知旨在构建灵活高效、覆盖更广的绿电直连机制,支撑新能源就地消纳和绿色低碳转型。(198字)
