4月7日,京能集团2026年度光伏组件框架采购项目如期开标。
与其他央国企组件招标相比,本次招标的最大特点是:4GW组件招标计划中,2GW明确为n型BC组件,2GW为n型TOPCon组件。这一分配比例体现了他们对BC高效电池组件技术的高度认同,一定程度上也为他们获取项目、提高单位面积装机规模、降低BOS成本提供了便利。

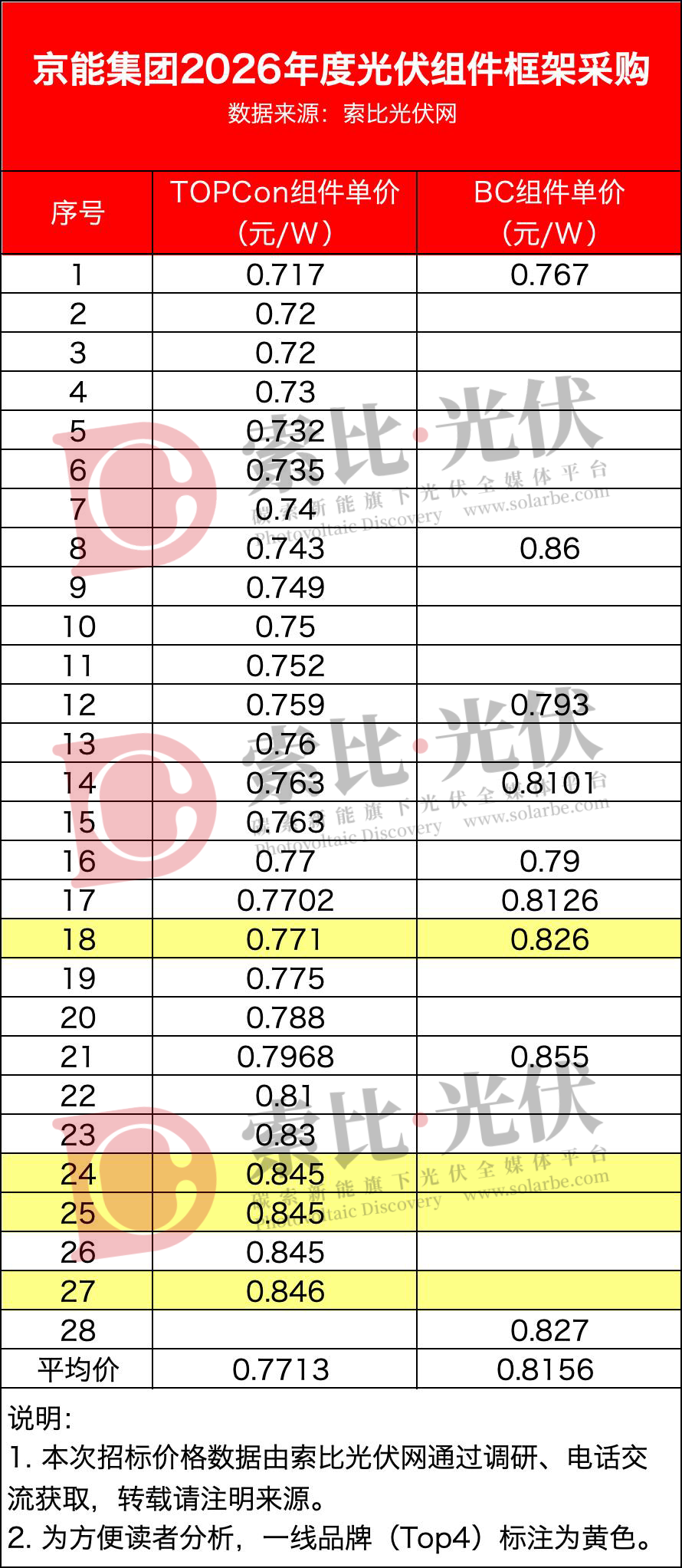

27家企业参与TOPCon标段竞争,投标价0.717-0.846元/W,平均为0.7713元/W。最低价来自一家老牌光伏企业,最高价则来自某一线品牌。
9家企业参与BC标段竞争,投标价0.767-0.86元/W,平均为0.8156元/W。最低价来自同一家老牌光伏企业,最高价则来自某区域市场重点品牌。
共8家企业同时参与两个标段,其投标价差在2-11.7分/W,多数集中在4-6分/W,符合市场对两种组件的价格预期。
可以注意到,3家一线品牌的报价相近,另1家一线品牌企业的报价明显更低。
索比光伏网获悉,本次招标中,投出低价可以获得更高的价格评分,相对更容易中标,这也会在一定程度上影响企业决策。
对于销售业绩,招标公告指出,TOPCon标段要求投标人自2025年1月1日起至投标截止日(以合同签订日期为准),须具备国内光伏组件(N型TOPCon)供货业绩累计不低于1GW,且单项合同容量不小于50MW;BC标段要求投标人自2025年1月1日起至投标截止日(以合同签订日期为准),须具备国内光伏组件(N型TOPCon)供货业绩累计不低于300MW,且单项合同容量不小于20MW。与之前其他央国企招标相比,对BC标段的业绩要求更加明确,必须为BC组件销售业绩,这一门槛也会让部分企业无缘入围。
索比光伏网 https://news.solarbe.com/202604/08/50021284.html
