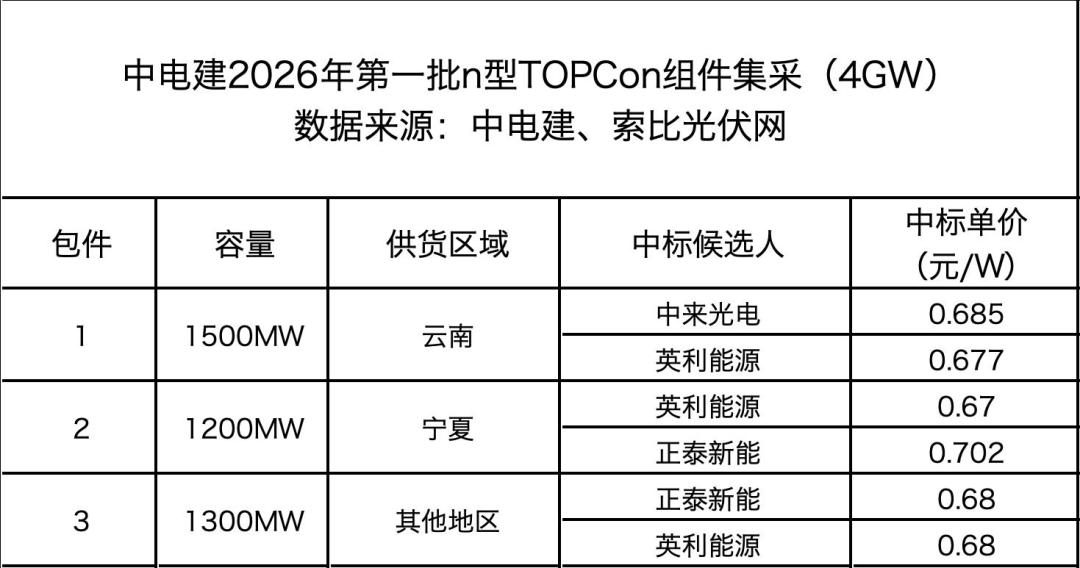

9月26日,中国电建2026年第一批N型(TOPCon)光伏组件4000MWp集中采购项目中标候选人公示。项目分为三个包件,规模合计4GW。根据中标候选人公示,中来光电、英利能源、正泰新能分别成为三个包件的第一中标候选人。

索比咨询首席分析师尹也泽指出,上述企业能从各标段约15家光伏企业中脱颖而出,成本控制和价格预测能力非常重要,本次结果也会在一定程度上影响光伏企业后续的招投标决策。
9月26日,中国电建2026年第一批N型(TOPCon)光伏组件4000MWp集中采购项目中标候选人公示。项目分为三个包件,规模合计4GW。根据中标候选人公示,中来光电、英利能源、正泰新能分别成为三个包件的第一中标候选人。

索比咨询首席分析师尹也泽指出,上述企业能从各标段约15家光伏企业中脱颖而出,成本控制和价格预测能力非常重要,本次结果也会在一定程度上影响光伏企业后续的招投标决策。
本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
福建高速集团启动2026—2027年度光伏组件集中采购,项目执行期为1年,由福建省海丝高速新能源科技有限公司作为招标人,资金全部来自企业自筹。本次集采依据《路域分布式光伏项目推进会议纪要》(〔2026〕61号)批准实施,采购对象为单晶硅双玻N型TOPCon光伏组件,技术要求为功率不低于650Wp、尺寸为182mm。计划采购总容量约31.544兆瓦,对应采购预算约为2428.89万元;同时设定含税最高限价为0.77元/瓦,旨在保障路域分布式光伏项目高质量、规模化落地。
正泰新能中标中国电建2026年首批4GW N型TOPCon组件集采中的1.3GW订单,占比近1/3。依托ASTRO N系列TOPCon 5.0技术,产品具备低衰减、强弱光响应与高环境适应性,已广泛应用于国内外多元光伏场景。深耕N型量产二十年,出货稳居全球前列。
中国华电集团于10月29日公示2026年第二批光伏组件框架招标中标候选人,TCL中环、晶科能源、正泰新能、晶澳科技、通威股份、天合光能和弘元绿能共7家企业入围。本次框架采购仅设一个标段,为N型常规双面光伏组件,预估总规模达5GW。投标单价区间为0.665—0.73元/瓦,最低报价创行业新低。技术要求方面,组件转换效率须不低于23.2%,对电池片与组件具体尺寸不作限制。所供产品将用于华电系统内部分光伏发电项目。框架协议有效期为自生效起一年,或采购量达预估规模的110%(以先到者为准),招标人保留根据实际需要提前终止协议的权利。
10月23日,中国电建公示了2026年第一批N型光伏组件集中采购项目中标结果。本次集采总规模达4000MWp(即4GW),全部采用N型TOPCon技术路线,旨在推动高效光伏产品在大型能源项目中的规模化应用。项目划分为三个标包,分别由泰州中来光电科技有限公司、英利能源发展有限公司和正泰新能科技股份有限公司中标,三家企业共同承担全部采购任务。此次招标是央企主导的大规模N型组件集采,凸显行业向高转换效率、低成本N型技术加速转型的趋势,也反映出头部光伏企业在技术迭代与供应链保障能力上的综合竞争力。
本文聚焦当前光伏组件招标机制的深层矛盾:在2023年前三季度国内组件定标超120GW的背景下,主流招标仍按TOPCon、BC等技术路线机械划分标段(如TOPCon占7–8GW、BC占2–3GW),导致双方企业普遍不满——TOPCon厂商具备生产高效组件(≥24%效率、≥650W)能力却受限于标段标签,无法参与高溢价竞争;BC厂商则因容量被锁定在约30%以内,难以发挥性能优势。行业呼吁转向以转换效率为核心的招标逻辑,参考即将实施的新国标(如TOPCon准入门槛23.2%、BC为23.5%),由华能、龙源等少数企业率先实践。专家指出,统一按能效分档、倾斜高效标段容量,既可降低电站BOS成本、推动技术升级,又能缓解价格内卷,助力产业回归价值与技术本源。(199字)
欧盟委员会宣布,从欧洲经济区23国遴选77个净零技术项目,通过创新基金提供总计34亿欧元资助。其中,HoloSolis公司拟在法国昂巴克建设的5GW TOPCon光伏电池与组件一体化工厂(项目名SOLAR4EU)成功入选,将获资金支持。该工厂采用高度自动化产线,生产n型TOPCon组件,预计创造超2000个就业岗位,旨在强化欧洲本土光伏价值链、减少对外依赖。HoloSolis由IDEC集团、TSE及EIT InnoEnergy联合支持,并已获天合光能TOPCon专利授权。本轮还涵盖其他清洁制造项目,如比利时ReGAIN的III-V族多结太阳电池箔片中试线、希腊TALOS海岛混合可再生能源储能项目、西班牙PowerCo及波兰LG新能源的电动汽车电池工厂等。截至目前,创新基金累计支持约320个项目,承诺赠款近170亿欧元。
龙源电力于2026年10月启动2026年度首批光伏组件框架采购招标,总预估容量达6GWp,其中海上光伏1GWp、陆上光伏5GWp。项目面向N型单晶硅双面双玻组件,按技术性能与应用场景分为7个标段:标段1–5为高效组件(正面转换效率≥24.0%),覆盖全部海上及大部分陆上需求;标段6–7为中效组件(效率≥23.2%),专供部分陆上项目。各标段明确最低供货容量,合计不低于6GWp。招标范围除组件本体外,还包括配套插头、备件、运输、安装指导、调试配合及验收支持等全周期服务。采购将根据实际项目建设进度分批落实,最终合同据实签订与结算。招标不接受联合体及代理商投标,文件发售及投标截止时间分别为2026年10月15日至20日、11月9日。
本文介绍了中国电建旗下中电建(沧源)新能源有限公司在云南省临沧市沧源县开展的安也光伏发电项目EPC总承包中标公示情况。该项目规划直流侧装机容量180.11MWp、交流侧150MW,于10月12日公布中标候选人,投标单价集中在1.234—1.241元/瓦,其中最低报价为1.23元/瓦。EPC承包范围涵盖全过程建设管理:包括前期手续办理(如林地草地审批、土地复垦、各类规划及施工许可等)、勘察设计(含初设、施工图及概预算)、设备材料采购与管理(光伏组件及储能设备由发包人采购,承包人负责监造与转运)、土建与安装施工、用地协调与青苗补偿、水保环保消防等专项“三同时”落实,以及并网前后的全部涉网手续、试验与验收工作。
国投电力就北岸经济开发区东乌垞A区二期100MW渔光互补光伏电站项目,启动光伏组件设备采购(二次)公开招标。项目直流侧采购容量约119.9744MWp,要求供应商提供650Wp及以上的BC或TOPCon单晶硅双面双玻组件,尺寸为2382×1134mm,电池片尺寸不小于210mm×182mm,最大系统电压≥1500VDC(IEC标准),转换效率不低于24.1%(不含背面增益),功率公差为0~+3%。组件须配铝合金边框(厚度≥1.6mm,满足沿海环境要求),并配套同型号成品连接线及正负极插头。招标范围涵盖设计、制造、检验、包装、运输(含保险)、交货、开箱验收、技术文件交付、技术服务、质保及风险承担等全周期工作。工期为212日历天,不接受联合体投标。
国家能源集团广西公司就东兴江平渔光互补光伏项目四期工程启动光伏组件框架采购公开招标,总采购容量为151.80018MWp,对应N型单晶双面双玻655Wp高效组件共231,988块(含232块备件)。项目不包含组件安装工作,供货周期为6个月,拟分三批交付,每批在买方书面通知后30日内完成,交货地点为广西防城港市东兴市江平镇。中标单位将与东兴国阳新能源有限公司签订框架协议,有效期至2027年12月31日;若累计执行容量达协议预估总量,招标方可提前终止协议。本项目仅接受制造商投标,不接受联合体或代理商参与。
