光储星球获悉,墨西哥能源部(SENER)正式批准了20个可再生能源发电项目,这些项目采用新的“绑定规划机制”,允许私人资本参与,同时保证国家通过联邦电力委员会(CFE)至少占54%控制权。
这一决定标志着墨西哥在新规划体系下的可再生能源部署,终于从政策层面进入实质推进阶段。
项目规模与配储结构
这次批准的项目总计20个,总装机量达到3320MW(包括15个光伏和5个风电项目)。但更让我们关注的是同步获批的1488MW储能系统,这几乎是1:0.45的配比。为了解决电网稳定性这个问题,储能已经从“选配”变成了“刚需”。

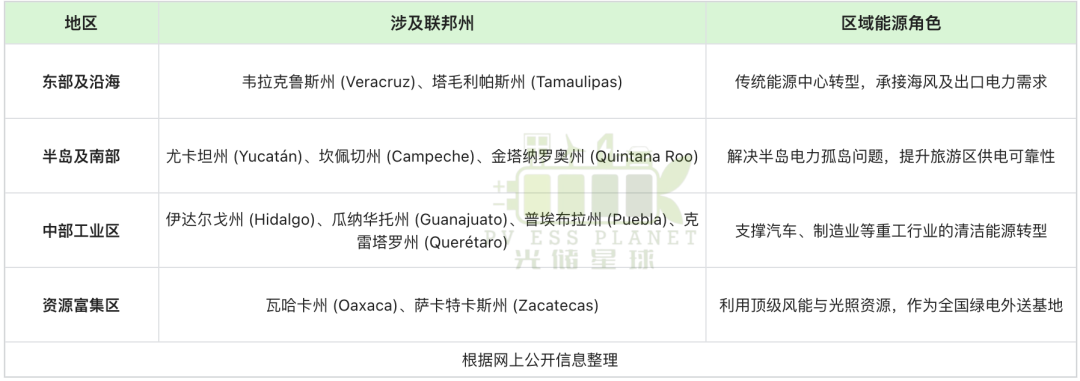

项目覆盖11个联邦州,包括坎佩切(Campeche)、伊达尔戈(Hidalgo)、尤卡坦(Yucatán)、瓜纳华托(Guanajuato)、瓦哈卡(Oaxaca)等。
这意味着接下来的技术方案必须高度适配墨西哥复杂的地理环境和最新的电网规程(Grid Code)。这批项目的总投资额高达47.52亿美元,预计在2027年到2029年之间陆续并网。

▍根据官方初步进度安排项目并网时间如下:
- 2026–2027年:19%项目
- 2028年:78%项目
- 2029年:3%项目
这种分阶段并网的安排,有助于平衡设备制造、施工与电网接入的节奏。墨西哥政府现在的思路非常明确:要装新能源可以,但你必须配上储能,这也是为了解决电网稳定性这个老大难问题。
绑定规划:戴着镣铐跳舞,还是加速超车?
本轮项目的审批采用了 SENER 推出的 “绑定规划机制(planeación vinculante)”。
▍该机制的特点是:
- 流程集成:将传统多阶段审批整合在一个框架内,有助于压缩项目推进周期;
- 54%的“红线”:虽然允许私企投资,但SENER明确要求国家(通过CFE)必须保持至少54%的控制权。

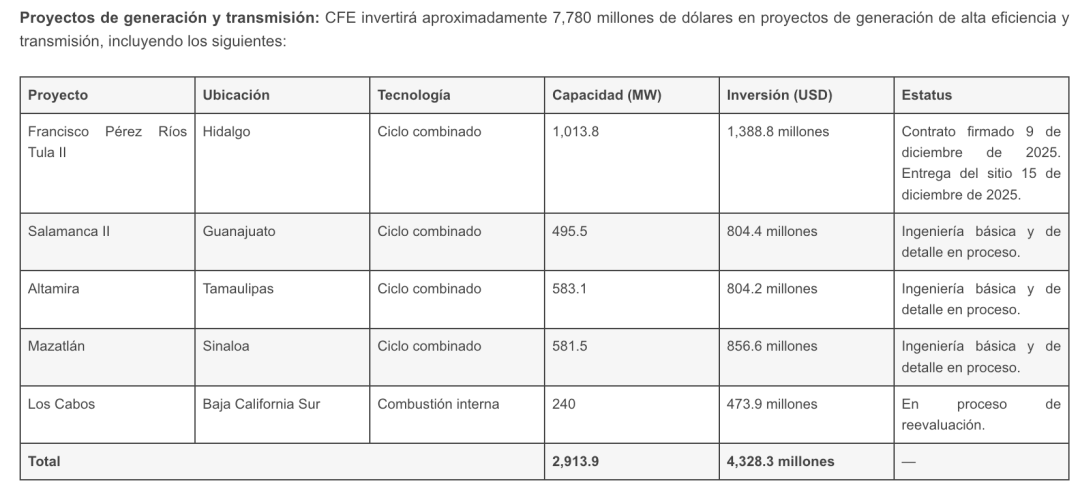

- 协同作战:CFE自己也同步配套77.8亿美元的电网升级计划,未来的项目不再是“孤岛”,而是必须嵌入到CFE的大电网一张网规划中。

在私营部门项目加速推进的同时,由联邦电力委员会(CFE)主导的、拉丁美洲最大的光伏电站也披露了最新进展。
▍Puerto Peñasco(索诺拉州)光伏中心
- 三期工程:装机300MW并配套90MW储能(3小时时长),投资约3.47亿美元,已于2025年12月下旬启动合同签署和开工,预计2027年底竣工。
- 四期工程:规划装机280MW+84MW储能,计划在2026年第一季度开启招标并动工,2028年一季度建成。
- 核心趋势:该国家旗舰项目的储能配置逻辑(3小时长时储能)与本次私营部门获批项目的“高配储”要求高度一致。
值得注意的是,这次获批的3.3GW 私营项目与CFE 旗下的Puerto Peñasco(索诺拉州项目)性质完全不同。前者代表了私有资本在“54%控股框架”下的新机会,而后者则是国家能源主权的象征。这意味着墨西哥正在形成国家旗舰项目压舱,私营配储项目补缺的双轨并行格局。
下一轮招标:1月开启,节奏明显加快
据 Basham 法律事务所及官方渠道消息,第二轮招标(Second Call)预计在明年1月17日左右就会启动。
这个节奏比大家预想的要快得多。辛鲍姆(Sheinbaum)政府上台后,虽然强调国家对能源的控制,但也明确了到2030年非化石能源占比45%的目标。光靠国企CFE肯定难以填补装机缺口,私营资本的参与已成为必然选择。
墨西哥市场虽然政策环境复杂,但这次3.3GW的获批释放了一个强烈的信号:合规性、高配储、快速交付将是接下来拿标的关键,并且1:0.45的比例可能只是开始,未来的储能时长和调频能力将是拿标的核心竞争力。2028年是交付大年,现在的供应链布局就要开始了。
业内预计,1月份的招标细则将很快公布,有意进入墨西哥市场的企业可提前启动技术与商务方案的预研。
