昆士兰储能审批权收归州政府,50MW以上的项目要明码标价!

来源:光储星球发布时间:2025-12-29 10:18:59

光储星球获悉,这几天澳洲昆士兰州(QLD)的储能圈子出了个重磅新闻。政府正式下发了《2025年规划(电池储能设施)及其他立法修正条例》。

从2025年12月12日起,昆士兰大储项目的审批流程正式进入“州政府直管时代”。

简单说,昆士兰州政府决定把大型储能项目的“审批章”从地方议会手里收回来,由州一级的SARA(州政府评估与转介机构)统一管。昆士兰州储能开发的“野蛮生长”期结束了,合规门槛已大幅抬高。

告别“一地一策”,50MW划定硬红线

在此之前,昆士兰各地方议会采用的规则多达77套,不少地区的法规并未针对储能项目进行更新,导致项目审批存在不确定性。导致申报项目时审批周期和不确定性极高。

这次新规划出了一道红线:50MW。

  • 规模≥50MW:必须得按照州级的“大项目”流程走,最核心的变化是,这些项目现在被归类为“需影响评估”(Impact Assessable)。
  • 核心逻辑:需要有强制性的社区咨询和更透明的公开审查,得拿出真金白银和实打实的数据去说服周边社区,不能再指望“悄悄投产”。

“社区福利协议”成了标配,这笔账得提前算

虽然,审批收归州政府是为了审批提速,话虽如此,但新规里加了一项硬性条件:社区福利协议(CBA)。

▍如果项目规模≥50MW:

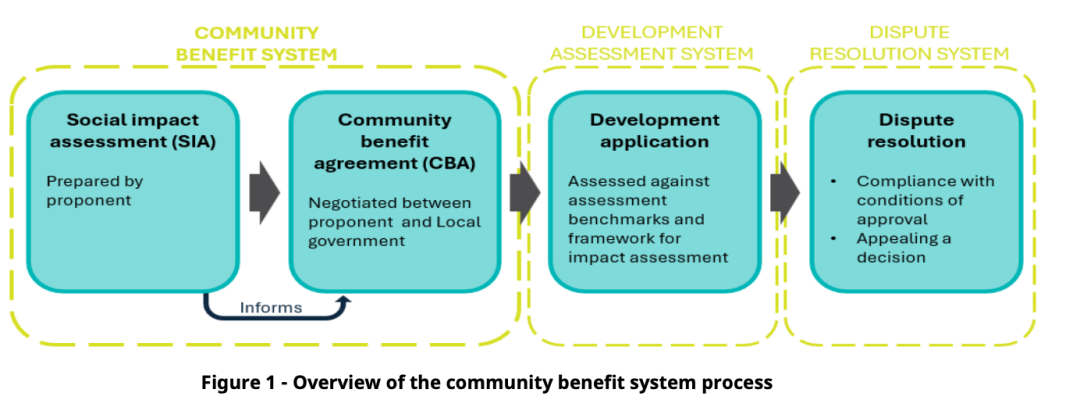

在向SARA递交申请之前,必须先完成两件事:

  • 社会影响评估(SIA): 评估项目对当地居民生活的全方位影响
  • 签署社区福利协议(CBA): 与地方议会签一份具有法律约束力的合同

这实际上是把以前那种“模糊的社区贡献”变成了“明码标价的合同”。州政府的意思很明确:可再生能源发电和储能要搞,但不能让当地社区觉得只是在他们家后院塞了一堆铁盒子,必须得给地方带来看得见的利益。

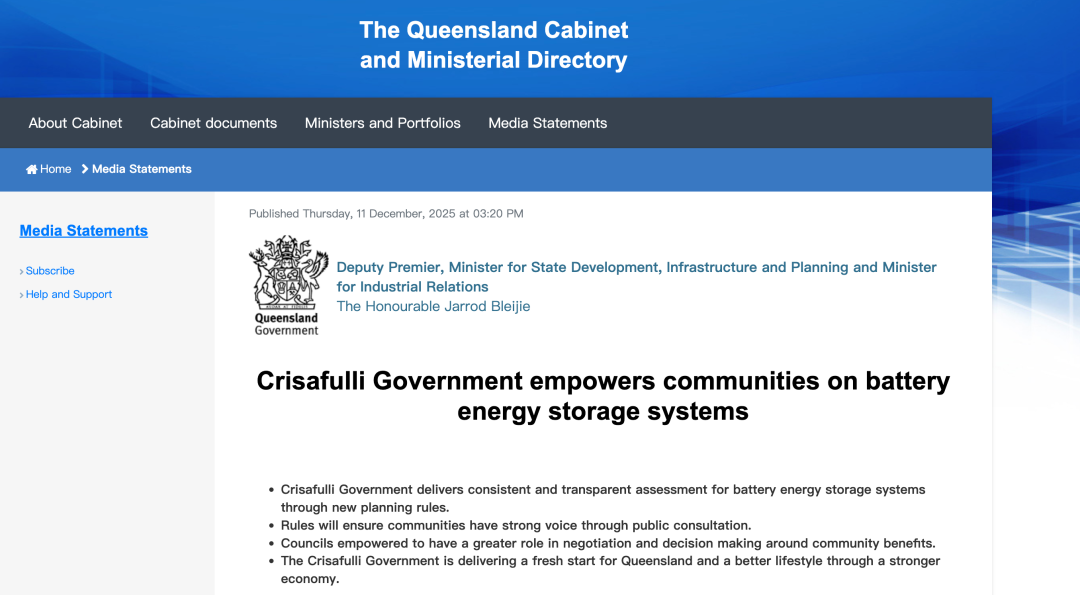

州政府副州长贾罗德·布莱吉(Jarrod Bleijie)在声明中表示,这项改革的核心是“公平与信任”,并发言:“社区过去被排除在能源项目决策之外,如今我们要确保他们重新获得话语权。”

州准则27:安全与合规的保证

除了流程上的变化,技术上的要求也变得更具体了。州政府同步推出了《州准则27:电池储能设施》。以前地方议会可能只关心你建得好不好看,现在州政府会用统一的专业标准来审视你的储能柜。

▍准则里的几个硬指标:

  • 丛林火灾风险评估
  • 噪音控制
  • 视觉遮挡
  • 对农业用地的保护

值得注意的是,这次新规有追溯效应。如果你手里有正在申请中的50MW以上项目,且在12月12日前没拿到批复,需要按照新规补做社会影响评估,并移交给州政府重新审查。

昆士兰州引入SIA+CBA机制,某种程度上是在向欧美成熟市场看齐。虽然前期申报的工作量显著增加,但从长远看,它用“明确的成本”替换了“模糊的风险”。

未来的澳洲储能竞争,不仅是成本和技术的博弈,更是社区协同与规划合规能力的较量。谁能在当地站稳脚跟,谁才能在昆士兰州的清洁能源转型中走得更远。

您觉得这次新规是“审批提速”还是“变相增支”?欢迎在评论区互动交流。

责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
关于浙江高创绿能科技公司年产10GW光伏复合边框和年产20000吨光伏焊带项目节能降碳报告基本情况的公示来源:余姚市人民政府 发布时间:2026-09-29 05:50:35

浙江高创绿能科技有限公司拟在余姚市投资建设年产10GW光伏复合边框和20000吨光伏焊带项目,总投资4.5亿元,新增设备379台(套)。项目建成后将形成上述两类光伏辅材的规模化生产能力。据节能降碳报告测算,项目达产后新增年综合能耗为2658.18吨标准煤(当量值),等价值为6164.21吨标准煤。为保障项目决策的科学性与民主性,余姚市人民政府于2026年9月28日至10月9日对该项目节能降碳报告的基本情况予以公示,接受社会监督。公示期间公众可通过指定电话或邮寄地址向能源管理科反馈意见。

印度可再生能源的兴与忧:发的了电,但存不起来源:看点资讯 发布时间:2026-09-24 08:47:18

本文聚焦印度可再生能源发展的“双面性”:一方面,其装机容量十年间从4吉瓦跃升至300吉瓦,2024年7月单日可再生能源发电曾覆盖超半数峰值需求,标志着清洁能源已从边缘走向电力系统核心;另一方面,输电基础设施严重滞后——跨邦输电项目四分之一延误超一年,2026年一季度近三分之二的弃电量(总计300吉瓦时)源于电网容量不足。发电项目(18–24个月建成)与输电工程(受土地征用、审批协调等制约)进度失衡,叠加西北部电源集中与储能发展受阻(因电池涨价、原材料短缺及融资成本上升),正构成实现2030年500吉瓦非化石能源目标的最主要运营风险。

中企在阿塞拜疆投资建设的大型光伏项目正式并网来源:新华社 发布时间:2026-09-23 08:55:35

由寰泰能源投资建设的阿塞拜疆戈布斯坦100兆瓦光伏电站于9月16日在巴库正式并网。该项目位于加拉达格区,安装约20万块太阳能电池板,配套建设一座110千伏升压站,年发电量预计达2亿千瓦时,可节约天然气约4500万立方米、减少碳排放约9.7万吨。作为中阿能源合作的重要成果,项目恰逢两国自2025年建立全面战略伙伴关系后务实合作深化期。阿塞拜疆总统阿利耶夫在并网仪式上肯定可再生能源合作成效,强调该领域已成为双边合作亮点,并表示欢迎更多中国企业赴阿投资绿色能源项目。此举亦契合阿方加速能源转型、提升绿色电力出口能力的国家战略。

福建龙岩市:建设一批零碳园区、零碳工厂 布局建设光伏和新型储能等项目来源:龙岩市人民政府 发布时间:2026-09-20 14:06:51

本文是中共龙岩市委、市政府发布的《关于构建具有龙岩特色的创新体系加快建设闽西革命老区高质量发展示范区的实施意见》,系统部署了龙岩市未来十五年(至2035年)创新驱动发展的总体目标与重点任务。文件以落实中央和省委决策部署为遵循,聚焦建设高质量发展示范区,提出构建“企业主导的技术创新”“研用结合的成果转化”“两创融合的现代化产业”“全域覆盖的数智赋能”“近悦远来的创新人才”“优质高效的创新生态”六大体系。核心举措包括:培育专精特新企业与高价值专利,攻关新材料、锂电新能源等关键技术;建设零碳园区、零碳工厂,布局光伏、抽水蓄能及新型储能项目;深化“沿海研发+老区制造”协作,推广“揭榜挂帅”“人工智能+”等机制;并配套强化人才引育、科技金融、知识产权保护等保障支撑。(199字)

安徽怀远县关于做好分布式光伏发电项目清理的通知来源:怀远县发展和改革委员会 发布时间:2026-09-17 09:17:42

怀远县为落实蚌埠市发改委关于规范分布式光伏发电项目管理的要求,启动全县光伏项目清理工作。本次清理聚焦两类异常项目:一是15户超容发电项目,即实际发电功率持续超过备案容量;二是70户长期停运项目,指连续6个月未发电或设施已拆除的项目。清理流程由县供电公司每月初开展现场核查,形成清单并报县发改委;对拒不整改的超容项目及确认无法恢复运行的停运项目,供电公司依规办理销户,并提前告知项目单位,同步通过官网、本地媒体及发改部门渠道公示;清理完成后,县发改委将撤销相关备案信息。通知自发布之日起施行。

《河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》征求意见来源:河北省发改委 发布时间:2026-09-17 08:53:37

河北省发改委于2026年9月16日发布《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见(征求意见稿)》,面向社会公开征求意见至9月20日。文件旨在规范新能源与储能项目共用工程的规划、建设与费用分摊,明确“统筹规划、安全可靠、集约共享、公平透明、动态调整”五大原则。意见稿界定了共用工程项目范围(即接入同一公共并网点的多个项目),细化了项目确定、承建主体管理及存量容量开放机制;厘清共用设施范畴(如变压器、母线、送出线路及二次系统等),提出建设费用按交流侧装机容量比例分摊、运行费用按实际发电量比例分摊,并要求新增项目承担陪停补偿及残值重核义务;同时强化省级统筹、市级督导、电网协同的监管体系,推动公平并网与资源高效利用。(199字)

福建:支持民营企业投资能源基础设施 具备条件的核准类项目持股比例可在10%以上来源:福建省发改委 发布时间:2026-09-15 09:10:59

福建省发改委于9月14日印发《福建省支持民营企业投资能源领域基础设施工作导则(试行)》,旨在规范、引导和激发民间资本参与能源基础设施建设。导则适用于火电、海上风电、光伏、新型储能、充电桩、虚拟电厂等九大类项目,明确民营企业可通过自主投资、合资合作或服务外包等多种方式参与。对核准类项目,要求在申请报告中专项论证民企参与可行性,具备条件的可实现民企持股比例超10%。文件强调平等准入、安全优先与规范运作原则,要求民企依法取得资质、落实质量安全主体责任,并网项目须服从统一调度。收益分配实行“同股同酬、同权同责”,严禁单方违约或增设负担,并健全退出机制与要素保障政策。导则有效期两年。(199字)

离网型绿电园区:配套400MW光储EPC中标公示!来源:智汇光伏 发布时间:2026-09-10 09:10:50

本文介绍了宁夏天元锰业锰基产业绿电园区40万千瓦光伏项目EPC总承包中标候选人公示情况。该项目位于宁夏中卫市中宁县,是国家级“锰基+绿能”深度耦合标杆示范园区,采用离网型运行模式。园区规划总规模90万千瓦,首期建设40万千瓦(直流侧)光伏项目,并配套350MW/700MWh储能系统;后续将建设50万千瓦风电项目。工程内容涵盖光伏场区、2座220kV升压站(石空、余丁)、34公里220kV送出线路、集电线路、升压站改造及场内外交通等全周期EPC工作。中标候选人投标单价分别为1.775元/W和1.742元/W。项目计划2026年9月1日开工,工期14个月。(199字)

华能陕西50MW光伏发电项目公示来源:商洛市人民政府 发布时间:2026-09-09 09:31:10

华能陕西丹凤5万千瓦光伏发电项目位于商洛市丹凤县龙驹寨街道南沟村,由华能陕西(丹凤)发电有限公司投资建设,总投资1.59亿元,占地679.32亩,计划工期6个月。项目直流侧装机容量为54.9952MWp,交流侧额定输出容量为50MW,配套建设一座35kV开关站、集电线路及场内道路等设施。光伏组件采用N型650Wp单晶双玻双面产品,共计84,608块。项目建设单位为华能陕西(丹凤)发电有限公司,其控股股东为华能陕西发电有限公司,最终控制方为中国华能集团有限公司。该项目环评文件已由丹凤县生态环境分局完成审批并予以公示。

云南昭通:梭山光伏发电项目奏响清洁能源转型的新乐章来源:中国日报网 发布时间:2026-09-08 14:33:12

云南昭通梭山光伏发电项目是中国能建西南院投资建设的典型山地光伏工程,位于牛栏江畔溶蚀侵蚀高山峡谷地貌区。项目克服地形破碎、坡度陡峭(局部达50度)、运输困难等挑战,仅用13个月完成全容量并网,配套89.28公里送出线路3个月内建成投运。项目采用“固定+柔性”支架混合布置与预应力索网技术,提升土地利用率10%以上;依托无人机航测、三维建模与数字孪生运维系统,实现精准设计与高效管理。建设期间吸纳近半本地劳动力,带动道路升级与产业链发展,年发电4亿度,相当于节约标煤13.02万吨、减排二氧化碳35.33万吨,并预留储能场地,构建“源网荷储”协同的绿色能源新格局。(199字)

云南耿马县:开展600MW光伏项目竞配,配10%储能来源:智汇光伏 发布时间:2026-09-07 10:27:54

云南省耿马县于9月1日发布2026年第一批新能源项目竞配公告,面向社会公开遴选600MW光伏项目投资主体。本次竞配共设4个子项目,企业可单独或联合(联合体成员限2家)参与任一或多个项目。所有项目须按装机容量的10%配套建设调节资源,允许通过自建新型储能设施或购买共享储能服务等方式落实。在建设进度方面,项目备案后2个月内须开工(用林用地、环评、水保及电网接入等前期审批时间可顺延,最长不超过2个月);开工后8个月内应具备投产条件,1年内须实现全容量并网。
