分布式光伏再现新兴思路

来源:光伏能源圈发布时间:2015-11-16 09:11:51

在实际生活中,通信基站数量多,分布范围广,而且须保证一天24小时持续供电,一旦断电,基站将付出不小的运行维护成本,因此,对于基站来说,分布式光伏发电系统无论从实用性还是经济性方面,都具有极高的安装价值。出于这方面考虑,河北省于今年在省内开展了通信基站光伏发电系统应用试点工作,效果良好。本文以其中一个项目为案例来说明“光伏+基站”模式的巨大价值。

  项目综述

  项目位于河北石家庄藁城区的某一新建基站中。过去没有分布式光伏发电系统时,一旦遇到停电的情况,工作人员需启用柴油发电机来保证临时供电,运维成本极高。在选取试点安装基站时,由于这一基站属于新建基站,设备间和铁塔的朝向方位非常适宜安装光伏发电系统。因此项目人员选定在这一基站安装了分布式光伏发电系统。

  安装过程综述

  这一系统包括一套4.2KW的光伏组件、支架、控制器、汇流箱和线缆。整个系统安装在了基站设备间的屋顶。设备间高3米左右,面积为5米*5米。

  1、先将组件和支架吊放到设备间屋顶。

  2、找平水平面,固定基础。

  3、装支架和组件

  4、装电器设备,把控制器和汇流箱安装在设备间墙壁上。

  5、走线。

  按照业主要求,这一系统在安装调试完毕后,直接接入了基站原有的电气系统中。且由于工作人员的设置,光伏发电的电压略高于市电电压,因此在天气状况良好时,基站将优先使用光伏系统所发的电;在阴雨等天气状况恶劣时,采用市电;天气不好又停电的情况下,才使用蓄电池当中的电。用电的优先级保障了光伏系统所发的电得到了充分利用,而且减少了蓄电池的使用频率,延长了蓄电池的使用寿命。

  当地辐照量分析

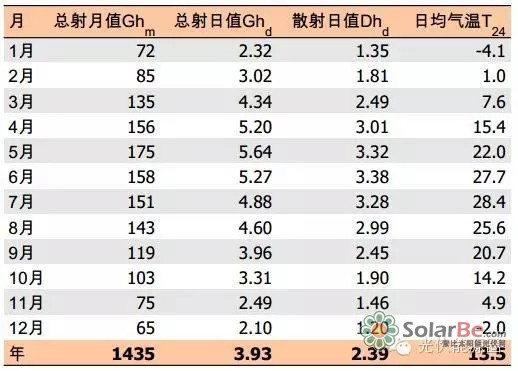

  通过查询solargis气象数据库,根据1994-2015年该地区气象卫星数据,得出该地区的水平辐照量平均数据如下:


通过查询solargis气象数据库,根据1994-2015年该地区气象卫星数据,得出该地区的水平辐照量平均数据如下:

  注:Ghm:水平面总辐射月总值[kWh/m2]

  Ghd:水平面总辐射日总值[kWh/m2]

  Dhd:散射辐射日总值[kWh/m2]

  T24:日平均气温[°C]

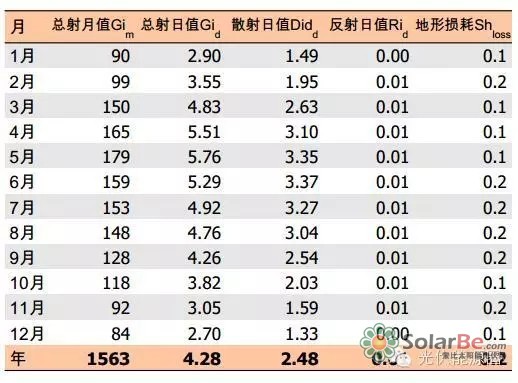

通信基站屋顶光伏组件采用15°倾角安装方式,通过专业的Perez辐照量转换模型,把水平辐照量换算成倾斜面辐照量,使光伏组件接受更多的辐照量。针对15°的安装倾角,该基站屋顶上的组件得到的倾斜面辐照量会相对增加,倾斜面辐照量如下表:



  通信基站屋顶光伏组件采用15°倾角安装方式,通过专业的Perez辐照量转换模型,把水平辐照量换算成倾斜面辐照量,使光伏组件接受更多的辐照量。针对15°的安装倾角,该基站屋顶上的组件得到的倾斜面辐照量会相对增加,倾斜面辐照量如下表:


  注:Gim:接收面总辐射月总值[kWh/m2]

  Gid:接收面总辐射日总值[kWh/m2]

  Did:接收面散射辐射日总值[kWh/m2]

  Rid:接收面反射辐射日总值[kWh/m2]

  Shloss:由于地形遮挡产生的总辐射损耗[%]



发电量分析

  日均发电量=光伏组件装机容量*峰值日照小时数*系统转化效率。

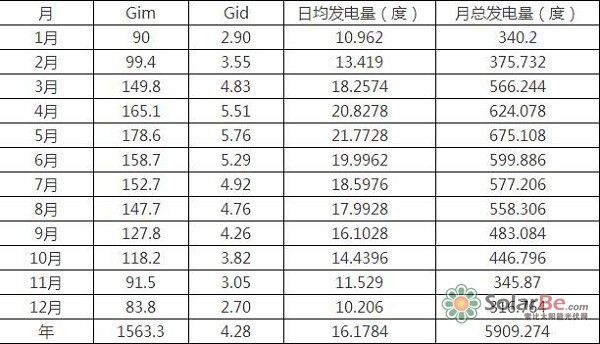

  根据这一公式来计算,可得到全年各月发电量如下表:


  全年各月发电量如下表:





效益分析

  在25年使用寿命期间,该系统可实现社会效益如下:

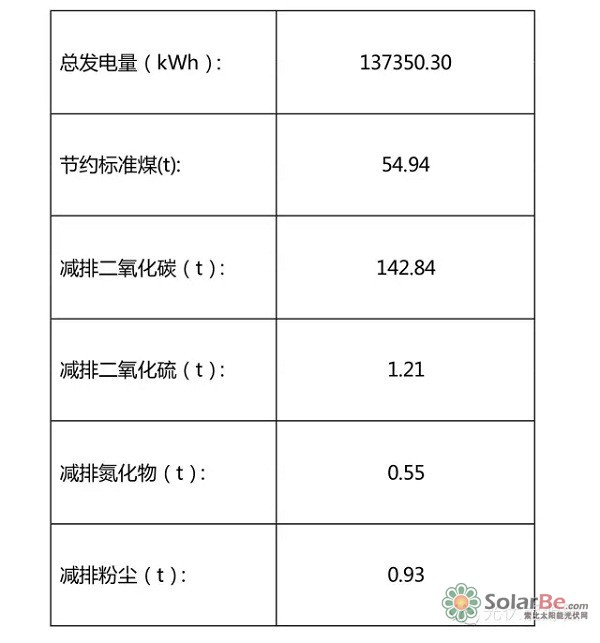

可实现社会效益







  从经济效益方面来说,主要有两点

  1、节省的电费。假定该基站用电电费为0.8元/度,若充分利用光伏系统发的电,则25年期间,仅在电费方面,就可为基站节约电费约10.99万元。

  2、节省的运维成本。过去遇到停电情况下,需要运维人员启动柴油发电机进行临时供电,所付出的人力物力等成本巨大。而安装光伏发电系统后,这部分成本就可以省去了。1、节省的电费。假定该基站用电电费为0.8元/度,若充分利用光伏系统发的电,则25年期间,仅在电费方面,就可为基站节约电费约10.99万元。从经济效益方面来说,主要有两点

  3、节省的设备成本。没有安装光伏系统前,蓄电池需一两年就得换一次,而启用光伏发电系统后,蓄电池的寿命可大大延长,从而就可以节省下频繁采购蓄电池等设备的成本。

  项目特点

  1、与同类其他项目相比,这一系统融入到了基站原有的电气系统中,参数设置配合了基站电气系统的工作状态,使得光伏发电系统得到了充分利用。

  2、系统用电优先级是光伏发电优先于市电,市电优先于蓄电池。

  3、为基站节省了运维费用。

  总结

  资料显示,一个GSM基站的覆盖范围是35公里,以此计算,全国至少需要27万个移动基站;基站不同,所需光伏发电系统装机容量也不同,以平均每个基站需要3KW的光伏系统来计算,则“光伏+基站”这一市场容量保守估计可超过810MW。目前国内已有河北等多地开始推行“光伏+基站”模式,但由于缺乏科普,很多地方的基站运维人员尚未意识到分布式光伏发电系统给基站带来的巨大好处,相信随着这一模式的普及推广,分布式光伏将开辟出另一片广阔的市场。


索比光伏网 https://news.solarbe.com/201511/16/91782.html
责任编辑:solarbeyingying
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
滨海投资投建分布式光伏发电项目利好来源:天津泰达投资控股有限公司 发布时间:2026-08-12 08:57:14

滨海投资(HK2886)与德清启源智控能源服务有限公司合作,分别与德清县新市镇白彪村集体经济组织及德清鑫合汇建设发展有限公司签署协议,共同投建分布式光伏发电项目。项目利用合作方屋面资源,总装机容量达3.51兆瓦,全部发电收益、国家补贴及绿证收入归启源智控所有。作为滨海投资首个对外投资建设的分布式光伏项目,此举标志着其在综合能源服务领域的实质性突破,是公司加速向综合能源供应商转型的重要里程碑。项目不仅有望为公司带来长期稳定现金流,还将积累可复制的分布式光伏开发与运营经验,为其后续规模化拓展综合能源市场奠定基础,助力股东价值的可持续增长。(198字)

100MW!内蒙古户用分布式光伏发电项目招标来源:中国招标投标公共服务平台 发布时间:2026-08-12 08:55:15

内蒙古乌兰察布市启动100MW户用分布式光伏发电项目招标,由中峰岳盛(内蒙古)新能源有限公司作为招标人,项目已获相关部门审批核准。总投资约3.5亿元,建设范围覆盖四子王旗、兴和县、化德县等多个县域。项目采用“农户庭院+分布式”模式,光伏组件直接安装于农户自有院落内,逆变器、并网柜等电气设备依托壁挂或光伏支架就地布置,不额外占用耕地或公共空间。工程地质条件暂按天然地基设计,最终基础方案将在施工图阶段依据实地勘察报告优化确定。该项目旨在推动农村能源结构转型,提升可再生能源就地消纳能力,是内蒙古推进整县屋顶分布式光伏开发的重要实践之一。(198字)

北京市碳普惠方法学鼓励居民分布式光伏发电自消纳模式(征求意见稿)发布来源:北京市生态环境局 发布时间:2026-07-29 09:20:20

北京市生态环境局于2026年7月发布《北京市碳普惠方法学 鼓励居民分布式光伏发电自消纳模式(征求意见稿)》,旨在推动居民分布式光伏“自发自用、就地消纳”。该方法学适用于北京市行政区内装机容量不超过400kW、自发自用比例不低于70%的居民自建光伏项目,并限制重复申领补贴。区别于传统以发电量或上网电量为核算基准的做法,本方法学创新采用“自发自用电量”作为减排量计算依据,通过碳普惠收益激励居民优先消纳绿电,缓解电网调控压力,提升可再生能源本地消纳水平。此举标志着政策导向从单纯鼓励光伏建设转向强化绿色电力实际利用,支撑首都能源绿色低碳转型目标。征求意见截止至2026年8月11日。(199字)

西藏自治区拉萨市分布式光伏发电项目备案指南公布来源:拉萨市发展和改革委员会 发布时间:2026-07-28 10:27:23

拉萨市发改委于7月27日印发《拉萨市分布式光伏发电项目备案指南》,明确自2026年7月27日起施行。指南将分布式光伏项目划分为四类:自然人户用(利用自有住宅、接入电压≤380伏)、非自然人户用(利用居民住宅、接入电压≤10千伏、装机≤6兆瓦)、一般工商业(利用公共机构或工商业建筑、接入电压≤10千伏、装机原则上≤6兆瓦)以及大型工商业(接入用户侧电网或专线供电,接入电压≤35千伏且装机≤20兆瓦,或接入110千伏且装机≤50兆瓦)。该指南统一规范了各类项目的适用范围与技术条件,由拉萨市发改委负责解释。

内蒙古康巴什区:2026年分散式风电、分布式光伏发电项目优选来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-07-22 10:02:14

内蒙古康巴什区于2024年7月21日发布2026年分散式风电与分布式光伏发电项目开发主体优选公告,计划在辖区内建设总装机容量9万千瓦的新能源项目,其中分散式风电4万千瓦、分布式光伏5万千瓦。公告明确项目须严格遵循国家及自治区最新政策要求,实行公开竞争性优选,由康巴什区发改委委托第三方机构组织评审,重点考察企业综合实力、技术方案、前期工作进展及多场景融合能力。申报企业须具备独立法人资格,无严重失信记录,且不得存在已获规模但长期未建的情形。项目实施实行全过程管控:分布式光伏须在批复后3个月内完成备案、12个月内投产;分散式风电须6个月内完成核准、18个月内投产。建设须坚持“就近接入、就地消纳”原则,严控场址、规模及投资主体变更,严禁倒卖项目,并鼓励与乡村振兴、零碳园区等融合发展。(199字)

2.27元/W!江苏泰州5.796MW分布式光伏发电项目EPC中标结果公示来源:光伏盒子 发布时间:2026-07-20 08:53:57

本文介绍了江苏泰州一处分布式光伏发电项目的EPC总承包中标结果。该项目为大唐扬动股份有限公司5.796MW分布式光伏项目,由大唐泰州热电有限责任公司招标,建设地点位于泰州市姜堰区。经公示,湖南省工业设备安装有限公司中标,中标金额为1321.0458万元,折合单价2.27元/瓦。该价格体现了当前分布式光伏EPC市场的成本水平,也反映出项目在规模、地域及实施条件等方面的综合特征。作为典型的工商业屋顶分布式光伏项目,其建成投运后将有助于提升当地清洁能源消纳能力与企业绿电使用比例。(198字)

关于公开征集肇庆市石牌居委会97.92kWp分布式光伏发电项目EPC总承包单位的报名公告来源:广东金叶集团 发布时间:2026-07-16 09:58:30

广东金叶新能源就肇庆石牌居委会97.92kW分布式光伏项目公开征集EPC总承包单位,采用BIPV棚式钢架安装,执行“自发自用、余电上网”,工期60天。单瓦限价3.487元,报价截止7月17日17:30。要求电力施工总包三级及以上资质及承装(修、试)五级及以上许可证,接受联合体投标。

7家不合格!关于铜仁高新区工商业分布式光伏发电项目招商资格审查合格单位的公示来源:铜仁高新区 发布时间:2026-07-14 09:10:24

本文公示了铜仁高新区工商业分布式光伏发电项目招商资格审查结果,明确7家单位未通过审查。为规范招商准入流程,主办方依据《铜仁高新区工商业分布式光伏发电项目招商二次比选公告》对意向报名单位开展资格审查。公示期为2026年7月10日至13日,期间通过审查的企业须足额缴纳50万元招商比选保证金至指定财政专户;逾期或未足额缴纳者视为自动放弃比选资格。中标企业保证金自动转为项目保证金,未中标企业保证金将于比选结果公示结束后3个工作日内原路径无息退还。公示期内,相关异议须以加盖公章或签名的书面形式提交至铜仁高新区经济发展组,并附有效联系方式。

3.52元/W!湖北孝感38.87MW分布式光伏发电项目EPC中标候选人公示来源:光伏盒子 发布时间:2026-07-13 08:37:40

本文介绍了湖北孝感孝南区“产教农储38.87MW胡定分布式光伏发电项目”EPC总承包中标候选人公示情况。该项目由孝感兴港新能源有限公司招标,选址于湖北省孝感市孝南区,规划建设容量为38.87兆瓦。公示显示三家候选单位及其投标报价与折算单价:第一候选人为河南省启源电力勘测设计有限公司(报价1.358亿元,3.49元/瓦),第二为陕西中圆建设工程有限公司(1.362亿元,3.50元/瓦),第三为孝感市澴川建筑有限责任公司与湖北星辰能源技术有限公司联合体(1.369亿元,3.52元/瓦)。公示内容涵盖中标排序、主体名称、金额及单位造价等核心信息。

山东东营市进一步加强分布式光伏安全监管工作来源:东营应急管理局 发布时间:2026-06-18 10:43:39

为应对汛期高温、雷雨、大风等恶劣天气带来的安全风险,东营市人民政府于2026年6月17日发布通知,全面加强分布式光伏安全监管。通知指出,因项目分布广、投资主体多元、设备老化及监管盲区等问题,火灾、坠落等事故隐患突出。要求各县区开展全覆盖摸排,建立项目台账,强化备案、建设、运行全链条监管;明确行政审批、能源主管及住建、应急等部门职责,严查违法施工、资质缺失等问题,落实建筑物结构、消防、防雷等安全要求;同时加强安全宣传培训、警示教育和应急演练,并畅通社会举报渠道,推动形成共建共治格局。

康硕电气集团有限公司1600kWp分布式光伏发电项目开工来源:东隅能源 发布时间:2026-06-09 09:33:07

康硕电气集团有限公司1600kWp分布式光伏发电项目于2026年6月正式开工建设。项目选址在山西省晋城市高平经济技术开发区米山工业园,依托康硕电气集团自有厂房屋顶及空地实施建设。项目总装机容量为1600千瓦峰值(kWp),采用“自发自用、余电上网”的运营模式,即所发电量优先供企业内部生产与办公使用,富余电量则接入公共电网销售。该项目建设旨在提升企业绿色能源使用比例,降低用电成本,并响应国家“双碳”目标下对工商业分布式光伏发展的政策导向。作为康硕电气推进能源结构优化的重要举措,项目建成后将具备稳定、清洁的电力供应能力。
