3.44GW!福建光伏电站2026年开发建设方案印发

来源:福建省发展和改革委员会发布时间:2026-09-07 10:43:32

福建省发展和改革委员会关于印发福建省光伏电站2026年度开发建设方案的通知

各设区市发改委、平潭综合实验区经济发展局,国网福建省电力有限公司:

按照《福建省发展和改革委员会关于组织开展纳入光伏电站2026年度开发建设方案项目申报工作的通知》(闽发改新能〔2026〕174号)相关要求,经组织对各地上报的项目进行审核,结合《国家能源局关于印发<光伏电站开发建设管理办法>的通知》(国能发新能规〔2022〕104号)相关规定,我委制定了《福建省光伏电站2026年度开发建设方案》。现印发给你们,请遵照执行。

福建省发展和改革委员会

2026年9月3日

(此件主动公开)

福建省光伏电站2026年度开发建设方案

有序发展光伏发电是贯彻落实国家能源发展战略的重要举措,是构建新型能源体系的重要内容,顺利实现“碳达峰、碳中和”的重要抓手。根据《国家能源局关于印发<光伏电站开发建设管理办法>的通知》(国能发新能规〔2022〕104号,以下简称104号文)相关规定,结合福建省自然资源禀赋条件和各地申报项目情况,制定本方案。

一、项目情况

(一)项目清单和项目分类

列入本方案的光伏电站项目共有60个、3436.2MW,详见附件1。此外,符合建设条件,但近期电网消纳困难的32个、4345MW项目列入项目储备库,待条件具备后纳入后续建设方案,详见附件2。

(二)项目开工建设和投产计划时间

各项目在列入本方案后,原则上应在承诺的期限内完成备案并全容量并网投产。

二、建设要求

项目建设要严格执行安全、环保、水保等“三同时”制度,依法依规落实自然资源、生态环境和安全生产等相关要求。项目开工建设前,应依法依规办理各项建设手续。项目备案后,要按规定通过在线平台如实、及时报送项目开工建设、建设进度、竣工等建设实施基本信息;按104号文相关规定,除国家能源局规定的豁免情形外,项目并网后6个月内取得电力业务许可证。

福建省各级电网企业要按104号文第五章“电网接入管理”等相关规定,根据光伏电站项目建设投产时序,及时优化电网规划建设方案和投资计划,统筹开展光伏电站配套电网建设和改造,确保光伏电站项目按计划工期顺利建成投产。在光伏电站项目所处区域电网改造遇到困难时,应及时将配套电网建设进度等情况与项目单位沟通衔接,确保光伏电站“能并尽并”。

三、保障措施

有关发改部门要主动服务企业,做好项目前期和建设协调工作,监督项目单位按照上报的项目建设方案,抓紧推进项目建设;根据《国家能源局综合司关于印发<开展新能源及抽水蓄能开发领域不当市场干预行为专项整治工作方案>的通知》(国能综通新能〔2023〕106号)和《福建省发展和改革委员会关于印发福建省新能源及抽水蓄能开发领域不当市场干预行为专项整治工作方案的通知》(闽发改新能〔2023〕413号)关于重点整治问题的内容和要求,及时制止地方的不当市场干预行为,并将相关情况报我委。有关发改部门要协同有关部门履行属地行业项目安全管理职责。

四、其它

有关发改部门要按照《国家能源局关于印发<光伏电站开发建设管理办法>的通知》(国能发新能规〔2022〕104号)和《福建省人民政府关于印发<福建省企业投资项目核准和备案管理实施办法>的通知》(闽政〔2017〕45号)相关规定,做好项目备案工作。按照《企业投资项目事中事后监管办法》(中华人民共和国国家发展和改革委员会令第14号)等文件要求,切实加强项目事中事后监管和现场核查等工作。

请项目所在地各设区市级发改部门加强光伏电站项目建设管理,督促企业按承诺加快推进项目前期和建设工作;重点关注建设进度滞后的项目,及时向我委汇报项目进展情况和存在的难点问题。我委将根据项目建设进展情况适时进行动态调整,保障资源集约节约利用。

附件:1.福建省光伏电站2026年度开发建设方案项目清单

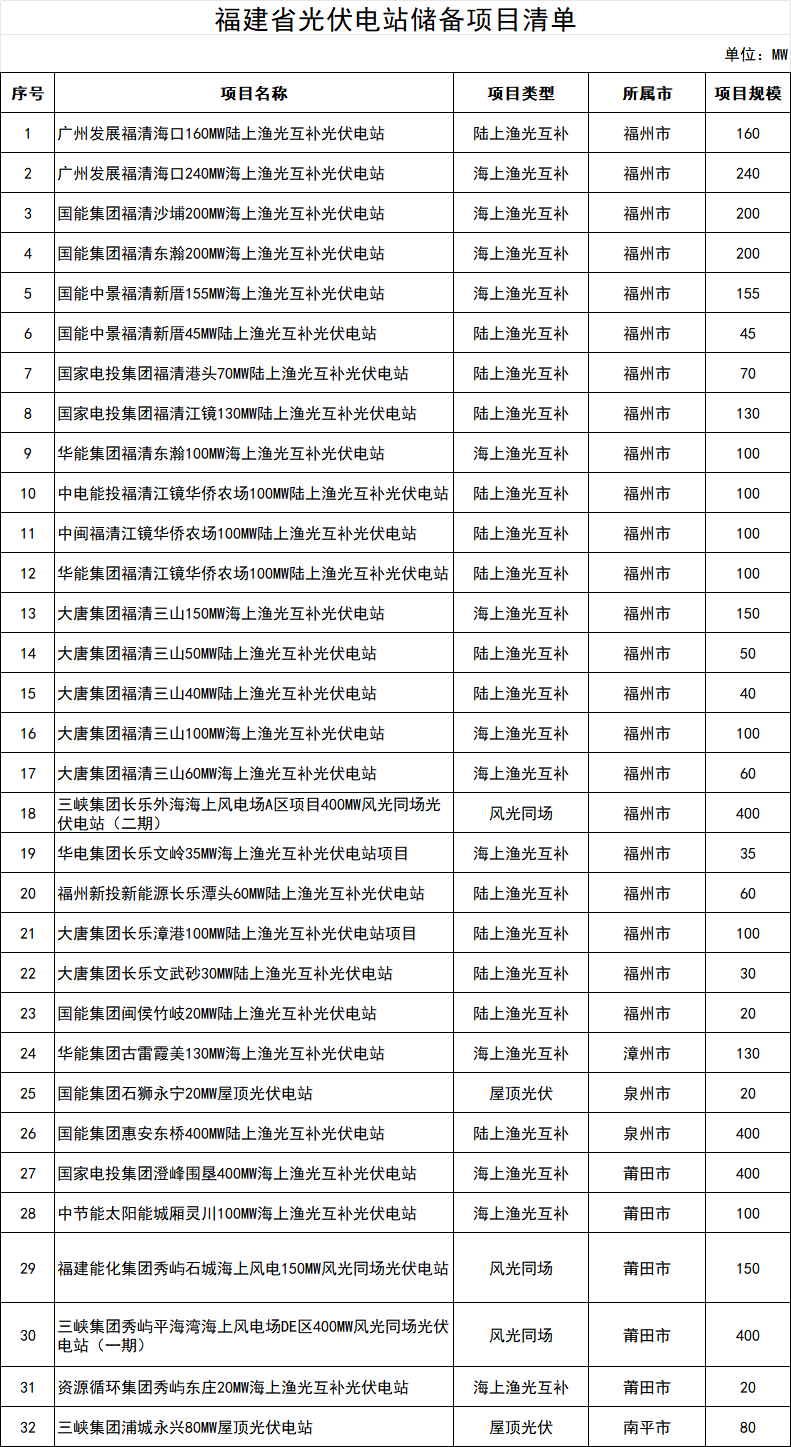

2.福建省光伏电站储备项目清单

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
福建电力现货市场9月30日起“转正”来源:福建省发改委 发布时间:2026-09-23 08:48:04

福建电力现货市场将于2026年9月30日正式运行,标志着其历时七年多的探索实践进入新阶段。该市场自2019年6月启动模拟试运行,2025年3月起开展连续全月结算试运行,并于同年9月深化为连续结算试运行,迄今已平稳运行超18个月,经受了迎峰度夏、度冬、汛期、极端天气及重大活动保电等多重场景检验。评估显示,其规则体系健全,风险防控、信息披露、信用管理等制度完善,技术系统与人员保障到位,且与省间及区域市场衔接有序。经第三方评估认定具备转正条件,并获省政府同意及国家发改委、能源局备案。至此,全国正式运行的省级电力现货市场增至10个。

福建福州:建设一批智能微电网示范工程来源:福州市人民政府 发布时间:2026-09-21 09:19:02

《福州市“十五五”生态环境保护规划》提出到2030年实现碳排放达峰、生态环境质量保持全国前列的目标。规划聚焦低碳引领与绿色发展转型,明确加快建设新能源强市,拓展“光伏+”“风电+”及核能供热应用,推进福清核电供汽工程;推广绿色电力直连、源网荷储一体化等模式,扩大电能替代;并**探索建设一批促进新能源就地消纳的智能微电网示范工程**。该举措是福州构建清洁低碳能源体系、提升可再生能源利用效率的关键路径之一,服务于全域碳达峰、碳中和及“生态福地·美丽福州”建设总体目标。(199字)

福建龙岩市:建设一批零碳园区、零碳工厂 布局建设光伏和新型储能等项目来源:龙岩市人民政府 发布时间:2026-09-20 14:06:51

本文是中共龙岩市委、市政府发布的《关于构建具有龙岩特色的创新体系加快建设闽西革命老区高质量发展示范区的实施意见》,系统部署了龙岩市未来十五年(至2035年)创新驱动发展的总体目标与重点任务。文件以落实中央和省委决策部署为遵循,聚焦建设高质量发展示范区,提出构建“企业主导的技术创新”“研用结合的成果转化”“两创融合的现代化产业”“全域覆盖的数智赋能”“近悦远来的创新人才”“优质高效的创新生态”六大体系。核心举措包括:培育专精特新企业与高价值专利,攻关新材料、锂电新能源等关键技术;建设零碳园区、零碳工厂,布局光伏、抽水蓄能及新型储能项目;深化“沿海研发+老区制造”协作,推广“揭榜挂帅”“人工智能+”等机制;并配套强化人才引育、科技金融、知识产权保护等保障支撑。(199字)

1.32元/W!福建100MW渔光互补光伏电站EPC中标结果公示!来源:光伏盒子 发布时间:2026-09-18 08:49:27

福建国投电力北岸经济开发区东乌垞A区二期100MW渔光互补光伏电站EPC总承包项目于9月16日公示中标结果,中国电建集团福建省电力勘测设计院有限公司以1.589亿元中标,折合单价约1.32元/W。项目位于莆田市湄洲岛山亭镇东乌垞村滨海养殖区,占地约1235.55亩,地理条件优越、交通便利。工程规划交流侧装机100MW,直流侧容量不低于120MWp,采用N型TOPCon或BC双面双玻组件为主、少量异质结组件为辅的技术方案;配套建设10MW/20MWh储能系统(10%、2h)及能量管理系统。项目不新建升压站,依托一期110kV升压站扩建35kV配电楼、主变、SVG等设施,并接入既有送出线路。初步设计工作已完成。

陕西麟游县分布式光伏开发建设管理办法(试行)公开征求意见来源:麟游县发展和改革局 发布时间:2026-09-16 10:13:21

《麟游县分布式光伏开发建设管理办法(试行)》是陕西麟游县为规范屋顶分布式光伏项目全生命周期管理而制定的专项制度文件,旨在落实国家及陕西省最新政策要求,遏制行业乱象、保障农户权益、促进产业健康有序发展。办法明确适用于全县四类分布式光伏项目(自然人户用、非自然人户用、一般工商业、大型工商业),覆盖备案、建设、运营、合同、收益兑付、主体变更、到期处置及纠纷调处等全流程。核心内容包括:实行“谁投资、谁备案”原则,强化房屋安全鉴定与风貌管控;严格开发准入,严禁强制摊派、虚假宣传和金融风险转嫁;推行标准合同、村级统筹开发与企业报备监管;建立多部门协同的联合监管与闭环治理体系。目前该办法正面向社会公开征求意见。

福建:支持民营企业投资能源基础设施 具备条件的核准类项目持股比例可在10%以上来源:福建省发改委 发布时间:2026-09-15 09:10:59

福建省发改委于9月14日印发《福建省支持民营企业投资能源领域基础设施工作导则(试行)》,旨在规范、引导和激发民间资本参与能源基础设施建设。导则适用于火电、海上风电、光伏、新型储能、充电桩、虚拟电厂等九大类项目,明确民营企业可通过自主投资、合资合作或服务外包等多种方式参与。对核准类项目,要求在申请报告中专项论证民企参与可行性,具备条件的可实现民企持股比例超10%。文件强调平等准入、安全优先与规范运作原则,要求民企依法取得资质、落实质量安全主体责任,并网项目须服从统一调度。收益分配实行“同股同酬、同权同责”,严禁单方违约或增设负担,并健全退出机制与要素保障政策。导则有效期两年。(199字)

福建漳州104MWp光伏电站项目EPC公开招标来源:光伏盒子 发布时间:2026-09-14 09:09:11

福建诏安四都80MW渔光互补光伏电站EPC总承包启动招标,交流侧装机80MW,直流侧不低于104.16MWp,项目落地漳州诏安县,采用“渔业+光伏”立体开发模式,凸显绿色低碳与土地集约利用双重价值。

解读|内蒙古自治区有序推动多用户绿电直连项目开发建设实施方案(试行)来源:内蒙古能源局 发布时间:2026-09-11 09:44:58

本文是对《内蒙古自治区有序推动多用户绿电直连项目开发建设实施方案(试行)》的官方解读,系统阐述了该方案的政策依据、核心定义、适用范围与实施路径。方案明确“多用户绿电直连”是指新能源(风电、光伏、生物质等)通过专用线路向多个用户直接供电,分为并网型与离网型两类,并强调电量溯源与物理界面清晰。方案覆盖七大重点负荷类型,包括新增负荷、氢基绿色燃料、出口导向型降碳企业、和林格尔数据中心集群、电解铝、国家级零碳园区、中国(内蒙古)自贸区及部分高载能行业,分类明确了准入条件与负荷吸纳规则。在实施层面,突出“以荷定源”原则,要求新能源自发自用比例逐年提升,规范投资主体、规划建设、运行管理、市场交易、绿电溯源及申报审批全流程,并配套电网服务、价格机制与政策衔接等保障措施,旨在推动新能源就近消纳与绿色低碳转型。(199字)

福建漳州梳理滞后项目清单,推进集中式光伏电站项目建设来源:漳州市发改委 发布时间:2026-08-27 08:52:10

漳州市发改委近期赴漳浦、云霄、东山等地开展实地督导,聚焦集中式光伏电站滞后项目,系统推进问题整改与建设提速。文章围绕三大核心举措展开:一是精准梳理滞后项目清单,按用地报批、土地流转、送出工程等关键环节分类识别堵点,区分客观制约、协调困难及企业主观不力等因素,实行差异化处置;二是优化跨部门协同服务,强化发改牵头作用,联动自然资源、林业、水利及属地乡镇,打通审批、要素保障与并网投产全流程,实施全过程闭环督办;三是严守安全底线,压实企业安全生产主体责任,将安全管控覆盖土建、安装、架设全周期。后续将依托“44336工作机制”,压实三方责任,加快项目落地并网,支撑现代化滨海城市建设。

浙能源〔2026〕15号|浙江省分布式光伏开发建设管理实施细则修订 自用比例取消与全量入市规则全解析来源:索比光伏网 发布时间:2026-08-13 09:44:38

浙能源〔2026〕15号浙江省分布式光伏发电开发建设管理实施细则修订解读,取消工商业自用比例限制,明确上网电量全量入市,结合分时电价政策分析收益模型变化,覆盖分类边界、绿电直供、涉网要求与行业机遇,完整版测算报告扫码获取。
