自发自用电量不应低于30%!《内蒙古自治区绿电直连项目开发建设实施方案(试行)》公布

来源:内蒙古太阳能行业协会发布时间:2025-11-20 13:55:37

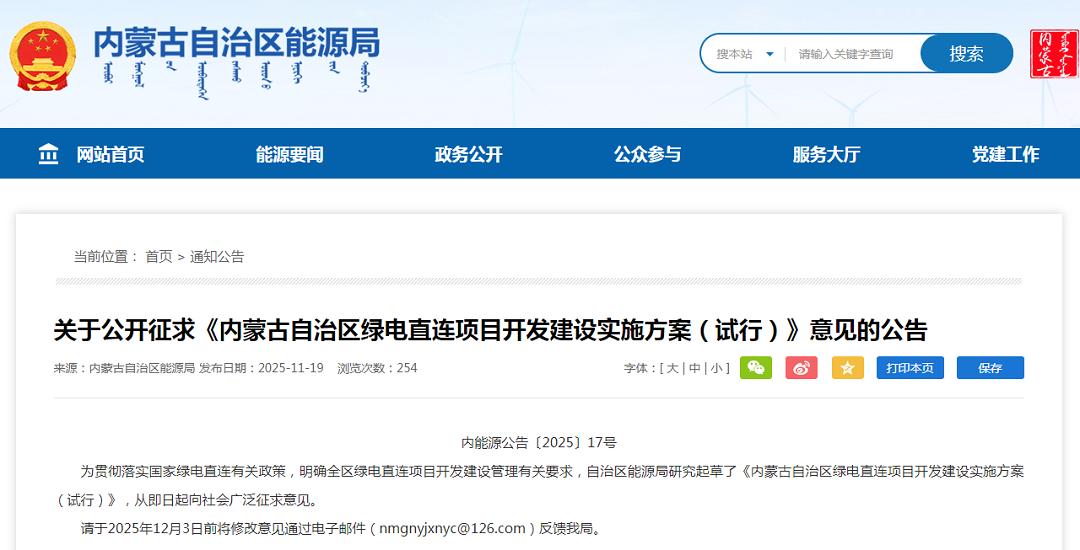

关于公开征求《内蒙古自治区绿电直连项目开发建设实施方案(试行)》意见的公告

内能源公告〔2025〕17号

为贯彻落实国家绿电直连有关政策,明确全区绿电直连项目开发建设管理有关要求,自治区能源局研究起草了《内蒙古自治区绿电直连项目开发建设实施方案(试行)》,从即日起向社会广泛征求意见。

请于2025年12月3日前将修改意见通过电子邮件(nmgnyjxnyc@126.com)反馈我局。

附件:内蒙古自治区绿电直连项目开发建设实施方案(试行)

内蒙古自治区能源局

2025年11月19日

(此件主动公开)


内蒙古自治区绿电直连项目开发建设实施方案(试行)

为进一步明确自治区绿电直连项目的开发与建设管理相关要求,根据《国家发展改革委 国家能源局关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650号)、《国家发展改革委 国家能源局关于完善价格机制促进新能源发电就近消纳的通知》(发改价格〔2025〕1192号)、《国家发展改革委 国家能源局关于促进新能源消纳和调控的指导意见》(发改能源〔2025〕1360号)等文件精神,结合自治区实际情况,制定本实施方案。

一、总体要求

本实施方案适用于内蒙古自治区绿电直连项目开发建设。绿电直连是指风电、太阳能发电、生物质发电等新能源不直接接入公共电网,通过直连线路向单一电力用户供给绿电,可实现供给电量清晰物理溯源的模式。采用直连线路向多用户开展绿色电力直接供应的,待国家发展改革委、国家能源局有关规定明确后另行安排。

直连线路是指电源与电力用户直接连接的专用电力线路。按照负荷是否接入公共电网分为并网型和离网型两类,并网型作为整体接入公共电网,与公共电网形成清晰的物理界面与责任界面。离网型不接入公共电网,应具备完全独立运行条件。直连电源为分布式光伏的,按照国家、内蒙古自治区《分布式光伏发电开发建设管理办法》等政策执行。

二、项目类型

(一)新增负荷绿电直连项目。新增负荷取得相关主管部门的核准(备案)文件后可建设绿电直连项目。未向电网企业报装的用电项目(含存量负荷的扩建部分)、已报装但配套电网工程(供电方案确定的电网接入点至用户受电端之间、由电网企业投资建设的输变电工程)尚未开工的用电项目、孤网或离网型存量用电项目均视为新增负荷。新增负荷项目(含存量负荷的扩建部分)与存量项目原则上不产生电气连接。

(二)氢基绿色燃料绿电直连项目。新建氢基绿色燃料项目(绿氢、绿氢制绿氨、绿氢制绿色甲醇、绿氢制可持续航空燃料等)可开展绿电直连。项目应为同一投资主体控股,作为一个市场主体运营,建设运行期内须按照同一法人统一经营管理,并落实应用场景、提供消纳协议。

(三)重点用能行业绿电直连项目。国家对绿色电力消费比例有要求的电解铝、钢铁、水泥、多晶硅行业以及国家枢纽节点数据中心(和林格尔数据中心集群),存量、新增负荷项目均可建设绿电直连项目,重点用能行业绿色电力消费比例完成情况核算以绿证为主。

(四)有降碳刚性需求出口外向型企业绿电直连项目。项目单位应有降碳刚性需求,且能提供进出口经营权证明、海外营收审计报告、海外营收占比、海外客户合约、产品出口证明以及降碳刚性需求等相关证明材料,利用周边新能源资源探索开展存量负荷绿电直连。

(五)燃煤自备电厂绿电直连项目。存量负荷已有燃煤燃气自备电厂要足额清缴政府性基金及附加、政策性交叉补贴、系统备用费等费用,在提供税务部门出具的足额清缴政府性基金及附加相关证明、电网企业出具的足额清缴政策性交叉补贴、系统备用费相关证明的前提下开展绿电直连,通过压减自备电厂出力,实现清洁能源替代。新能源与自备电厂的寿命应相匹配,其合计出力不大于原自备电厂最大出力,不得占用公网调峰资源。

(六)国家级零碳园区绿电直连项目。国家级零碳园区范围内的存量、新增负荷项目均可建设绿电直连项目。

三、实施要求

(一)强化源荷匹配

并网型绿电直连项目按照“以荷定源”原则科学确定新能源电源类型和装机规模,作为一个整体接入公共电网,与公共电网形成清晰的物理界面与责任界面,新能源须接入用户和公共电网产权分界点的用户侧。离网型项目应具备完全独立运行条件,配套新能源、负荷与公共电网无电气连接。

绿电直连项目整体新能源自发自用电量占总用电量的比例应不低于30%,并不断提高自发自用比例,2030年前不低于35%。其中,并网型氢基绿色燃料绿电直连项目上网电量占总发电量比例,2025—2027年不超过40%、2028年及之后不超过20%,即上网电量比例=上网电量/(上网电量+自发自用电量);其余绿电直连项目新能源发电量全部自发自用,不允许向公共电网反送。

(二)强化规划统筹

绿电直连项目接入电压等级不超过220(330)千伏,确有必要接入220(330)千伏的,由自治区能源局会同国家能源局派出机构组织电网企业、项目单位等开展电力系统安全风险专项评估,确保电网安全稳定运行。绿电直连专线应根据确定的电压等级合理确定接入距离,尽量减少与公共电网交叉跨越,确需跨越的应科学落实相应安全措施。

利用存量负荷申报绿电直连的项目,由省级电网企业出具指导意见,明确利用存量负荷申报并网型绿电直连项目关于电力系统安全稳定运行、负荷供电可靠性等要求和原则。项目单位应根据省级电网企业出具的指导意见,对电力系统安全稳定运行、负荷供电可靠性等进行分析,联合属地电网企业编制《电力系统影响综合分析报告》,并报省级电网企业评估审核。

(三)创新建设模式

绿电直连项目原则上由负荷企业作为主责单位,支持各类经营主体(不含电网企业)投资绿电直连项目。项目电源可由负荷企业投资,也可由发电企业或双方成立的合资公司投资,直连专线原则上应由负荷、电源主体投资。鼓励负荷企业与电源企业通过交叉持股等方式共同建设绿电直连项目。项目电源和负荷不是同一投资主体的,应签订多年期购电协议或合同能源管理协议(均需包含电量和电价区间),并就电力设施建设、产权划分、运行维护、调度运行、结算关系、违约责任等事项签订协议。

(四)强化运行管理

鼓励绿电直连项目通过配置储能、挖掘负荷灵活调节潜力等方式,提升自平衡、自调节能力,尽可能减少系统调节压力,新能源弃电不纳入统计。项目规划新能源利用率应参照自治区能源局确定的年度新能源利用率目标。项目规划方案要合理确定项目最大负荷峰谷差率,公共电网向项目供电功率的峰谷差率不高于方案规划值。绿电直连项目内部资源应做到可观、可测、可调、可控,并根据《电网运行准则》等向电力调度机构提供相关资料。绿电直连项目应统筹考虑内部源荷特性、平衡能力、经济收益、与公共电网交换功率等因素,研究合理的并网容量,并与电网企业协商确定并网容量以外的供电责任和费用。

电网企业应向满足并网条件的项目公平无歧视提供并网服务,参照《电网公平开放监管办法》办理有关并网手续,并按照绿电直连项目接入容量和有关协议履行供电责任。

四、交易与价格机制

绿电直连项目按照国家和自治区价格、财政、税务等部门相关规定缴纳输配电费、系统运行费用、政策性交叉补贴、政府性基金及附加等费用。

绿电直连项目享有平等市场主体地位,建成后原则上作为一个整体参与电力市场交易。项目负荷不得由电网企业代理购电,项目电源和负荷不是同一投资主体的,也可分别注册,以聚合形式参与电力市场交易。氢基绿色燃料绿电直连项目上网电量全部参与电力市场交易。

绿电直连项目应具备分表计量条件,在内部发电、厂用电、自发自用、储能等各业务单元安装计量装置,厂区内已有燃煤等自备电厂的,新建新能源项目、储能等各业务单元应与原自备电厂及用电负荷区分计量。

五、项目申报与管理

(一)项目申报

项目申报主体为具备申报基本条件的负荷企业,项目申报主体应编制项目实施方案,并制定负荷不足、调节能力降低或停运的处置预案,由旗县报盟市能源主管部门。新能源及接入工程应落实建设场址,取得用地范围、坐标和限制性因素排查文件,包括但不限于自然资源、林草、环保、文物、军事等部门支持意见。

确有必要接入220(330)千伏的绿电直连项目,应取得电力系统安全风险专项评估意见。拟利用存量负荷申报并网型绿电直连项目的,还应取得省级电网企业关于《电力系统影响综合分析报告》的评估意见。

对于无法按照原方案并网、电网接入工程尚未开工的存量新能源项目,以及与电网企业就切改方案、配套接网工程处置方案等达成一致意见的已投运上网消纳新能源项目,在重新履行接入系统设计方案变更等相关手续后,可作为绿电直连项目配套新能源进行申报。

鼓励盟市(省区)间加强沟通协作,支持新能源开发资源不足的盟市(省区)突破地域限制,在与周边盟市(省区)协商一致的情况下,依据发展需要谋划建设绿电直连跨盟市(省区)合作项目。

(二)项目批复

绿电直连项目(不含氢基绿色燃料绿电直连项目)取得省级电网企业支持意见后,盟市能源主管部门应及时组织具备资质的第三方机构进行评审,评审通过后由盟市能源主管部门批复并报自治区能源局备案。绿电直连项目新增负荷开工(已有实质性投资且纳入统计口径)后,盟市能源主管部门方可核准(备案)配套新能源。

氢基绿色燃料绿电直连项目由盟市能源主管部门报自治区能源局,自治区能源局采取预审批复,预审通过后,项目申报企业可依据预审意见办理项目前期相关手续(包括履行投资决策等相关程序),并组织进行负荷侧项目建设。预审意见有效期为两年,通过预审并在预审意见有效期内依法依规开工,且完成计划投资45%以上的负荷侧项目,按照批复的实施方案申请项目电源建设规模。

(三)项目管理

项目投资主体要严格按照批复方案建设,绿电直连项目投运前,不得擅自变更建设内容、股权结构,不得自行变更投资主体。

盟市能源主管部门要加强项目建设监管,定期向自治区能源局报送建设情况。当绿电直连项目负荷不足、调节能力降低或停运时,项目投资主体须引进新的负荷、新建调节能力。若项目投资主体无力实施或新增负荷未落地的,可向盟市能源主管部门申请终止项目,盟市能源主管部门按流程履行相关程序。电网企业根据绿电直连项目批复方案做好项目接网服务。

六、保障措施与政策衔接

(一)自治区能源局负责统筹推进全区绿电直连项目建设工作,推动绿电直连模式有序发展。各盟市能源主管部门要履行属地管理责任,组织项目实施,支持负荷企业稳定运行,做好已批复绿电直连项目管理和运行监测工作。电网企业、电力市场运营机构要按照职责分工,全面落实有关规定,不断提升绿电直连接入电网和参与市场交易的技术支持能力和服务水平。

(二)自治区或盟市已批复实施的源网荷储一体化、风光制氢一体化、燃煤自备电厂可再生能源替代、全额自发自用等四类市场化消纳新能源项目,如需调整建设方案,均可按照本方案重新申报绿电直连项目。

(三)本方案印发之日起,《内蒙古自治区源网荷储一体化项目实施细则2023年修订版(试行)》《内蒙古自治区风光制氢一体化项目实施细则2023年修订版(试行)》《内蒙古自治区关于全额自发自用新能源项目实施细则2023年修订版(试行)》《内蒙古自治区燃煤自备电厂可再生能源替代工程实施细则2023年修订版(试行)》以及相关补充通知同步废止。

(四)项目实施过程中,如遇国家政策调整,按照国家最新政策执行。

来源:内蒙古能源局


索比光伏网 https://news.solarbe.com/202511/20/50013049.html
责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南公布2026年绿电制氢一体化示范项目清单来源:云南省能源局 发布时间:2026-07-03 09:37:23

本文为云南省发展和改革委员会、能源局联合发布的政策通知,正式公布《2026年云南省绿电制氢一体化示范项目清单》,旨在通过绿电制氢(含绿氢衍生的绿氨、绿醇)推动绿色电力就地消纳与氢能产业试点发展。通知明确三项重点工作:一是强化要素保障,要求各地指导项目单位加快完成用地、环评等前期手续,提升审批效率,推动项目如期开工投产;二是实施全生命周期管理,强调动态跟踪进度、督促整改滞后项目,并严格规范核准备案及规划、土地、安全、环保等建设前置手续,要求定期通过云南省数字能源平台更新进展;三是统筹后续项目储备,鼓励各地挖掘绿氢应用场景,提前谋划新一批示范项目。全文体现云南省以示范项目为抓手,系统推进绿电—绿氢产业协同发展的政策路径。

内蒙古自治区能源局关于呼和浩特市和林格尔绿电园区增量配电网配电区域划分的公示来源:内蒙古能源局 发布时间:2026-07-01 10:03:40

内蒙古自治区能源局于2026年6月26日公示呼和浩特市和林格尔绿电园区增量配电网的配电区域划分方案。该配电区域位于呼和浩特市和林新区,涵盖云谷片区全部区域及乳业片区部分区域,地理边界明确:北至云谷1路,南至盛乐北街,东至呼北高速,西至云谷纵1西路和云谷纵86路,总面积约73.15平方公里。划分严格依据园区总体规划,确保地块完整、边界清晰,避免与现有电网交叉供电或重复建设,符合国家《增量配电业务配电区域划分实施办法》(发改能源规〔2024〕317号)相关规定。该方案由呼和浩特市发改委编制,公示期为2026年6月26日至7月27日,社会公众可在此期间以书面形式反馈意见。

绿电直供比例超50%!通威内蒙古绿电制硅一体化项目迈入市场化交易新阶段来源:通威股份 发布时间:2026-07-01 08:59:43

全国首个绿电直供比例超50%的工业硅项目——通威内蒙古绿电制硅一体化项目完成入市备案,实现绿电交易结算闭环。项目融合风光储(35万千瓦+90MWh储能),年发绿电9.6亿度,减碳137万吨,开创民企与央企协同打造的“绿电—绿硅”高质量发展新范式。

总规模334.8MW! 山东新增两个绿电直连项目来源:山东省能源局 发布时间:2026-06-29 09:12:26

山东省能源局近日批复同意两个绿电直连项目实施方案,标志着山东新增总装机规模达334.8MW的绿电直连工程正式进入实施阶段。其中,山东时代新能源电池基地项目位于兖州区,由山东时代新能源科技有限公司负责负荷侧,时代绿色能源有限公司投资建设风电、光伏(合计18.6万千瓦)、储能及直连线路,计划2027年10月全面投产;山东恒信集团可降解塑料一体化项目位于邹城市,由恒信集团与上海电气新能源合资成立的公司负责电源侧建设,含风电13万千瓦、光伏1.88万千瓦,拟于2026年10月开工、2028年12月投产。此前,东营时代新能源基地项目已于2025年12月31日获批,成为全省首个绿电直连项目。

吉林省首批10个省级零碳园区建设名单公布来源:吉林省发展改革委 发布时间:2026-06-24 18:27:29

吉林省于2026年6月18日公布首批10个省级零碳园区建设名单,均由现有产业园区内的“园中园”构成,建设周期为2026至2030年。此举系落实《吉林省省级零碳园区建设方案》的具体行动,旨在到2030年建成约10个省级零碳园区。通知明确要求属地市级发改、工信、能源等部门加强统筹指导,压实园区建设主体责任,重点优化能源供给结构、强化能耗管理、推广绿色低碳技术,并探索以企业为主体的建管运一体化模式。同时强调在资金、要素、技术、金融及绿电直供(如绿电直连、新能源就近接入增量配电网)等方面给予支持,并建立跟踪调度与验收评估机制,确保建设实效。建成后将总结推广典型经验。

陕西绿电直连新政(陕发改能新能源〔2026〕801号)解读:全国首个省级多用户配套文件落地,分布式光伏迎新机遇来源:索比光伏网 发布时间:2026-06-23 23:13:59

2026年6月11日,陕西省发展和改革委员会印发《关于进一步推动绿电直连项目开发建设的通知》(陕发改能新能源〔2026〕801号)。——"全国首个多用户绿电直连政策文件"。索比光伏网对801号文进行了系统梳理,综合政策原文、国家相关文件,形成这份深度报告,覆盖:从650号到688号再到801号的政策演进全链条、陕西在国家框架基础上做的五项关键细化、陕西率先落地背后的三重矛盾分析、企业和园区可重点关注的三类申报机会、申报时间表与实操避坑提示。

总开发1GW,首期260MW!藏青工业园区绿电项目开发建设主体遴选公告发布来源:藏青工业园区管理委员会规划建设环境保护局 发布时间:2026-06-23 10:03:31

6月17日,藏青工业园区发布绿电项目开发建设主体遴选公告。该项目旨在落实国家“十五五”规划及“双碳”目标、能耗双控和绿电消纳政策,提升园区绿色低碳发展水平,降低企业用电成本,推动零碳园区建设。依据西藏自治区发改委《关于促进西藏自治区光伏产业高质量发展的意见》及园区国土空间专项规划(2023—2035年),拟公开遴选一家投资开发主体,统筹实施总体规模1GW的绿电项目。首期工程位于青海格尔木市藏青工业园区及周边,建设200MW风电、60MW光伏,并按总装机20%比例配套储能,即功率不低于50MW、容量不低于200MWh。项目总投资约8.4亿元(含储能),最终以中标方实施方案为准。

点沙成金!正泰新能完成甘肃庆阳东数西算产业园区绿电聚合试点项目供货来源:正泰新能Astronergy 发布时间:2026-06-23 08:55:49

正泰新能完成甘肃庆阳“东数西算”绿电项目一期100万千瓦组件供货,163MW ASTRO N7钢边框组件专为风沙严苛环境定制,抗撕裂提升30%,碳排放降低87%;项目年发绿电近20亿度,助力国家算力枢纽建设。

曲江签约零碳园区项目:光伏+储能+绿电直连,构建绿色能源体系来源:韶关曲江 发布时间:2026-06-22 10:10:24

曲江区与欣旺达签约共建韶关曲江零碳园区,首创“源网荷储云一体化”模式,布局分布式光伏、绿电直连、110kV变电站、重卡充电站、储能及能源管理平台,实现高比例绿电直供与碳排放深度削减,打造粤港澳大湾区枢纽节点标杆零碳园区。

中国华电×河北省:推动绿电直连、算电协同等合作来源:中国华电 发布时间:2026-06-18 15:03:34

6月15日,中国华电集团与河北省政府在廊坊举行会谈,双方围绕服务京津冀协同发展和雄安新区高质量建设,就深化央地合作达成共识。中国华电表示将全力支持河北新型能源强省建设,重点推进清洁能源开发、装备制造、电力消纳,并探索绿电直连、算电协同等能源与数字融合的新业态新模式,助力构建多元互补的能源产业格局。河北省政府强调正紧抓重大战略机遇,持续优化营商环境,欢迎华电等优质企业在新能源、新材料、高端装备制造等领域加大投资布局。此次会谈以廊坊经洽会为纽带,旨在推动务实合作向更广领域、更高层次迈进,共同服务“经济强省、美丽河北”发展目标。(198字)

内蒙古:绿电直连已批复63.21GW,已建成10.32GW!来源:内蒙古广播电视台官方客户端 发布时间:2026-06-18 14:54:41

本文介绍了内蒙古自治区在绿电直连领域的创新实践与阶段性成果。作为全国首个开展绿电直连试点的省份,内蒙古聚焦新能源规模化发展与就地消纳,构建了“风光储一体化、源网荷储协同”的特色模式。截至当前,全区已批复绿电直连及相关市场化项目152个,总装机达6321万千瓦;建成项目66个,装机1032万千瓦,年底还将新增274万千瓦。项目覆盖锂电池材料、电解铝、数据中心、零碳园区等多个高载能领域,并通过专线直供、跨盟市源荷配对、审批权限下放等机制优化,形成可复制推广的省级实操方案。其经验已被纳入国家新政,推动绿电直连由单用户向多用户共享升级。
