光伏组件最高投标价0.8179元/W!

来源:索比光伏网发布时间:2025-11-19 17:25:43

近期的光伏市场行情起伏不定,波谲云诡。一方面,光伏产业链上游(主要是硅料环节)在政策要求、电价成本、市场需求的影响下,降低开工率,减少产出;另一方面,行业反内卷、多晶硅产能收储等“小作文”不断,让中下游企业陷入迷茫,不知道该囤货还是抓紧去库存。

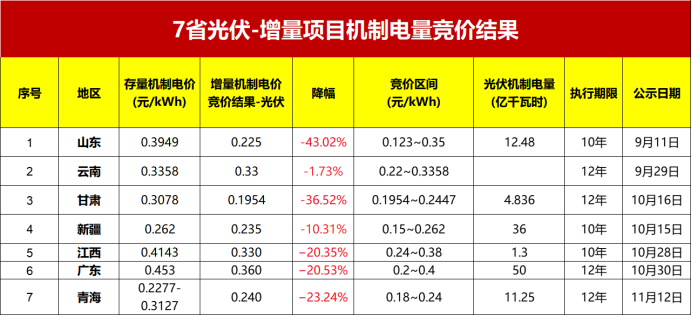

相比之下,各省在推进136号文落地、降低电价方面的举措颇为坚定。据索比光伏网统计,截至目前,全国已有7省区发布机制电量竞价结果,最低的甘肃已经低于0.2元/kWh,给当地光伏项目投资带来重重考验。


即便如此,光伏组件在框架集采中的价格依然没有下降趋势。在11月19日“小泽说”直播中,索比光伏网主编、索比咨询首席分析师尹也泽透露,三峡集团2026年光伏组件框架集中采购(第一批次)招标仅1家企业报价低于0.7元/W,多数企业报价都在0.75元/W及以上,甚至出现了最高0.8179元/W的价格。

他直言,“本次开标报价中,有太多不合常理之处,明显偏离实际行情。特别是本次常规效率标段的报价甚至高于之前一些高效标段的价格,很难得到央国企认可。”

从招标公告看,本次招标为框架采购,框架协议计划分配期限为合同签订之日起至2026年6月30日。预估采购总容量2500MWp,其中标段一(组件效率不低于22.83%)容量1300MW,标段二(组件效率不低于23.8%)容量1200MW。此外,招标方提醒称,各规格型号组件的采购容量均为预估量,实际采购容量以框架协议分配期限内具体项目落地实施情况为准。

对于这种“不按技术路线划分标段”的方式,尹也泽认为,这样做可以减少人为干预,让更多产品在同一舞台上自由竞技,推动具备更高性价比、更低度电成本的技术脱颖而出。对制造企业而言,无论他们主推哪种技术路线,只要能提升组件效率、功率,就可以获得对应的市场份额和溢价,显然更加公平合理。

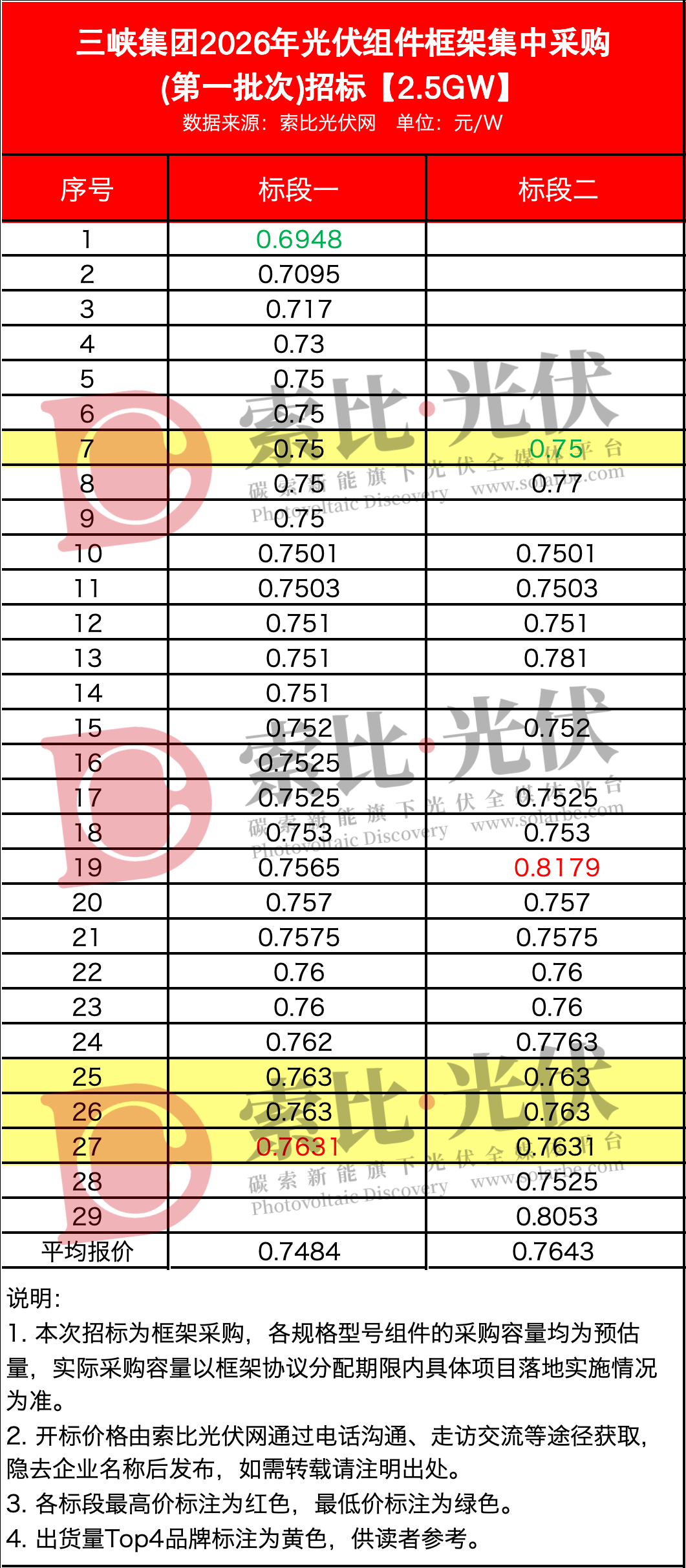

从开标价格表看,标段一共27家企业参与,报价在0.6948元/W-0.7631元/W,平均为0.7484元/W。需要注意的是,仅4家企业报价低于0.75元/W,如果去掉这几家“离群”企业,其余报价平均达到0.7546元/W,在近期央国企组件集采中处于高位。

标段二共20家企业参与,报价在0.75-0.8179元/W,平均为0.7643元/W。考虑到这一标段需要的组件效率更高,相对较为合理。

直播中,尹也泽提到了本次开标价格的“不寻常之处”:

一是标段一(常规效率产品)的报价明显高于市场行情。根据索比咨询发布的数据,近期组件成交价平均为0.68-0.69元/W,高于0.73元/W的很少,通常为少量、高效、急单。在央国企集采招标中出现这么“整齐”的高价,显然是偏离市场的。

二是同一企业在不同标段中的报价差距,印证了上述猜测。本次有18家企业同时参与两个标段,其中14家对两个标段报出相同价格,这在一年前绝对不可想象。众所周知,高效组件对原辅材料、技术工艺有更高要求,成本会有一定上浮,销售价格有5分/W左右差距非常合理。如果多数企业在高效产品标段中投出这样的价格,只能说明,这次招标,至少一个标段的报价,有太多“妥协”的成分。

三是某一线品牌(出货量排名Top4)并未像之前一样,与其余三家龙头“默契”地报出相同高价,而是与多数企业一样,卡在0.75元/W线上。甚至,在标段二(高效产品)中,它的报价是20家企业中的最低水平,可以说对自己生产高效组件的能力、成本控制很有信心,对这一招标志在必得。这种打破常规惯例的投标方式,可能会对后续其他招标中不同体量企业的报价带来复杂影响。

值得关注的是,本次招标的投标阶段,有相关方提出要求,不得超量赠送备品备件(每兆瓦超过2块),堵上了部分光伏组件企业变相降价的漏洞。但尹也泽认为,只要制造企业愿意,其实依然有多种方式可以规避限制,最根本的还是要主管部门、协会立足行业真实现状,结合各省机制电价、光伏在机制电量中的份额、下游客户实际需求和成本接受能力、新增装机速度,给出合理指导,让光伏产业价格尽快回到合理水平。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
电投新能HJT组件中标1GW中国能建2026年度集采!来源:电投新能DintoSolar 发布时间:2026-11-25 13:46:11

电投新能再获重大突破,成功中标中国能建2026年度光伏集采1GW HJT组件(含工程承包200MW与自主投资800MW两大独立标段),继此前中标大唐集团1GW HJT框架采购后,连续斩获央国企HJT独立标段订单。依托高效率、高双面率、优温度系数等技术优势,加速HJT规模化落地。

四标段入围中能建2026-2027年度光伏组件集采,TCL中环BC技术持续领跑市场来源:TCL中环 发布时间:2026-11-20 09:46:32

TCL中环强势入围中能建2026-2027年度光伏集采四大标段,实现BC与TOPCon双技术、自主投资与工程承包双场景全面覆盖,BC标段位居前列。其BC与TOPCon组件均获国家一级能效认证,以高发电增益、低衰减、强可靠性赢得央企权威认可,彰显高效组件规模化落地实力。

捷报成双|东方日升相继入围中国能建、中设集团光伏组件集采项目来源:东方日升新能源 发布时间:2026-11-18 09:48:48

东方日升双线入围中国能建四大标段及中设集团标段三光伏组件集采,彰显N型异质结技术实力。伏曦Ultra组件实现760Wp+高功率、30年90.3%功率保持率,提升发电量3%,降低度电成本,获央企高度认可。

最高限价0.77元/W!福建高速2026-2027年度光伏组件集采来源:索比光伏网 发布时间:2026-11-06 07:20:06

福建高速集团启动2026—2027年度光伏组件集中采购,项目执行期为1年,由福建省海丝高速新能源科技有限公司作为招标人,资金全部来自企业自筹。本次集采依据《路域分布式光伏项目推进会议纪要》(〔2026〕61号)批准实施,采购对象为单晶硅双玻N型TOPCon光伏组件,技术要求为功率不低于650Wp、尺寸为182mm。计划采购总容量约31.544兆瓦,对应采购预算约为2428.89万元;同时设定含税最高限价为0.77元/瓦,旨在保障路域分布式光伏项目高质量、规模化落地。

19.9GW!三峡集团抛出光伏集采大单来源:索比光伏网 发布时间:2026-10-29 08:48:33

三峡集团于10月27日发布2027年光伏设备集中采购(第一批次)招标公告,计划采购光伏组件、逆变器和支架三类设备,总容量约19.9GW。其中,组件采购容量约5241.5MW,须满足GB 47834标准3级及以上能效;逆变器采购容量约6666.3MW,限定为300–500kW组串式产品,并需达到GB 47834-2026标准1级能效;固定支架采购容量约8000MW,对应重量约27万吨。三类采购均为框架合同,协议有效期至2027年6月30日;逆变器与支架条款明确允许在实际采购量未达预估时顺延交付期(最多两次、每次不超3个月),或已达目标时提前终止协议。开标时间为11月17日。

TOPCon、BC都不服气!光伏组件招标亟需深刻变革来源:索比光伏网 发布时间:2026-10-26 08:53:53

本文聚焦当前光伏组件招标机制的深层矛盾:在2023年前三季度国内组件定标超120GW的背景下,主流招标仍按TOPCon、BC等技术路线机械划分标段(如TOPCon占7–8GW、BC占2–3GW),导致双方企业普遍不满——TOPCon厂商具备生产高效组件(≥24%效率、≥650W)能力却受限于标段标签,无法参与高溢价竞争;BC厂商则因容量被锁定在约30%以内,难以发挥性能优势。行业呼吁转向以转换效率为核心的招标逻辑,参考即将实施的新国标(如TOPCon准入门槛23.2%、BC为23.5%),由华能、龙源等少数企业率先实践。专家指出,统一按能效分档、倾斜高效标段容量,既可降低电站BOS成本、推动技术升级,又能缓解价格内卷,助力产业回归价值与技术本源。(199字)

光伏组件集采,按国标分档最公平!来源:索比光伏网 发布时间:2026-10-22 08:47:00

本文围绕光伏组件集中采购中“按技术路线分标”模式的公平性与合理性展开分析。以中国能建2026年度15GW组件集采为切入点,指出当前TOPCon、HJT、BC等路线分设标段的做法,导致BC组件价格持续高出TOPCon约0.04–0.06元/W,且参与企业数量显著偏少,竞争不充分。文章进一步对比TOPCon 3.0与TBC组件实测性能,表明前者在双面率(85±5%)、低辐照响应、漏电流控制等方面优势突出,在典型地面电站场景下可实现1%–2%发电增益,LCOE降低约1.92%,全周期价值已超越TBC。在此基础上,文章呼吁摒弃单纯按技术路线划分标段的做法,转向以即将实施的《晶体硅光伏组件能效强制性国家标准》为统一依据,按能效等级设置采购门槛,推动不同技术路线产品在发电价值维度同台竞价,真正回归“度电成本最优”的采购本质。(199字)

海陆并进!龙源电力启动6GW光伏组件招标来源:光伏前沿 发布时间:2026-10-14 10:18:38

龙源电力于2026年10月启动2026年度首批光伏组件框架采购招标,总预估容量达6GWp,其中海上光伏1GWp、陆上光伏5GWp。项目面向N型单晶硅双面双玻组件,按技术性能与应用场景分为7个标段:标段1–5为高效组件(正面转换效率≥24.0%),覆盖全部海上及大部分陆上需求;标段6–7为中效组件(效率≥23.2%),专供部分陆上项目。各标段明确最低供货容量,合计不低于6GWp。招标范围除组件本体外,还包括配套插头、备件、运输、安装指导、调试配合及验收支持等全周期服务。采购将根据实际项目建设进度分批落实,最终合同据实签订与结算。招标不接受联合体及代理商投标,文件发售及投标截止时间分别为2026年10月15日至20日、11月9日。

国投电力120MW光伏组件招标来源:国投集团电子采购平台 发布时间:2026-10-12 05:59:32

国投电力就北岸经济开发区东乌垞A区二期100MW渔光互补光伏电站项目,启动光伏组件设备采购(二次)公开招标。项目直流侧采购容量约119.9744MWp,要求供应商提供650Wp及以上的BC或TOPCon单晶硅双面双玻组件,尺寸为2382×1134mm,电池片尺寸不小于210mm×182mm,最大系统电压≥1500VDC(IEC标准),转换效率不低于24.1%(不含背面增益),功率公差为0~+3%。组件须配铝合金边框(厚度≥1.6mm,满足沿海环境要求),并配套同型号成品连接线及正负极插头。招标范围涵盖设计、制造、检验、包装、运输(含保险)、交货、开箱验收、技术文件交付、技术服务、质保及风险承担等全周期工作。工期为212日历天,不接受联合体投标。

国家能源集团152MW光伏组件招标来源:国能e招 发布时间:2026-10-09 09:54:52

国家能源集团广西公司就东兴江平渔光互补光伏项目四期工程启动光伏组件框架采购公开招标,总采购容量为151.80018MWp,对应N型单晶双面双玻655Wp高效组件共231,988块(含232块备件)。项目不包含组件安装工作,供货周期为6个月,拟分三批交付,每批在买方书面通知后30日内完成,交货地点为广西防城港市东兴市江平镇。中标单位将与东兴国阳新能源有限公司签订框架协议,有效期至2027年12月31日;若累计执行容量达协议预估总量,招标方可提前终止协议。本项目仅接受制造商投标,不接受联合体或代理商参与。

最低0.67元/W!中来、英利、正泰入围中电建4GW光伏组件招标来源:索比光伏网 发布时间:2026-09-29 05:08:35

9月26日,中国电建公示2026年第一批N型TOPCon光伏组件4000MWp集中采购项目中标候选人。该项目分为三个标包,总规模达4GW,中来光电、英利能源和正泰新能分别位列各包件第一中标候选人。此次招标报价极具竞争力,最低中标单价低至0.67元/瓦,反映出当前光伏组件市场在技术升级与成本优化双重驱动下的激烈竞争态势。作为主流N型技术路线代表,TOPCon组件成为本次集采的指定类型,凸显行业向高效电池技术加速转型的趋势。分析指出,中标企业凭借突出的成本管控能力和精准的价格预判能力,在约15家参标企业中胜出;该结果或将对后续大型央企光伏招标的定价策略与供应商选择产生重要参考影响。(198字)
