国投集团、四川发展、华电等领衔!四川公布2026年重点项目,超6GW风、光项目入围

来源:智汇光伏发布时间:2026-01-20 15:09:16

1月19日,四川省人民政府发布《关于做好2026年四川省重点项目工作的通知》(文件原文附后),名单共列项目830个、2026年预计完成投资7624.8亿元。

从项目批次看,

续建项目:526个、2026年预计完成投资5903.1亿元;

计划新开工项目:304个、2026年预计完成投资1721.7亿元。

其中,能源产业项目54个、2026年预计完成投资超过600亿元;包括续建新能源项目10个,新建新能源项目5个。具体项目详单如下:

2026年,四川省除了华电金上等大基地项目外,入围“新能源项目机制电量”的项目,也将有大量项目在2026年底并网,预期大部分将入围四川省2026年重点项目。

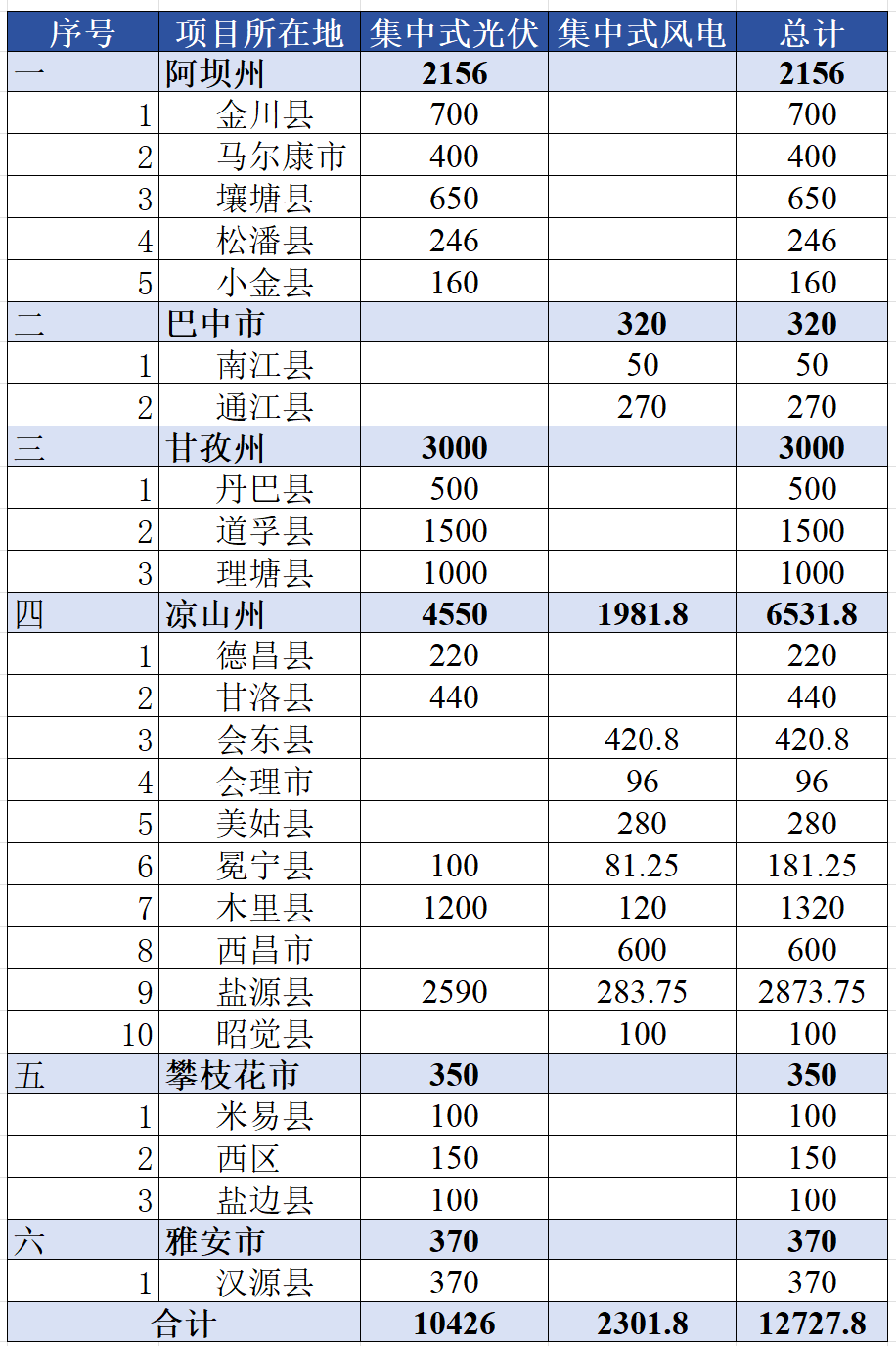

根据四川省公布的新能源机制电价竞价结果,四川各地集中式光伏、集中式风电项目规模为12.73GW,包含10.4GW光伏项目、2.3GW风电项目,具体如下表所示。

表:四川2026年底前并网增量新能源项目区域分布情况(单位:MW)

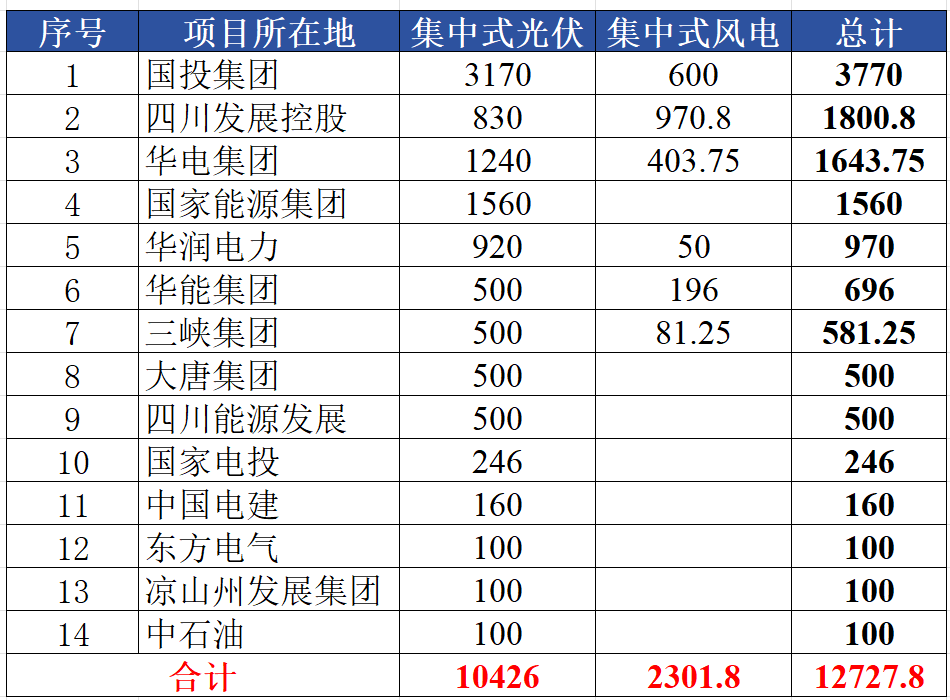

上述新能源项目,共由14家企业投建,各个企业的项目规模如下表所示。

表:四川2026年底前并网增量新能源项目投资集团情况(单位:MW)

公告如下:

四川省人民政府

关于做好2026年四川省重点项目工作的通知

川府发〔2026〕3号

各市(州)、县(市、区)人民政府,省政府各部门、各直属机构:

为全面贯彻党的二十届四中全会和中央经济工作会议精神,认真落实省委十二届历次全会和省委经济工作会议安排部署,坚持把项目投资作为拼经济搞建设、推动高质量发展的重要抓手,切实发挥好抓项目促投资的关键支撑作用,奋力实现“十五五”良好开局,现就做好2026年省重点项目工作有关事项通知如下。

一、全面提速项目建设。不断完善重点项目全生命周期服务管理体系,整合优质资源向重点项目集聚,全力保障项目建设提速增效。持续优化“天府项目通”调度服务功能,加快跨部门、跨层级数据归集和业务协同,不断强化省重点项目、国家资金支持等重大项目监测预警和跟踪服务。按照预警等级,严格落实提前介入、主动响应、及时处置等闭环管理要求,推动项目早开快建,加快形成更多投资实物量。

二、做大做优储备支撑。严格落实“六个一批”抓项目工作要求,全力争取更多项目纳入国家“十五五”规划纲要和相关专项规划,不断充实扩大项目总盘子。主动适应经济转型趋势和发展新质生产力要求,抓紧优化项目结构和质量,在战略骨干通道、新型能源体系、重大水利工程、城市更新等领域,系统谋划一批重大标志性工程;在新型基础设施、产业新赛道和民生消费改善提升等领域,加速布局一批有根产业、有效投资、有持续税源的好项目。做深做实项目前期工作,加快推动储备项目向重点项目接续转化。

三、全力做好服务保障。对符合国家政策的重点项目通过开辟绿色通道、推行容缺受理等机制,实现快审快批、应批尽批,进一步提升审批服务效率和要素保障水平,以超常规举措推动项目尽快落地实施。加强中央和省预算内投资、超长期特别国债、地方政府专项债券、新型政策性金融工具等各类资金统筹衔接和组合使用,搭建常态化银政企对接平台,不断强化投贷联动,更加有效保障项目资金需求。放宽民间投资准入条件,用好政府和社会资本合作新机制,支持更多符合条件的民间投资项目发行基础设施领域不动产投资信托基金,加大重点项目向民间资本推介力度,推动更多民间资本参与重点项目建设。

四、持续强化协同联动。发挥好各级重大项目调度机制作用,发展改革、经济和信息化、商务、经济合作等牵头部门,要强化部门协同和上下联动,围绕重大基础设施、制造业、服务业和招商(在谈)签约项目,定期收集项目困难问题,分级分类协调解决。属于市县事权的原则上由市县解决;属于省级事权的由省直有关部门(单位)解决;跨部门、跨地区困难问题由牵头省直部门组织有关方面研究解决,重大问题及时报请省政府专题会议研究解决。各地各部门(单位)要压实责任、合力攻坚,切实做到解难题、疏堵点、优服务,全力推动项目早落地、早开工、早见效,为扩大有效投资、稳定经济增长提供坚实支撑。

附件:2026年四川省重点项目名单

四川省人民政府

2026年1月11日

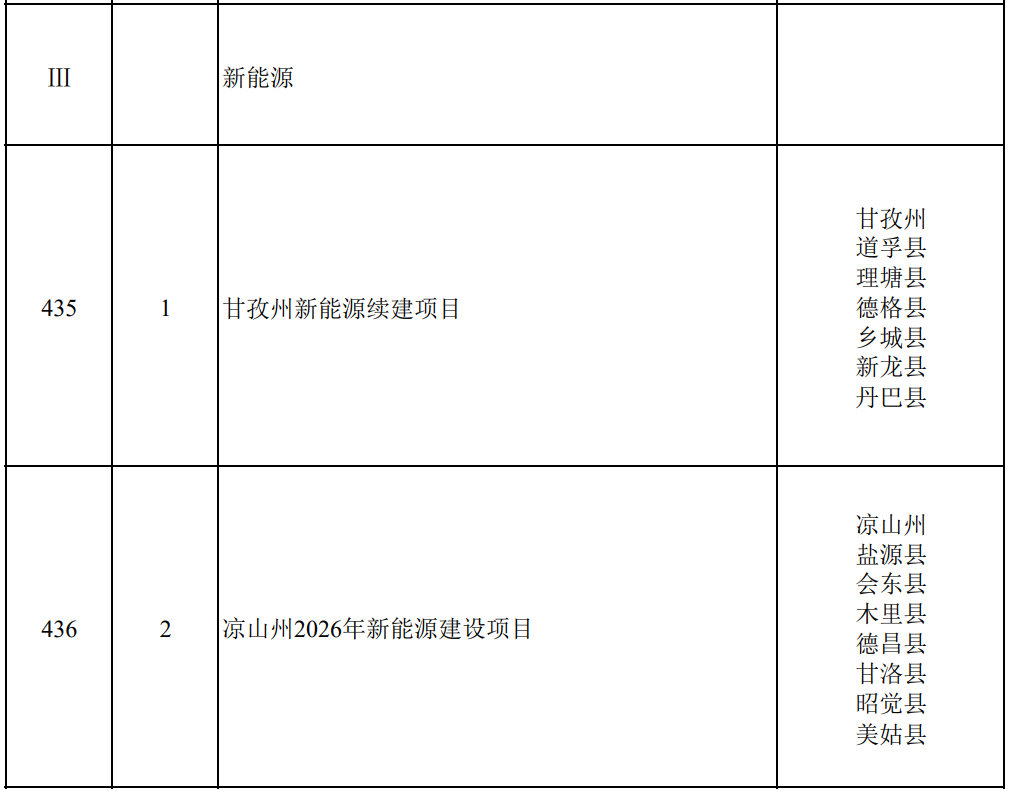

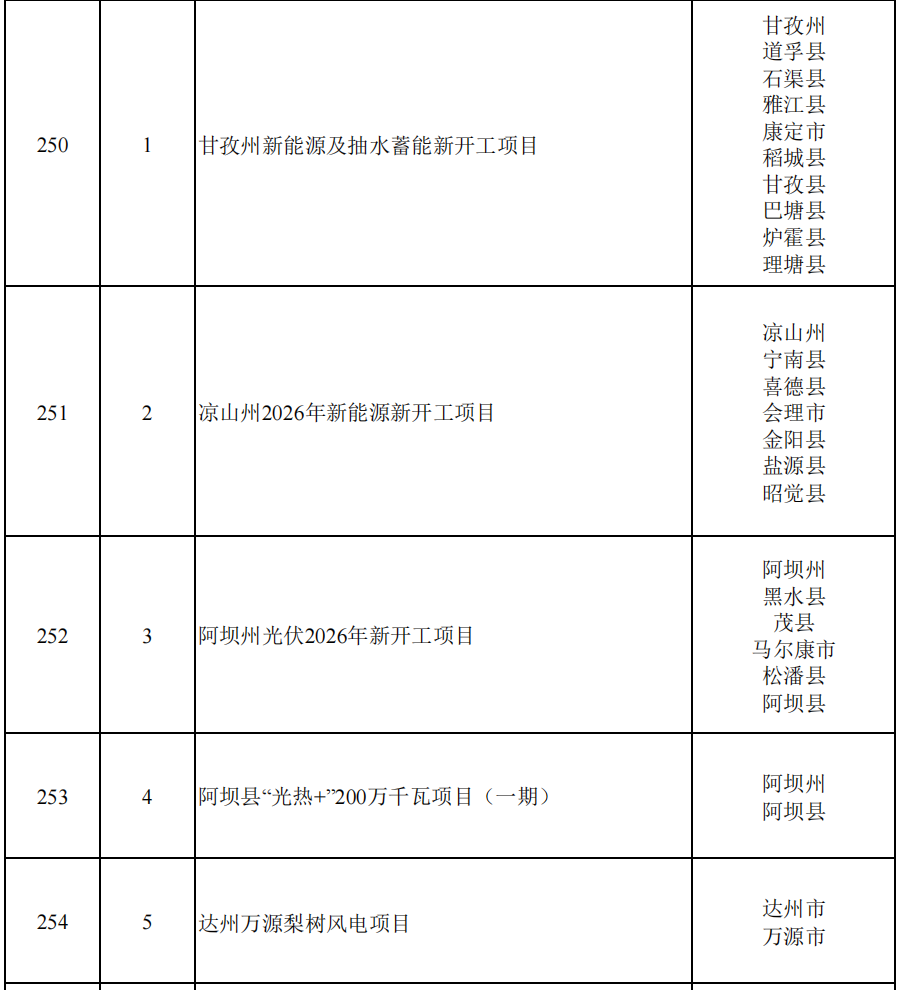

重点项目中,节选新能源项目名单如下:

责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
京能集团:获吉电入京配套4GW风、光项目指标!来源:京能集团 发布时间:2026-11-06 08:10:53

11月3日,吉林省能源局下达“吉电入京”工程配套新能源项目建设指标,京能集团获得400万千瓦(即4GW)风光项目开发权。该工程依托一条全长超1000公里、途经吉林至北京六省市的±800千伏特高压直流输电通道,计划2029年建成投运,实现吉黑两省清洁电力直送北京。配套新能源项目包括白城235万千瓦风电与65万千瓦光伏、松原100万千瓦光伏,形成风光互补、多能协同格局;同步规划建设电网接入、配套储能及送出通道等支撑工程。京能集团已于2023年12月成立京能松辽能源(吉林)公司负责推进,并于11月2日启动火电调峰项目设计招标。后续将加快黑龙江区域指标落地,严控生态环保与建设质量,力争项目早日开工、建成并网。

华电四川750MW光伏项目公示!来源:阿坝州生态环境局 发布时间:2026-11-06 07:39:18

10月29日,四川阿坝藏族羌族自治州生态环境局公示受理“阿坝红原安曲二期光伏发电项目”环评文件。该项目由华电集团下属四川红原华电新能源有限公司投资建设,位于阿坝州红原县安曲镇,属新建大型地面光伏电站。项目总投资约28.12亿元,总装机容量750MW,由163个固定式光伏方阵组成(其中162个单阵列4.6MW、1个5.06MW)。主要建设内容包括光伏阵列、汇流箱、箱式变电站、35kV集电线路、220kV升压站(含配套储能设施)以及进场与场内道路等。工程拟采用740Wp单晶硅双面组件共计118.7万余块,建设周期约为18个月。

贵州下发628MW风、光项目指标,中能建、国家电投入选来源:贵州省能源局 发布时间:2026-11-06 07:28:01

贵州省能源局于11月5日发布通知,正式下达黔西市甘棠风电场等4个风电光伏发电项目的建设计划,总装机规模达628兆瓦。这批项目涵盖风电与光伏两类可再生能源,是贵州加快清洁能源布局、推动能源结构优化的重要举措。通知明确由中能建(中国能源建设集团)和国家电投(国家电力投资集团)两家中央企业牵头开发,体现了大型能源国企在地方新能源项目建设中的主导作用。项目将按计划推进前期工作、核准及建设,建成后有助于提升贵州可再生能源装机比重,支撑区域能源低碳转型与电力保供能力。该批指标的下达标志着贵州2023—2024年度重点新能源项目进入实质性实施阶段。(198字)

2874.3kWp!面对台风高风压、多屋面并行,源光宝告诉你该如何托住屋顶光伏来源:源光宝 发布时间:2026-11-05 15:06:41

本文介绍了深圳宝安区一处装机容量达2874.3kWp的分布式光伏项目,覆盖7栋厂房屋顶,共安装4422片650W组件。项目面临三大核心挑战:沿海高风压环境下的抗风抗拔要求、多雨气候中既有屋面的防水与排水协调、以及多屋面并行施工带来的供货、安装与运维衔接难题。针对这些需求,源光宝提供新一代BIPV光伏支架系统,通过分屋面定制化连接设计、下压块组件固定方式强化节点可靠性;采用结构与水槽一体化方案,主梁与檩条兼作导水构件,实现二级排水;支架以锌铝镁高强钢工厂预制、分批配套供货,全螺栓装配免焊接,降低现场动火风险与人工依赖;同步配置运维板保障后期巡检通行。项目最终在安全性、防水性、工期与成本间取得平衡,形成可复制的高风压地区多屋面光伏建设协同解决方案。

荒山生"金" !超15万块英利组件点亮中广核保山光伏项目群来源:英利发展 发布时间:2026-11-05 09:43:32

英利能源独家供货中广核云南保山540MW光伏项目群首批并网项目,提供15.6万块N型TOPCon熊猫高效组件。依托山地光伏解决方案,攻克复杂地形与气候挑战,年发电1.55亿千瓦时,年减碳12.72万吨,彰显技术可靠性与大规模履约实力。

四川:推动风光+储能项目建设 配建后风光置信出力分别达到11%、6%来源:四川省发展和改革委员会 发布时间:2026-11-05 09:41:47

本文介绍了四川省发布的《新型储能项目建设三年行动方案(2026—2028年)》,旨在支撑新型能源体系和电力系统建设。方案明确2026—2028年全省新增新型储能规模超1300万千瓦/2600万千瓦时,按电源侧、电网侧、多场景应用三类统筹推进。其中,重点推动“风光+储能”一体化建设,在阿坝、甘孜、攀西等新能源富集区配置储能,目标使风电、光伏配储后的置信出力分别提升至11%和6%;电网侧聚焦成都、川南、川东北负荷中心及输电断面布局独立储能;多场景应用覆盖产业园区、商业综合体、数据中心、民生保障场所及零碳示范项目。方案还强调技术多元化发展、市场化机制完善、安全规范管理及政策要素保障,系统性构建新型储能发展格局。

风、光项目也可获容量电费!山东发电侧可靠容量补偿方案征求意见!来源:山东发改委 发布时间:2026-11-02 09:08:29

山东省发改委于2026年10月15日发布《山东省发电侧可靠容量补偿实施细则(征求意见稿)》,旨在贯彻落实国家发改委、国家能源局关于完善发电侧容量电价机制的政策要求(发改价格〔2026〕114号)。该细则拟建立覆盖风能、太阳能等可再生能源项目的可靠容量补偿机制,明确其在保障电力系统安全稳定运行中所贡献的可用容量可获得相应容量电费补偿。此举标志着山东将风电、光伏等波动性电源纳入容量补偿体系,推动多元电源协同参与系统可靠性建设。文件面向社会公开征求意见,截止时间为2026年11月15日,公众可通过电话或电子邮件向省发改委价格处反馈建议。(198字)

弘元绿能赴华电甘肃腾格里河西新能源基地光伏项目一线拜访交流来源:弘元绿能 发布时间:2026-10-30 09:11:32

弘元绿能赴华电甘肃腾格里沙漠80万千瓦光伏项目一线交流,12天完成首批组件交付,展现高效履约能力。项目为甘肃首个华电沙戈荒基地项目,采用“光伏+治沙”生态方案,弘元HT系列组件适配高温风沙环境,助力国家大型新能源基地建设。

贵州双龙航空港经济区3个物流园区光伏项目发电超千万度来源:贵阳网 发布时间:2026-10-30 08:59:57

贵州双龙航空港经济区积极推进“零碳园区”建设,以物流园区为载体大力发展分布式光伏发电。目前,博凯医药、宝湾物流和顺丰丰泰贵阳产业园三个物流园区均已建成并投运光伏项目,累计发电超1000万千瓦时。其中,博凯项目利用4万平方米屋顶,实际发电800余万千瓦时,远超原规划;宝湾项目年发电约53.6万千瓦时,已累计发电31万千瓦时,并同步推进新能源货车采购与充电桩布局;顺丰丰泰项目年发电214.3万千瓦时,累计达440万千瓦时。各项目在满足园区用电需求的同时,显著实现节能降碳——合计节约标准煤约1772吨,减少二氧化碳排放约4856吨,有力支撑了绿色能源就地消纳与物流产业低碳协同发展。

安徽超170MW光伏项目公示!来源:金安区生态环境分局 发布时间:2026-10-29 09:31:00

安徽省六安市金安区生态环境分局于10月22日对两个光伏项目环评报告进行审批前公示:一是椿树镇150MW渔光互补项目,位于椿树镇19个村坑塘水面,总投资约6.25亿元,采用双面N型单晶硅组件,直流侧装机180.0162MWp,配套建设35kV集电线路及相应逆变、升压设施,占地3500亩,年发电量约1.98亿千瓦时,工期10个月;二是施桥镇农光互补项目,原规划50MW,因能源指标限制实际获批交流侧容量23.2MW,投资约9841万元,覆盖32个坑塘地块,年发电量约3134万千瓦时,工期9个月。两项目均由六安晟阳新能源有限公司建设。

四川100MW光伏项目环评拟批复!来源:攀枝花市人民政府 发布时间:2026-10-28 09:22:14

四川攀枝花市生态环境局于10月21日公示拟批复盐边四平山光伏发电项目环评文件。该项目位于盐边县新九镇四平山区域,总投资4.05亿元,由东锅新能源(盐边)有限公司建设,属新建清洁能源工程。项目主体包括100MW光伏阵列、220kV升压站及配套氢储能站。光伏部分采用固定式单晶硅组件(630Wp),共安装约19万块,配置313台逆变器和29台35kV箱变;所发电量经4回35kV集电线路汇入升压站,升压至220kV后通过1回送出线路接入安宁220kV变电站并网。项目总施工工期为14个月。(199字)
