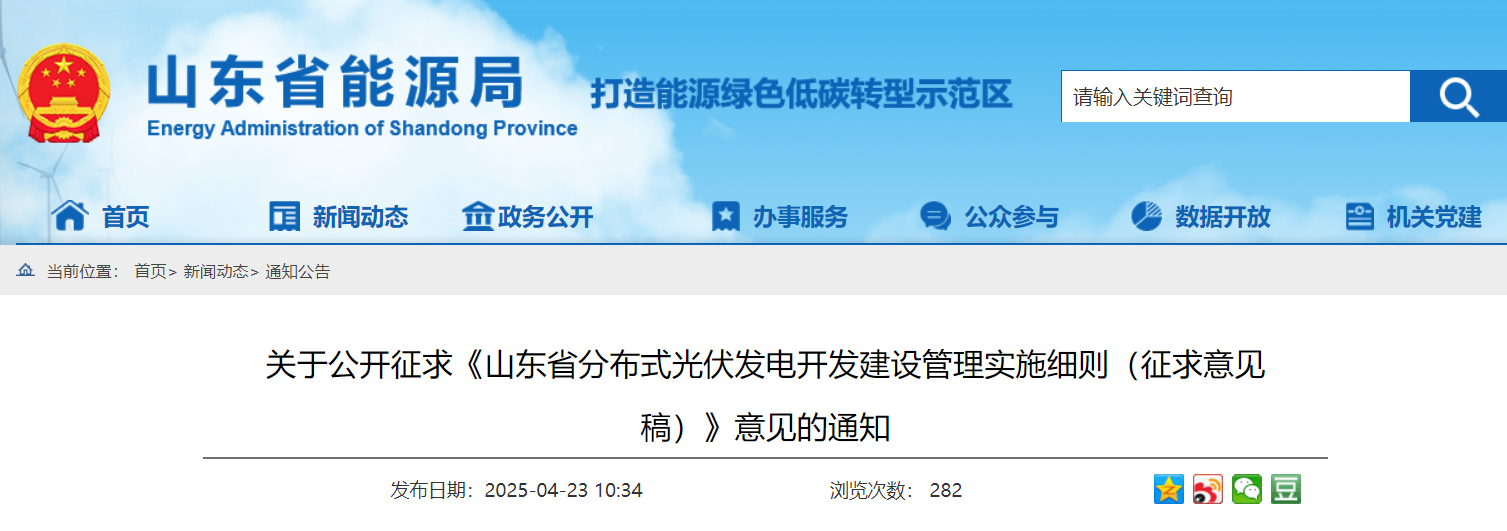

山东:工商业光伏自用比例不低于50%,4月21日前备案不做要求

来源:山东省能源局发布时间:2025-04-24 09:14:20

4月23日,山东省能源局下发《山东省分布式光伏发电开发建设管理实施细则(征求意见稿)》。

针对上网模式,文件明确,自然人户用、非自然人户用分布式光伏可选择全额上网、全部自发自用或者自发自用余电上网模式。

一般工商业、大型工商业分布式光伏原则上选择全部自发自用模式,也可采用自发自用余电上网模式。采用自发自用余电上网的,年自发自用电量占发电量的比例不低于 50%,上网电量全部参与电力现货市场。县(市、区)能源主管部门会同同级电网企业对一般工商业、大型工商业分布式光伏自发自用电量比例(自并网投产次月起)进行监测评估,对于年自发自用电量低于50%的项目,年超比例上网电量结算部分,由电网企业按本项目同年上网电量平均结算价格在次年扣除。

上网模式变更方面,分布式光伏发电项目投资主体可根据电力用户负荷、自身经营状况等情况,按照第四条规定变更上网模式一次,同时进行备案变更,按照第二十五条、第二十六条规定,办理项目接网调整。项目并网投产前,项目投资主体与电网企业及其调度机构应当重新签订并网调度协议和购售电合同。

文件还指出,2025年1月23日前已备案且于2025年5月1日前并网投产的分布式光伏发电项目,仍按原有政策执行。根据《山东省2025年新能源高水平消纳行动方案》文件精神,2025年4月21日前已经备案的工商业分布式光伏项目,年自发自用电量可不做比例要求,之后备案的项目按本细则执行。

为进一步规范我省分布式光伏发电开发建设管理,根据《国家能源局关于印发〈分布式光伏发电开发建设管理办法〉的通知》(国能发新能规〔2025〕7号)要求,结合我省实际,省能源局起草了《山东省分布式光伏发电开发建设管理实施细则(征求意见稿)》,现向社会公开征求意见。为加强与国家政策衔接,保障我省分布式光伏稳定发展,此次征求意见时间为2025年4月23日至2025年4月30日,公众可通过以下途径以书面形式反馈:

1.通过电子邮件方式发送至snyjxnyc@shandong.cn

2.通过信函方式邮寄至:济南市旅游路28666号山东省能源局新能源处(邮编:250014)

电子邮件或信函请注明“《山东省分布式光伏发电开发建设管理实施细则》意见建议”字样。

联系电话:0531-51763718。

附件:山东省分布式光伏发电开发建设管理实施细则(征求意见稿)

山东省能源局

2024年4月23日

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
山西:2027年新能源竞价问题咨询答复 (第三批)来源:山西省发展和改革委员会 发布时间:2026-11-17 09:43:11

山西省发改委于2026年11月16日发布《2027年新能源竞价问题咨询答复(第三批)》,就企业集中反映的4项实操问题作出明确回应。内容涵盖:一是明确农光互补类分布式光伏项目虽按分布式备案,但因属集中式并网,须统一通过“新能源云”平台申报2027年度机制电价竞价;二是确认《见索即付履约保函》模板中“申报竞价容量”单位为兆瓦(MW),填写项目批复装机容量,非电量单位(MWh);三是允许以“用地预审与选址意见书”作为项目建设场址使用合规性证明材料;四是对超6个月未开工项目,要求在承诺书中如实填报并按模板规范填写。答复依据现行文件规定,旨在统一申报口径、保障竞价工作有序推进。(198字)

华密新材:拟投1094万元建设分布式光伏发电项目来源:财中社 发布时间:2026-11-17 09:32:59

华密新材于11月16日发布公告,拟投资1094万元,在现有厂房屋顶建设装机容量为5000.18kWp的分布式光伏发电项目。该项目旨在响应国家“双碳”目标和能源转型政策,通过自发自用、余电上网模式降低企业用电成本,提升盈利能力。同时,项目有助于优化能源结构,推动绿色低碳发展,契合公司长期战略规划。公告发布前,公司2026年前三季度实现营业收入3.60亿元,归属于母公司股东的净利润为3682万元,具备实施新能源项目的财务基础与运营条件。(198字)

福建连城县分布式光伏发电项目备案服务指南公布来源:连城县发展和改革局 发布时间:2026-11-12 10:28:28

连城县发展和改革局于2026年11月10日公开发布《连城县分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目备案管理,提升审批效率,优化营商环境。指南依据国家及福建省最新政策文件制定,明确备案坚持“谁投资、谁备案”原则,区分自然人户用、非自然人户用、一般工商业和大型工商业四类项目主体,细化备案机关权限、申报路径、信息填报要求(含项目命名规则、装机容量、上网模式、建设地点等)及备案证明领取方式。同时,指南同步梳理了并网业务全流程,涵盖并网意向申请、现场勘查、接入方案编制与答复、工程建设、并网检验等环节,并对产权归属、信息真实性责任、变更管理及运维义务等作出提示性规定,为各类投资主体提供系统化、可操作的办事指引。(199字)

机制搭台 场景拓展——浙江省整县光伏试点(钱塘区)建设经验来源:浙江省发展改革委 发布时间:2026-11-12 10:13:27

本文介绍了浙江省杭州市钱塘区作为整县屋顶分布式光伏开发试点的建设实践与阶段性成果。在省级统筹部署下,钱塘区以机制创新、资源摸排和流程优化夯实基础,构建“134X”工作体系,形成覆盖工业、地面、机构三类领域的开发格局;通过“光伏+园区、建筑、交通、农旅”四维融合拓展应用场景,建成全省首个超百万千瓦级“渔光互补”集群;依托“优惠企、做实富民、做强产业”三链联动,实现降本增效、村集体增收和绿色产业集聚,已招引绿色能源项目7个、总投资近百亿元。目前全区光伏装机达200万千瓦,支撑两个省级零碳园区创建,为全省整县光伏推广提供了可复制的经验路径。(199字)

盐城市委书记严汉平会见高纪凡,共拓新型储能、分布式光伏、零碳园区建设等合作空间来源:天合光能 发布时间:2026-10-29 09:27:47

10月26日,盐城市委书记严汉平会见天合光能董事长高纪凡,双方就深化光储融合、新型储能、分布式光伏、零碳园区及乡村振兴合作达成共识,共推盐城建设碳达峰试点城市和绿色低碳发展示范区。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

京能国际北京市顺义区北坪基地1.6MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-10-23 09:37:16

京能国际顺义北坪基地1.6MW分布式光伏项目完成备案,利用近2万㎡屋顶实现“全额自用”,年发电166万千瓦时,年减碳1001吨。项目紧扣首都“双碳”战略,强化绿色电力供应安全,助力园区低碳转型与能源结构升级。

江西上饶市广信区屋顶分布式光伏建设项目管理征求意见稿来源:广信区人民政府 发布时间:2026-10-20 09:22:34

本文是江西上饶市广信区发展和改革委员会发布的《关于规范广信区屋顶分布式光伏建设项目管理的意见(修订)(征求意见稿)》的公开征集公告及政策文本。背景为现行试行意见实施一年后,为提升管理效能、保障项目高质量发展,拟修订并正式出台新规。意见围绕行业协同管理、分类备案流程、建设场所负面清单、产权合法性审查、产权人意愿核实、建设技术与风貌规范、监督执法与违规处置七大方面作出系统规定:明确多部门职责分工;优化自然人与非自然人项目的差异化备案路径;划定禁止建设光伏的区域和建筑类型;强调产权清晰、房屋安全及农户真实意愿;细化屋顶光伏安装高度、形态、防火及相邻权益要求;建立乡镇巡查、部门联动、信用惩戒与社会监督相结合的监管机制。全文旨在构建权责明晰、程序规范、安全可控、风貌协调的屋顶光伏管理体系。(199字)

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

重庆开州区2026年四季度17MW分布式光伏项目备案来源:重庆市开州区发改委 发布时间:2026-10-10 10:01:12

重庆开州区发布2026年四季度分布式光伏发电项目备案计划,总装机容量为17兆瓦,其中自然人项目1兆瓦、非自然人项目9兆瓦、一般工商业项目7兆瓦。备案自2026年10月13日上午10时起正式开放,此前提交的申请一律无效。备案实行两项核心原则:一是“同一台区先提交先备案”,即按投资主体在重庆市政务服务网提交合格申请的时间顺序进行,台区容量满额后暂停该台区当季备案,待电网升级改造完成后再恢复;二是“季度总量控制”,全区累计备案容量达17兆瓦上限后,当季不再受理任何新增备案申请。该安排依据《开州区分布式光伏发电项目服务指南(试行)》并结合区域电网承载能力制定。

7.4MW!山东莱州分布式光伏EPC招标!来源:光伏盒子 发布时间:2026-10-10 09:42:39

本文介绍了山东莱州万华绿电产业园分布式光伏一期项目的EPC工程总承包招标情况。项目位于莱州市土山镇,拟在园区内7处建筑屋顶(含5处彩钢瓦、2处混凝土屋面)及新建光伏车棚上建设分布式光伏发电系统,总装机容量为交流侧7.4MW、直流侧8.94542MWp,采用12254块730Wp复合边框组件。项目采用“全部自发自用”模式,设1个10kV和4个400V并网点,接入园区区域变电站。招标范围涵盖设计、电力接入报批、除指定设备外的全量采购、施工安装、调试试验、竣工验收及并网手续办理等全过程EPC总承包工作,要求投标人承担全部费用并确保项目通过电网验收、具备稳定并网运行条件。
