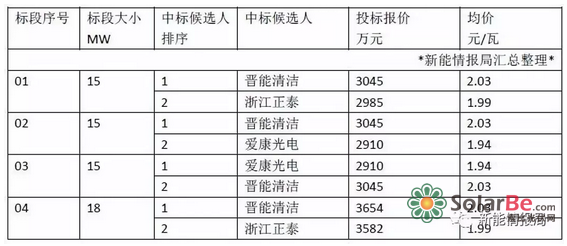

中标公示显示,本次4个标段,晋能清洁能源科技股份公司夺得了其中3个标段的中标第一候选人,投标报价均为2.03元/瓦;而苏州爱康光电科技有限公司则成为03标段的中标第一候选人,投标报价为1.94元/瓦。

经查询招标文件,本次招标的62.97MW光伏组件全部要求为单晶345Wp及以上组件,共分为四个标段,01-03标段大小均为15MW、04标段为18MW。
招标范围为345Wp及以上组件的设计、制造、运输及调试、性能检验、验收配合、技术文件的提供、保修等服务。本次招标交货期为30日历天。
中标公示显示,本次4个标段,晋能清洁能源科技股份公司夺得了其中3个标段的中标第一候选人,投标报价均为2.03元/瓦;而苏州爱康光电科技有限公司则成为03标段的中标第一候选人,投标报价为1.94元/瓦。

经查询招标文件,本次招标的62.97MW光伏组件全部要求为单晶345Wp及以上组件,共分为四个标段,01-03标段大小均为15MW、04标段为18MW。
招标范围为345Wp及以上组件的设计、制造、运输及调试、性能检验、验收配合、技术文件的提供、保修等服务。本次招标交货期为30日历天。
本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
Solar N Plus连续两季度入选BNEF 2026年Q4光伏组件Tier 1榜单,彰显其国际融资信用与综合实力。作为全球权威行业标杆,Tier 1认证印证公司在技术创新、智能制造与全球化布局上的显著成效。公司将持续推出高效光伏产品,深化海外拓展,携手伙伴共促低碳转型。
晶科飞虎3在银川6个月垂直安装实证中表现亮眼:单瓦发电量4.89Wh/W,较N型BC高4.26%;双面率82.2%,领先12.2个百分点;平均运行温度低1℃,8月达1.9℃。高双面率与优温控协同驱动“光伏+”复合场景发电增益,月度增益持续为正,最高达9.09%。
本文围绕钢边框光伏组件的应用展开系统性分析,重点阐述其推广动因、技术优势及实施要点。文章指出,钢边框可显著降低组件成本(约0.02元/瓦),提升机械载荷性能(正压7200Pa、背压4200Pa)、增强抗划伤与防腐能力,并兼容现有安装方式,同时优化接地系统。其近年大规模应用得益于锌铝镁钢材成功解决25年防腐难题,以及辊压工艺实现高精度、规模化生产。在采购与使用层面,文章强调需区分开口型与闭口型结构,优先选用闭口型(尤其采用6层堆叠铆压工艺者),关注材料厚度(闭口型0.6mm即可)、锌铝镁镀层质量(推荐宝武原材料)、产线适配性及安装兼容性,以保障组件可靠性与工程效率。(198字)
本文聚焦当前光伏组件招标机制的深层矛盾:在2023年前三季度国内组件定标超120GW的背景下,主流招标仍按TOPCon、BC等技术路线机械划分标段(如TOPCon占7–8GW、BC占2–3GW),导致双方企业普遍不满——TOPCon厂商具备生产高效组件(≥24%效率、≥650W)能力却受限于标段标签,无法参与高溢价竞争;BC厂商则因容量被锁定在约30%以内,难以发挥性能优势。行业呼吁转向以转换效率为核心的招标逻辑,参考即将实施的新国标(如TOPCon准入门槛23.2%、BC为23.5%),由华能、龙源等少数企业率先实践。专家指出,统一按能效分档、倾斜高效标段容量,既可降低电站BOS成本、推动技术升级,又能缓解价格内卷,助力产业回归价值与技术本源。(199字)
重庆市江津区大京新能源300兆瓦农光互补光伏电站工程于10月21日发布中标候选人公示。该项目由大京投资控股旗下项目公司招标,位于江津区,采用“农业+光伏”复合开发模式,交流侧装机容量300MW,直流侧达480MWp,容配比为1:1.6,共使用约66.7万块720W单晶硅光伏组件。工程内容包括新建石门220kV升压站、12回总长122.3公里的35kV集电线路,以及一条接入朱沱220kV变电站的220kV送出线路。项目总工期为420天,中标候选报价区间为2.434—2.567元/瓦,其中最低报价为2.43元/瓦。
韩华Qcells计划于2026年底前推出两款新型户用光伏组件(Q.TRON AC与Q.PEAK DUO AC),其核心特征是采用美国本土制造的铝边框,由合作伙伴ALUKO集团位于田纳西州劳德代尔县的新建工厂供应。该工厂目前在建,预计2026年底投产,年产能达4GW,是全美唯一能完成边框制造全部三大工艺的工厂。此举旨在助力项目满足2027年开工项目所需的55%光伏产品本土含量要求,使安装商及第三方所有权服务商可申领美国投资税收抵免(ITC)中的本土含量加成补贴。作为配套投资,ALUKO将在五年内向田纳西州投入超1.07亿美元,创造285个就业岗位。与此同时,Qcells正加速扩大在美制造布局,预计至2026年9月底,其佐治亚州两地工厂组件年总产能将达8.6GW。
龙源电力于2026年10月启动2026年度首批光伏组件框架采购招标,总预估容量达6GWp,其中海上光伏1GWp、陆上光伏5GWp。项目面向N型单晶硅双面双玻组件,按技术性能与应用场景分为7个标段:标段1–5为高效组件(正面转换效率≥24.0%),覆盖全部海上及大部分陆上需求;标段6–7为中效组件(效率≥23.2%),专供部分陆上项目。各标段明确最低供货容量,合计不低于6GWp。招标范围除组件本体外,还包括配套插头、备件、运输、安装指导、调试配合及验收支持等全周期服务。采购将根据实际项目建设进度分批落实,最终合同据实签订与结算。招标不接受联合体及代理商投标,文件发售及投标截止时间分别为2026年10月15日至20日、11月9日。
高景光伏组件以IEC 62759-1国际标准为“通关密钥”,首创全状态运输可靠性验证体系:从真实路况风险识别、实验室多维预演,到整托出货级实测,再到电站长期性能闭环。将运输隐裂率压至行业领先水平,让每块组件抵达电站时,性能承诺依然成立。
国投电力就北岸经济开发区东乌垞A区二期100MW渔光互补光伏电站项目,启动光伏组件设备采购(二次)公开招标。项目直流侧采购容量约119.9744MWp,要求供应商提供650Wp及以上的BC或TOPCon单晶硅双面双玻组件,尺寸为2382×1134mm,电池片尺寸不小于210mm×182mm,最大系统电压≥1500VDC(IEC标准),转换效率不低于24.1%(不含背面增益),功率公差为0~+3%。组件须配铝合金边框(厚度≥1.6mm,满足沿海环境要求),并配套同型号成品连接线及正负极插头。招标范围涵盖设计、制造、检验、包装、运输(含保险)、交货、开箱验收、技术文件交付、技术服务、质保及风险承担等全周期工作。工期为212日历天,不接受联合体投标。
国家能源集团广西公司就东兴江平渔光互补光伏项目四期工程启动光伏组件框架采购公开招标,总采购容量为151.80018MWp,对应N型单晶双面双玻655Wp高效组件共231,988块(含232块备件)。项目不包含组件安装工作,供货周期为6个月,拟分三批交付,每批在买方书面通知后30日内完成,交货地点为广西防城港市东兴市江平镇。中标单位将与东兴国阳新能源有限公司签订框架协议,有效期至2027年12月31日;若累计执行容量达协议预估总量,招标方可提前终止协议。本项目仅接受制造商投标,不接受联合体或代理商参与。
9月26日,中国电建公示2026年第一批N型TOPCon光伏组件4000MWp集中采购项目中标候选人。该项目分为三个标包,总规模达4GW,中来光电、英利能源和正泰新能分别位列各包件第一中标候选人。此次招标报价极具竞争力,最低中标单价低至0.67元/瓦,反映出当前光伏组件市场在技术升级与成本优化双重驱动下的激烈竞争态势。作为主流N型技术路线代表,TOPCon组件成为本次集采的指定类型,凸显行业向高效电池技术加速转型的趋势。分析指出,中标企业凭借突出的成本管控能力和精准的价格预判能力,在约15家参标企业中胜出;该结果或将对后续大型央企光伏招标的定价策略与供应商选择产生重要参考影响。(198字)
