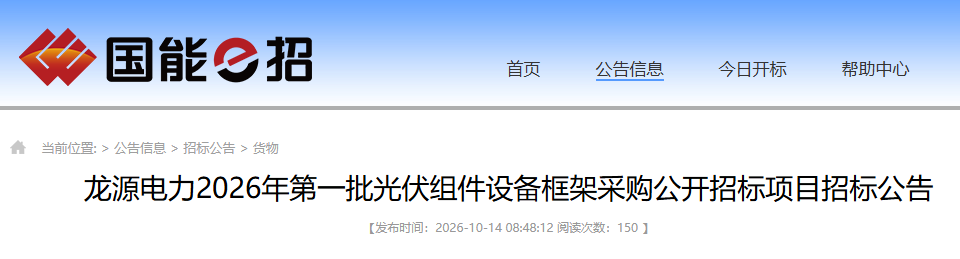

海陆并进!龙源电力启动6GW光伏组件招标

来源:光伏前沿发布时间:2026-10-14 10:18:38

10月14日,国能e招平台发布《龙源电力2026年第一批光伏组件设备框架采购公开招标项目招标公告》,招标预估容量为6GWp(海上1GWp、陆上5GWp)。招标公告中明确组件应为N型单晶硅双面双玻组件,标段1-5要求组件正面光电转换效率24.0%及以上,标段6、7要求组件正面光电转换效率23.2%及以上。


项目名称:龙源电力2026年第一批光伏组件设备框架采购公开招标;

项目招标编号:CEZB260108703;

招标人:龙源电力集团股份有限公司;

项目概况:为有序推进龙源电力新能源项目建设工作,适应基建项目快速建设需求,开展龙源电力集团股份有限公司光伏组件设备框架采购,招标预估容量为6GWp(海上1GWp、陆上5GWp)。

招标范围:本项目预估总量为6GWp,按海上高效、陆上高效、陆上中效共分为7个标段。

标段1招标范围:N型高效单晶硅双面双玻海上光伏组件,组件正面光电转换效率24.0%及以上,供货容量不低于500MWp。

标段2招标范围:N型高效单晶硅双面双玻海上光伏组件,组件正面光电转换效率24.0%及以上,供货容量不低于500MWp。

标段3招标范围:N型高效单晶硅双面双玻陆上光伏组件,组件正面光电转换效率24.0%及以上,供货容量不低于1500MWp。

标段4招标范围:N型高效单晶硅双面双玻陆上光伏组件,组件正面光电转换效率24.0%及以上,供货容量不低于1000MWp。

标段5招标范围:N型高效单晶硅双面双玻陆上光伏组件,组件正面光电转换效率24.0%及以上,供货容量不低于1000MWp。

标段6招标范围:N型中效单晶硅双面双玻陆上光伏组件,组件正面光电转换效率23.2%及以上,供货容量不低于1000MWp。

标段7招标范围:N型中效单晶硅双面双玻陆上光伏组件,组件正面光电转换效率23.2%及以上,供货容量不低于500MWp。

此外,各标段招标范围还包括但不限于配套组件串接插头、备品备件及专用工器具、工厂试验、包装、保险、运输、培训、指导安装,配合完成项目方案优化、现场调试和试验、参加试运行、竣工验收等。

实际采购需求按照项目建设进度落实,最终采购量以实际项目需求为准,待具体项目落实后,由项目实施主体与中标人按照实际项目签订执行合同,据实结算。

本项目不接受联合体投标。

本项目不接受代理商投标。

招标文件开始购买时间2026-10-15 09:00:00,招标文件购买截止时间2026-10-20 16:00:00。

投标文件递交的截止时间及开标时间为2026-11-09 09:00:00(北京时间)。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
腾晖光伏2026 ESG启动大会圆满举行,共启可持续未来来源:腾晖光伏 发布时间:2026-11-04 09:36:37

腾晖光伏于2026年11月3日召开ESG启动大会,正式开启体系化可持续发展新阶段。公司将以“追光逐绿・ESG点亮可持续未来”为指引,深度融入绿色制造、碳足迹管理、供应链责任等核心领域,并获SGS全程技术赋能。中利集团高度肯定,期待其引领行业绿色转型。

青海启动2027年机制电价竞价:光伏0.15--0.2277元/度来源:青海省发展和改革委员会 发布时间:2026-10-30 09:01:58

青海省发改委于2026年10月启动2027年新能源增量项目机制电价竞价工作,面向2025年6月至2027年底全容量投产、尚未纳入机制电价范围的风电和光伏项目。本次竞价总电量规模为28.59亿千瓦时,其中光伏14.08亿千瓦时、风电14.51亿千瓦时;光伏申报价格区间为0.15—0.2277元/千瓦时,风电为0.18—0.24元/千瓦时。机制电价执行期为12年,按项目实际投产时间分阶段起算。竞价设申报充足率下限(130%)、履约保函要求及边际出清动态调整机制,以保障竞争充分性与项目履约能力。省电力公司须于2026年12月15日前完成竞价并报备结果。(199字)

湖南启动机制竞价:风电、光伏竞价上下限0.23-0.35元/度来源:湖南省发展和改革委员会 发布时间:2026-10-30 08:59:06

湖南省发改委于2026年10月发布通知,启动2026年度新能源机制电价竞价工作,面向2025年6月至2027年12月期间全容量投产、尚未纳入机制电价的风电与光伏项目(含代理分布式光伏的聚合商),排除大型工商业分布式及就近消纳项目。本次共安排22.86亿千瓦时机制电量,其中风电11.9亿千瓦时、光伏10.96亿千瓦时,按两类项目分别组织竞价与出清。竞价价格区间为0.23–0.35元/千瓦时,执行期为10年;申报充足率不得低于125%,未达标则相应缩减总规模;单个项目机制电量占比上限分别为风电及集中式光伏60%、分布式光伏70%。此外,明确履约保函计算方式及边际出清规则等配套要求。(199字)

协鑫集成博士后进出站仪式暨“协鑫日”苏州市太空光伏创新联合体启动仪式在苏举办来源:投稿 发布时间:2026-10-29 13:56:10

10月28日,协鑫集成在苏州举办博士后进出站仪式暨“协鑫日”苏州市太空光伏创新联合体启动仪式。活动由苏州市科技局指导支持,汇聚政府主管部门、高校专家及产业链代表,聚焦高层次人才培育、产学研协同创新与太空光伏关键技术攻关三大方向。协鑫集成博士后工作站依托钙钛矿叠层等前沿技术积累,联合苏州大学、扬州大学推行校企双导师制,定向引进博士后人才,强化人才链、创新链与产业链衔接。新成立的苏州市太空光伏创新联合体由协鑫集成牵头,联合高校及上下游企业,设立专项攻关方向,包括组件轻量化、空间抗辐照、高比功率转换等共性难题,并构建覆盖研发、在轨验证与成果转化的全链条创新平台,加速地面高效光伏技术向航天场景迁移适配。(199字)

RENA与Growel拟在印度生产光伏电池设备,2027年启动运营来源:TaiyangNews 发布时间:2026-10-29 08:52:26

德国RENA Technologies公司与印度Grauer & Weil(Growel)公司签署谅解备忘录,拟在印度合资设立企业,专注于太阳能电池湿法化学处理设备的本地化研发、制造、组装、销售及售后服务,预计2027年初投入运营。该合作旨在降低印度对德、中进口光伏湿法设备的依赖,提升本土制造能力与响应效率。RENA提供核心专有技术,Growel则贡献其在印度工业表面处理领域的市场经验与渠道资源。湿法工艺是TOPCon、HJT及背接触等先进电池生产的关键前置环节,涉及硅片清洗、损伤层去除及减反射绒面制备。随着RENA近期斩获印度多家企业大额订单(如CELLORAA 1.2GW、EMMVEE 6GW TOPCon设备),并助力后者实现25.4%电池效率,该合资项目有望进一步强化印度光伏制造商的技术水平与产业竞争力。(199字)

不超过6MW!内蒙古扎鲁特旗2026年一般工商业光伏项目优选启动来源:扎鲁特旗发展和改革委员会 发布时间:2026-10-26 09:37:35

内蒙古通辽市扎鲁特旗于10月23日启动2026年一般工商业分布式光伏项目优选工作。本次优选面向拟在2026年新建、且具备电网接入与就地消纳条件的一般工商业分布式光伏项目,总建设规模上限为6兆瓦。申报单位须自行开展项目选址调研,确认具体建设地点,并独立落实并网接入可行性,相关责任与前期工作均由申报方承担。公告旨在通过公开优选方式,遴选符合条件的优质项目,推动当地分布式光伏有序发展,助力能源结构优化与绿色低碳转型。

TOPCon、BC都不服气!光伏组件招标亟需深刻变革来源:索比光伏网 发布时间:2026-10-26 08:53:53

本文聚焦当前光伏组件招标机制的深层矛盾:在2023年前三季度国内组件定标超120GW的背景下,主流招标仍按TOPCon、BC等技术路线机械划分标段(如TOPCon占7–8GW、BC占2–3GW),导致双方企业普遍不满——TOPCon厂商具备生产高效组件(≥24%效率、≥650W)能力却受限于标段标签,无法参与高溢价竞争;BC厂商则因容量被锁定在约30%以内,难以发挥性能优势。行业呼吁转向以转换效率为核心的招标逻辑,参考即将实施的新国标(如TOPCon准入门槛23.2%、BC为23.5%),由华能、龙源等少数企业率先实践。专家指出,统一按能效分档、倾斜高效标段容量,既可降低电站BOS成本、推动技术升级,又能缓解价格内卷,助力产业回归价值与技术本源。(199字)

国投电力120MW光伏组件招标来源:国投集团电子采购平台 发布时间:2026-10-12 05:59:32

国投电力就北岸经济开发区东乌垞A区二期100MW渔光互补光伏电站项目,启动光伏组件设备采购(二次)公开招标。项目直流侧采购容量约119.9744MWp,要求供应商提供650Wp及以上的BC或TOPCon单晶硅双面双玻组件,尺寸为2382×1134mm,电池片尺寸不小于210mm×182mm,最大系统电压≥1500VDC(IEC标准),转换效率不低于24.1%(不含背面增益),功率公差为0~+3%。组件须配铝合金边框(厚度≥1.6mm,满足沿海环境要求),并配套同型号成品连接线及正负极插头。招标范围涵盖设计、制造、检验、包装、运输(含保险)、交货、开箱验收、技术文件交付、技术服务、质保及风险承担等全周期工作。工期为212日历天,不接受联合体投标。

国家能源集团152MW光伏组件招标来源:国能e招 发布时间:2026-10-09 09:54:52

国家能源集团广西公司就东兴江平渔光互补光伏项目四期工程启动光伏组件框架采购公开招标,总采购容量为151.80018MWp,对应N型单晶双面双玻655Wp高效组件共231,988块(含232块备件)。项目不包含组件安装工作,供货周期为6个月,拟分三批交付,每批在买方书面通知后30日内完成,交货地点为广西防城港市东兴市江平镇。中标单位将与东兴国阳新能源有限公司签订框架协议,有效期至2027年12月31日;若累计执行容量达协议预估总量,招标方可提前终止协议。本项目仅接受制造商投标,不接受联合体或代理商参与。

华能78MW海上光伏项目启动来源:龙船风电网 发布时间:2026-10-08 08:56:17

本文介绍了中国华能集团在浙江玉环启动的温排水海上光伏项目。该项目位于玉环市大麦屿开发区下青塘村附近、华能玉环电厂西侧已征温排水海域,离岸约115米,水深6–14米,拟建交流侧总装机容量约78MW,所发电量将通过6.6kV系统接入电厂厂用电系统。项目计划于2026年12月底前完成投资决策,2027年5月底前开工建设。当前正开展可行性研究报告及多项前期专题编制服务招标,涵盖海域使用、环评、通航安全、鸟类与红树林生态影响、水文地质勘察等近20项专题,要求成果满足备案、审批、设计及审计等全流程管理需求,服务周期为合同签订后20至180日内分阶段完成评审与提交。
