从工厂到电站,一块组件如何 “一路通关” ?

来源:高景太阳能股份有限公司发布时间:2026-10-13 17:39:19

一块光伏组件的旅程,远比想象的复杂。

从工厂下线到正式并网发电前,组件往往要经历上千公里公路运输、跨洋海运、多段中转装卸、山地现场转运。持续的颠簸共振、装卸的瞬时冲击、堆码的静压载荷……每一道“关卡”,都在考验组件的“体能”。

对于高景而言,组件不仅要在电站里扛住30年风雨,更要在出厂那一刻起,就自带“一路通关”能力。 真正的确定性,从离开产线那一刻就已经开始。

第一关:真实路上的“知己知彼”

闯关的第一步,“知己知彼”。

当前 N 型组件硅片量产主流厚度已降至130微米,薄片化带来了更高的转换效率,也对运输环节的应力管理提出了更高要求。在IEC 62759-1 运输模拟振动频段内,玻璃会产生弯曲模态振动。如果防护不到位,电池片内部可能产生隐裂。

ISFH研究精准指出了核心风险点:平行于主栅线的隐裂,更容易切断细栅线、阻断电流汇集,是导致电池片功能损失的重要裂纹方向之一。行业调研数据也显示:交付状态的光伏组件中,平均约 6% 的电池片存在运输或振动引发的微裂纹。


面对这一行业共性挑战,高景的底气来源于体系化的掌控力。

在组件层级,行业普遍引用的运输可见破损基线在2%-5%,经过专项优化的包装与验证方案,能够将组件外观破损率控制在0.5%左右。而针对那些肉眼难以识别的隐性风险,PVEL的电站现场分析给出了最直观的衡量标尺:严重电池裂纹在单晶PERC组件中曾导致高达9%的功率损失——这正是高景要在设计源头彻底掐断的隐患。

差距不是运气,是体系。

高景把运输可靠性视作组件全生命周期性能管理的“第一公里”,主动把检验场前置到实验室。

第二关:实验室里的“未雨绸缪”

真正的闯关高手,不打无准备之仗。

在组件上路之前,高景在实验室里,用 IEC 62759-1 把整条路“预演”了一遍。这是当前光伏领域唯一针对整托包装单元的运输模拟国际标准。


它的核心价值,不是模拟某种单一工况,而是把 “运输” 这件模糊的事,拆成可验证的物理关卡:

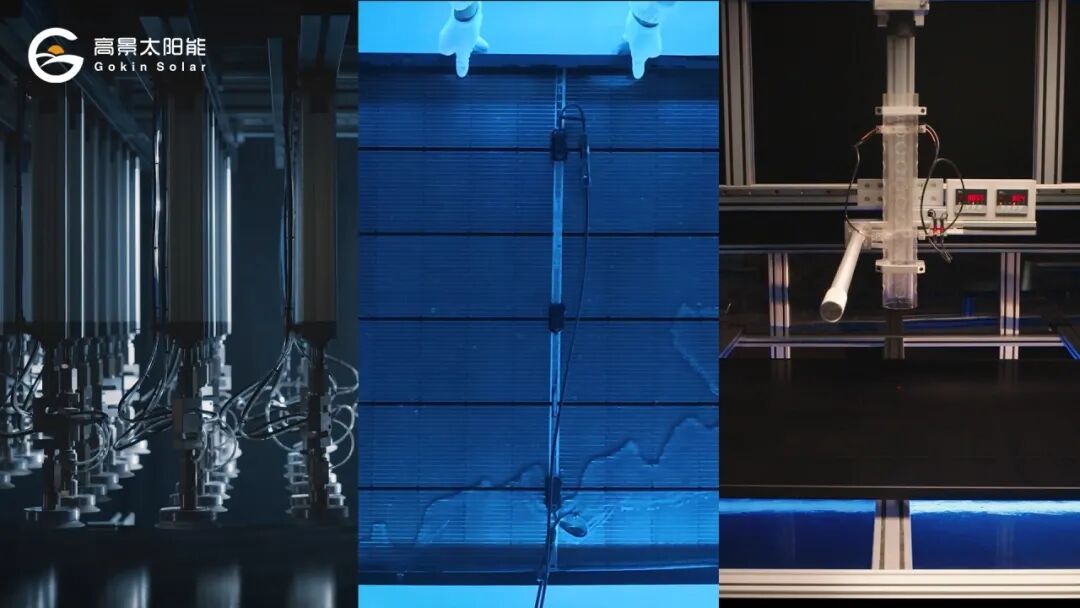

多轴向随机振动试验:在水平、垂直等多个轴向加载,精准模拟公路颠簸、远洋船舶晃动等持续动态载荷。

多方向冲击试验:模拟叉车装卸、车辆急刹、堆场跌落等瞬时冲击工况,验证包装缓冲设计与组件本体抗冲击能力的协同性。

环境压力耦合试验:模拟远洋集装箱内的气压变化与温湿度波动,考核组件在力学+环境双重载荷下的密封性能与电学稳定性。

把运输路上的“明枪暗箭”,提前变成实验室里可量化的通关参数,高景,主动出击。

第三关:全副武装的“真实模拟”

光有参数不够,要打通关,靠的不是特制样品,是真实的实战能力。

高景太阳能双玻组件通过 IEC 62759-1 认证:不做专项优化,不采用特殊测试样品,而是以真实出货状态进行全状态验证。

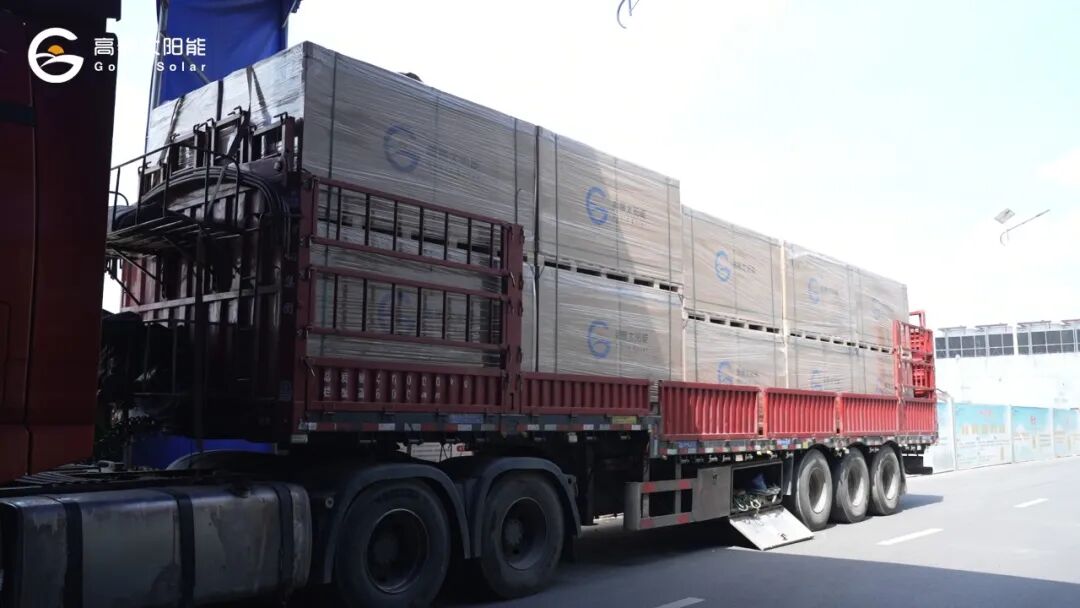

全状态送检:按照真实出货标准装箱,整托托盘、包装辅料、满配组件全部还原实际发货状态,不做任何测试专项优化。

全工况模拟:严格执行标准规定的振动频谱、冲击量级与环境条件,完整覆盖从工厂仓库、干线运输、港口装卸到现场转运的全链路力学环境。

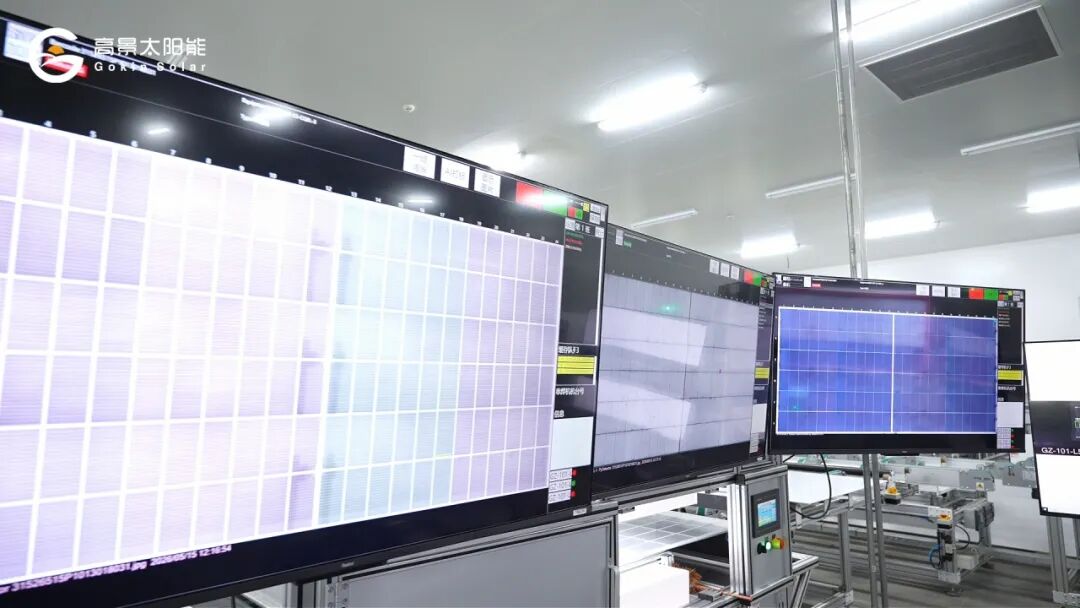

全维度判定:测试结束后,逐件开展EL电致发光检测与最大功率复测,以“功率衰减控制在标准允许阈值内、无新增结构性损伤或封装失效”作为合格判定标准,确保测试后的组件性能维持在出厂合格区间。


这一关,验证的不仅是组件本身的抗造能力,更验证了从产品设计、包装设计到物流交付体系的综合可靠性。

第四关:电站里的“长期主义”

光伏行业最终比拼的,不是实验室里的单点参数,而是电站全生命周期中的真实发电能力。

在此之前,高景的组件已经配齐了一整套“通关装备”。BC和TOPCon组件均通过了 IEC TS 63209-1:2021 多倍加严测试认证,全方位模拟组件全生命周期内的高温、高湿、强紫外、机械载荷等极端环境挑战。UVID认证则将正面紫外辐照剂量提升至120kWh/m² 并新增背面 60kWh/m² 照射,可精准检出基础测试无法识别的电池钝化层紫外损伤风险。正面的最大静态载荷达到 5400Pa,背面 2400Pa。


从耐候老化到机械载荷,从紫外损伤到PID,高景的可靠性体系已经覆盖了组件到达电站之后的各个维度。IEC 62759-1 认证,是这条链条上最前端、也最容易被忽视的一环——它为组件从工厂到电站的旅程,画上一个闭环:

对海外长链路项目: 有效降低到货隐裂率,减少现场退换货的工期与成本损失。当前,高景的组件已经进入澳洲、巴西等市场,长距离海运和多次中转装卸是常态。

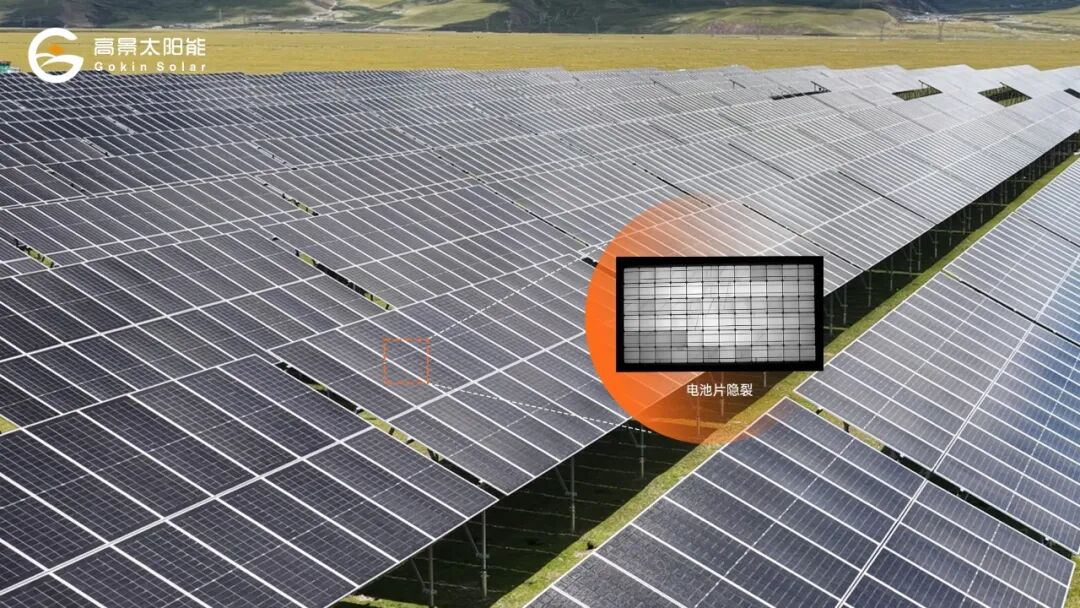

对山地、荒漠等偏远电站: 尽可能避免运输损伤带来的后期发电量衰减,让30年质保更有底气。在西藏乌玛塘高原项目中,运输条件更加苛刻,组件需要经受的考验远不止标准测试的强度。

对整套包装与物流方案: 完成标准化国际背书,实现从组件生产到交付的全链路品质闭环。

从工厂到电站,这一路的“关卡”远不止风霜雨雪。振动、冲击、堆码、温变,每一关都在考验着包装设计的功力和产品制造的品质。

IEC 62759-1 认证,就是这场“通关”的提前预演。

对于高景的客户而言,这意味着——

每一块抵达电站的组件,出厂时的性能承诺,在开箱那一刻依然成立。

注:本文数据引自ISFH/TÜV Rheinland统计研究、Scientific Reports(Paggi等)及PVEL电站分析报告,测试标准依据IEC 62759-1,仅供参考。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
从规模到高质量,光伏电池装备如何突围?来源:索比光伏网 发布时间:2026-11-02 08:57:52

本文介绍了将于2026年11月13日在长沙举办的“光伏电池及制造装备创新生态发展研讨会”的相关安排。会议由国家光伏装备工程技术研究中心主办、中国光伏行业协会支持,旨在响应我国光伏行业从规模扩张转向高质量发展的新阶段需求。当前,国产电池片装备持续升级,推动晶硅电池效率不断提升,但少银化、无银化及提质增效等技术挑战也对装备企业提出更高要求。研讨会将聚焦电池技术趋势、装备与供应链协同创新、产业破局路径等核心议题,汇聚主管部门、企业、科研院所及金融机构代表,促进产学研用深度融合。会议规模预计150—200人,实行提前报名制,强调务实组织与高效交流,以支撑光伏产业技术升级与可持续发展。(198字)

1.7GW组件工厂宣布投产来源:索比光伏网 发布时间:2026-11-02 08:55:39

First Solar位于美国南卡罗来纳州加夫尼的光伏组件工厂一期近日正式投产,产能达1.7GW,总投资3.3亿美元,是该公司在美第六座制造基地。该工厂整体规划产能为3.4GW,二期工程预计于2027年年中建成;届时全厂产能将翻倍,并带动员工总数由当前500人增至近700人。此次扩产主要响应美国本土日益增长的光伏设备需求及联邦政策支持。项目建成后,First Solar在美国的组件总产能将达约17GW。公司同步披露产能规划:2026年全球组件产量预计为16.5–17.5GW,2027年将进一步提升至18.9–20.5GW。

拆除3条产线!隆基安徽光伏组件工厂技改公示来源:滁州市生态环境局 发布时间:2026-10-30 09:31:28

本文介绍了隆基绿能旗下滁州隆基乐叶光伏科技有限公司拟实施的组件产线技术升级项目。该公司计划投资7.36亿元,对现有4.5GW TOPCon光伏组件工厂开展技改,工期约4个月。项目核心内容为:在保留3条TOPCon产线基础上,将另3条升级改造为更先进的HPBC 2.0产线;同时拆除全部原有TOPCon产线中未被改造的3条,实现产线结构优化。技改后,全厂总产能由4.5GW TOPCon组件调整为4GW HPBC组件。该项目已于2024年10月22日通过滁州市生态环境局环评受理公示,系对2023年7月获批、2024年6月完成环保验收的原4.5GW单晶组件项目的进一步技术迭代。(198字)

从灯塔工厂到全域智能:隆基AI的下一程来源:隆基绿能 发布时间:2026-10-29 09:26:06

隆基绿能嘉兴基地成为全球光伏首家“灯塔工厂”,30多项AI用例实现18秒异常识别、交付周期缩短84%、能耗降20%。AI正从制造端延伸至研发、供应链、营销、服务全链条,构建研产供销服一体化智能网络,以全域智能化应对行业周期挑战。

从阳光到鲜草:固德威以光伏直驱热泵解决方案,助力内蒙古鲜草工厂能源转型来源:GOODWE源网荷储智生态平台 发布时间:2026-10-28 09:50:20

内蒙古四子王旗建成全国首个“大麦近零碳鲜草工厂”,固德威提供光伏直驱空气源热泵一体化能源方案,实现7—8天快速产鲜草,破解草原冬春饲草短缺与生态压力难题,开创清洁能源深度赋能设施农业与畜牧业绿色转型的示范样板。

杭州年产2GWN型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)来源:杭州自然资源局 发布时间:2026-10-15 06:25:14

杭州市规划和自然资源局于10月14日发布《西政工出〔2023〕3号年产2GW N型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)》公告,对已批准的项目建设方案进行局部调整。该项目由格普光能(杭州)有限公司建设,计划于2026年10月15日至24日间实施。主要修改内容包括:优化机动车与非机动车停车位配建数量;将4.1W/40厂房建筑高度由原52.3米调整为56.6米,并同步调整9层、10层屋顶层高;在2#楼10层屋面新增庭院设计。调整系因实际建设需求变化而提出,旨在完善功能布局与空间利用,确保项目符合“未来工厂”智能化、绿色化建设要求。

华能光伏电站受灾,70MW光伏组件需更换来源:索比光伏网 发布时间:2026-10-08 09:11:09

华能河北分公司平山县250兆瓦市场化光伏项目于2024年完成并网,但因遭遇极端天气,约70兆瓦光伏组件受损,需开展灾后修复工作。为此,项目方启动组件更换工程招标,于9月29日公示中标结果:甘肃安装建设集团以1400万元报价成功中标。该修复工程聚焦受损光伏组件的拆除与更换,旨在恢复电站发电能力与运行稳定性。作为华能集团在河北推进的市场化新能源项目之一,此次灾后重建体现了对已投运光伏设施运维保障的及时响应。整个修复工作将依据招标文件技术要求和工期安排有序推进。(198字)

TCL中环亮相RETC光伏组件UVID技术研讨会,光转膜方案护航BC组件可靠性来源:TCL中环 发布时间:2026-09-21 09:41:14

TCL中环在嘉兴UVID技术研讨会上重磅发布“光转膜有效保护BC组件”方案,系统解析紫外诱导衰减机理,提出测试标准建议与新技术风险评估框架。该创新材料实现紫外光“变害为利”,助力BC组件首年衰减<0.8%,彰显可靠性技术硬实力。

ZAKH阿联酋600MW光伏组件及BIPV工厂投产来源:TaiyangNews 发布时间:2026-09-21 09:03:39

ZAKH公司在阿联酋拉斯海马经济区(RAKEZ)Al Ghail工业区正式投产一座占地3万平方米的光伏组件及光伏建筑一体化(BIPV)制造工厂,初始年产能达600MW光伏组件和50万平方米定制化BIPV幕墙解决方案。该基地是ZAKH拓展区域与国际市场的重要支点,公司计划未来几年将光伏组件总产能提升至1.8GW以上,并依托其FAERS技术品牌(始于2017年阿塞拜疆研发项目),专注开发适应高温沙漠环境的光伏产品,目标2030年实现最高4GW产能。同时,ZAKH已与赞比亚发展署签署可再生能源合作备忘录,并积极对接非洲、欧洲及美国市场。此举契合阿联酋2050净零排放目标及“阿联酋制造”等国家产业政策,反映中东正加速发展本土光伏制造业,吸引包括印度Sahaj Solar在内的多方投资。

从环保餐具到自产绿电,昱能科技携手众鑫股份打造4.6MW微逆光伏电站来源:昱能科技 发布时间:2026-09-20 09:58:45

浙江众鑫环保科技打造“会发电”绿色工厂,4.6MW分布式光伏电站年发绿电500万度,100%覆盖厂区用电。采用昱能QT2D微型逆变器,直流电压≤120V保安全,组件级MPPT提升遮挡场景发电效率,IP67防护+智能运维保障长期稳定运行,减碳4985吨/年。
