刚刚:大同、寿阳、渭南、海兴、白城、上饶、长治等13个国家领跑者基地正式获批

来源:世纪新能源网发布时间:2017-11-29 23:59:59
索比光伏网讯:世纪新能源网报道:今日,国家能源局关于公布2017年光伏发电领跑基地名单及落实有关要求的通知 国能发新能[2017]76号文件。

文件正式通过确定2017年光伏发电领跑基地名单为:山西大同二期、山西寿阳、陕西渭南、河北海兴、吉林白城、江苏泗洪、青海格尔木、内蒙古达拉特、青海德令哈和江苏宝应共10个应用领跑基地和江西上饶、山西长治和陕西铜川共3个技术领跑基地。

国家能源局关于公布2017年光伏发电领跑基地

山西、陕西、河北、吉林、江苏、青海、内蒙古和江西省、自治区发展改革委(能源局),各派出能源监管机构,国家电网公司、内蒙古电力集团公司,水电水利规划设计总院:

根据《国家能源局关于推进光伏发电“领跑者”计划实施和2017年领跑基地建设有关要求的通知》(国能发新能〔2017〕54号,以下简称《通知》)规定及有关要求,在地方政府自愿申报、省级能源主管部门初审上报的基础上,我局组织开展了2017年光伏发电领跑基地优选工作,现将优选确定的领跑基地名单及基地建设的有关要求通知如下:

一、遵循公平、公正、公开原则,经委托技术管理机构组织专家评审择优、我局公示审核,确定2017年光伏发电领跑基地名单为:山西大同二期、山西寿阳、陕西渭南、河北海兴、吉林白城、江苏泗洪、青海格尔木、内蒙古达拉特、青海德令哈和江苏宝应共10个应用领跑基地和江西上饶、山西长治和陕西铜川共3个技术领跑基地。基地相关信息见附件。

二、为确保领跑基地顺利建设并取得预期效果,相关省能源主管部门、基地申报地方政府和有关各方要严格落实《通知》要求,履行申报承诺,有关要求如下:

(一)各基地要根据党的十九大精神和新时代发展的新要求,进一步复核落实规划、环保、安全、土地等建设条件,严守生态红线、安全底线,符合规划要求和国土政策。

(二)各相关电网企业要按照承诺做好基地配套送出工程的建设工作,确保配套电网送出工程与基地项目同步投运。基地项目建成后,做好基地电力的消纳保障,确保基地建设效益发挥。

(三)各基地要落实好申报承诺的各项政策措施和服务保障,不得提出额外要求和增加企业负担;在项目投运后,不得以任何理由、任何方式要求企业竞争降低基地项目收益。鼓励各地根据实际提供更好优惠政策和更加便利服务。

(四)发挥市场在资源配置中的决定性作用。坚持竞争性配置资源,不搞地方保护,不搞行政干预,不搞区别对待,竞争要一视同仁、公平开放,在《通知》确定的企业优选标准指南框架内操作。各基地要严格按照《通知》要求和申报承诺对基地的每个项目各自竞争优选企业,不得对申报企业设置《通知》要求之外的诸如在当地投资、设厂等前提条件和当地企业加分、优待等不公平竞争条款。企业优选要坚持公平、公正、公开,按《通知》要求的企业优选标准竞争择优,并做好公示公开工作,主动接受监督。对于应用领跑基地,不得限制各企业竞争优选项目数量;对于技术领跑基地,鼓励光伏技术百花齐放、百家争鸣,为支持前沿技术多样化、发挥各类市场主体技术优势和积极性、保障产业持久竞争力,同一光伏制造企业集团不得同时申报竞争同一基地的两个项目,且同一光伏制造企业集团的同一技术路线最多只能申报竞争不同基地的两个项目。

(五)各技术领跑基地要认真做好光伏制造企业和前沿技术的审核把关,严格相关技术的先进性并确认相关产品尚未建成生产线、形成批量制造产能;要认真审核产业化发展计划与落实程度,定期检查考核技术实现的软硬件建设进度和质量,重点协调监督自主研发技术配套产线建设进度,确保可追溯、可验证。

(六)各基地要科学选择和事先确定综合条件相对较好的项目承担基地综合技术监测平台建设,明确工作职责和建设任务,配合做好基地平台建设相关工作,确保基地监测平台与建设项目同步投运、同步验收;并配合国家可再生能源信息管理中心做好运行监测,及时报送数据。

(七)各基地要合理制定工作计划和进度安排,积极有序推进基地建设各项工作。应用领跑基地应于2018年3月31日前完成竞争优选,6月30日前全部开工建设,12月31日前全部容量建成并网;技术领跑基地应于2018年4月30日前完成竞争优选,2019年3月31日前全部开工建设,6月30日前全部容量建成并网。

(八)各省能源主管部门和监管机构要积极协调督促地方政府严格按照《通知》要求和申报承诺,落实基地建设条件,审核监督基地优选工作,做好基地各项建设服务保障,加强组织协调,确保基地项目的建设进度与质量效益。

三、国家能源局将会同有关方面,严格按《通知》规定及有关要求对基地优选、建设和运行进行监测监督,建立健全和强化落实工作激励和失信惩戒等制度,保证项目示范引领作用的充分发挥。附件所列基地相关信息是今后监测监督的重要内容。对于不按要求建设和失信的基地及相关方,依有关规定办理;对于不能按期完成竞争优选或开工建设且无正当理由的,视为自动放弃基地建设。各省(区)基地建设进展及效果将作为后续基地建设的重要参考因素。技术管理机构应做好上述工作的技术支持服务,确保基地技术先进性和建设质量,为促进行业技术进步和成本下降提供技术支撑。各省(区)发展改革委(能源局)和各基地要建立基地建设进度报告、公告制度,并及时将基地优选、公示、建设等关键环节、重要进展情况报送我局(新能源和可再生能源司)。

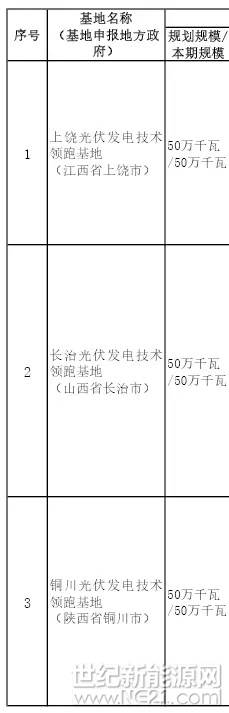

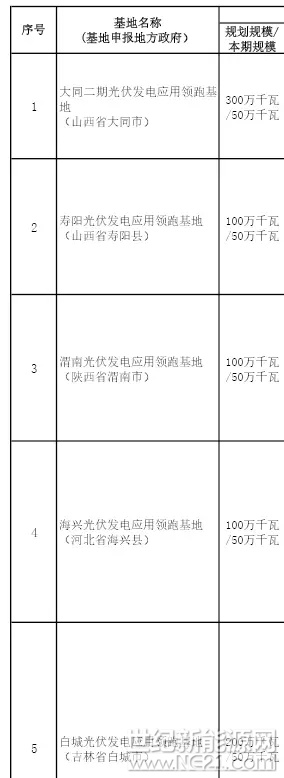

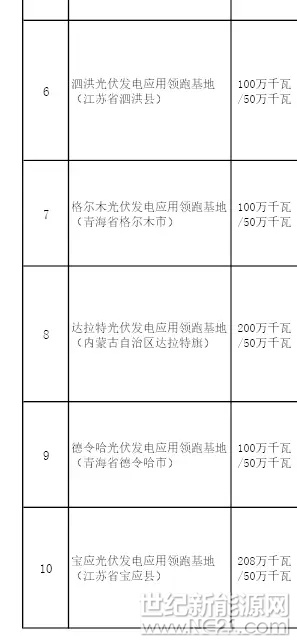

附件:2017年光伏发电领跑基地信息表

国家能源局
2017年11月30日


索比光伏网 https://news.solarbe.com/201711/30/127696.html

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
风光协同,中广核为三晋发展贡献绿色动能!来源:中广核新能源 发布时间:2025-07-10 16:11:26

习近平总书记在山西考察时指出,要努力在推动资源型经济转型发展上迈出新步伐,奋力谱写三晋大地推进中国式现代化新篇章。

赞比亚总统希奇莱马来了!晶澳DeepBlue 4.0 Pro全容量供货该国最大项目来源:晶澳科技 JA Solar 发布时间:2025-07-10 15:13:39

在赞比亚凯布韦,非洲炽热阳光照耀下,一座承载着当地能源希望的百兆瓦级光伏电站正式并网发电!近日,由中国电建承建、全部采用晶澳科技DeepBlue 4.0 Pro光伏组件的赞比亚凯布韦100MW光伏项目举行盛大并网仪式。赞比亚总统哈凯恩德·希奇莱马(Hakainde Hichilema)亲临现场揭牌剪彩,盛赞该项目为“赞比亚迈向1000MW光伏目标的关键里程碑”。

内蒙古能源局关于库布齐沙漠基地鄂尔多斯400万千瓦新能源项目送出工程(蒙东布尔陶500千伏输变电工程)核准的批复来源:内蒙古太阳能行业协会 发布时间:2025-07-10 14:37:02

内蒙古自治区能源局关于库布齐沙漠基地鄂尔多斯400万千瓦新能源项目送出工程(蒙东布尔陶500千伏输变电工程)核准的批复

国家发改委:初步建成全国统一电力市场体系来源:中国电力报 发布时间:2025-07-10 11:48:45

7月9日,国务院新闻办公室举行“高质量完成‘十四五’规划”系列主题新闻发布会。国家发展改革委副主任李春临在发言中指出,初步建成全国统一电力市场体系,南方区域电力市场启动了连续运行,南网5省区现在已经实现“统一交易、同台竞价”,国网、南网实现了跨经营区常态化交易,2024年全国市场化交易电量占到了全社会用电量比重已经高达63%。

深度 | 政策机遇与实践挑战并存 绿电直连探路前行来源:电联新媒 发布时间:2025-07-10 09:36:09

近日,国家发改委、国家能源局联合出台《关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650号,以下简称“650号文”)。650号文试图在电网的“主干道”供电之外,给与市场主体一个新的绿电采购选项:以用户为中心,开辟一条点对点的“专属通道”,允许新能源电站通过专用线路,直接供给特定的用电企业,使企业能够拥有一套“量身定制”的绿电供应方案。

天合光能:终端聚合撬动万亿市场,虚拟电厂跃升光储价值来源:天合光能 发布时间:2025-07-09 16:53:53

今年以来,“双碳”目标加速推进,国家发改委136号文、发改能源357号、发改办体政394号等重磅政策接踵发布,全面深化新能源全量上网,6月1日差价机制电价实施后,新能源电站不再具备保障性托底收购收益,市场化改革成为绿电应用的转型重点。光储市场扩张中,风光固有的间歇性、波动性、随机性等特征,让输配平衡难度持续上升,叠加消纳压力的不断增大,电网调节亟需智慧统筹主体参与进来,在此背景下,虚拟电厂应运而生,基于新型电力系统结构的完善,数字电厂可完成对电力市场化交易各方的协同管理,运用现代化信息通信及AI控制技术,

协鑫集成入选2025生态文明贵阳国际论坛ESG案例 可持续发展实践再获权威认可来源:协鑫集成 发布时间:2025-07-09 14:39:29

7月6日,2025年生态文明贵阳国际论坛“多方协作推动ESG创新实践与绿色发展”主题论坛在贵阳举行。论坛期间,由中华环保联合会组织开展的“2025年企业绿色转型与ESG实践案例”征集结果正式发布,协鑫集成凭借“NEXT预

英利发展光伏组件标准正式发布 推动产业规范化发展来源:英利发展 发布时间:2025-07-08 15:39:26

近日,中国光伏行业协会官网发布《中国光伏行业协会标准公告》(2025年第2号),英利发展主编制定的2项团体标准《晶体硅光伏组件用标签》和《晶体硅双玻光伏组件封边打孔胶带》位列其中,该标准的发布为产业规范化发展提供了有力支撑。

5亿!200MW钙钛矿光伏组件生产线即将开工来源:青海日报 发布时间:2025-07-08 15:29:40

7月6日,某记者从西宁(国家级)经济技术开发区了解到,青海矽珂锂离子电池硅碳复合负极材料项目、西宁经开区钙钛矿光电半导体生产基地一期项目两大重点工程定于本月开工建设。

又一BC电池生产制造项目签约落子印度尼西亚来源:东吴光伏圈 发布时间:2025-07-08 15:14:20

近日,据NEUTRALNEWS等多家海外媒体消息, 印尼国家油气公司Pertamina旗下新能源与可再生能源公司(Pertamina NRE)与隆基绿能正式启动了一项在印尼建设太阳能电池板制造设施的战略项目。

日拱一卒,终成复利:透视中信博“全场景”绿能解决方案的进化力量来源:索比光伏网 发布时间:2025-07-07 17:08:23

进化的力量2年前,笔者对中信博董事长蔡浩的采访中,下了“得国最正”的标签。这家中国光伏支架龙头,步履扎实,朴实坚韧,该学习时学习,该摸着石头过河就在探索中成长。从固定支架红海杀出,做最难的事,赚最难的
