“限电”、“补贴拖欠”、“规模指标限制”被称作压在地面光伏电站上的三座大山。与之相对应的是,国家给予了分布式光伏诸多的优惠政策,并提出到2020年要建设60GW的目标。而截止2016年底,我国分布式的累计装机仅有10.32GW,与目标相差很大。
为了实现这一目标,国家都采取了哪些具体的举措?
1、备案流程简化
根据国能新能〔2013〕433号、国家电网财[2013]2044号文,分布式是光伏项目的前期工作和并网办理流程大大简化。
1)免除发电业务许可、规划选址、土地预审、水土保持、环境影响评价、节能评估及社会风险评估等支持性文件;
2)个人项目由电网公司代备案
自然人利用自有住宅及在住宅区域内建设的分布式光伏发电项目,由当地电网企业直接登记并集中向当地能源主管部门备案。
2、建设并网手续最简化
根据国家电网财[2013]2044号文,分布式是光伏项目的并网办理流程大大简化。
1)鼓励地市级或县级政府结合当地实际,建立与电网接入申请、并网调试和验收、电费结算和补贴发放等相结合的分布式光伏发电项目备案、竣工验收等一站式服务体系,简化办理流程;
2)由地市级或县级电网企业按照简化程序办理相关并网手续,并免费提供并网咨询、电能表安装、并网调试及验收等服务;

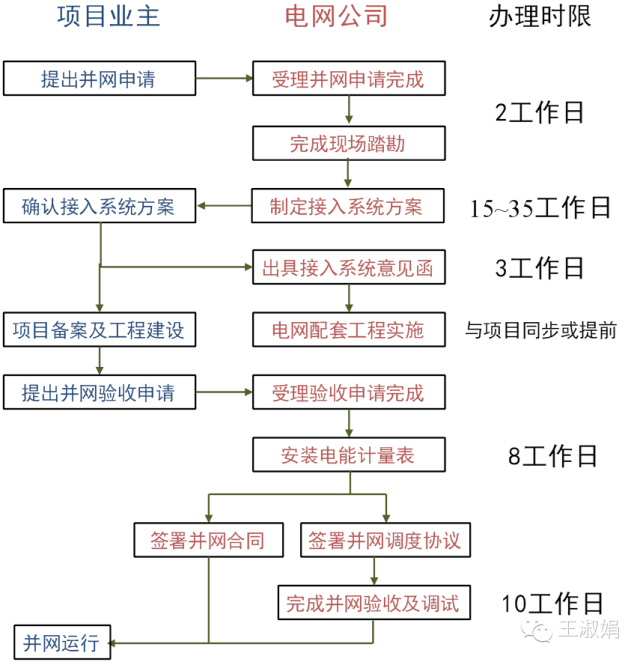

简化后的办理流程如下图所示。
