《通知》表示,光伏发电先进技术应用基地,包括光伏发电领跑技术基地和光伏发电前沿技术应用依托基地。
2016年光伏发电不达标省份2017年不得申请“领跑者”

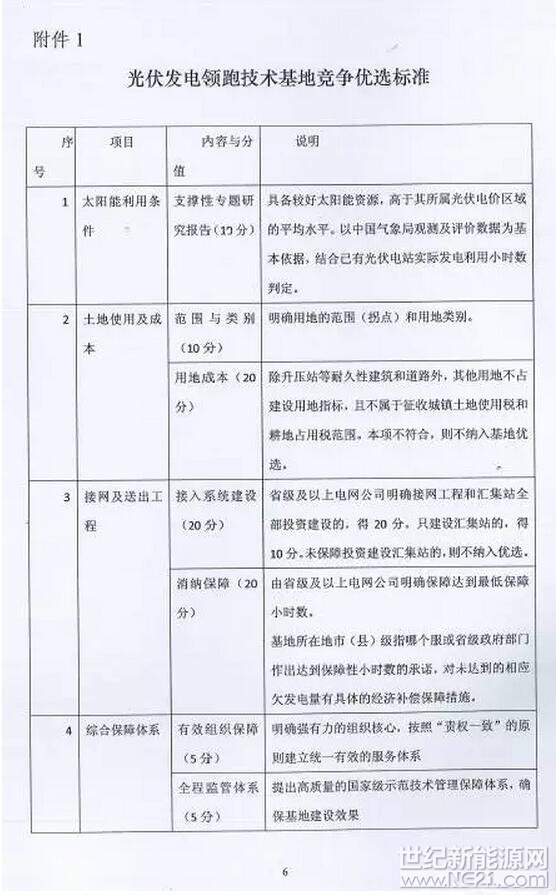

在光伏发电先进技术应用基地的建设上,共计建设8-10GW,每个基地本期建设规模不小于500MW,最大1GW。已建成未验收以及在建基地所在市(县)级区域不安排新建基地。每个省(区、市)可申报3个基地,总规模不超过2GW。2016年光伏发电未达到最低保障小时数的省(区、市)不得申请。
“超级领跑者”基地三年内要全部建完

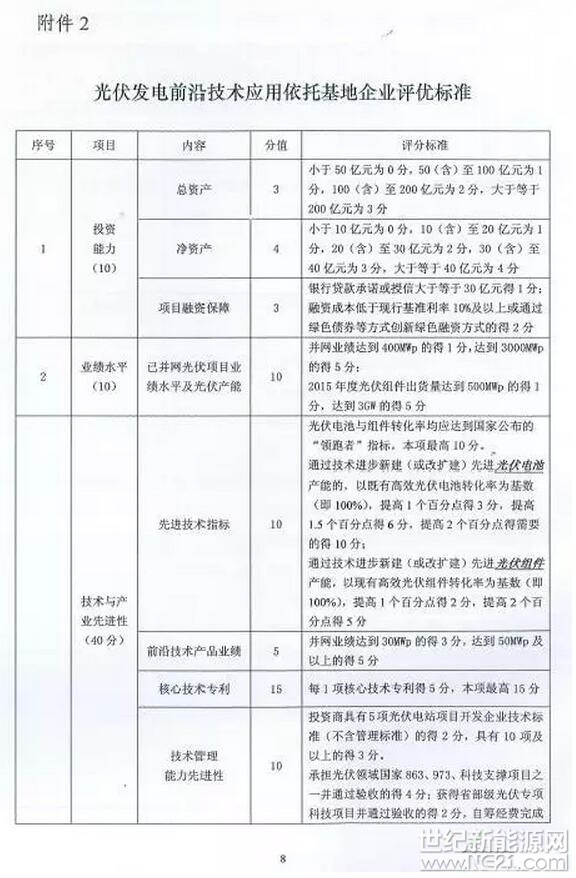

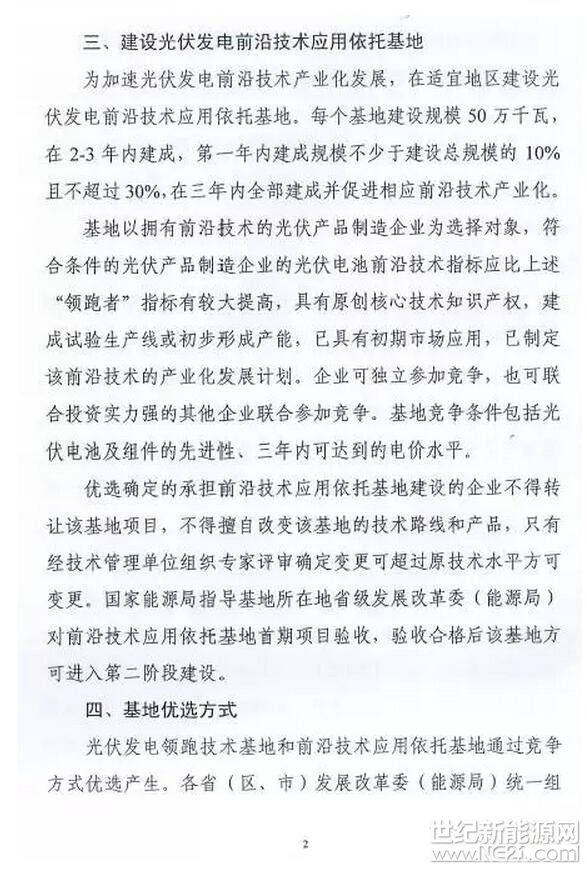

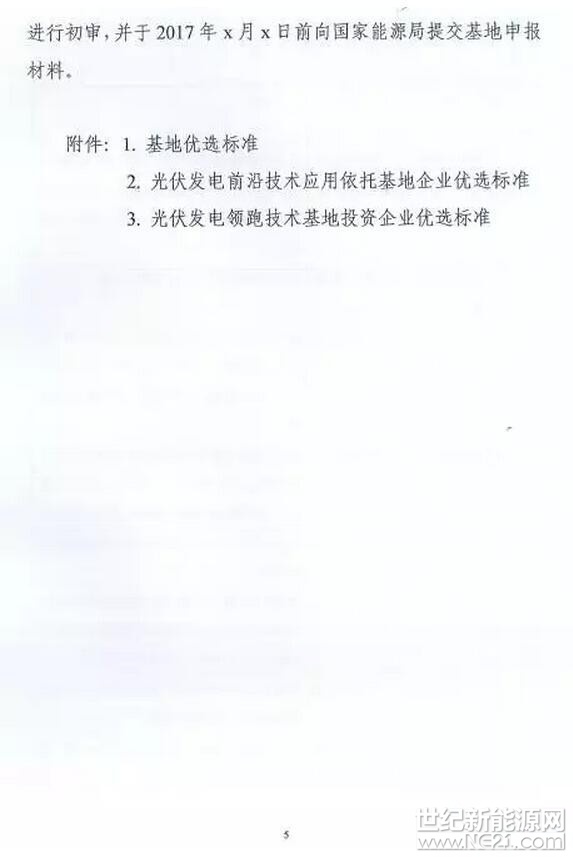

在光伏发电前沿技术应用依托基地的建设上,每个基地建设规模50万千瓦,在2—3年内建成,第一年内建成规模不少于建设总规模的10%且不超过30%,在三年内全部建成。企业可独立参加竞争,也可与其他实力强的企业联合参加竞争。竞争胜出的企业,不得转让该基地项目,不得擅自改变该基地的技术路线和产品。首期项目经所在地发展改革委(能源局)验收合格后,方可进入第二阶段的建设。
2017年“领跑者”技术指标 组件、电池均有提高
在技术指标的要求上,《通知》显示,2017年国家光伏“领跑者基地”的技术指标将在2015年“领跑者”指标的基础上,根据产业技术进步水平适度提高。多晶硅电池和组件转换效率将分别达到19.5%和17%以上,单晶硅电池和组件转换效率分别达到21%和18%以上,硅基、铜铟镓硒、碲化镉及其他薄膜电池组件的光电转换效率原则上参照晶硅电池效率提高幅度相应提高,各类电池组件的衰减率指标要求保持不变。
