2017年分布式光伏要爆发,投融资风险如何管控?

来源:发布时间:2017-01-16 00:52:59

分布式光伏的风险点多且分散,还难以把控,这已经成为电站投资商和金融机构共同头疼的问题。那么,分布式光伏如何能顺利融资呢?光伏們了解了三个顺利获得融资的分布式光伏案例,给业内提供参考。这三个项目均借助了第三方机构的评级和增信服务,从案例中也可以感受到,让金融机构相信一个分布式光伏电站的资产稳定性并不是一件容易的事情。

案例一:出售股权、共同持有电站

2016年3月,某基金公司计划80%股权并购华东某地区2.5MW分布式光伏项目,未来25年内基金公司同原有业主共同运营。出于资产安全保障的担忧,该基金公司委托阿波罗评级对该2.5MW分布式光伏发电项目进行风险评估。这座自发自用的屋顶分布式项目在2016年初并网发电,实际发电量比设计水平偏低5%左右。

据光伏們了解,阿波罗评级?是远景能源在2015年发布的国内首个光伏电站风险评估评级产品,该评级是一个系统性、多维度、全流程的光伏电站风险评估体系,消除金融机构与资产方之间的信息不对称,透明化项目风险,并还原优质资产的真实价值。

自推出以来,阿波罗评级?已与国内数十家领先的银行、租赁、信托、基金、保险等金融机构开展全方面合作,目前已累计评估集中式电站3GW,分布式电站3GW,涉及资产总额超过400亿元。

随后,依据《光伏发电站设计规范》GB 50797-2012、《屋面工程技术规范》GB 50345-2012、《低压配电设计规范》GB-50054等标准,阿波罗评级团队通过其包括10多个维度、40多个模块、500多个风险点的强大评级网络,对上述项目进行了风险评级。

该项目的评级过程分为线下和线上两个环节:

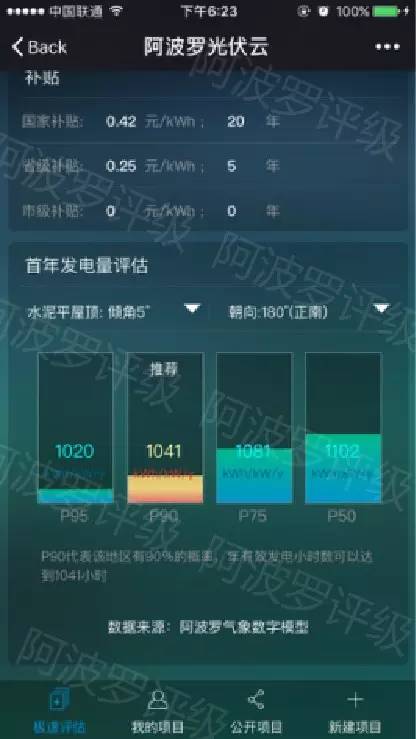

首先,在线上,基于阿波罗光伏云的资源快评服务,对项目的基本情况进行了初步评估。该线上评级服务着重考虑了以下三个方面,其一、以典型年气象数据为基础,预测电站发电量及收入;其二、电站区域电价、补贴水平、到位率、限电情况;其三、结合专业电站DCF财务模型测算了其后续收益。

同时,阿波罗评级团队使用自主开发的系统优化设计产品Cloud Syst系统对项目设计图纸进行了评审。Cloud Syst系统可通过预设光伏电站应用场景,将复杂、难懂的规范及设计标准逻辑化、自动化,从而实现光伏系统、电气、结构、阴影分析、发电量模拟及经济分析等13个模块的优化设计。评审中发现,该项目线缆选型不尽合理。

再者,结合前期线上评审发现的潜在风险,阿波罗评级团队制定了专项检测方案,并联合TUV南德对项目进行了线下实地检测评估。现场勘察后,对实际线缆安装不合理之处进行了拍照和记录。

当然,对于像上述这样自发自用的屋顶项目,用电企业的信用风险对电站资产后续25年的收益保障至关重要。为此,阿波罗评级团队联合国内一流征信机构,打造了业内首个针对分布式用电企业的信用风险评估应用。通过该应用,阿波罗评级团队对该用电企业进行了风险速查评估。

分布式用电企业速查评估服务,着重从五个维度考虑,选取行业基本情况、企业运营及财务、缴费意愿及诚信历史、关联方分析及经营突变风险等,同时综合评估用电企业还款意愿及还款能力两大方面。


最后,综合线上和线下评估发现,上述项目线缆选型不合理,线径过细;局部线缆桥架填充率不符合规范要求,存在火灾隐患及影响发电量;项目场地周边存在轻微污染,需要按时清洗组件。

将风险评级报告递交给基金公司后,阿波罗团队还对该项目提出了整改建议。首先,建议联系设计单位,完善设计及给出解决方案,配合施工单位现场排查整改,消除火灾隐患;其次,建议将该项目接入阿波罗光伏云平台,动态监控电站发电量情况,实现远程资产监管的同时为电站提供智能化清洗及运维建议;同时,建议该基金公司在收购前重点关注项目方对项目线缆选型进行整改结果,以提升项目未来25年收益率并消除安全隐患。在采用以上建议之后,年发电量提升了5.1%。

该基金公司为该项目方追加了阿波罗光伏运维管理产品(简称阿波罗OM产品)作为其电站运维管理的工具。阿波罗OM产品,即通过工单追踪运维过程,实现“以告警为中心,以工单为闭环,以KPI为抓手”的运维体系;为电站交易提供运维数据支撑,量化运维成本及运维收益,从而帮助企业做出高效的运维决策,保值增值电站资产。

最终,在项目整改完成后,该基金公司顺利收购了该分布式光伏发电项目。

案例二:融资期从5年延长至8年

2016年5月,某金融租赁公司计划为华北某5MW余电上网分布式光伏电站提供售后回租融资。最初,该金融公司只肯为项目提供5年的融资期,略短于同类项目的融资期限。此外该电站将项目公司现金流作为第一还款来源、母公司回购担保兜底。

随后,为了更深入的了解该项目的风险情况,该金融租赁公司委托阿波罗评级对该5MW项目进行了风险评估。

阿波罗评级的详细评估中发现的问题包括:

该项目支架防腐设计未满足环境及规范要求。按照规范,镀锌层平均厚度应不小于55μm,且该项目附近存在中腐蚀性粉尘,会影响支架寿命;

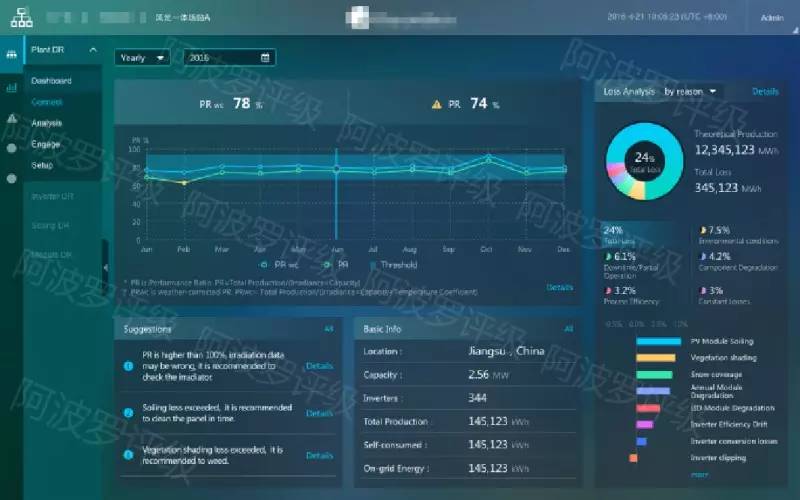

同时,通过分析该场站接入阿波罗光伏云100天以来的数据,对标阿波罗光伏绩效洞见Solar Ensight产品提供的指标体系中的PRwc (校正后的系统效率)指标发现,该电站发电性能持续偏低,其中在第38天后PRwc 较前期降低了10%。

Solar Ensight产品,即通过大数据分析,预测电站的潜在问题,提前规避风险,减少电站损失,做好电站的“健康卫士”。

考虑到项目周围存在中等腐蚀性粉尘污染源,阿波罗评级团队建议镀锌层厚度应进一步增加,并加大清洗与运维力度,减少腐蚀;再者,通过分析该电站历史发电数据以及结合当地天气、辐照等情况,设定了清洗组件方案,在第60天后PRwc有明显提升。

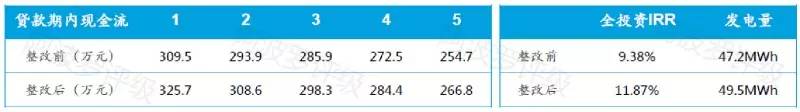

此后,项目持有方依据阿波罗评级团队的整改意见,对该项目进行了整改消缺,并由阿波罗进行整改验收。整改后,按照该电站所在区域及历史发电量情况测算,该5MW电站年发电量约620万度,接入项目并清洗后46天,挽回发电损失7.8万度电。

最终,综合项目整改情况以及阿波罗光伏贷后管理方案(包括云监控OS、绩效洞见Solar Ensight),金融机构决定将融资方案延长至8年,利率不变。

从上述两个案例来看,针对已建项目,阿波罗提供了包括阿波罗评级,以及阿波罗光伏云监控OS、运维管理OM、绩效洞见Solar Ensight等产品在内的一揽子风险管理解决方案,并结合线下检测能力,对于项目进行风险评级和风险定价,从而帮助项目对接低成本的资金。

然而,如何从项目前期介入,做好光伏电站全生命周期风险把控,打造优质的光伏电站,势必将更有助于光伏电站资产的增信增值,更好地匹配资本与高质量的光伏电站

下一页>

案例三:EPC过程风险管控

2016年8月,一家信托公司委托阿波罗评级就其拟投资的华北地区某4MW全额上网屋顶分布式光伏发电项目资源进行风险评级,此外,该项目将于2016年9月投建,该信托公司还委托阿波罗评级对项目EPC全过程风险进行第三方管理。

传统的分布式光伏EPC工程管理缺乏系统性及统一的标准,在实施过程中非常依赖EPC自身的经验和责任心。很多分布式项目由于缺乏设计复核、设备建造以及工程的有效监理,EPC过程中存在诸多质量隐患,进而在电站并网运行后表现为组件隐裂超标、设备接线不规范、设备未有效接地等一系列质量问题,而这些质量问题在实际运维工程中整改的难度非常大,最终导致电站发电性能远远不及预期。

根据阿波罗评级团队的观点,EPC过程的风险管控在着重质量控制的同时需要兼顾成本管理和进度管理,阿波罗评级团队通过业内首个针对光伏电站建设期的过程风险管理产品——Apollo EPCM,在五个阶段分别对EPC全过程进行风险管理:

首先,在项目准备阶段,EPCM通过在系统中建立项目档案,为项目的基本信息、工程文档、进度计划、质量控制模板等建立完成“档案”,从而方便在项目EPC过程乃至运维阶段进行追踪和回溯。

其次,针对分布式电站容易忽视的设备监造环节,EPCM提供包括制造过程来料检验确认、关键生产工艺参数核查、生产线测试验证、出货前检测、现场到货检测及安装后检测等多个环节的作业标准以及现场取证、数据记录功能,确保电站主要设备在满足设计意图的同时提升质量水平。

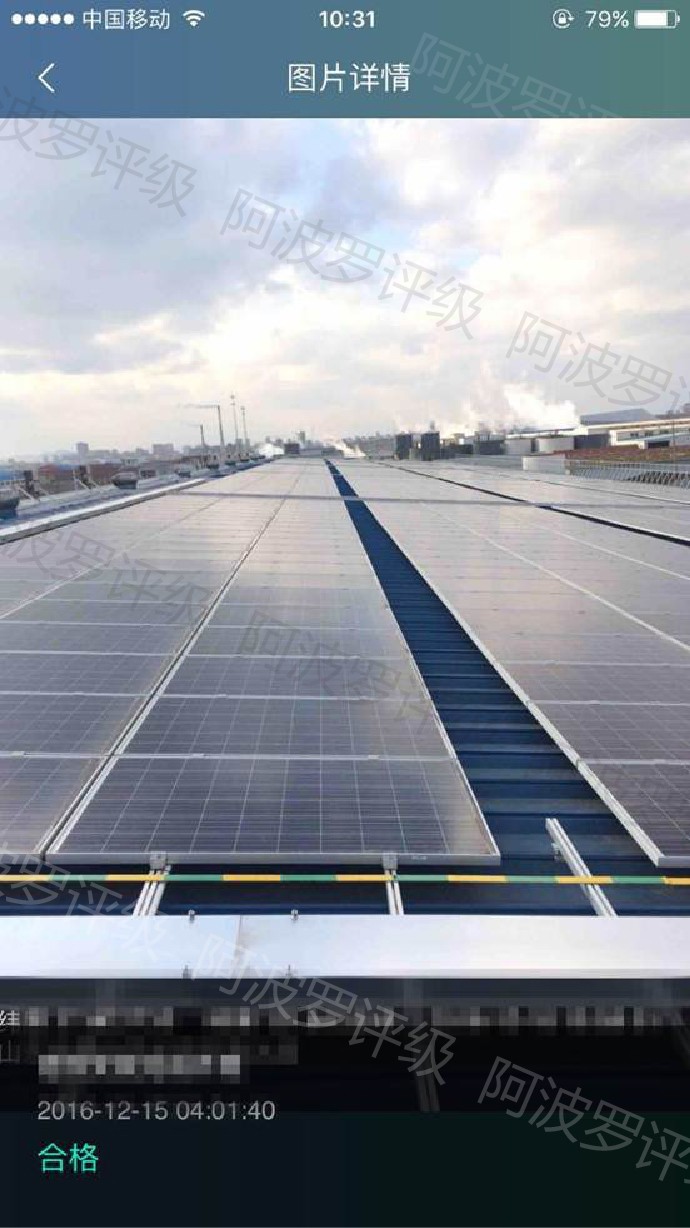

该项目在组件监造过程中由于发现部分批次组件缺失电流分档数据记录,因此在发货前及时同组件厂商联系,采用其他已分档组件替换,避免了组件运输途中的损坏以及由往返运输可能造成的工期延迟。

再次,在设计阶段,该项目的设计院工作人员在系统中上传图纸后,由图纸复核机构、阿波罗评级团队图纸审核人员分别进行复审后反馈修改意见,将多方图纸会审的时间缩短至5天以内。

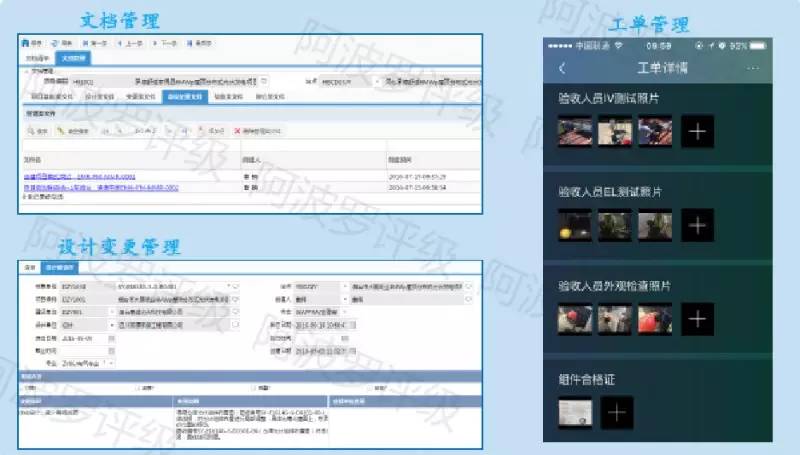

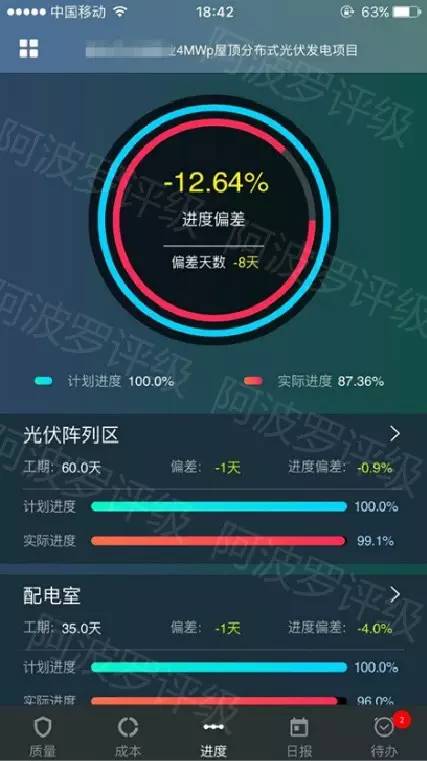

当进入全面施工阶段后,施工人员使用手机app客户端对施工细节进行拍照记录,并自动生成工程日报;同时,监理在线填写监理日报反映现场情况及问题,根据质量工单抽检现场施工情况并上传拍照记录以便比对。系统后台会自动生成并推送每日工程日报,对比施工方以及监理方上传的记录,简化工程现场案头工作的同时保证了工程进度以及工艺质量信息对收购方的全透明。通过阿波罗评级团队对该项目EPCM过程性管理记录的复核及审计,为资金方按照事先约定的标准分批付款提供建议。通过采用EPCM创新的管理机制,工程付款同项目质量以及进度直接挂钩得以实现,各类质量问题反馈以及整改的速度得到了大幅提升。

最后,在工程验收阶段,得益于内部各关键施工节点的验收控制和过程管理,各类关键文档电子化后分类留存,并且在工程的进程中及时跟进消缺。项目的整体验收速度得到了提升,也使得该信托公司的尽调时间由计划中的3周缩短至1周。

随着分布式光伏规模壮大,借助于第三方机构成为金融机构放款、投资的重要途径。对于金融机构来说,知道风险点、判断风险点以及解决风险点,将越来越依赖包括阿波罗评级等诸多第三方机构的技术协助。第三方综合服务将帮助电站投资商与金融机构间搭建一个信任的平台,2017年,相关的电站资产增信服务将更加受到市场重视。


索比光伏网 https://news.solarbe.com/201701/16/148967.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
内蒙古康巴什区:2026年分散式风电、分布式光伏发电项目优选来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-07-22 10:02:14

内蒙古康巴什区于2024年7月21日发布2026年分散式风电与分布式光伏发电项目开发主体优选公告,计划在辖区内建设总装机容量9万千瓦的新能源项目,其中分散式风电4万千瓦、分布式光伏5万千瓦。公告明确项目须严格遵循国家及自治区最新政策要求,实行公开竞争性优选,由康巴什区发改委委托第三方机构组织评审,重点考察企业综合实力、技术方案、前期工作进展及多场景融合能力。申报企业须具备独立法人资格,无严重失信记录,且不得存在已获规模但长期未建的情形。项目实施实行全过程管控:分布式光伏须在批复后3个月内完成备案、12个月内投产;分散式风电须6个月内完成核准、18个月内投产。建设须坚持“就近接入、就地消纳”原则,严控场址、规模及投资主体变更,严禁倒卖项目,并鼓励与乡村振兴、零碳园区等融合发展。(199字)

2.27元/W!江苏泰州5.796MW分布式光伏发电项目EPC中标结果公示来源:光伏盒子 发布时间:2026-07-20 08:53:57

本文介绍了江苏泰州一处分布式光伏发电项目的EPC总承包中标结果。该项目为大唐扬动股份有限公司5.796MW分布式光伏项目,由大唐泰州热电有限责任公司招标,建设地点位于泰州市姜堰区。经公示,湖南省工业设备安装有限公司中标,中标金额为1321.0458万元,折合单价2.27元/瓦。该价格体现了当前分布式光伏EPC市场的成本水平,也反映出项目在规模、地域及实施条件等方面的综合特征。作为典型的工商业屋顶分布式光伏项目,其建成投运后将有助于提升当地清洁能源消纳能力与企业绿电使用比例。(198字)

关于公开征集肇庆市石牌居委会97.92kWp分布式光伏发电项目EPC总承包单位的报名公告来源:广东金叶集团 发布时间:2026-07-16 09:58:30

广东金叶新能源就肇庆石牌居委会97.92kW分布式光伏项目公开征集EPC总承包单位,采用BIPV棚式钢架安装,执行“自发自用、余电上网”,工期60天。单瓦限价3.487元,报价截止7月17日17:30。要求电力施工总包三级及以上资质及承装(修、试)五级及以上许可证,接受联合体投标。

河南新乡中航国际4.5MWp分布式光伏电站EPC招标!来源:光伏盒子 发布时间:2026-07-16 09:02:46

本文介绍了河南新乡中航国际4.5MWp分布式光伏电站工程总承包(EPC)项目的公开招标信息。项目由中航国际成套设备有限公司作为招标人,资金全部来自企业自筹,选址于新乡航空工业(集团)有限公司南区(新乡市红旗区牧野大道南段2399号)。工程拟利用约4万平方米厂房屋顶及5500平方米规划用地建设光伏电站与光伏车棚,规划装机容量不低于4.5MWp,采用N型单晶硅防积灰组件和组串式逆变器,优先按“自发自用、余电上网”模式并网。招标范围涵盖设计、采购、施工、荷载鉴定、屋面防水、并网接入、手续办理、系统调试、验收移交及质保服务等全过程EPC工作,并明确在荷载或生产条件受限时允许实际装机容量低于规划值。

7家不合格!关于铜仁高新区工商业分布式光伏发电项目招商资格审查合格单位的公示来源:铜仁高新区 发布时间:2026-07-14 09:10:24

本文公示了铜仁高新区工商业分布式光伏发电项目招商资格审查结果,明确7家单位未通过审查。为规范招商准入流程,主办方依据《铜仁高新区工商业分布式光伏发电项目招商二次比选公告》对意向报名单位开展资格审查。公示期为2026年7月10日至13日,期间通过审查的企业须足额缴纳50万元招商比选保证金至指定财政专户;逾期或未足额缴纳者视为自动放弃比选资格。中标企业保证金自动转为项目保证金,未中标企业保证金将于比选结果公示结束后3个工作日内原路径无息退还。公示期内,相关异议须以加盖公章或签名的书面形式提交至铜仁高新区经济发展组,并附有效联系方式。

3.52元/W!湖北孝感38.87MW分布式光伏发电项目EPC中标候选人公示来源:光伏盒子 发布时间:2026-07-13 08:37:40

本文介绍了湖北孝感孝南区“产教农储38.87MW胡定分布式光伏发电项目”EPC总承包中标候选人公示情况。该项目由孝感兴港新能源有限公司招标,选址于湖北省孝感市孝南区,规划建设容量为38.87兆瓦。公示显示三家候选单位及其投标报价与折算单价:第一候选人为河南省启源电力勘测设计有限公司(报价1.358亿元,3.49元/瓦),第二为陕西中圆建设工程有限公司(1.362亿元,3.50元/瓦),第三为孝感市澴川建筑有限责任公司与湖北星辰能源技术有限公司联合体(1.369亿元,3.52元/瓦)。公示内容涵盖中标排序、主体名称、金额及单位造价等核心信息。

宁夏彭阳县2025年农村公共机构分布式光伏电站收购价格公示来源:彭阳县人民政府 发布时间:2026-07-09 09:49:46

彭阳县人民政府于2026年7月8日公示了该县2025年农村公共机构分布式光伏电站的收购价格方案。本次收购覆盖全县共7731.74千瓦装机容量的分布式光伏项目,审定总收购金额约为2072.33万元。收购工作依据《彭阳县2025年农村公共机构分布式光伏电站公开收购工作方案》(彭政办发〔2026〕12号)开展,并经县光伏电站收购工作领导小组会议审议通过。公示期为2026年7月8日至10日,期间公众可通过电话、邮件或书面形式提出异议,相关联系方式已一并公布。附件《收购汇总表》列明了具体项目及对应价格明细。

多车间制造企业如何实时管控能耗?光储协同智慧能源管理方案解析来源:阳光新能源网 发布时间:2026-07-06 10:30:26

本文聚焦多车间制造企业在“双碳”目标下面临的能耗管理难题,系统剖析其核心痛点:各车间用能数据分散、缺乏统一实时视图;光伏发电与储能系统各自运行,与生产负荷脱节;生产排程未联动电价峰谷与绿电出力,导致能源利用低效;碳排放核算依赖人工,难以满足精准、动态、可追溯的合规要求。针对这些问题,文章提出以“源(光伏)、网(电网)、荷(多车间负荷)、储(储能)”四维协同为核心的智慧能源管理方案,强调构建统一数据平台、部署AI调度引擎、实现光储动态联动与车间级联管控,并通过“动态寻优、协同响应、智能预测”三层能力升级,推动企业从被动用电转向主动能源管理。最后以阳光新能源在京东肥西智能产业园等项目的实践为例,印证该方案在降本、增效、减碳三方面的落地价值。(198字)

深天马A子公司拟与关联方签订分布式光伏电站合同能源管理协议来源:索比光伏网 发布时间:2026-06-23 17:09:58

深天马A(000050.SZ)公告披露,其六家子公司——上海天马、上海光电子、武汉天马、武汉天马上海分公司、成都天马及芜湖天马,拟与关联方中航国际成套设备有限公司签署分布式光伏电站合同能源管理协议。协议约定,由中航成套负责在各子公司指定建筑物屋顶建设、运营及维护分布式光伏电站;电站投运后,中航成套以优惠电价向各子公司供应所发电力。项目合作期限为25年,预计25年内累计交易金额约6.72亿元。该安排旨在通过合同能源管理模式推进绿色能源应用,降低子公司用电成本,同时体现公司对可持续发展的战略布局。

绿色辽港 | 营口港荟源分布式光伏电站累计发电量突破1.5亿度来源:辽宁港口 发布时间:2026-06-23 09:34:14

全国低碳日之际,营口港荟源分布式光伏电站累计发电突破1.5亿度!该项目装机18兆瓦,利用28座库房屋顶铺设6.5万块组件,实现“自发自用、余电上网”,节约标煤4.88万吨,减碳14.1万吨,打造港口绿色低碳发展标杆。

河南:利用公路服务区等路域资源规模化建分布式光伏电站来源:河南省发展和改革委员会 发布时间:2026-06-18 10:41:58

本文介绍了《河南省交通运输结构调整专项行动方案(2026—2028年)》的核心内容,旨在推动全省交通运输绿色低碳转型。方案以“公转水”“公转铁”、多式联运、绿色基础设施建设、新能源装备推广等为重点任务,设定明确量化目标:到2028年,公路货运量占比降至86.1%,水路、铁路货运量分别提升至9.1%和4.8%;新能源运输量占比达25%以上;建成70个绿色低碳服务区,路域资源分布式光伏装机超700兆瓦;新增新能源营运货车至3.8万辆,新能源船舶达30艘。方案还配套财政补贴、通行费优惠、激励政策及保障机制,系统推进交通结构优化与能源融合。(199字)
