【解析】2017年我国分布式光伏市场将大爆发

来源:发布时间:2016-12-22 11:51:59

2017年光伏上网标杆电价方案已进入最后审批流程,近段时间将正式公布。随着电价的下调,光伏业界哀鸿一片,标杆电价断崖式下跌令国内集中式并网电站举步维艰,逼着行业内公司八仙过海,各显神通。

出路在哪里?毫无疑问,2017年预示着分布式光伏再获重大利好。

和大型集中式光伏相比,分布式光伏该如何定义呢?分布式光伏特指在用户场地附近建设,运行方式以用户侧自发自用、多余电量上网,且在配电系统平衡调节为特征的光伏发电设施。——“自发自用,余电上网,就地消纳”,分布式光伏基本特征。

下面我们对大家普遍关注的分布式光伏项目中装机容量、发电量和补贴标准这三个方面问题进行解答。

1.装机容量

装机容量测算

分布式光伏项目适宜建于大型屋面顶部,如工厂、学校、医院、市政公共建筑、居民楼屋顶,这样的屋顶满足光伏系统建设的要求:场地开阔,无阴影遮挡,屋面牢固,承载力强。——分布式屋面选择基本原则。

当然个人也可以安装家用光伏系统,而且在未来会成为分布式能源的典型案例。

那么,如何准确估算屋面的光伏装机容量呢?一般不同的屋面结构可安装的光伏容量不同,总体上可根据下面公式进行计算:

水泥平屋顶:装机量(W)=80W/㎡×屋顶面积(㎡)

彩钢或瓦屋顶:装机量(W)=100 W/㎡×屋顶面积(㎡)

——我家的屋顶,算算可以装个3kWp光伏系统。

装机规模现状

2016年6月国家能源局发布《电力发展“十三五”规划》,根据规划“十三五”期间,太阳能发电装机要达到110GW以上,其中分布式光伏60GW以上。而截至2016年5月底,全国光伏发电累计装机容量54.4GW,其中分布式光伏只有7.6GW。——100米短跑,现在还只在十多米处徘徊,未来八十多米我们需要“加速”跑!

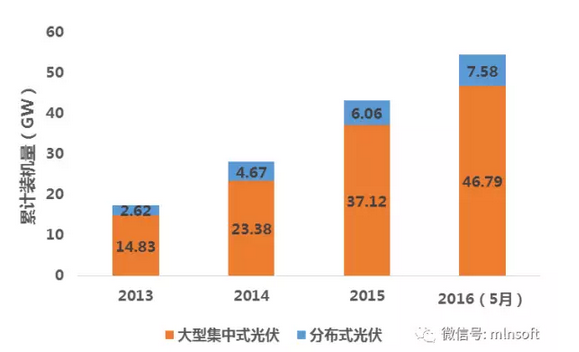

图1 全国光伏发电累计装机量统计图

2.参考发电量

预测发电量关键要了解项目所在地的太阳辐射能量(峰值日照时数),光伏系统发电量的计算公式为:

发电量=峰值日照时数×装机容量×系统效率

峰值日照时数是衡量某个地区太阳能资源丰富程度的指标,我国分布式光伏项目大多在Ⅲ类资源区,太阳辐射相对较弱,峰值日照时数一般在1200-1400h;分布式电站由于大多采用组串式逆变器,系统效率较高,一般在75%-83%左右。

分布式光伏系统中组件的安装倾角不宜过大(安全原因),我们根据全国主要城市水平面的年峰值日照时数,并以80%的系统效率值进行估算,给出了工厂1MWp装机和家庭1kWp装机光伏系统的年参考发电量,详细信息如表1所示。

从表1可以看出:华北地区城市的辐射相对较高,参考发电量较高;华东、华中、华南地区辐射相对较弱,参考发电量因而较低。

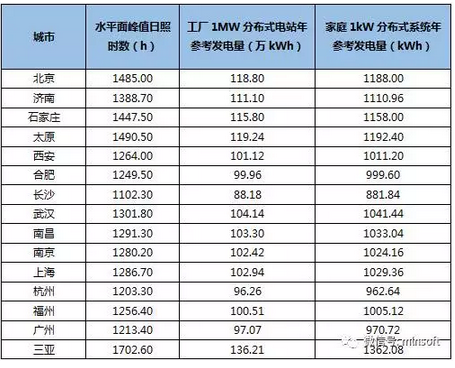

表1 全国主要分布式光伏发展城市年峰值日照及参考发电量

3.补贴标准

现阶段分布式光伏发电补贴分为国家补贴和地方补贴,简单来说:

上网电价=基本电价+国家补贴+地方补贴

基本电价分两种情况:

分布式光伏“自用部分”的用户电价,一般价格较高(参考电网公开电价,供电方与用电户友好协商);

分布式光伏“上网部分”中项目所在区的脱硫煤电价,各个省市标准价格差异较大。

国家补贴即国家发改委制定的度电补贴,每年都会调整。

地方补贴即各省市政府为鼓励光伏项目发展所制定的补贴标准,分一次性补贴和度电补贴。

目前分布式光伏分为“自发自用,余电上网”和“全额上网”两种模式,两种模式下的度电收益信息如表2所示。Ⅲ类资源区上网部分国家度电补贴或将在2017年调整为0.4元,补贴仅下降0.02元(2016年国家度电补贴为0.42元)。——“自发自用,就地消纳“模式受宠。

表2 两种并网模式的分布式电站度电收益分析表

表中度电收益未列出地方补贴,主要原因是各省市地方补贴标准不一,执行力度差异很大,下文会详细讨论。——你直说地方补贴执行难,我懂的!

下一页>

国家补贴—度电补贴

据某行业媒体的先行报道,对 “自发自用,余电上网”模式分布式光伏发电实行全电量补贴,2017年补贴标准或将调整为:一类、二类资源区0.35元/千瓦时,三类资源区0.40元/千瓦时,补贴期限为20年,补贴资金通过可再生能源发展基金支付。——“自发自用,就地消纳”模式,保障补贴及时到位!

而“全额上网”模式一类、二类、三类资源区补贴标准或将调整为0.6元、0.7元、0.8元的标杆电价,标杆电价是当地脱硫煤电价、国家补贴两者之和,国家补贴发放审批按照光伏电站审批备案程序方式执行。——“全额上网”模式,补贴走注册审批流程,拖欠是常有的事!

地方补贴—初装补贴+度电补贴

在国家大力发展分布式光伏发电的政策趋势下,各地方针对自身条件也积极布局分布式光伏发电,河北、山东、北京、上海、浙江等地都出台了相对优厚的地方补贴标准。——补贴“红包”,先到先得,发完为止!

地方补贴包括一次性补贴和度电补贴,一次性补贴在项目建设完成后,一次性发放。度电补贴是在项目并网发电后,根据上网电量发放度电补贴,补贴期限一般为3-5年,补贴发放通过地方财政进行拨付。——补贴发放处处是坑,执行力度不一,大家小心呀!

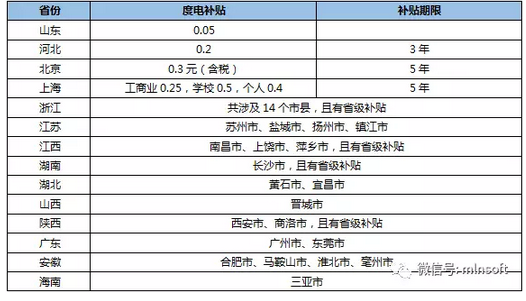

表3 全国各地市分布式光伏项目地方补贴概要信息表

注:全国各地光伏项目补贴政策情况较复杂,表中只列出概要信息

4.总结可以看到,新的电价标准虽然不利于新建大型集中式光伏项目,但对于分布式光伏项目却小心庇护,继续扶持。根据测算,新的上网电价对于自发自用式分布式光伏电价的影响几乎可以忽略(Ⅲ类资源区分布式度电补贴或将降低0.02元),这对于众多押宝分布式发展的光伏企业来说可谓是一大利好。——“分布式光伏”受宠,就该顺势而为!

责任编辑:solar_robot
