【干货】重庆市光伏发电项目开发建设指南

来源:发布时间:2016-02-19 00:09:59

重庆市光伏发电项目开发建设指南

一、资源概况

重庆市地处中国南北气候分界线附近,长期处于冷空气与暖湿气流交汇地带,属寡日照、多阴雨地区。重庆市多年平均气温17.0-18.9℃,年平均日照时数为1000-1400小时,年辐射总量3344-4180MJ/m2。气象资料显示,4-9月重庆市太阳能日辐射量均充足;春季3-5月占30%左右,夏季6-8月的辐射量占全年的40%左右;1年中有200天左右的晴好天气可以利用。

二、电价及补贴政策

1、国家政策

我国发展太阳能光伏以来,光伏电价进行了多次调整,目前我国光伏上网标杆电价是根据《国家发展改革委关于完善陆上风电光伏发电上网标杆电价政策的通知》(发改价格[2015]3044号)(以下简称3044号文)确定的。根据该规定,2016年1月1日以后备案并纳入年度规模管理的光伏发电项目,以及2016年以前备案并纳入年度规模管理的光伏发电项目但于2016年6月30日以前仍未全部投运的,执行2016年上网标杆电价,2016年以前备案并在2016年6月30日以前全部投运的项目,上网电价按《国家发展改革委关于发挥价格杠杆作用促进光伏产业健康发展的通知》(发改价格[2013]1638号)文中的价格执行。

此外国家给予分布式光伏项目补贴,补贴电价政策是根据2013年8月26日国家发展改革委发布的《国家发展改革委关于发挥价格杠杆作用促进光伏产业健康发展的通知》(发改价格[2013]1638号)确定的。

①光伏电站

根据各地太阳能资源条件和建设成本,将全国分为三类太阳能资源区,自2016年起逐步下调光伏电站标杆上网电价。

②分布式光伏

对分布式光伏发电实行按照全电量补贴的政策,电价补贴标准为每千瓦时0.42元(含税,下同),通过可再生能源发展基金予以支付,由电网企业转付;其中,分布式光伏发电系统自用有余上网的电量,由电网企业按照当地燃煤机组标杆上网电价收购。

根据2014年9月2日国家能源局发布的《国家能源局关于进一步落实分布式光伏发电有关政策通知》(国能新能[2014]406号)和3044号文,国家鼓励开展多种形式的分布式光伏发电应用,比如大型公建、农业设施等,并鼓励各级地方政府在国家补贴基础上制定配套财政补贴政策,同时对分布式光伏发电提出了新的模式:利用建筑屋顶及附属场地建设的分布式光伏发电项目,在项目备案时可选择“自发自用、余电上网”或“全额上网”中的一种模式。“全额上网”项目的全部发电量由电网企业按照当地光伏电站标杆上网电价收购。已按“自发自用、余电上网”模式执行的项目,在用电负荷显著减少(含消失)或供用电关系无法履行的情况下,允许变更为“全额上网”模式,项目单位要向当地能源主管部门申请变更备案,与电网企业签订新的并网协议和购售电合同,电网企业负责向财政部和国家能源局申请补贴目录变更。选择“全额上网”模式,项目单位要向当地能源主管部门申请变更备案,并不得再变更回“自发自用、余电上网”模式。在地面或利用农业大棚等无电力消费设施建设、以35千伏及以下电压等级接入电网(东北地区66千伏及以下)、单个项目容量不超过2万千瓦且所发电量主要在并网点变电台区消纳的光伏电站项目,纳入分布式光伏发电规模指标管理,执行当地光伏电站标杆上网电价。

2、重庆市政策

根据《重庆市光伏扶贫试点工作方案》的通知(渝扶办发[2015]24号),重庆市鼓励在光照资源最好、基础工作最扎实的巫山、巫溪、奉节等3个县开展光伏扶贫试点,3个试点县支持每户建卡贫困户安装3KW及以上的分布式光伏发电系统,试点规模达到3兆瓦,并结合其他专项扶贫工作,利用贫困地区的村办公室、村小学、荒山荒坡、农业大棚及设施农业建光伏电站,开展光伏农业扶贫。光伏扶贫的主要资金扶持包括对建卡贫困户的资金补助8000元/户,对建卡贫困户、贫困村农户贷款安装光伏发电设备实行财政扶贫资金贴息,对设备安装企业贷款为建卡贫困户、贫困村农户垫支安装光伏发电设备实行财政扶贫资金贴息,对分布式光伏扶贫并网输电,免收随电价征收的各类基金和附加,以及系统备用容量费和其他相关并网服务费。光伏扶贫项目采取发电量“全额上网”,净电量结算方式,按现行的三类资源区光伏电站标杆上网电价执行。

三、经济性评价

重庆市属于太阳能资源一般区域,年满发小时数在1000h-1200h左右。

1、光伏电站项目

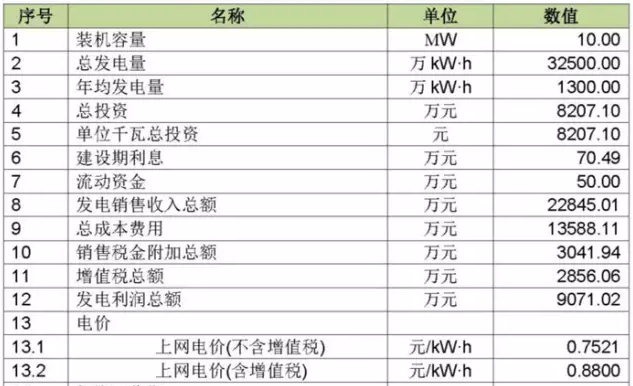

重庆市属于Ⅲ类资源区,对应的光伏标杆电价为0.98元/kWh。假设项目单位造价为8000元,装机容量10MW,年利用小时数1100小时,依据以上条件测算,在没有政府补贴的情况下,该项目融资前税前收益率在8.64%之间,投资回收期在10.02年之间,项目具有一定的盈利能力。具体见下表。

  表2:光伏电站项目财务指标表

下一页>

2、分布式光伏项目

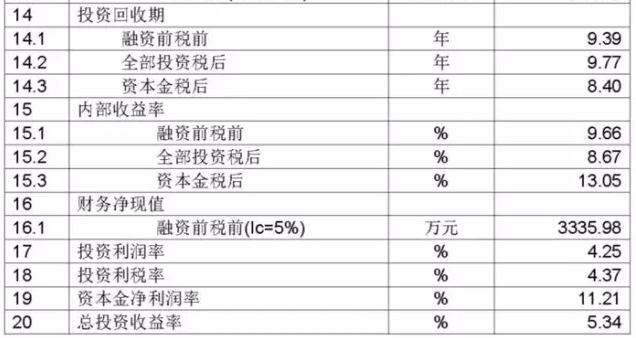

分布式光伏项目可选择三种模式(国家补贴为20年):如果选择“全额上网”方式,对应的光伏标杆电价为0.95元/kWh;如果选择“自发自用,余电上网”,国家给予0.42元/kWh的电价补贴,上网部分按照当地燃煤标杆电价收购;全部“自发自用”,则电价为售电价格、国家电价补贴价格与省级补贴之和。根据重庆市电网销售电价表,项目电价采用一般工商业电价:0.8255元/kWh,项目装机容量为1MW,单位造价为8000元。依据以上条件测算,项目融资前税前收益率在8.47%之间,投资回收期在9.7年之间,项目具有一定的盈利能力。具体见下表。

  表3:分布式光伏项目财务指标表

四、备案流程

根据国务院《关于促进光伏产业健康发展的若干意见》(国发[2013]24号)、国家发展改革委《关于印发分布式发电管理暂行办法的通知》(发改能源[2013]1381号)和国家能源局《关于印发分布式光伏发电项目管理暂行办法的通知》(国能新能[2013]433号)等有关规定,光伏项目由各地方政府进行备案。

根据《重庆市发展和改革委员会关于转发分布式光伏发电项目管理暂行办法的通知》(渝发改能〔2014〕523号)规定,重庆市光伏发电项目实行属地化原则管理,由项目所在的区(县)发展改革部门负责。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华密新材:拟投1094万元建设分布式光伏发电项目来源:财中社 发布时间:2026-11-17 09:32:59

华密新材于11月16日发布公告,拟投资1094万元,在现有厂房屋顶建设装机容量为5000.18kWp的分布式光伏发电项目。该项目旨在响应国家“双碳”目标和能源转型政策,通过自发自用、余电上网模式降低企业用电成本,提升盈利能力。同时,项目有助于优化能源结构,推动绿色低碳发展,契合公司长期战略规划。公告发布前,公司2026年前三季度实现营业收入3.60亿元,归属于母公司股东的净利润为3682万元,具备实施新能源项目的财务基础与运营条件。(198字)

国家能源局公布前三季度光伏发电建设情况!来源:国家能源局 发布时间:2026-11-16 14:31:21

国家能源局于11月16日公布2023年前三季度光伏发电建设运行情况。数据显示,全国新增光伏并网装机容量达11032.9万千瓦,同比增长显著;其中分布式光伏发展势头强劲,占比突出,成为新增装机的重要支撑。截至2023年9月底,全国光伏发电累计并网容量达131055.0万千瓦,较年初持续增长,反映出我国光伏产业规模化扩张步伐加快。该数据涵盖集中式与分布式各类并网项目,体现了在“双碳”目标推动下,光伏发电作为可再生能源主力之一的建设成效与阶段性成果。

停牌!上市公司易主来源:索比光伏网 发布时间:2026-11-16 08:51:03

英力特(000635)于2026年11月13日起停牌,预计最晚11月20日复牌,筹划一项“两步走”重大资本运作。第一步为控制权变更:控股股东英力特集团拟协议转让所持39.41%股份(约1.55亿股)予宁夏宝丰集团,交易完成后公司实际控制人将发生变更;第二步为资产注入:英力特拟向宝丰集团发行股份,收购其全资子公司宁夏宝丰光伏发电有限公司100%股权,标的公司主营太阳能电站建设运营、电力销售等,注册资本4亿元。此次重组旨在推动这家成立于1996年的化工类上市公司切入光伏新能源领域。目前方案尚处筹划阶段,需履行相关审批程序,存在不确定性。

福建连城县分布式光伏发电项目备案服务指南公布来源:连城县发展和改革局 发布时间:2026-11-12 10:28:28

连城县发展和改革局于2026年11月10日公开发布《连城县分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目备案管理,提升审批效率,优化营商环境。指南依据国家及福建省最新政策文件制定,明确备案坚持“谁投资、谁备案”原则,区分自然人户用、非自然人户用、一般工商业和大型工商业四类项目主体,细化备案机关权限、申报路径、信息填报要求(含项目命名规则、装机容量、上网模式、建设地点等)及备案证明领取方式。同时,指南同步梳理了并网业务全流程,涵盖并网意向申请、现场勘查、接入方案编制与答复、工程建设、并网检验等环节,并对产权归属、信息真实性责任、变更管理及运维义务等作出提示性规定,为各类投资主体提供系统化、可操作的办事指引。(199字)

云南楚雄州收回南华县五顶山光伏发电项目开发权来源:楚雄州发展和改革委员会 发布时间:2026-11-10 09:30:48

云南省楚雄州发改委近日发布公告,决定收回南华县五顶山光伏发电项目的开发权。该项目原为楚雄州2025年第二批新能源项目市场化竞争性配置中的第3标段,装机容量2.5万千瓦,由云南德沪新能源有限责任公司于2025年11月19日公示确认为中选开发企业。后该公司主动向州发改委提交申请,提出退出该项目的开发建设。经州发改委研究并依据相关规定,认定其退出行为符合程序要求,遂依法作出收回开发权的决定,并面向社会予以公告。此举系对新能源项目开发主体履约情况的规范管理,确保资源高效配置与项目有序推进。

又一家光伏企业挂牌转让来源:北京产权交易所 发布时间:2026-11-04 13:43:09

11月2日,常熟中电新能源发展有限公司正式挂牌转让其全资子公司——苏州华瑞新能源开发有限公司100%股权。苏州华瑞成立于2018年3月23日,主营业务为太阳能光伏电站的开发、设计、建设及光伏发电,是一家专注于光伏项目投资与运营的新能源企业。该公司自设立以来一直由常熟中电新能源发展有限公司全资控股,而常熟中电则隶属于中国电力国际发展有限公司。此次股权转让标志着该光伏资产进入公开处置流程,是光伏行业企业优化资产结构、推进专业化整合的又一具体案例。交易标的清晰,权属明确,尚未披露转让底价及受让方信息。(198字)

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见发布来源:河北省发展和改革委员会 发布时间:2026-10-14 08:58:10

河北省发改委于2026年10月10日印发《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》,旨在规范新能源项目共用工程管理,保障公平、安全、高效并网。文件明确共用工程界定标准,要求在项目谋划阶段由省级电网企业协同核定接入条件,并以经济性最优原则确定共用范围;对存量工程,由省级电网核定富余容量,承建主体须按规则向符合条件的新项目开放接入,违诺者将被限制后续项目预留容量支持。新建项目承建主体须签署共享承诺书并备案,违约将取消资格。费用分摊坚持“谁受益、谁承担”,建设费用按交流侧装机容量比例分摊,运行费用按实际发电量比例分摊,新增项目引发的改扩建或陪停补偿等费用由其单独承担。意见还强化了能源主管部门统筹监管与电网企业公平开放责任。(199字)

贵州:下发20个风电光伏发电项目建设计划来源:贵州省能源局 发布时间:2026-09-30 09:01:59

贵州省能源局下发2026年风电光伏发电项目年度建设计划,共涵盖纳雍县羊场永和风电场等20个项目,总装机容量达143万千瓦。该计划依据国家及省级新能源产业政策制定,旨在统筹推动省内可再生能源项目建设。其中,风电项目须于2028年3月29日前完成核准,光伏项目须于2027年9月29日前完成备案;逾期未完成核准或备案的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门切实履行属地管理职责,指导项目单位加快开展前期工作,依法依规办理审批手续,并积极推进项目落地实施。贵州电网公司及有关新能源企业需协同配合,保障建设进度与并网条件落实。(199字)

海南东方市分布式光伏发电项目备案服务指南发布来源:东方市发展和改革委员会 发布时间:2026-09-29 15:48:46

东方市发改委正式发布《分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目的备案管理,落实国家及海南省关于光伏高质量发展的政策要求。指南明确实行“谁投资、谁备案”原则,将项目分为自然人户用、非自然人户用、一般工商业和大型工商业四类,并对各类项目的建设地点、容量标准(按交流侧计算)、电压等级、装机规模上限及上网模式(全额上网、全部自发自用或自发自用余电上网)作出细化规定。备案需通过海南省投资项目在线审批监管平台办理,申报信息涵盖项目名称、投资主体、建设规模、总投资、接入方式等八项核心内容。同时,明确了发改部门、营商环境建设局、东方供电局在备案受理、协同监管和并网审查中的职责分工,并对材料准备、产权证明、用地红线一致性等实操要求作出具体说明。(199字)

《河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》征求意见来源:河北省发改委 发布时间:2026-09-17 08:53:37

河北省发改委于2026年9月16日发布《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见(征求意见稿)》,面向社会公开征求意见至9月20日。文件旨在规范新能源与储能项目共用工程的规划、建设与费用分摊,明确“统筹规划、安全可靠、集约共享、公平透明、动态调整”五大原则。意见稿界定了共用工程项目范围(即接入同一公共并网点的多个项目),细化了项目确定、承建主体管理及存量容量开放机制;厘清共用设施范畴(如变压器、母线、送出线路及二次系统等),提出建设费用按交流侧装机容量比例分摊、运行费用按实际发电量比例分摊,并要求新增项目承担陪停补偿及残值重核义务;同时强化省级统筹、市级督导、电网协同的监管体系,推动公平并网与资源高效利用。(199字)
