太政办秘〔2015〕116号 关于印发《太湖县2015年光伏扶贫工作 实施方案》的通知

来源:太湖县扶贫办发布时间:2015-10-11 23:59:59
各乡、镇人民政府,县政府各有关部门:

《太湖县2015年光伏扶贫工作实施方案》已经县政府同意,现印发给你们,请按照要求抓好贯彻落实。

太湖县人民政府办公室

2015年8月20日
《太湖县2015年光伏扶贫工作实施方案》

根据国家能源局、国务院扶贫办《关于组织开展光伏扶贫工程试点工作的通知》(国能新能〔2014〕495号)及安徽省人民政府办公厅《关于实施光伏扶贫的指导意见》(皖政办〔2015〕34号)要求,为扎实推进精准扶贫开发工作,充分发挥扶贫资金使用效益,帮助贫困群众开辟稳定的增收渠道,特制定本方案。

一、工作目标

为贯彻落实省委、省政府扶贫开发战略部署,实现精准脱贫,确保到2020年同步实现全面小康的奋斗目标,我县按照国家光伏扶贫工作要求,决定从2015年开始分3年实施67个贫困村和建档立卡贫困户光伏扶贫项目。其中,2015年选择20个基础条件好的贫困村、1000户贫困户,在建筑物屋顶、农户院落、周边荒山荒坡地面安装分布式光伏发电系统。2015年完成投资3360万元,其中1000户用光伏电站完成投资2400万元,20个村级光伏电站完成投资960万元。

光伏发电量按照1元/度电(含17%增值税)全部上网进行财务核算。按照光伏发电设备25年有效运营期及年均日照时间等专业技术数据测算,1000户户用分布式光伏电站,户年平均收益不低于3000元,在有效运营期内总收益约7500万元,其中:收回投资成本2400万元(不含贷款利息),直接收益约为5100万元。村级光伏电站,每座年均收益6万元,有效运营期内总收益3000万元,其中:收回投资成本960万元(不含贷款利息),直接收益约为2040万元,有利于贫困村、贫困户建立持久增收项目。

二、实施方式

(一)村级光伏电站

1.指标分配。2015年初步安排20个村级分布式光伏电站项目(具体安排情况见附表1),逐年推进。指标分配根据各乡镇贫困村个数在全县67个贫困村的占比,占比在10%以上的乡镇各安排2个村,其它乡镇各安排1个村。贫困村基础条件好、积极性高、资金能按时筹集到位的,乡镇可以不受计划指标限制,但须报县光伏扶贫工作领导小组审批。

2.资金筹集。建立1个村级60KW光伏电站,需投入48万元。其中:县政府从财政专项扶贫资金中安排10万元,其余缺口资金由各项目村和帮扶单位自筹解决。村级分布式光伏电站运营后,其发电收益用于解决贫困村公益事业和贫困户资助。

(二)户用光伏电站

1.指标分配。2015年,全县计划实施1000户光伏发电项目。原则上,各乡镇指标根据2014年建档立卡在档贫困户数按因素测算法分配(具体安排情况见附表2)。宣传工作做得好、群众积极性高,自筹资金到位快的乡镇、村优先安排实施。县主管部门根据乡镇、村工作进度和农积极性,可进行年度指标调配。

2.选户条件。通过2014年精准识别建档立卡的在册贫困户。扶贫对象必须遵纪守法、尊老爱幼、邻里和睦、勤劳卫生,并自筹资金到位。

3.安装条件。

(1)有良好的光照条件。光伏电池组件四周无树木、山岭及建筑物遮挡;如有树木遮挡阳光,须同意砍伐遮光树木。

(2)有适合的安装条件。一是房屋有水泥整浇屋面平顶,结构相对较好、承重800公斤以上、面积不低于30平方米;二是住房系草危房的,在周边有适合的场地、面积不低于30平方米。场地有坡度的,倾角不大于30度。有220V交流电源且单独立户的电表,且电表户头与户主姓名一致。

4.选户方法和原则。

(1)五比较、五分析。比较家庭经济,分析收入来源;比较家庭资产,分析消费水平;比较家庭劳力,分析勤劳观念;比较住房条件,分析生活质量;比较贫困程度,分析致贫原因。

(2)五优先、五不准。三人以上,生活特别困难,没有劳动力导致贫困的贫困户优先;无固定收入来源,或虽有固定收入来源但仍不能满足日常基本生活需求的残疾导致贫困的贫困户优先;生活特别困难的农村优抚军属贫困户优先;生活特别困难的农村独生子女贫困户或二女户的贫困户优先;生活特别困难的50岁以上失独或未生育子女的贫困户优先。

行政事业单位工作、退休人员(含教师、村干、国企职工)家庭不准;享受五保供养待遇的不准;有汽车的家庭不准;有公司或私营企业主的家庭不准;子女或父母有能力但不尽赡养或抚养义务造成生活困难的,以及其他为套取国家扶贫政策补贴扶持而人为主观恶意分户的不准。

5.选户工作流程。

(1)申请。乡镇、村、组层层召开动员会议,宣传光伏扶贫政策,明确目标任务。以村为单位,组织县乡村结对包帮干部,深入村组,进村入户,摸排上报的实施对象,召开村民代表大会对申请对象进行民主评议,村两委审查把关,确定项目实施对象初选名单,并张榜公示(公示期7天),接受群众监督。实施光伏扶贫项目贫困户,由户主本人提出书面申请,并提供户主身份证、户口簿复印件,2015年8月底前完成基础资料收集。

(2)审核。村级公示无异议后,乡镇组织人员逐村逐户实地查看,审查初选对象是否贫困、是否具备项目实施条件、确定光伏发电系统安装位置等后,确定实施对象,填报《太湖县2015年光伏扶贫项目实施对象申报表》(纸质、电子版),纸质表格由乡镇长签字并加盖公章确认定后,于2015年9月15日前报县扶贫办。

(3)审批。县扶贫办会同县发改委、供电公司、财政局、民政局、残联等相关单位,组织相关人员,逐村进行抽查,抽查面不低于20%,对符合项目实施条件的贫困对象,2015年9月底前向乡镇下达项目实施计划。

(4)资金筹措。建立1个贫困户3KW光伏电站,需投资2.4万元。其中:农户自筹资金0.2万元,县政府从财政专项扶贫资金中安排8000元,安排小额扶贫贷款1.4万元(小额扶贫贷款从发电收入中逐年偿还)。2015年10月30日前完成资金筹集工作。

三、建设方案

(一)项目规模。

1.村级分布式光伏电站。每村60KW,2015年装机总容量1.2MW。

2.户用分布光伏发电项目。每户3KW,2015年装机总容量3MW。

(二)建设模式。

根据太阳能资源分布、贫困户家庭房屋结构、交通运输、电力联网和施工安装条件等,落实村级光伏电站和户用光伏电站建设地点;根据国家相关政策要求,县政府招标择优确定光伏扶贫电站设施供应方和施工方。

通过招商引资在我县建设光伏电站的企业,需按照不低于其年纯收入3%的标准设立光伏扶贫基金,每年12月底前存入县扶贫办专户,用于全县光伏扶贫项目日常养护和维修费用或公益事业。

(三)时间安排。

2015年我县光伏扶贫项目工作任务计划于2015年12月底前完成。共分6个实施阶段:一是宣传发动。2015年8月15日前成立工作领导小组,召开全县动员会议,部署工作任务。二是实施计划下达。通过本人申请、张榜公示、乡镇审核、县级审批等程序,2015年8月底前下达光伏扶贫项目实施计划;三是资金筹集。各乡镇负责辖区内实施项目的贫困村和贫困户资金筹集,并存入乡镇财政扶贫专户,2015年10月10日前乡镇将筹集的资金存单凭证上报县扶贫办、发改委备案;四是设备采购。由县招投标管理局发布招投标公告,2015年10月底前完成光伏发电系统设备采购,确定中标企业,签订安装、供货合同;五是安装调式及并网。2015年12月底前,中标企业完成光伏发电设备的供货、安装、调式,负责对贫困户进行光伏发电系统使用、管护知识培训。县供电公司与贫困户签订并网发电合同,负责双向智能电表安装,按国家有关规定接入电网,实现安装、调式、并网发电同步;六是项目验收。由县扶贫办牵头,会同县发改委、供电公司、中标企业,于2016年元底前组织有关专家、单位对光伏扶贫项目进行全面评估、验收,出具项目评估验收报告。

四、强化工作保障措施

(一)加强组织领导。县政府成立分布式光伏扶贫项目领导小组,县政府分管县长任组长,县发改委、扶贫办、财政局、国土局、林业局、供电公司及相关乡镇政府主要负责人为成员。领导小组定期或及时召开会议研究解决光伏扶贫项目建设重大问题,领导小组办公室设在县扶贫办,具体负责光伏扶贫项目各项工作的指导督查和落实推进。

(二)明确职责分工。县扶贫办会同县供电等部门建立光伏运行维护运营管理机构,责令中标企业在太湖设立光伏发电项目服务部,承担后期光伏发电全县光伏发电系统设备维护、故障处理。县扶贫办牵头,组织中标企业开展光伏发电项目业务培训,每村确定一名村干负责光伏扶贫项目日常管理。县扶贫办负责光伏扶贫政策的争取以及光伏扶贫项目的申报、规划、审核和落实推进;县发改委负责光伏发电指标的争取与分配、光伏扶贫实施方案的编制和项目规划与落实推进;县财政局负责项目资金筹措、整合,安排必要的工作经费;县招投标管理局负责工程招标工作;县扶贫办等部门做好选户对象的筛查、审核、审批工作;县国土局、林业局负责土地落实;县供电公司负责相关政策落实衔接、接入系统方案制定、电网改造、并网调式、电费结算及办理农户并网手续等工作。要加快提升电网质量,对全县电网承载和运行能力进行调查分析,制定与分布式光伏扶贫项目相适应的电网改造计划,积极争取省、市电力公司加大电网改造投入,确保分布式光伏扶贫项目顺利并网和正常运行。各项目乡镇政府对本乡镇光伏扶贫项目负总责,抽调5—10人,成立光伏扶贫项目专项工作小组,具体落实本辖区内贫困户调查与筛选、资金筹集、组织协调服务及项目推进等相关任务。中标企业负责发电设备供货、安装、调式、日常维护知识培训、设备维修更换,做到安全、文明施工,并配合项目验收组做好项目验收工作。

(三)严明工作纪律。各级各部门要切实增强做好光伏扶贫项目的责任感和迫切感,严格执行扶贫政策规定,不得弄虚作假,有关部门应加大督查和违纪违规行为的查处力度,一旦发现问题,坚决处理到位。光伏扶贫项目纳入重点工作督办事项,并将其纳入对乡镇、县直定点帮扶单位和驻村扶贫工作队2015年扶贫开发工作考核考评的内容。

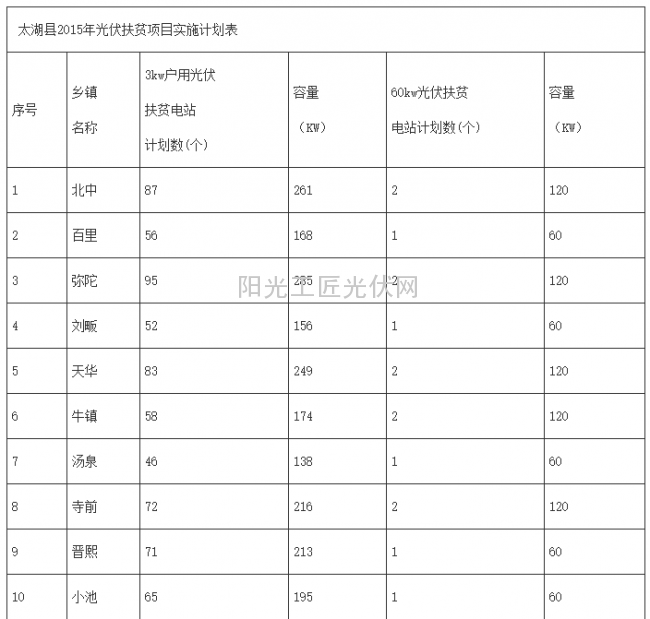

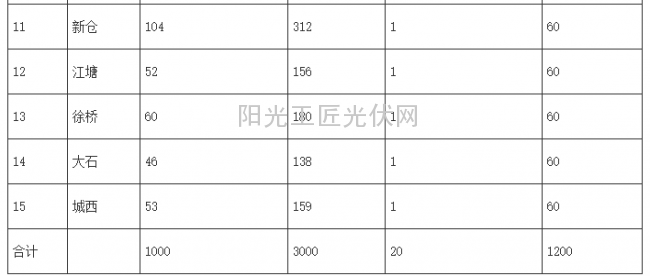

附表:1.太湖县2015年光伏扶贫项目投资计划表

2.太湖县2015年光伏扶贫项目实施计划表

太政办秘〔2015〕116号 关于印发《太湖县2015年光伏扶贫工作 实施方案》的通知

索比光伏网 https://news.solarbe.com/201510/11/182912.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
浙江省两部门:关于推动绿电直连发展有关事项的通知来源:浙江发改委 发布时间:2026-07-27 12:12:26

浙江省发改委与省能源局联合印发《关于推动绿电直连发展有关事项的通知》,旨在落实国家绿电直连政策,结合本省分布式能源资源和制造业优势,构建规范化绿电专线直供体系。文件明确并网与离网两类实施模式,覆盖新增负荷、出口降碳企业、自备电厂改造及新能源消纳受阻四大应用场景,并支持分布式光伏集中汇流参与直供。政策设定60%自发自用、20%余电上网的刚性消纳比例,划定220千伏接入的安全评估红线;实行市级联审建设计划、省级备案的分级管理,鼓励民间资本多元合资建设;要求项目整体入市交易,禁止电网代理购电;建立月度电量监控、年度运行评估及“5年累计3年不达标即退出”的闭环监管机制,以提升新能源就地消纳能力,助力制造与外贸企业降低绿色用能成本、应对国际碳壁垒。(199字)

陕西省发改委:关于组织开展绿电直连试点工作的通知来源:陕西省发改委 发布时间:2026-07-27 11:36:47

陕西省发改委近日印发通知,正式启动绿电直连试点工作,旨在推动新能源就地消纳与工业绿色用能。试点严格对标国家政策要求,明确准入、投资及并网等全环节标准,覆盖新增与存量负荷,支持配套风电、光伏及生物质项目申报;消纳受限的闲置新能源项目可转为直供电源。政策鼓励民营、合资等多元主体参与建设,统一规范自发自用与余电上网比例,并允许最高330千伏电压等级接入,配套专项安全评估。试点项目须实现电源与负荷同市域布局,2028年底前建成投产,同时细化方案编制、用地审批及集中申报等实施要求,目标是形成可复制推广的源荷直连示范模式。(199字)

江苏省发改委:关于创新开展绿电直连供电试点项目建设工作的通知来源:江苏省发改委 发布时间:2026-07-27 10:00:30

江苏省发改委近日印发通知,正式启动绿电直连供电试点建设工作,首批确定5个试点项目,重点面向动力电池龙头企业开展绿色电力专线直供示范。试点依托省内绿电“三进”工程,探索电源与负荷端直接连接的新模式。文件厘清了属地发改部门、电网企业及试点企业的三方职责,要求建立定期会商机制,加快接入系统方案编制和配套电网改造;推动发电与用电企业签订长期绿电购售合同并完成交易备案;鼓励配置储能设施以提升绿电就地消纳能力。后续将按“成熟一家、启动一家”原则动态扩容试点范围,旨在形成可复制、可推广的制造业绿色用能样板。(198字)

湖北省发改委:湖北省两部门关于有序推动绿电直连项目建设的通知来源:湖北省发改委 发布时间:2026-07-27 09:51:37

湖北省发改委与省能源局联合印发《关于有序推动绿电直连项目建设的通知》,旨在落实国家绿电直连政策部署。文件明确四类适宜开展新能源专线直供的项目场景,对电源与负荷的地理布局、投资主体权责划分、源荷电量配比等关键指标作出量化规定。审批机制实行分级管理,由市州初审、省级第三方机构开展专业评审。同时,构建覆盖项目立项、建设实施、并网运行到退出转型的全生命周期管理体系。该举措聚焦破解省内风电、光伏等可再生能源消纳难题,精准对接制造业及出口企业对绿色电力的刚性需求,推动能源供给与产业用能低碳化协同发展。(198字)

国家发展改革委国家能源局关于有序推动绿电直连发展有关事项的通知来源:国家政策 发布时间:2026-07-27 09:33:20

国家发展改革委与国家能源局联合印发《关于有序推动绿电直连发展有关事项的通知》(发改能源〔2025〕650号),出台专项政策支持绿色电力直接连接用电负荷。文件以促进新能源就近就地消纳为核心目标,创新“源—荷”融合发展的实施路径,系统明确了绿电直连项目的建设标准、多元化投资机制、安全运行要求及市场化交易规则。政策特别设定自发自用与余电上网的量化管控指标,并重点鼓励民营企业和出口外向型企业建设风电、光伏直连专线。此举旨在提升工业领域绿色用能比例,推动可再生能源资源与产业用电需求精准匹配,从而支撑全社会“双碳”目标的加快实现。(198字)

山西省吕梁:关于进一步加快新能源项目建设确保按期并网的通知来源:吕梁市推动绿电资源就地转化助力产业低碳转 发布时间:2026-06-30 08:56:38

山西省吕梁市于6月23日由推动绿电资源就地转化助力产业低碳转型工作专班办公室印发《关于进一步加快新能源项目建设确保按期并网的通知》。该通知旨在加快推进全市新能源项目建设进度,切实保障已核准、已备案项目按计划时间节点实现并网发电。文件明确要求各相关县(市、区)及部门强化统筹协调,压实主体责任,紧盯项目前期手续办理、设备采购、施工建设、并网验收等关键环节,及时解决堵点难点问题。同时强调加强动态调度与督导考核,建立周调度、月通报机制,对进展滞后项目实行挂牌督办。通知还提出要协同推进绿电就地消纳与产业低碳转型,支持新能源与铝镁、钢铁等高载能产业耦合发展,提升清洁能源本地利用水平。

宁夏彭阳关于开展2025年农村公共机构分布式光伏电站收购工作的通知来源:彭阳县发改委 发布时间:2026-05-11 09:15:23

各相关建设企业、各有关部门:根据《彭阳县2025年农村公共机构分布式光伏电站公开收购工作方案》等精神,现将收购工作有关事项通知如下:一、收购范围彭阳县境内2025年社会企业投资建设的农村公共机构分布式光伏电站,并于2025年6月1日前并网。联系电话:0954—7014405彭阳县2025年农村公共机构分布式光伏电站收购工作领导小组办公室2026年5月9日

关于征集光伏行业关键核心技术专利竞争态势瞭望研究需求与建议的通知来源:中国知识产权研究会 发布时间:2026-04-26 16:47:42

为充分响应行业共性问题和诉求,促使研究成果紧扣创新主体的实际需求,现面向钙钛矿太阳能电池、光储融合产业链相关企业、高校、科研院所公开征集研究需求及诉求建议。具体事项通知如下:一、研究目标本研究旨在深度研判钙钛矿太阳能电池与光储融合技术的全球专利技术竞争格局,系统分析两个领域专利相关的关键问题,为行业创新主体战略决策与相关政策制定提供高质量研究支撑,研究形成的部分成果将公开发布。

甘肃省“新能源+”行动实施方案的通知来源:甘肃人民政府 发布时间:2026-04-01 16:58:51

3月31日,甘肃人民政府印发《甘肃省“新能源+”行动实施方案的通知》,推动新能源与相关产业融合互促、双向赋能。根据通知,到2030年,建成一批具有典型性、代表性的“新能源+”项目,集成融合成为新能源发展的重要方式,新能源装机规模达到1.6亿千瓦,全省新增用电量需求主要由新增新能源发电满足,新能源利用率保持在合理水平,全国重要的新能源及新能源装备制造基地基本建成。

吉林省能源局:关于进一步促进吉林省分布式光伏高质量发展的通知来源:吉林省能源局 发布时间:2026-03-02 09:19:06

吉能新能30号各市(州)发改委(能源局)、长白山管委会经济发展局、梅河口市发改局,各县(市、区)发改局,国网吉林省电力有限公司、吉林省地方电力有限公司,各有关企业:近期,国家先后出台有关政策文件,为进一步促进分布式光伏高质量发展提供了政策依据、指明了方向路径。我局结合实际认真研究,经征求有关单位意见,现将关于进一步促进吉林省分布式光伏高质量发展的通知明确如下。

安徽宿松县印发分布式光伏项目备案和建设的通知来源:安徽宿松县发改委 发布时间:2026-02-26 09:58:25

日前,安徽宿松县发改委印发《关于规范宿松县分布式光伏发电项目备案和建设的通知》,通知要求,严格执行“谁投资、谁负责”原则,项目法人单位承担安全生产主体责任及相关民事责任,从业人员与产权人商定事项的法律责任、义务由授权企业全额承担。企业接受未授权人员开展业务的,视为自愿承担该业务所产生的全部责任。
