难点分析:聚光集热太阳能发电塔

来源:发布时间:2015-07-30 00:02:59

   太阳能发电常用槽式发电、塔式发电、和蝶式发电。

槽式发电系统 (parabolic trough solar power system),简称troughs。

槽式的意思是反射镜面是弯曲的,接收管就在镜面的上方,弯曲的镜面恰好把阳光全部反射到接收管上(如图)。接收管里面通常用油做介质,现在的油都是人工混合油。被加热的油传送到蒸汽发生器中,热交换产生蒸汽推动汽轮机发电。在太阳能电站,效率的高低跟温度成正比例关系,可达到的温度越高,发电效率越高。

因其较高的性价比而应用最广,槽式发电技术也是最成熟的,占太阳能发电90%的市场份额。技术简单成熟,造价不高,规模中等,属于没有特长但是全能型选手。蝶式发电不常见,下图中的fresnel发电的原理其实和槽式差不多,已经很少用了这里不再讨论。槽式对地形有较高要求,平地最好(如图)。

这里提一句,因为我是新能源专业,每个领域都有涉及,太阳能电厂选址是个问题,不但要考虑天气气候条件,地形是一个大问题,在风小尘小日晴值高又平坦又离供电区不太远的地方不太好找。反过来风电可以跟地形良好契合。

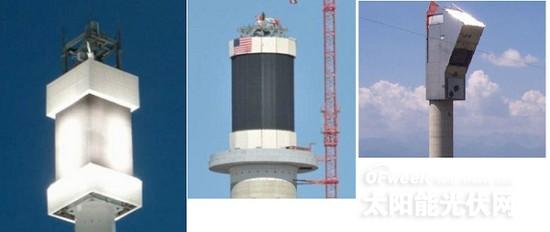

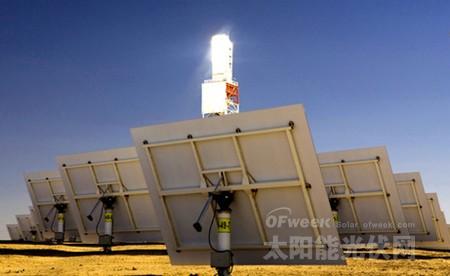

塔式发电系统(solar tower power plant)是净效率是最高的,因为可达温度最高(500~1000摄氏度)。能达到这么高的温度是因为用大量镜子反射太阳光于一点。(如图)

这么多镜子照在一个点上,温度多高可想而知。

Ivanph有17万以上的镜子(173500),是目前全世界最大的一个三级式塔式太阳能电站,即17万镜子分别照3个塔。一个塔发电126MWh,另外两个133MWh,总的是377MWh-390MWh之间。这是塔式发电的另一个优点:大规模发电。同等地理面积塔式发电规模是最大的,当然成本也会攀升。我后面会讲到。这个电站介质依旧用的熔盐。德国、西班牙、美国是太阳能技术最发达的国家。中国没有是因为没有技术。有人提到鸟被烤死的情况,确实有,不过根本不可避免,死于风电风叶下的鸟多于被烤死的,而两者之和也没有死于输油管道破裂或者运原油的船泄露杀死的鸟和鱼多。

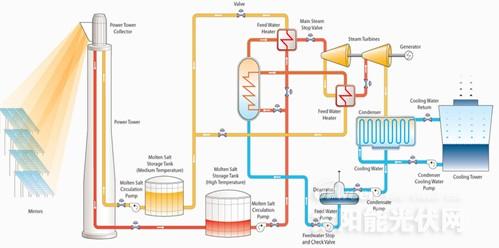

一个塔式电站大体上分5个模块:镜场、接收、转换(盐转气)、储存、发电。但是每一个子系统都细分为众多小模块。

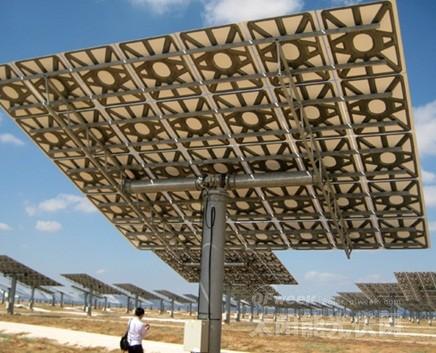

第一部分:镜场(heliostat)。这部分是整个塔式太阳能电站花费最大的,差不多占40%左右。技术上包括跟踪、定位、清洁等,清洁反而是最简单的,对太阳位置的跟踪以及自调节、对主塔的定位是技术难题,如果偏差1度那么在接受的装置中就要损失N次方的能量。因此往往需要副定位系统(分布于镜场四周的小塔,按有定位器)。且不说跟踪定位这两种高难的,单单是镜子国内就造不出来,高抗风性、抗尘性、高反射率、镀膜等等技术国内都没有掌握。这里我提一下最最简单的镜子支架设计,什么环境用什么支架也是经过计算的,如下面两图:设计完全不同,抗风效果大大不同,我尝试在国内找支架的资料,没有找到。简单处往往是成败细节。

镜场的热损失也是最大的,包括余弦损失、隔挡损失、镜子反射损失、在空气中传播的损失,此外当地风速、气温也会影响热传递。公式我就不写了,总的损失控制好30%多,比较老的塔式电厂能达到43%,很大一个数字。如何尽量减小热损失?就是通过一个最简单的支架设计起步到镜子最优化排列,一点一点去减少每一个部分的损失。塔式发电在镜场的一个好处是不受地形限制,槽式对地形有较高要求,最好是平地,但是塔式的镜子是有支架的,意味着在小山坡也可以建。

接收器(receiver)是能量的第一次转换,把太阳能传递给溶盐(传热介质heat transfer fluid),溶盐(molten salts)做介质在塔式发电比较常用,不贵,热接受性能好,容易储存。镜场会反射过来上千度的高温,因此接收器要有极好的耐高温性能,因此特殊镀膜材料非常重要,在接收器中,管道怎么走、密封、抗腐蚀都有讲究。接收器的设计也分好几种,例如圆柱式、内孔式、立方式,应用哪一种根据电站规模,每一种的热损也不同。

镜子太多,肯定要选择四面八方都能接受的圆柱式或立方式,小规模的内孔式就不错。接收器的热损主要包括:溢出热损(照偏了)、材料导热、对流热损。这部分热损还好8%左右,造价也不贵。

下一页>

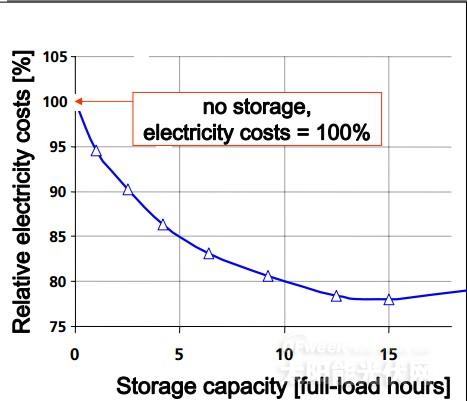

溶盐吸热之后会首先经过第三部分储存系统(storage system),溶盐的储存性能是最好的,储存一周以上也只有微小的温度下降,这是用它做介质的原因之一。一般储存系统会保证电厂晚间继续发电,但是遇到阴天下雨的日间也会工作。储存系统非常重要,因为可以削减发电成本,新能源发电是烧钱的,现在成本也没有降下来,还是靠国家补贴。

第三部分的技术难题是溶盐在管道的腐蚀性,考验系统的密封性,另外溶盐极易晶体化,就是冻住,这个过程不可逆,意味着操作不好整个储存系统报废。我的大学教授说他见过一个操作失误的溶盐储存系统,冻的用斧子刨都刨不动。大家可以google美国ivanpah的储存系统,超级大的,报废了了不是闹着玩的。为什么是两个罐子呢,一冷一热嘛,热的进来冷的出去,形成循环。

因此在里面有持续加热系统,这就增加了电厂的负载。

再往下走就到了第四部分在热交换器(heat exchanger),在这发生第二次热交换把水加热成水蒸气。大规模太阳能电站因为携带大功率涡轮机,所以需要蒸汽过热(superheat steam),因此这个模块也需要辅助加热设备,技术上讲这个模块是最简单的。不过热的蒸汽叫做饱和蒸汽,大家应该知道涡轮机是很脆的玩意,饱和蒸汽打进去对叶片不好,而且饱和蒸汽的热焓值也没有过热蒸气高。因此过热蒸汽很必要。

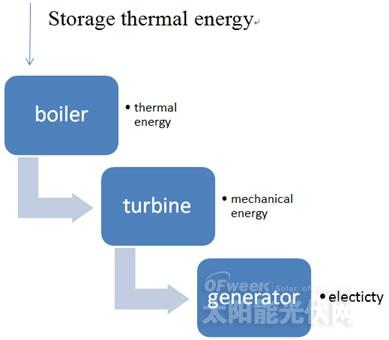

第五部分当然就是发电了,这里要说一个发电效率,整个发电站的发电效率简单来说等于蒸汽机效率x发电机效率x二次转化蒸汽的效率,能达到40%就烧高香了,通常35%左右,还是很低的。

发电机中国造的出,最大的短板是中国没有好的涡轮机。一个百兆瓦级涡轮机几万个小部件小技术,说不过来。这个模块中还有冷凝技术(condenser),回热技术,这就跟普通发电厂没什么区别了,系统图里面最右边那部分。

下一页>  余下全文

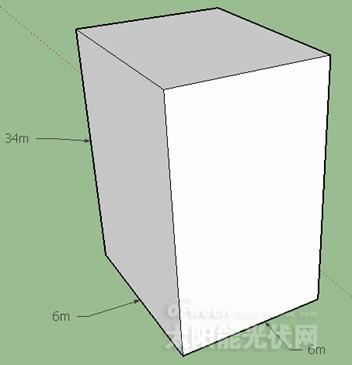

新的太阳能塔式发电技术又有直接蒸汽发电技术(direct steam generation DSG),即用水代替溶盐,这个技术很好的,把溶盐抽到百十来米的塔上很费电的,同时减少二次热损。大体思路是先把水预热,高温闪蒸成过热蒸汽,加压推到汽轮机。缺点是受天气因素影响太大,晴天没问题,过一片云彩就不好了,而且另一个难题是不易储存,储存蒸汽基本还没听说过。现在折衷的一个办法是储存空气,德国julish塔式电站用这个技术,小日本也想用,把空气加热到极高的温度(700度),用固体储存系统(solid storage system)存起来,再经过转换器加热水变成蒸汽。用的介质叫ceramic honeycomb,好东西,储存效果不错,缺点是体积太大,多大本来不想说了,既然补充我就再说深一点,一个5MWh的电厂,4小时储存,那么完美情况下,储存系统大小是:6x6x34m。

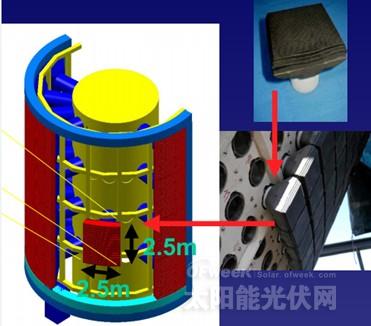

如果用这种技术,整个接收器就变了,如图:

当然了,储存系统放的地方也变了,放在塔里面。请让我再说一句,日本要学这个技术,人家也是复制,但是不止是复制,人家还有创新。

最前沿的新技术当属超临界二氧化碳循环技术,温度突破1200摄氏度,大幅度提升效率,有望提高到60%,很了不起了。而且跳过蒸汽直接推动汽轮机。但是外国人正在研究,中国没人研究只想等现成的。这个技术我能力有限,不能多说。

太阳能塔式发电有诸多难题,中国八达岭延庆塔式发电算是一个示范项目,但是后续也不见动静。一个塔式发电可以大规模带动产业,发电已经不是目的,假如有朝一日塔式发电真能建成,中国发动机、蒸汽机、新材料等诸多领域都发展起来了。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》印发来源:深圳市生态环境局 发布时间:2026-09-22 09:04:30

深圳市生态环境局于9月21日印发《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》,正式替代此前的试行版。该方法学适用于在深圳碳普惠机制下,对装机容量不超过1MW的分布式光伏发电项目所产生温室气体减排量进行科学核算与核证。文件明确了项目准入条件:须为非重点排放单位管辖范围内的独立项目,符合国家及地方关于分布式光伏建设、并网及运行的法律法规与技术标准,并以并网验收文件作为装机容量认定依据。此外,同一申报主体可合并申报多个项目,但其核算周期内年均减排总量不得超过2万吨二氧化碳当量。此举旨在规范小微光伏项目的碳减排价值认定,完善本地碳普惠制度体系。

浙江温州市鹿城区分布式光伏发电项目管理办法征求意见来源:鹿城区人民政府 发布时间:2026-09-17 09:25:22

《鹿城区分布式光伏发电项目管理办法》(征求意见稿)是温州市鹿城区为规范辖区内既有建筑分布式光伏项目建设、备案、建设、电网接入及运行管理而制定的系统性制度文件。办法依据国家及浙江省最新政策法规,明确区发改局为牵头主管部门,厘清住建、供电、应急、消防、综合执法及街镇等多部门职责分工,建立跨部门信息共享与协同监管机制。全文涵盖总则、适用范围、备案管理、建设管理、电网接入、运行管理等七章内容,重点对备案主体与程序、建筑合规性要求、屋顶安装高度与风貌管控、安全设施“三同时”、并网分类受理与技术标准、“可观可测可调可控”等新型调度要求、全生命周期安全生产责任及违规处置措施作出细化规定,旨在统筹发展与安全,推动分布式光伏健康有序落地。(198字)

安徽怀远县关于做好分布式光伏发电项目清理的通知来源:怀远县发展和改革委员会 发布时间:2026-09-17 09:17:42

怀远县为落实蚌埠市发改委关于规范分布式光伏发电项目管理的要求,启动全县光伏项目清理工作。本次清理聚焦两类异常项目:一是15户超容发电项目,即实际发电功率持续超过备案容量;二是70户长期停运项目,指连续6个月未发电或设施已拆除的项目。清理流程由县供电公司每月初开展现场核查,形成清单并报县发改委;对拒不整改的超容项目及确认无法恢复运行的停运项目,供电公司依规办理销户,并提前告知项目单位,同步通过官网、本地媒体及发改部门渠道公示;清理完成后,县发改委将撤销相关备案信息。通知自发布之日起施行。

上海碳普惠分布式光伏发电第二十批减排项目清单印发来源:上海市生态环境局 发布时间:2026-09-15 08:57:02

上海市生态环境局于2026年9月9日印发《上海碳普惠分布式光伏发电第二十批减排项目清单》,正式公布本批次40个分布式光伏减排项目,总装机规模达17.433015兆瓦。这批项目由上海三川能源有限公司、上海焱凰新能源有限公司等企业申报,依据《上海市碳普惠管理办法》及《上海市碳普惠减排项目和减排场景开发与申请指南》等政策文件审核纳入。清单的发布标志着上海碳普惠机制在可再生能源领域持续落地实施,旨在通过规范化的项目认定与管理,支持分布式光伏项目参与碳减排核算与价值转化,推动本地绿色低碳发展。该批次是上海碳普惠体系下分布式光伏类项目的第二十次集中公布。

中石化2026年分布式光伏发电N型组件评标结果公示来源:中国电力招标网 发布时间:2026-09-14 10:34:18

中国石化物资装备部与国际事业公司于9月10日公示了2026年度分布式光伏发电项目N型光伏组件框架协议的评标结果。本次招标面向适用于分布式场景的N型技术光伏组件,旨在为中石化相关绿色能源项目提供稳定、高效的设备供应保障。经评审,五家国内头部光伏企业成功入围:天合光能股份有限公司、正泰新能科技股份有限公司、晶科能源股份有限公司、隆基乐叶光伏科技有限公司以及英利能源发展有限公司。入围企业将进入后续框架协议签订及日常采购执行环节,其产品需满足中石化对N型组件在转换效率、可靠性、适配性等方面的技术要求。该结果标志着中石化在推进清洁能源替代、落实“双碳”目标过程中,加速布局高效光伏技术应用的重要进展。

三沃机电分布式光伏发电项目正式开工!来源:中国新能源网 发布时间:2026-09-11 10:37:33

三沃机电分布式光伏发电项目近日正式开工,是企业践行国家“双碳”战略、推动绿色低碳转型的重要举措。项目采用“光储充”一体化模式,规划建设150kW光伏电站、50kWh储能系统及20台智能充电桩,优先满足厂区用电与职工通勤充电需求,富余绿电经储能调峰后提升就地消纳能力。项目由三沃机电党总支统筹实施,创新推行“党建+绿色能源”融合机制,将党组织建在一线,组织党员骨干全程参与前期筹备、方案设计、施工建设等环节,强化组织共建与协同攻坚。作为公司新能源业务的先行样板,该项目旨在打通技术路径、优化运营模式、锤炼专业队伍,为“十五五”时期规模化布局新能源产业夯实基础,同时切实解决职工充电难、续航焦虑等民生关切,实现企业发展、能源转型与职工福祉的有机统一。(198字)

淮南潘集采煤沉陷区300MW漂浮式光伏项目一期全容量并网来源:中国能建安徽电力建设第二工程有限公司 发布时间:2026-09-09 13:39:29

淮南潘集采煤沉陷区300MW漂浮式光伏项目一期(100MW)于9月5日实现全容量并网发电。该项目由中国能建安徽电建二公司以EPC总承包模式承建,选址于淮南市潘集区芦集镇、潘集镇及田集街道的闲置深水沉陷区水面,采用漂浮式光伏技术,分两期建设,二期200MW正在推进中;配套新建220千伏升压站,与二期共用主变。建设中克服了水面清障协调难、作业风险高、设备供应紧张等挑战,创新应用“浮体预制+岸上组装+水面牵引就位”工艺及组件横向安装、柔性电缆敷设等技术。项目全部建成后,年上网电量约3.5亿度,兼具生态修复(缓解水土流失)与能源转型双重效益,助力区域绿色低碳发展和“双碳”目标实现。(198字)

内蒙古鄂尔多斯市康巴什区2026年分布式光伏发电项目第二批次优选启动来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-09-08 09:21:30

内蒙古鄂尔多斯市康巴什区正式启动2026年分布式光伏发电项目第二批次开发主体优选工作。本次优选面向第一批次优选后剩余的分布式光伏指标,总规模为5万千瓦中未分配部分,不涉及分散式风电。优选由康巴什区发改委委托第三方机构组织实施,坚持公开竞争原则,重点考察申报企业的综合实力、技术方案合理性及建设保障措施等维度,依据评分排名确定推荐开发主体。申报企业须具备独立法人资格,遵守信用、环保、土地、能耗等政策要求,承诺按期完成备案与投产(备案3个月内、投产12个月内),并接受全过程监管与数据报送。申报材料须于9月14日上午提交至康巴什区政府指定地点。(199字)

国家电投治理约1.7万座分布式光伏电站,挽回6.26亿度电量损失来源:电投综能 发布时间:2026-09-03 09:21:56

国家电投集团综合智慧能源有限公司牵头开展分布式光伏电站“评诊治”专项行动,聚焦未投运、投运未发电及低性能三类问题电站,自2024年5月启动以来,截至7月底已完成1.7万余座电站的摸排、诊断与治理,挽回电量损失6.26亿千瓦时,占理论可发损失电量的5.76%。工作依托专项工作组统筹推进,建立覆盖农户、电网、运维商、设备厂家四类主体的闭环管理机制,推行“台账摸排—属地处置—法律兜底—标准固化”流程,并针对限电、运维响应、设备协同等关键环节优化响应时效与责任落实。通过天枢智维平台强化数字赋能,实现远程监控、智能预警与闭环工单管理,同步推广13项提质增效实践,推动运维经验向标准化、智能化转化。(199字)

山东2026年集中式光伏发电项目建设第二批共20个装机规模183.3073万千瓦来源:山东省能源局 发布时间:2026-08-31 06:59:34

山东省能源局于8月28日公布2026年集中式光伏发电项目建设第二批名单,共纳入20个项目,总装机容量183.3073万千瓦。这批项目经企业申报、市县审核及省级评审等程序确定,须于2027年前实现全容量并网;逾期未投运的将被移出名单,并影响企业后续项目申报及所在市可再生能源消纳责任权重。通知要求各市能源主管部门强化用地、用海等要素保障,落实三级责任人机制,推动项目如期开工投产;国网山东电力需优化电网接入流程,促进接网工程与主体工程同步建设;开发企业须依法合规建设,同步建成配套储能,压实安全主体责任,并及时完成项目建档立卡和绿色电力证书申领工作。(199字)

浙能兰电分布式光伏发电项目太阳能光伏组件招标来源:中国电力招标网 发布时间:2026-08-27 10:41:19

浙能兰电分布式光伏发电项目于8月24日启动太阳能光伏组件公开招标。招标方为浙江浙能兰溪发电有限责任公司,计划采购单块尺寸为2382mm×1134mm的光伏组件共计3810块。本次招标不接受代理商及联合体参与投标,强调供应商须具备直接供货能力。投标及远程开标统一通过浙能集团智慧供应链一体化平台和“浙江能源投标管家”系统在线完成,全流程实行数字化管理。投标截止与远程开标时间为2026年9月14日9时30分。该项目是浙能集团推进清洁能源布局、实施厂内分布式光伏建设的重要环节,旨在提升自有厂区绿色电力自给能力。(198字)
