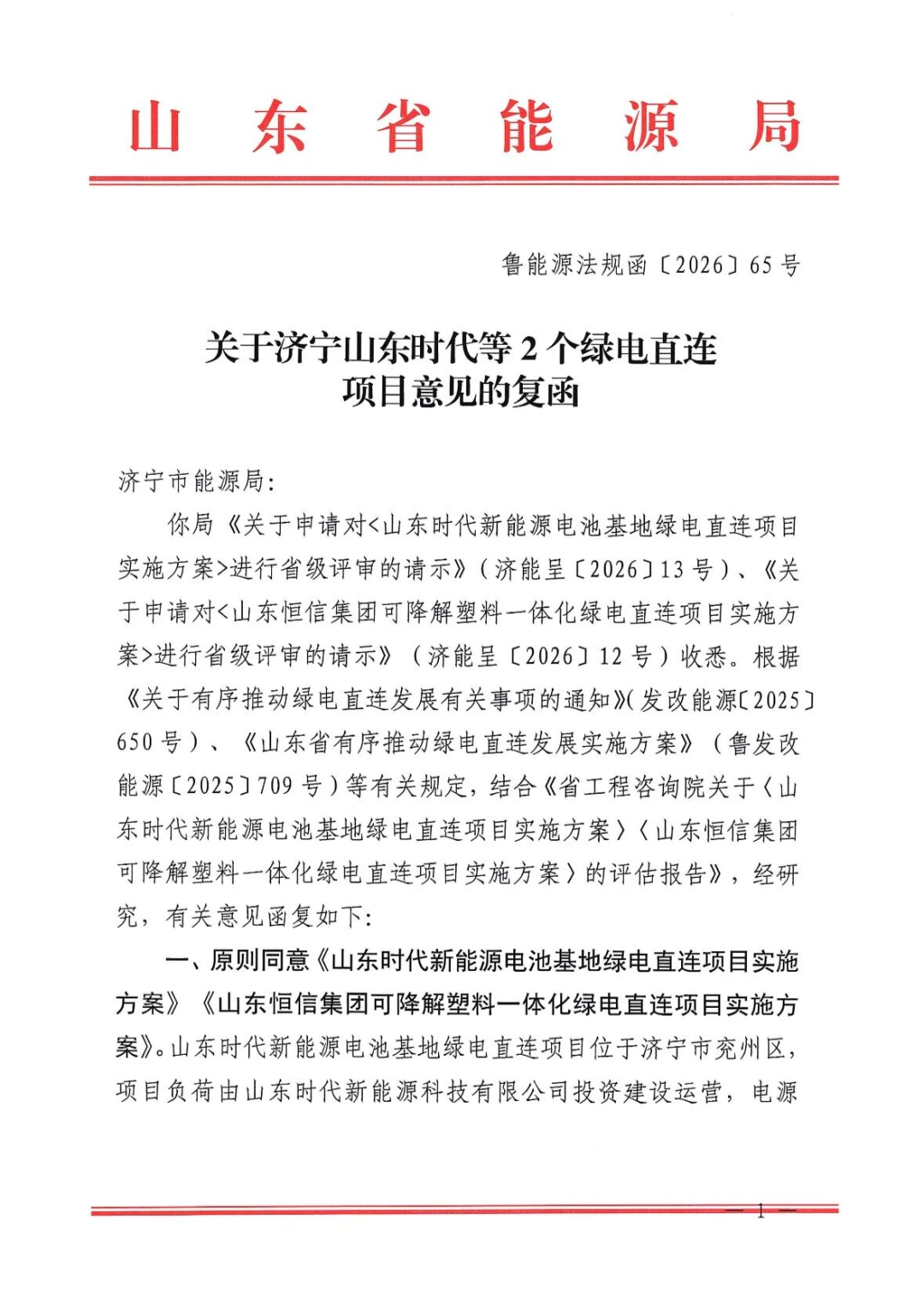

山东省能源局正式印发复函,原则同意《山东时代新能源电池基地绿电直连项目实施方案》《山东恒信集团可降解塑料一体化绿电直连项目实施方案》,两个项目正式步入实施阶段。
根据两大项目的公开信息汇总来看,本次批复的两个绿电直连项目总规模为334.8MW。
山东时代新能源电池基地绿电直连项目位于兖州区,项目负荷由山东时代新能源科技有限公司投资建设运营,电源(风电、光伏及配套送出系统)、储能、直连线路由时代绿色能源有限公司投资建设运营,计划于2027年10月全面投产。该绿电直连项目建成后利用区域风电、光伏共计18.6万千瓦。
山东恒信集团可降解塑料一体化绿电直连项目位于邹城市,项目负荷由山东恒信集团有限公司投资建设运营,电源(风电、光伏及配套送出系统)、储能、直连线路由上海电气新能源发展有限公司与山东恒信集团有限公司合资成立的电源合资公司建设运营,计划2026年10月开工,2028年12月投产,该项目的风电装机13万千瓦、光伏1.88万千瓦。
此前,2025年12月31日,根据东营日报报道显示,东营时代新能源科技有限公司东营绿色制造基地绿电直连项目实施方案正式获批,为山东省首个绿电直连项目。
