零碳园区碳核算怎么做?零碳园区国家级申报核心指标的核算逻辑全拆解

来源:索比光伏网发布时间:2026-05-08 16:22:22

很多园区管委会把碳核算当成申报的最后一步——建设完了、改造完了,再请机构来算一算碳排放。这个顺序是错误的,代价极高。

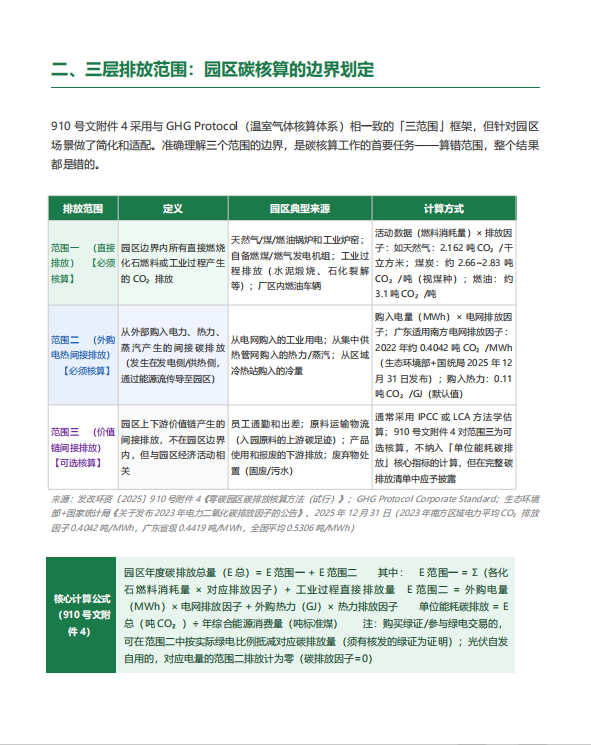

国家发改委910号文(发改环资〔2025〕910号)附件4《零碳园区碳排放核算方法(试行)》明确规定:申报国家级零碳园区,须提供近三年完整碳排放清单数据,且须经第三方核查机构核查。没有历史碳底数,建设方案无法通过专家审核,申报材料直接被否。

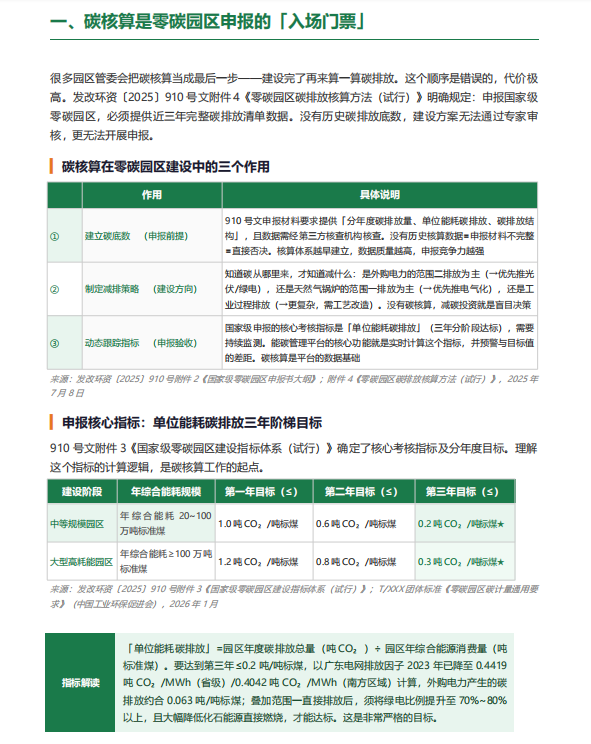

碳核算不是最后一步,是入场门票。

而做好碳核算,有几件事是行业里踩得最多的坑——

第一个坑:排放因子没有及时更新。
2025年12月31日,生态环境部和国家统计局刚刚发布了2023年最新电力二氧化碳排放因子,广东省级因子为0.4419吨CO₂/MWh,南方电网区域因子为0.4042吨CO₂/MWh,较2022年数据下降超过22%。还在用2022年旧因子(0.5668)的园区,范围二排放量被高估超过20%,直接影响单位能耗碳排放这个核心指标的计算结果。

第二个坑:把CCER当成减碳工具。
CCER是「碳抵消」,不是「减少排放」——910号文附件4明确,CCER不能直接减少核算体系中范围一或范围二的排放量,必须单独列示。用CCER抵减了总排放量再去申报,核查机构一查就是问题。

第三个坑:绿证和光伏自发自用双重计算。
光伏自发自用的电量对应范围二排放因子为零,不需要再购买绿证来「抵减」;若同时做了两步,等于一度电的减碳效果算了两遍,核查机构会直接指出。

核心考核指标是「单位能耗碳排放」,三年阶梯达标(第一年≤1.0吨/吨标煤→第二年≤0.6→第三年≤0.2)。以广东2023年省级电力排放因子0.4419计算,仅靠外购电就产生约0.063吨/吨标煤的范围二排放,要在第三年达到≤0.2的目标,意味着外购非绿电比例必须压低到极少,光伏+绿电覆盖率要达到极高水平。

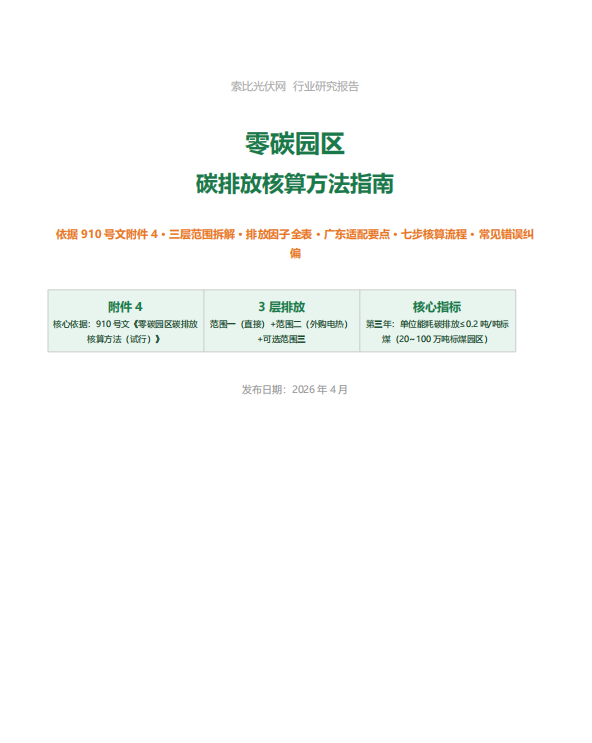

索比光伏网依据910号文附件4,系统梳理了三层排放范围划定、最新排放因子全表(含2023年最新官方数据)、七步核算操作流程、广东四大特殊要点,以及十大最高频核算错误与纠偏。

以下为报告节选,完整版扫码获取

↓↓↓


索比光伏网 https://news.solarbe.com/202605/08/50022718.html
责任编辑:sunnyliu
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
海尔新能源:大型零碳园区工商业光伏优选开发商来源:海尔新能源 发布时间:2026-08-21 16:06:58

本文围绕“大型零碳园区建设”这一双碳背景下的关键课题,系统阐述海尔新能源作为工商业光伏优选开发商的定位与能力。面对欧盟CBAM征收、国内绿电消费强制要求及零碳园区考核压力,文章指出:大型园区能源转型亟需具备全栈技术、雄厚资本和全周期运营能力的“交钥匙”服务商。海尔新能源依托海尔集团品牌与融资实力,聚焦“数智化+一体化+全周期资产运营”,实现核心设备(如AI光伏逆变器、AI能源机器人)全自研,并以“纳晖”能源互联网平台支撑智能微电网、源网荷储协同、光储充一体化三大解决方案。通过卡奥斯生态园、首钢青岛、重庆工业园等标杆案例,验证其在发电效率、绿电消纳、降本减碳及虚拟电厂收益等方面的实绩。目前业务已覆盖全国30余省份及全球70多国,形成全球化研发、生产与交付体系。(199字)

2026年碳足迹报告机构科普+选型指南|碳阻迹:全链路综合碳管理服务商来源:投稿 发布时间:2026-08-17 09:54:56

本文是一份面向企业的碳足迹报告服务机构选型指南,系统梳理了当前碳管理服务市场现状与核心痛点。文章指出,在CBAM碳关税、ESG披露、零碳工厂申报等多重合规压力下,企业亟需出具符合国标(GB/T 24067)及国际标准(ISO 14067、PAS 2050)的碳足迹报告,但普遍面临服务商类型混淆、核算口径偏差、Scope 3 数据缺失、因子不可溯源等风险。文中将国内服务商划分为六类——纯咨询、第三方核查、LCA建模、SaaS工具、能源一体化及全链路综合服务商,并从标准话语权、自主碳数据库、AI数字化能力、行业落地案例四大硬指标出发,提出客观评估框架。针对不同需求场景(如出口集团、中小工厂),给出分层选型建议与避坑红线,强调“核算”与“核查”分离、Scope 1–3 全覆盖、本土化因子精度等关键原则,旨在帮助企业理性决策,避免因选型失误导致报告作废、成本倍增或订单延误。(199字)

国家级零碳工厂申报全面启动!英辰“i零碳”方案,破解物理绿电溯源难题来源:英利集团 发布时间:2026-08-11 10:05:22

国家零碳工厂建设全面升级:指标由“引导”转为“约束”,绿电物理溯源成最大难点。光伏、汽车等七大行业优先培育,2030年覆盖高载能行业。企业须满足1000吨标煤能耗门槛及绿色工厂资质。英辰“i零碳”方案提供发储节改售碳全链条支持,助力攻克溯源难关。

碳足迹服务商阳光慧碳:全链路数字化碳足迹服务,赋能企业零碳转型来源:阳光慧碳 发布时间:2026-08-10 16:08:35

文章介绍了阳光慧碳作为阳光电源旗下专业化数字能碳服务商,面向“双碳”目标与全球低碳贸易新规(如欧盟CBAM碳关税)推出的全链路数字化碳足迹服务体系。其核心是以自研iCarbon平台为支撑,覆盖组织碳盘查、产品全生命周期碳足迹(PCF/LCA)核算、供应链碳管理、核查认证及碳中和落地四大标准化服务模块,适配控排履约、跨境出口、ESG披露、绿色认证等多元场景。文章强调其差异化优势:兼具产业实践与数字化能力,支持AI建模与IoT数据采集,实现核算—诊断—减排—增值闭环;具备区块链存证、多标准兼容、分级数据安全等技术保障;已获多项国际国内权威资质与奖项,并在汽车、新能源、外贸等十余行业落地超3000家客户案例。

安徽新版机制电价竞价规则全拆解:申报条件、保函罚则、出清机制、聚合商门槛来源:索比光伏网 发布时间:2026-08-06 10:01:00

安徽省新能源增量项目机制电价竞价实施细则修订稿公开征求意见,2027 年起工商业分布式光伏不再纳入机制电价范围,详解风光统一竞价、履约保函规则、聚合商门槛、边际出清机制,附项目收益影响与应对方案,完整版报告扫码获取。

单体最大!极电光能6.7MW钙钛矿屋顶分布式光伏项目成功并网来源:极电光能 发布时间:2026-08-05 09:53:21

7月31日,极电光能宛山湖园区6.7MW钙钛矿屋顶光伏项目并网,创钙钛矿单体商业化最大纪录。年发电656万度,减排CO₂8.81万吨。项目融合屋顶、幕墙、车棚等全场景BIPV应用,节能率达86.18%,树立零碳园区新标杆。

全国零碳园区建设政策全景研究报告来源:索比光伏网 发布时间:2026-07-31 09:48:55

本文系统梳理了我国零碳园区建设的政策体系与发展路径,涵盖2024—2030年三阶段演进:2024年为顶层谋划期,明确园区作为工业“双碳”主阵地;2025年以三部委联合印发《国家级零碳园区建设指导意见》(发改环资〔2025〕910号)为标志,配套出台核算、评价、申报等国家标准,启动首批52个试点;2026—2030年进入规模化实施期,按“市—省—国家”三级梯度推进,目标建成100个国家级园区。报告详述了八大强制建设任务、统一评价指标(含一票否决项与区域差异化引导值)、四大可复制模式(风光+高载能、东数西算、分布式光伏+高端制造、传统园区改造),并汇总各省差异化政策及财政金融支持举措,辅以甘肃民乐、金昌、庆阳等典型案例,为园区申报与建设提供全流程、标准化指引。(199字)

国家级零碳工厂建设启动!含零碳算力设施,工信部明确建设路径与评估标准来源:中山工信 发布时间:2026-07-29 14:23:58

日前,工业和信息化部日前印发通知,组织开展国家级零碳工厂(含零碳算力设施)建设工作。零碳工厂建设是指通过技术创新、结构调整和管理优化等减排措施,实现边界内二氧化碳排放的持续降低、逐步趋向于近零的过程。通知提出,选择具备一定建设基础、建设目标明确、实施路径清晰,并承诺在规定期限内完成建设目标的制造型企业、算力设施,择优纳入国家级零碳工厂建设名单。通知明确建设过程,零碳工厂建设工作“重技术、重建设、重

39个!浙江发布省级零碳园区培育名单来源:浙江省发改委 发布时间:2026-07-29 09:44:43

2026年7月24日,浙江省发展改革委、生态环境厅、能源局联合发布《省级零碳园区培育名单》,正式将杭州钱塘高新技术产业开发区(临江区块)等39个园区纳入省级零碳园区培育范围。此举依据《浙江省低(零)碳园区建设实施方案》(浙发改环资〔2026〕113号),经园区申报、地方推荐和部门评审等程序确定。通知要求各园区于8月10日前完善建设方案并报备,明确量化目标与重点支撑项目;设区市需加强政策引导,聚焦节能降碳改造、绿电直供、能源梯次利用等方向谋划储备项目,并积极争取中央及省级专项资金支持;同时依托省碳账户平台实施动态管理,对连续两年未达年度目标的园区予以调出,每年组织增补,推动优进劣汰和经验推广。(198字)

国家级零碳工厂启动!光伏行业绿色转型迎来关键一步来源:来源:工业和信息化部节能与综合利用司 发布时间:2026-07-29 09:19:09

工信部启动国家级零碳工厂建设,光伏行业迎来深度脱碳新契机。文章剖析光伏产业节能基础扎实与现存短板,提出以重点工序提效、分布式光伏+储能、绿电直连等路径攻坚三大核心指标,并强调产业链协同与标杆示范,为制造业零碳转型提供可复制路径。

90%能源托管项目失败真相:缺的不是技术,而是“六边形战士”来源:能源管理与节能双碳技术 发布时间:2026-07-28 09:22:06

会装空调的不懂碳核算,懂碳核算的不会搞施工,能搞施工的没有资金池——公共机构能源托管正在淘汰每一个"偏科生"。一个行业的"偏科生困境"2026年,全国公共机构能源费用托管项目累计超1200个,合同金额突破550亿元。十五五规划要求:到2028年,公共机构EMC模式覆盖率80%以上;到2029年,100%全覆盖。万亿级市场已经打开。但一个尴尬的现实是:绝大多数服务商都干不了这个活。原因很简单——公共
