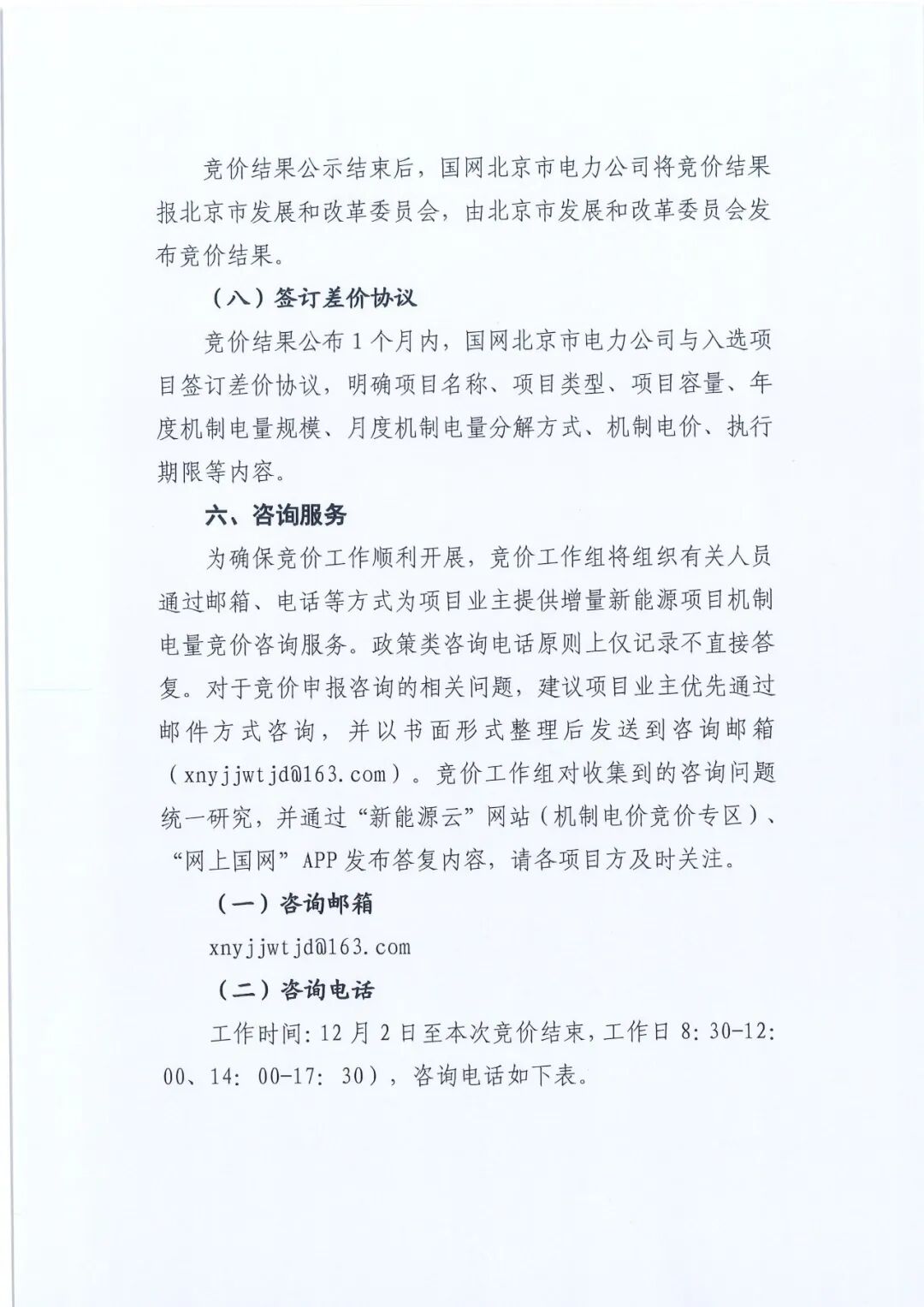

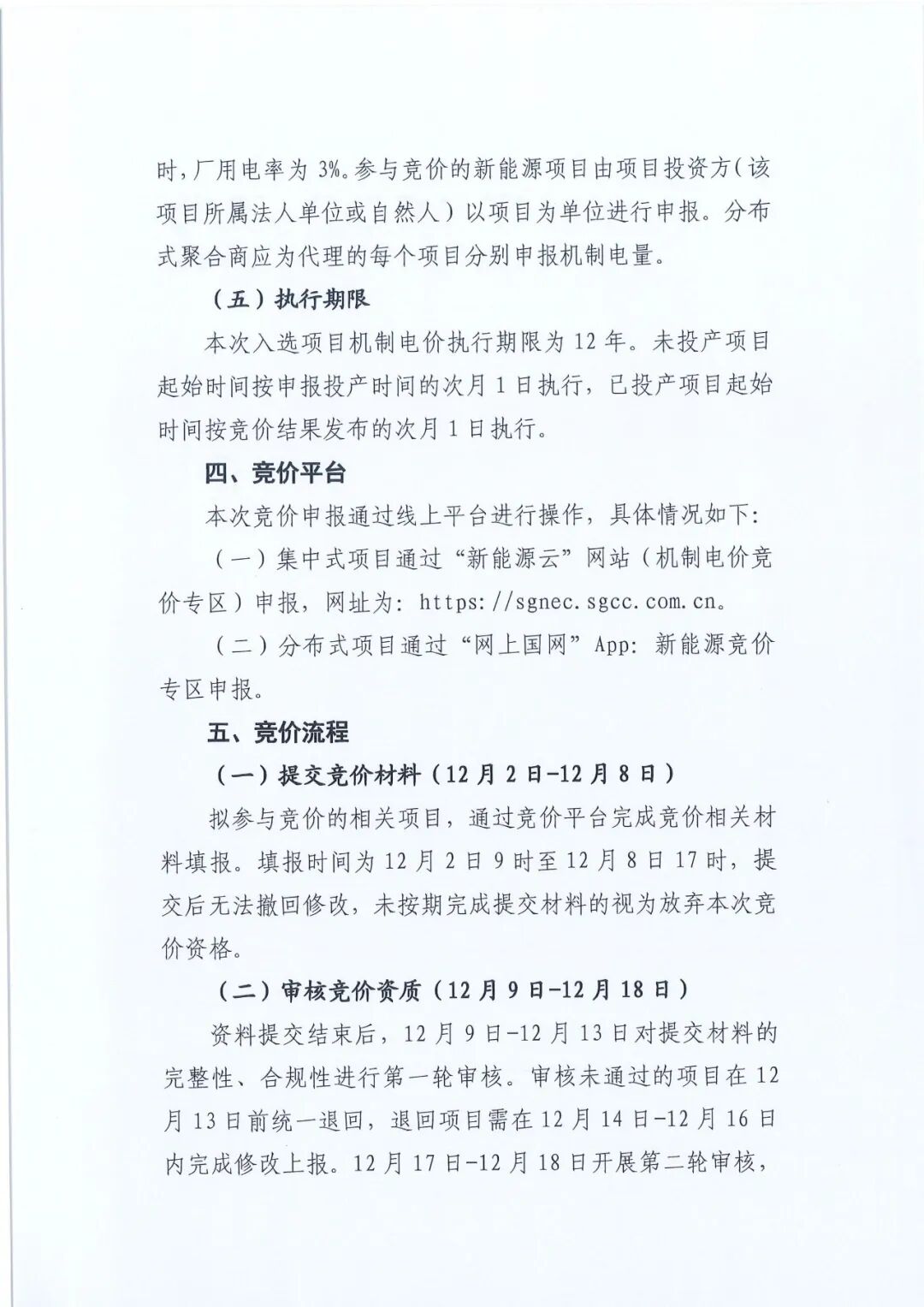

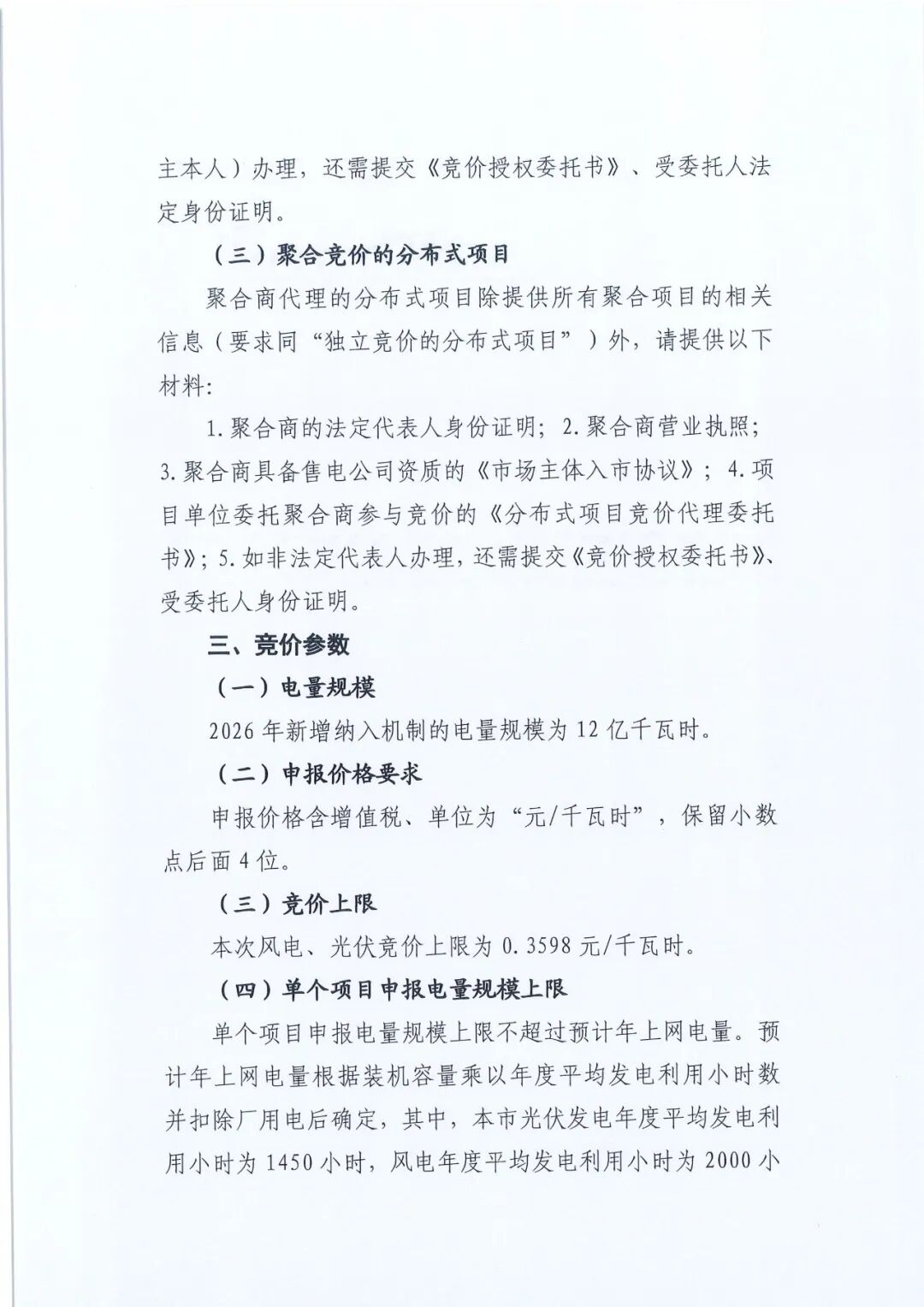

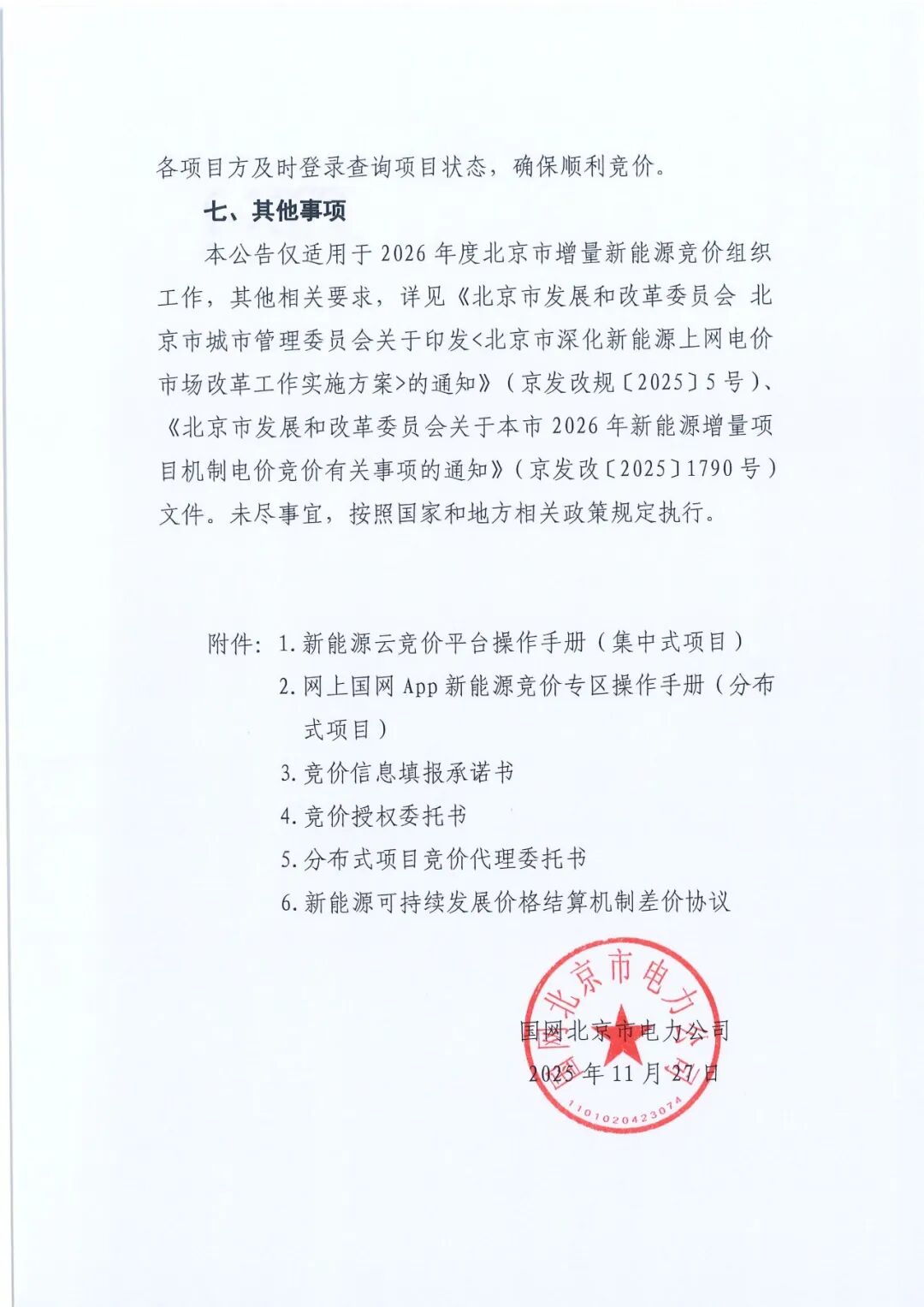

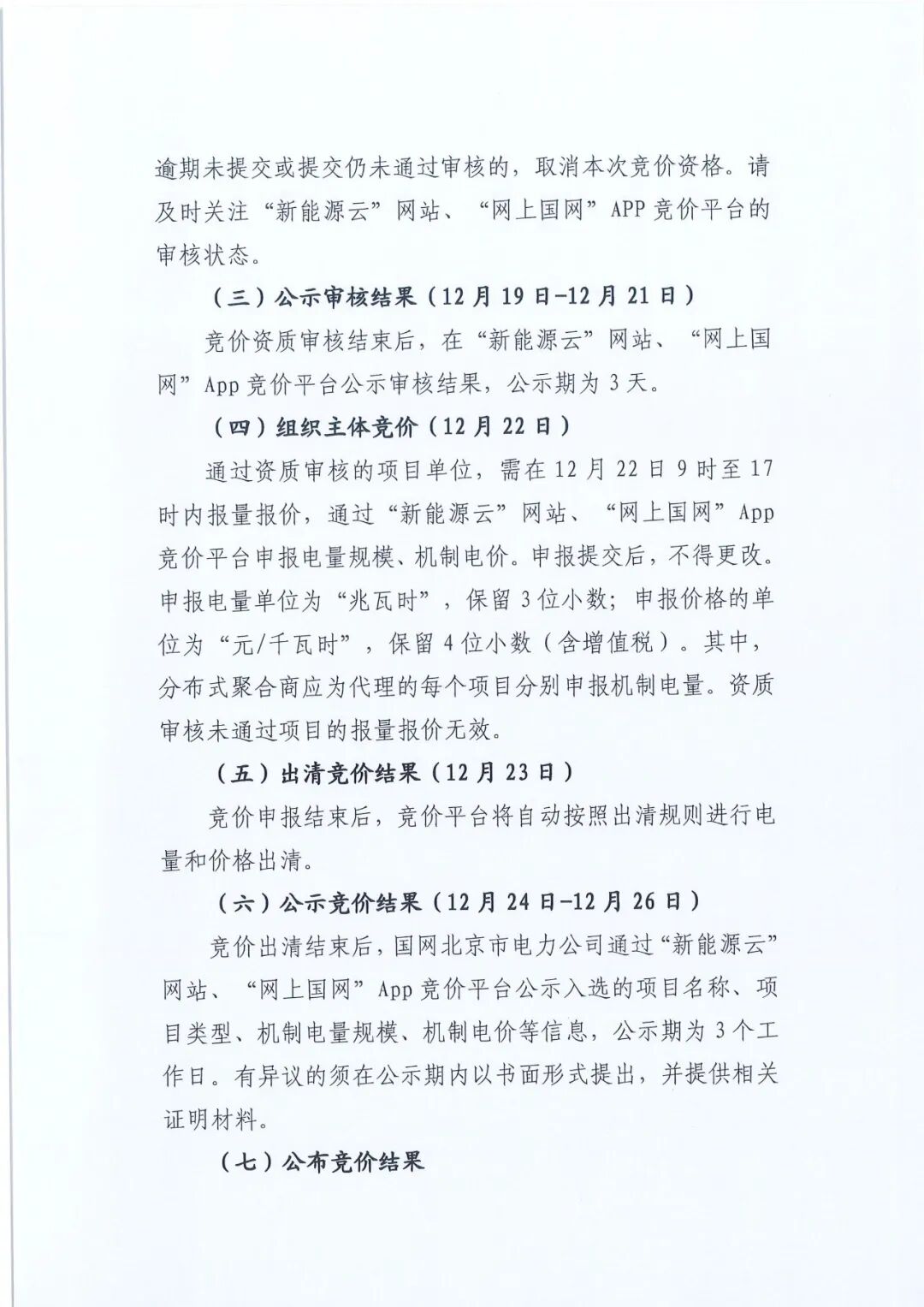

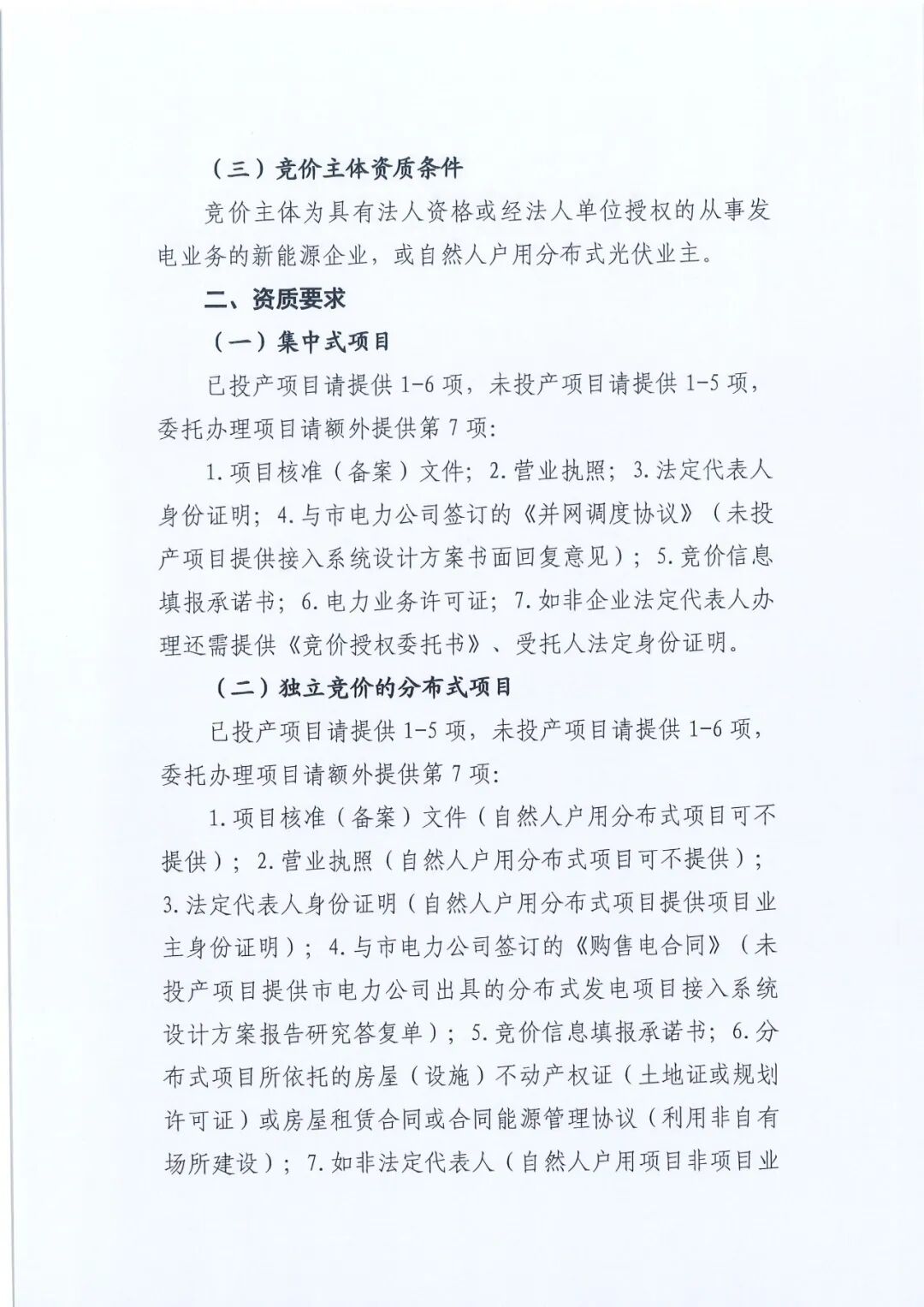

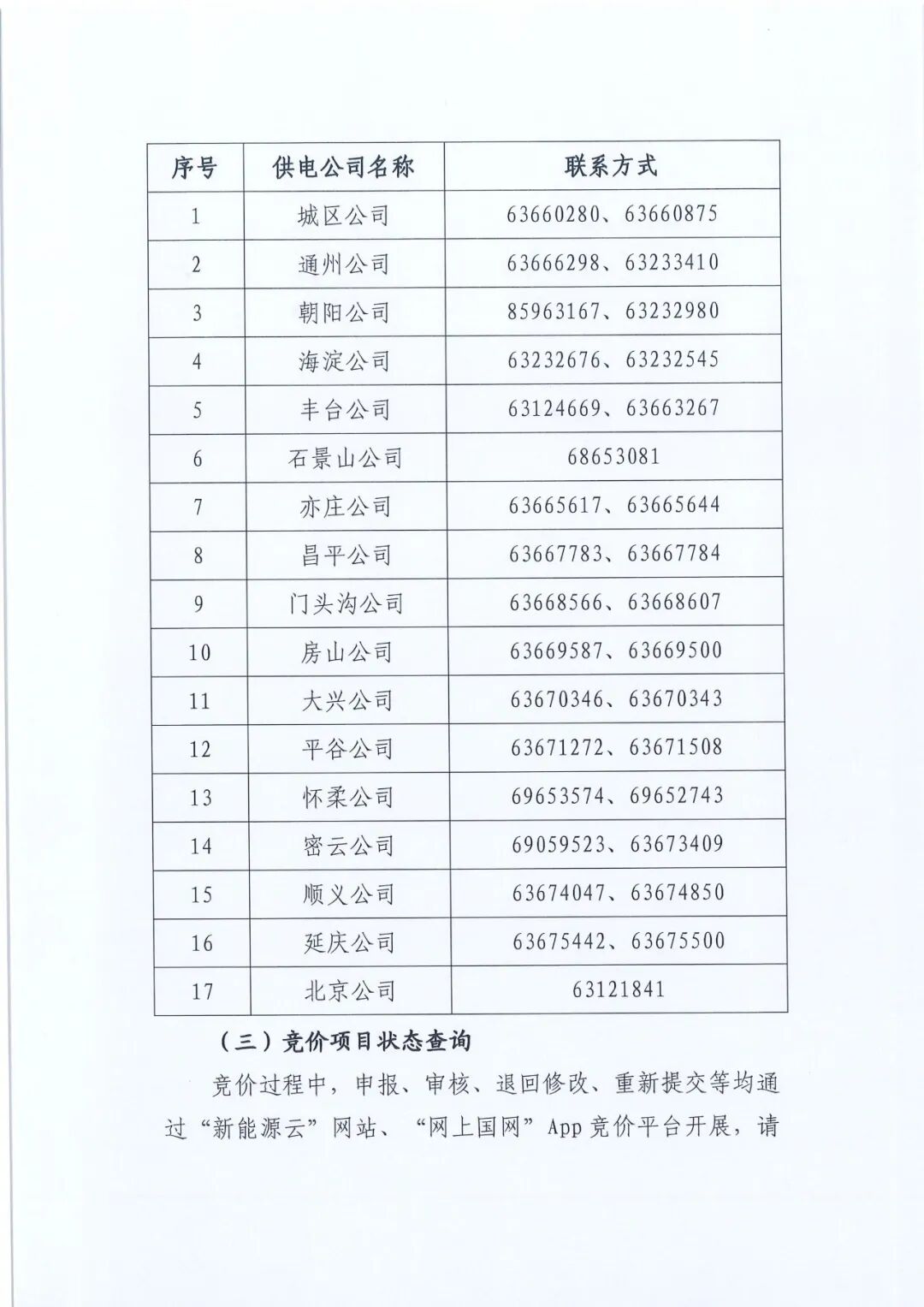

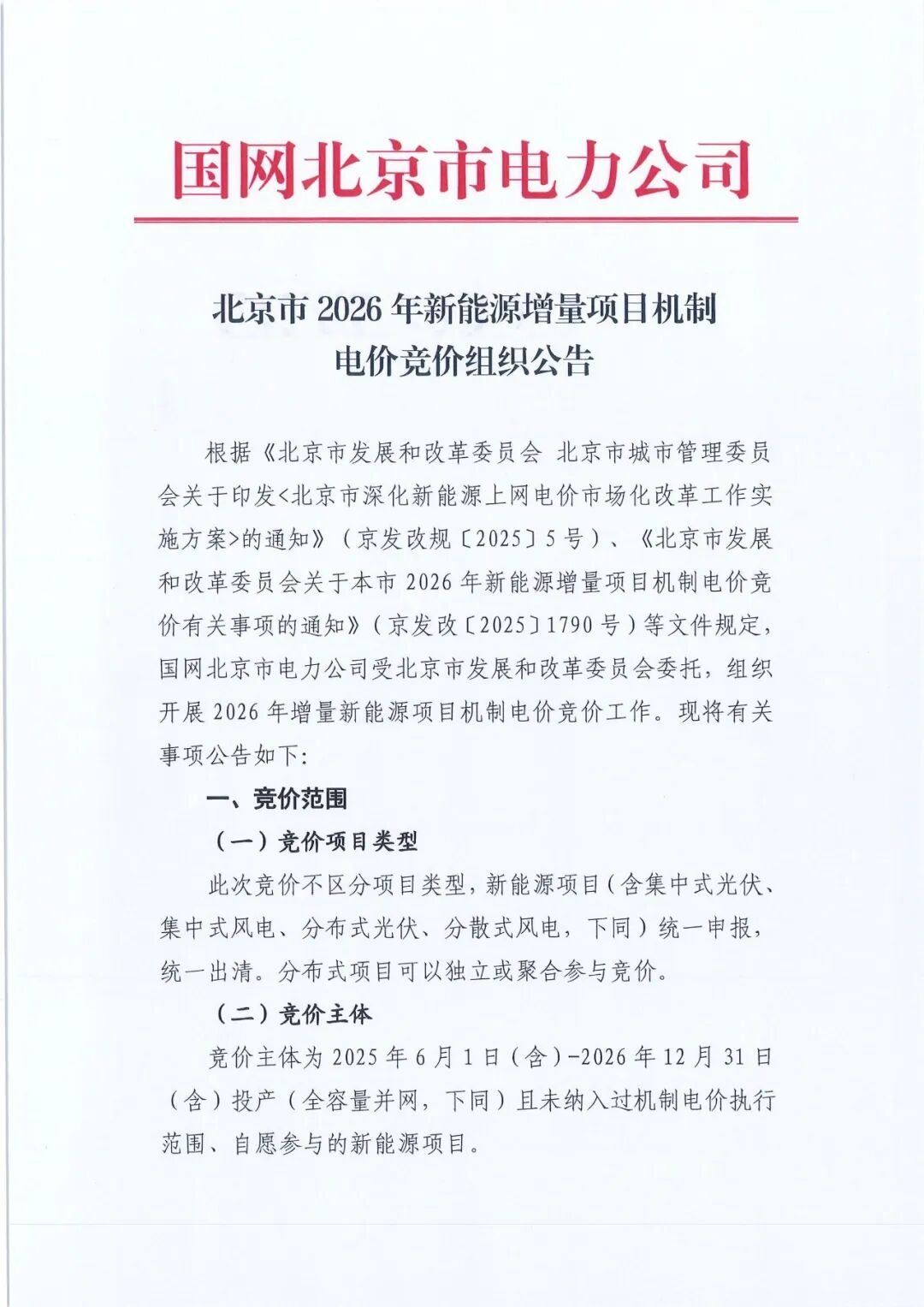

北京市2026年新能源增量项目机制电价竞价:风电、光伏竞价上限0.3598元/千瓦时!

来源:新能源云发布时间:2025-11-28 14:55:13










索比光伏网 https://news.solarbe.com/202511/28/50013613.html
责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南:2027年机电竞价2341个项目中标 光伏0.331元/度来源:昆明电力交易中心 发布时间:2026-06-18 16:43:39

云南省于2026年6月16日开展2027年机制电价首次正式竞价,共2354个新能源项目参与申报,最终2341个项目中标。其中,光伏项目出清电价为0.331元/千瓦时,风电项目为0.3351元/千瓦时。参与竞价的项目须已完成核准或备案、全容量并网或承诺于2027年6月30日前并网,且未纳入过往机制执行范围。竞价按项目类型分组组织,光伏机制电量需求占比60%,单个项目申报电量上限75%,申报电价区间为0.22–0.3358元/千瓦时;风电机制电量需求占比50%,申报电量上限65%,电价区间同为0.18–0.3358元/千瓦时。出清结果于2026年6月17日至24日通过云南电力交易系统公示,供项目主体及代理商查询。

居间费结算起波澜?山东一光伏项目设备遭扣留来源:淄博市淄川区人民法院 发布时间:2026-06-18 15:05:45

本文报道山东淄博一起因光伏居间费争议引发的财产损害纠纷调解案例。原告光伏企业全额出资建设电站,设备所有权归属明确;项目落地后,因土地违规被拆除,剩余配套设备遭被告邹某擅自取走。法院查明,邹某误以为促成项目的中间人代表企业,自认应获介绍费而扣留设备,并非恶意侵占。承办法官通过溯源查清误会根源,释法明理、双向疏导,促使邹某如实告知设备存放地点,最终设备完好返还。文章进一步剖析光伏行业“居间人”普遍存在的风险:身份模糊致权责不清、报酬无书面约定易引发纠纷,并强调书面中介协议对保障各方权益的关键作用。案件虽以调解结案,但警示光伏企业须强化合规管理,尤其在下沉市场中规范编外人员合作与设备权属保护。(198字)

山东5月机制结算参考价:光伏0.051元/kWh来源:国网山东电力 发布时间:2026-06-18 14:38:07

本文介绍了国网山东电力于2024年6月16日发布的2026年5月电力市场信息“明白纸”中公布的机制电价结算参考价。其中,风电的结算参考价为328.589元/兆瓦时,折合约0.329元/千瓦时;光伏为51.042元/兆瓦时,折合约0.051元/千瓦时。该数据反映了山东省电力市场对不同类型可再生能源发电的机制化价格安排,旨在指导相关市场主体参与交易与结算。需注意的是,所列价格为“机制结算参考价”,并非实际成交电价,其制定依据包括政策导向、资源特性及市场供需等因素。文中未说明具体计算方法或执行细则,仅提供当月两类电源的参考数值。(198字)

江西:2027年起,自发自用余电上网工商业分布式无机制电价来源:江西省发改委 发布时间:2026-06-17 16:00:49

本文介绍了《江西省增量新能源项目机制电价竞价实施细则(修订稿)》的核心内容,重点规范2025年6月1日起投产的新增风电、光伏项目参与市场化电价竞价的规则。细则明确:集中式及分布式新能源项目须通过省发展改革委牵头、国网江西电力组织实施的竞价平台,按“申报—审核—竞价—公示—考核”流程竞争获取机制电量与电价;2027年起,工商业分布式光伏若采用“自发自用、余电上网”模式,则不再执行机制电价,不参与竞价。细则对并网认定、“四可”要求、竞价主体资质、分类组织方式、电量规模核定、价格上下限设定、边际出清机制、执行期限及严格考核问责等作出系统规定,并强化信用管理与争议处理机制,旨在保障公平竞争、促进新能源高质量发展。(199字)

建设风光项目7GW+!华润新能源IPO,拟募资245亿元来源:华润新能源公告 发布时间:2026-06-15 17:04:02

华润新能源于2024年6月11日启动A股IPO,拟在深交所主板上市,由中金公司与中信证券联合保荐,计划募资245亿元。所募资金将重点投向四大类项目:新能源基地建设、多能互补一体化、绿色生态发展综合利用及融合发展型新能源项目,其中规划建设风电与光伏装机容量合计717.5万千瓦。公司主营业务为风、光发电项目的投资开发与运营,截至报告期末,控股并网装机总容量达4158.99万千瓦,覆盖全国31个省级行政区,在风电领域占全国市场份额4.32%,光伏占1.16%。财务方面,2023—2025年营收稳步增长至229.09亿元,但归母净利润呈下降趋势;2026年一季度营收与净利分别同比下降2.81%和31.07%,上半年业绩预计同比下滑约19%—30%。

深耕多类型风光项目,华润新能源以多元业态赋能能源转型来源:清洁能源 发布时间:2026-06-15 16:30:24

华润新能源紧扣能源行业高质量发展新阶段,以多业态融合推动清洁能源转型升级。公司围绕风电、光伏两大核心板块,构建差异化开发体系:风电方面,陆上推进集中式与分散式并举、基地外送与就近消纳协同,海上聚焦五大基地,实施近海开发与远海储备双轨策略,已建成宁夏西华山、河北祥风、福建振福及苍南1号等标杆项目;光伏方面,集中式重点开发荒地、滩涂资源,打造渔光、牧光互补示范工程,分布式则拓展工商业及公共建筑屋顶场景,如鄂州机场低碳光伏项目。依托多元项目矩阵与成熟开发模式,公司正推进IPO,强化运营能力,助力“双碳”目标与新型电力系统建设。(198字)

黑龙江启动2027年上半年机制电价竞价来源:新能源云 发布时间:2026-06-15 09:35:21

黑龙江省于6月12日发布2027年上半年增量新能源项目机制电价竞价公告,正式启动该时段风电项目的电价竞争性配置工作。本次竞价按年度分上半年、下半年两个批次分别组织,其中上半年批次仅面向风电项目开放;同一项目须在两个批次中择一参与,不得重复申报。公告强调,申报单位需结合项目实际建设进度,科学预估全容量并网时间,并据此合理选择竞价场次,以确保按时投产。若因自身原因导致并网延误,将面临履约保函被扣减、当期竞价结果被取消,以及未来三年内不得参与同类竞价的处罚。此举旨在通过市场化机制引导新能源项目有序建设与按期投运。

纤纳光电供货北京市首个钙钛矿农光互补项目圆满铺装来源:钙钛矿光链 发布时间:2026-06-15 09:22:19

本文介绍了北京市首个钙钛矿农光互补光伏发电项目在延庆区张山营镇落地建设的进展。该项目由京能集团投资、纤纳光电提供钙钛矿单结及钙钛矿/晶硅叠层组件,已顺利完成铺装,预计2026年6月并网发电。项目采用“板上发电、板下种植”模式,兼顾清洁能源生产与农业产出,提升土地综合利用率。其实施背景是北京市发改委新出台的光伏扶持政策,明确将钙钛矿等新型电池组件纳入重点支持范围,最高补贴达总投资30%。此前,纤纳光电已在京布局多个钙钛矿应用场景,包括低碳示范园(光伏步道、路灯等)及昌平山体立面定制化项目。此次延庆项目标志着其在北京实现从城市园区、复杂地形到郊区农业场景的全维度应用拓展。(198字)

华能与内蒙古自治区政府签署战略合作协议来源:中国华能 发布时间:2026-06-12 14:24:53

6月11日,中国华能集团与内蒙古自治区人民政府在呼和浩特签署全面深化战略合作协议。双方围绕保障国家能源安全、推动绿色低碳转型达成共识:内蒙古依托其作为国家重要能源基地的资源禀赋和区位优势,正加快传统能源升级与新能源开发,建设清洁低碳、安全高效的新型能源体系;华能则将内蒙古视为投资重地和发展高地,持续加大在新能源项目、科技创新、矿山智能化改造等领域的投入力度。协议明确以此次签约为新起点,拓展合作广度与深度,强化能源保供支撑能力,打造科技创新示范标杆,同时强调压实安全生产责任。内蒙古承诺优化营商环境,全力支持华能在当地高质量发展。(199字)

呼伦贝尔市2026年第二批次分布式风电、光伏项目竞配启动来源:呼伦贝尔市能源局 发布时间:2026-06-12 10:18:29

呼伦贝尔市于2026年6月11日正式启动2026年第二批次分布式风电、光伏项目竞争性配置申报工作。本次配置聚焦两类项目:一是仅限额尔古纳市和莫力达瓦达斡尔族自治旗(莫旗)开展的电网末端保供型分散式风电试点,旨在缓解当地电网末端网架薄弱问题、提升供电可靠性;二是面向全市一般工商业及大型工商业用户的分布式光伏项目,申报须依据国网呼伦贝尔供电公司公布的2026年二季度各地区可开放容量,并扣除同期“驭风行动”拟建项目规模后确定。各旗市区能源主管部门负责组织企业申报、初审材料,并须于6月23日前将汇总文件报送至市能源局新能源和可再生能源科。(199字)

云南136.56MW光伏项目优选启动来源:中国招标投标公共服务平台 发布时间:2026-06-11 17:33:06

云南省普洱市启动2025年第三批新能源项目投资主体优选工作,涉及白沙河与景迈机场两个光伏发电项目,总装机容量136.56兆瓦,总投资约6.01亿元。其中,白沙河项目位于镇沅县,装机110兆瓦,投资估算4.84亿元;景迈机场项目位于澜沧县,装机26.56兆瓦,投资估算1.17亿元。两项目均要求开工后8个月内具备投产条件、1年内实现全容量并网。优选采用竞争性磋商方式,由社会投资人承担全部资金筹措、建设管理、招投标、并网接入、运营维护等全过程工作,并自负项目建设及运营的全部费用与风险。
