云南普洱:启动1.21GW光伏项目业主优选

来源:智汇光伏发布时间:2025-11-17 10:01:15

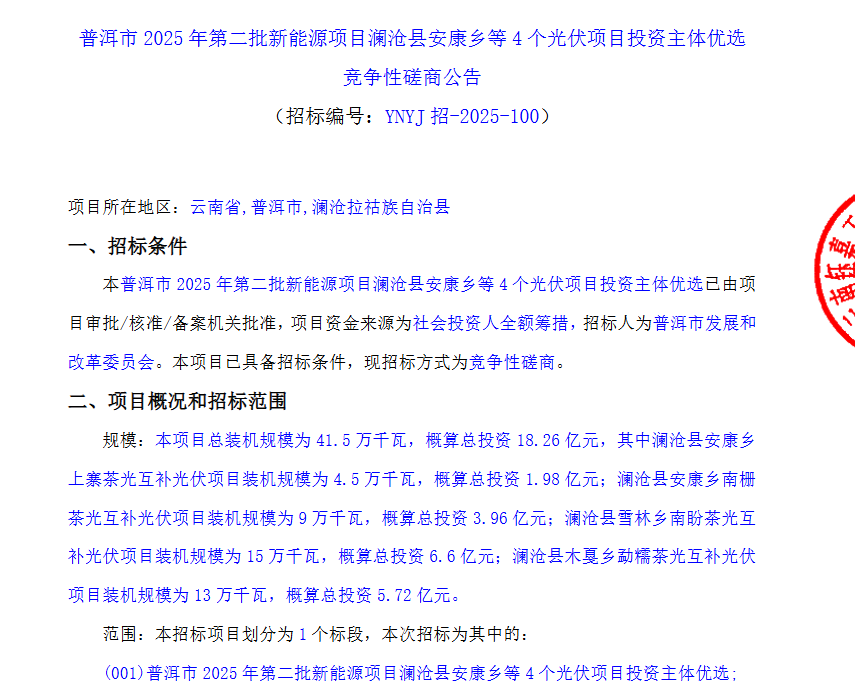

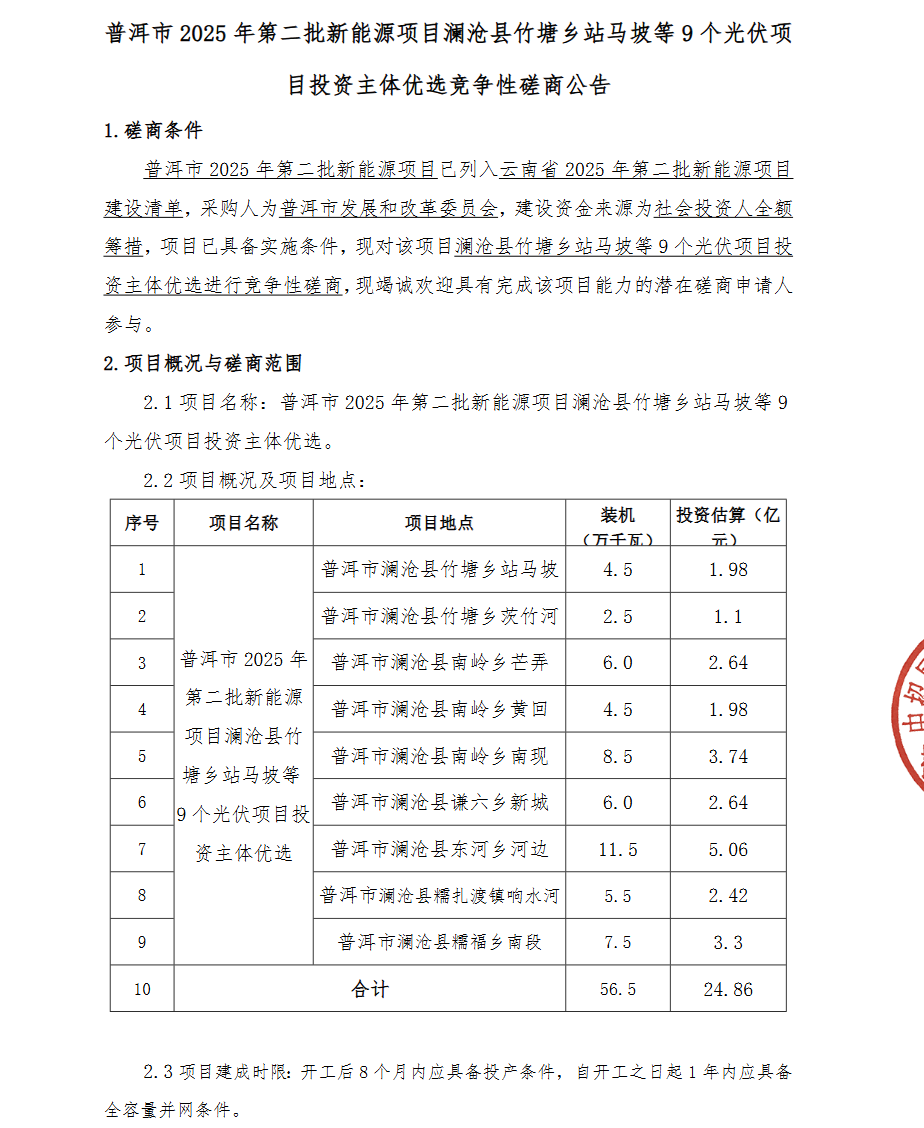

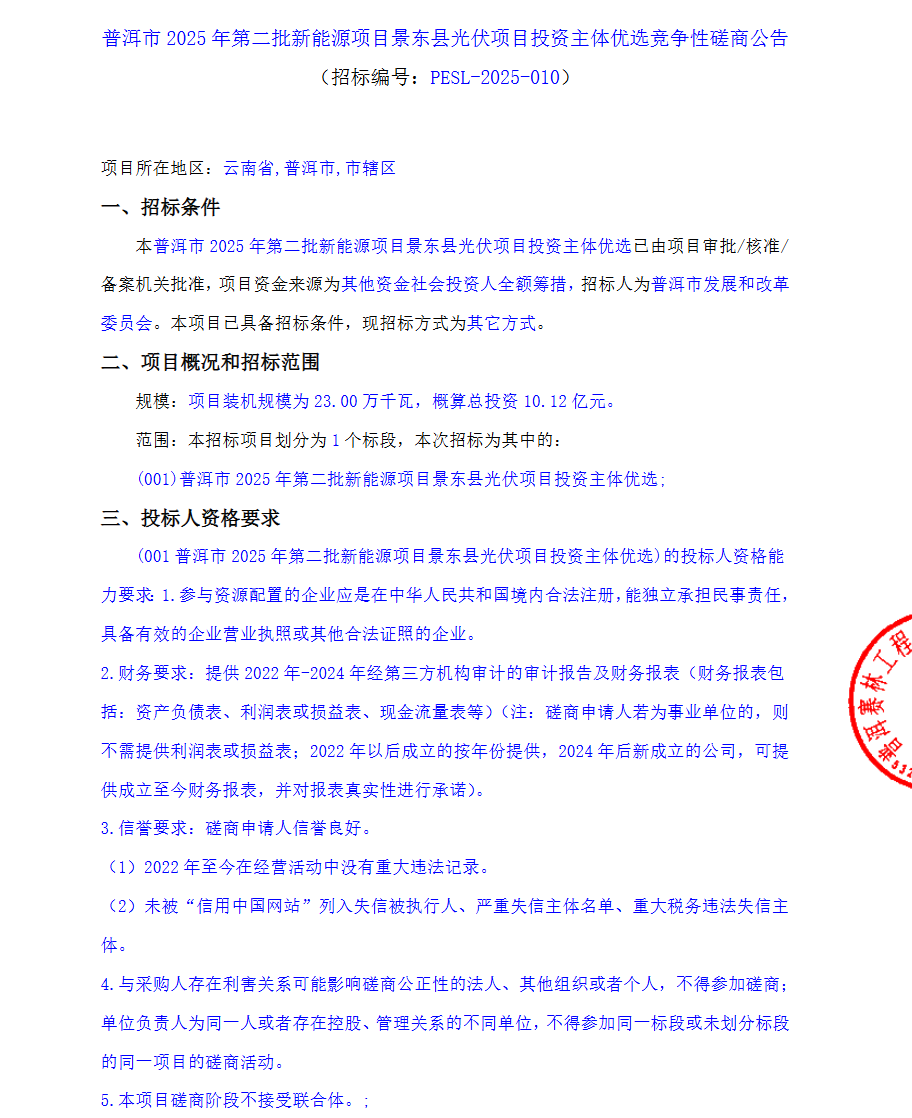

11月14日,云南省普洱市发改委发布普洱市2025年第二批新能源项目澜沧县安康乡等4个光伏项目、普洱市2025年第二批新能源项目澜沧县竹塘乡站马坡等9个光伏项目、普洱市2025年第二批新能源项目景东县光伏项目投资主体优选竞争性磋商公告。

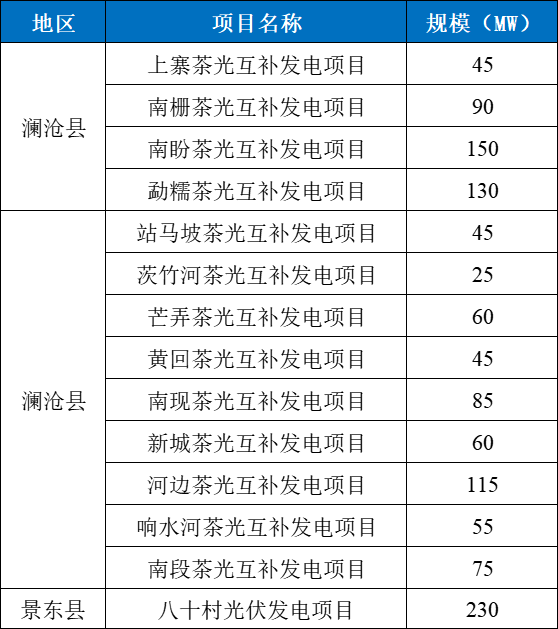

共有14个光伏项目参与竞配,规模合计1210MW,包含澜沧县980MW及景东县230MW。具体如下:


项目建成时限:开工后8个月内应具备投产条件,自开工之日起1年内应具备全容量并网条件。


公告如下:




责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南省文山州120MW光伏项目优选结果公示来源:广南县人民政府 发布时间:2026-09-21 10:16:20

云南省文山州近日公示那朵(5万千瓦)和新安村(7万千瓦)两个光伏项目开发主体优选结果,均由广西民海能源有限公司中标。两项目分别纳入云南省2025年第三批和2024年第二批新能源建设方案。公告明确严格管控开发权:中选企业不得转包、分包或非法转让项目,违者将被取消资格并收回资源;须在规定时限内完成协议签订、备案、开工及并网等关键节点——自业主确定起10个工作日内签约,签约后1个月内备案,备案后2个月内开工(前期审批时间可剔除,最长2个月),开工后8个月内具备投产条件、1年内实现全容量并网。因不可抗力需延期的,须提前申请并获批准,延期不超过3个月。项目还要求采用高效光伏组件(转换效率≥24%)、落实资源退出机制,并设定经营期限上限,期满后由县级政府收回开发权并重新配置。

云南怒江州100MW光伏项目竞配启动来源:中国招标投标公共服务平台 发布时间:2026-09-21 09:10:32

云南省怒江州兰坪县正式启动胜利光伏发电项目(二期)竞争性配置工作,项目总装机容量为10万千瓦(即100MW)。根据公告,项目建设周期明确:计划于2027年3月开工,同年11月实现首批机组并网发电,并于2028年3月完成全容量并网。该项目面向社会公开遴选投资主体,允许以联合体形式参与申报,但联合体成员数量严格限定为不超过两家企业。此次竞配是怒江州推动清洁能源发展、落实可再生能源规划的重要举措,旨在通过市场化方式优选具备技术能力、资金实力和建设经验的开发主体,保障项目高质量、高效率落地实施。

云南2.46GW风光项目优选业主来源:红河哈尼族彝族自治州人民政府 发布时间:2026-09-16 09:33:05

红河哈尼族彝族自治州人民政府于2026年9月14日发布通知,启动辖区内30个新能源项目的建设业主优选工作,项目全部纳入云南省2026年第一批新能源项目建设清单。其中光伏项目20个、风电项目10个,总装机规模达246万千瓦(2.46GW),涵盖开远、弥勒、建水、红河、绿春、金平、个旧、蒙自等8个县市,总投资约55.7亿元。优选坚持市场化原则,通过公开、公平、择优方式遴选具备资金实力、融资能力、管理及抗风险能力的投资主体,中标方须承担项目全周期开发、投资、建设及并网运营责任。报名企业需满足法人资质、财务状况、信用记录、社保纳税等多方面资格要求,接受联合体参与(不超过三家)。优选工作采用资格后审,响应文件递交截止时间为2026年9月20日9时。(199字)

云南120MW光伏项目竞配启动来源:双江县人民政府 发布时间:2026-09-15 15:06:19

云南省双江自治县正式启动忙波120MW光伏发电项目市场化竞争性配置工作。该项目已纳入《云南省2026年第一批新能源项目开发建设方案》,由双江自治县发展和改革局委托中航招采科技(北京)有限公司组织实施,依据国家能源法及云南省相关政策开展优选投资建设主体。公告明确项目须在备案后2个月内开工、12个月内全容量并网,开发经营权期限为25年,期满无偿收回;配套10%装机规模、时长不少于2小时的调节资源(可自建或购买共享储能)。申报企业须具备独立法人资格、良好财务状况与信用记录,严禁倒卖指标、违法转包、拖欠款项等行为,并实行负面清单管理。报名时间为2026年9月15日至21日,申报文件递交截止为9月29日,评审需至少三家有效报名方能开展。(199字)

云南红河州启动7个光伏项目业主优选(二次)来源:红河州能源局 发布时间:2026-09-10 11:50:59

云南红河州正式启动7个集中式光伏发电项目业主优选(二次)工作,项目均纳入云南省2025年第二批、第三批新能源建设清单。这7个项目分别位于蒙自、弥勒、建水、元阳四县市,总装机容量达45.5万千瓦,总投资约17.65亿元,涵盖大石板、打磨山、业租、草海子、克租、舍山、坡头等光伏电站。优选坚持市场化原则,通过公开、公平、择优方式确定建设业主,中选单位须承担项目全部投资、建设、并网及后续运营维护责任。报名企业需具备独立法人资格、良好财务状况、相关开发经验及合规信用记录,接受联合体参与(不超过三家)。资格审查采用后审制,《响应文件制作须知》获取时间为2026年9月9日至11日,响应文件递交及优选评测会议定于9月14日举行。(199字)

云南广南县70MW光伏项目优选启动来源:广南县发展和改革局 发布时间:2026-09-08 09:19:42

云南省广南县正式启动新安村70兆瓦(7万千瓦)光伏发电项目投资开发主体优选工作。该项目已纳入《云南省2024年第二批新能源项目开发建设方案》,选址位于广南县行政区域内。公告明确坚持公开、公平、公正的市场化配置原则,统筹生态优先、融合发展与安全合规,强调“新能源+乡村振兴+联农带农”模式,推动就地消纳与产业协同。申报企业须具备新能源开发资质和良好信用记录,通过综合评分法遴选,指标涵盖资信能力、建设运营水平、乡村振兴成效、财税贡献及就业带动等六方面。中标主体须严格履行开发时限:签约后10日内签协议、1个月内完成备案、备案后2个月内开工(前期审批时间可剔除,最长不超过2个月)、开工后8个月内投产、1年内全容量并网;同时须采用高效组件(鼓励转换效率超24%),落实资源退出机制,严禁转包倒卖,并接受全过程履约监管。

云南600MW光伏项目启动竞配来源:耿马傣族佤族自治县发展和改革局 发布时间:2026-09-07 10:49:44

云南省临沧市耿马傣族佤族自治县于9月1日启动2026年第一批新能源项目竞争性配置工作,共推出4个光伏项目,总装机容量达60万千瓦。企业可自主选择参与一个或多个项目,允许由不超过两家单位组成的联合体投标。项目要求在备案后2个月内开工(前期审批手续办理时间可剔除,最长豁免期为2个月),原则上开工后8个月内具备投产条件,并须在开工之日起1年内实现全容量并网。其中,茶光互补类项目需按装机容量的10%配置调节资源,企业可通过采购共享储能服务或自建新型储能设施等方式满足该要求。

云南临沧市150MW光伏项目竞配启动来源:镇康县发展改革局 发布时间:2026-08-18 16:56:39

云南省临沧市镇康县正式启动哈里150MW光伏发电项目竞争性配置工作。该项目总投资约5.4亿元,建成后年发电量预计达2.1亿千瓦时。采用“建设—运营”模式,由中选投资主体全面负责前期审批、勘察设计、投融资、建设实施及25年全周期运营管理,并承担全部资金筹措及合规手续办理费用,包括用地、环评、水保、接入系统等十余项专项评估与报批。项目建设须在中选并备案后2个月内开工(前期手续时间可豁免最多2个月),开工后8个月内具备投产条件、1年内实现全容量并网;逾期未开工或未按期建成的,将被收回开发权。经营期满后,开发权由县政府收回并重新组织配置。

云南凤庆县60MW集中式光伏项目优选结果公示来源:凤庆县人民政府网 发布时间:2026-08-18 14:30:06

云南省凤庆县于2026年8月12日至14日公示了2025年第二批集中式光伏发电项目投资主体优选结果,公示期满后确认中标单位。其中,“山头田光伏发电项目”作为该批次重点项目,装机规模为60兆瓦(MW),经竞争性磋商程序评审,最终由云南省绿色能源产业集团有限公司中标,成为该项目投资主体。本次优选工作由凤庆县发展和改革局组织,云南中益工程项目管理有限公司代理,严格依据相关法律法规及磋商文件执行。公示信息同步发布于《中国招标投标公共服务平台》和凤庆县人民政府网,确保公开透明。项目属云南省能源电力领域重点建设内容,旨在推动当地绿色能源产业发展与可再生能源规模化应用。(198字)

四川雅江流域3GW光伏项目优选业主来源:甘孜州发展和改革委员会 发布时间:2026-08-13 08:42:12

2026年8月12日,甘孜州发改委发布公告,启动雅江流域300万千瓦光伏项目法人优选工作。该项目作为两河口混合式抽水蓄能电站的配套新能源工程,由马它玛、红龙、错柯、柯拉三期和西俄洛共5个场址组成,总装机300万千瓦,各场址距抽蓄电站约38—45公里。申报主体须具备清洁能源开发资质,国内光伏在建及已建规模不低于50万千瓦;资产方面,独立申报企业净资产需达10亿元,联合体牵头单位净资产不低于8亿元。公告明确了报名时间、资格审查、保证金缴纳及优选流程等要求,旨在通过市场化方式依法依规确定项目投资主体。

云南昭通市巧家县300MW光伏项目优选投资主体来源:中国招标投标公共服务平台 发布时间:2026-08-11 09:58:47

本文介绍了云南省昭通市巧家县启动的四个集中式光伏项目投资主体优选工作。8月10日,相关公告在中国招标投标公共服务平台发布,涉及炉房、花山、白马厂和茂租四个光伏发电项目,总装机容量达300兆瓦。其中,炉房与花山项目各为5万千瓦,白马厂为9万千瓦,茂租为11万千瓦。所有项目均采用竞争性磋商方式遴选投资主体,建设资金全部由中标投资人自筹。项目建设周期要求严格:前三个项目须在开工后6个月内具备投产条件、1年内实现全容量并网;茂租项目投产时限放宽至开工后8个月,但全容量并网仍需在1年内完成。
