一特高压开建!河北山西将增8GW风、光消纳

来源:新华社发布时间:2025-03-20 10:14:43

3月18日,国家电网有限公司大同—怀来—天津南1000千伏特高压交流工程(下称“大同—怀来—天津南工程”)开工建设,计划2027年6月建成投运。届时,华北将新增一条贯通山西、河北能源基地与天津负荷中心的能源“大动脉”,每年可促进新能源电量消纳超146亿千瓦时。

国家电网公司董事长、党组书记张智刚表示,工程将架起“西电东送”新通道,助力电力保供和区域协调发展;服务开发利用新能源,助力能源绿色低碳转型;创新集成应用新技术,助力培育发展新质生产力;激发投资拉动新动能,助力经济持续回升向好和民生改善。

据介绍,大同—怀来—天津南工程起于山西省大同市,途经河北省燕山山脉和海河流域,止于天津市滨海新区,新建大同、怀来、承德、天津北四座变电站,扩建天津南变电站,新增变电容量1800万千伏安,新建双回线路长度770千米,工程动态投资达230亿元。

山西风能、太阳能资源富集,是国家资源型经济转型综合配套改革试验区、全国首个能源革命综合改革试点,连续两年绿电外送量全国第一。地处河北北部的冀北清洁能源基地是“十四五”规划中的九大清洁能源基地之一,2024年新能源装机占比居全国省级电网首位。

“工程建成后,可推动山西、河北地区800万千瓦光伏、风电外送消纳,每年可促进新能源电量消纳超146亿千瓦时,替代燃煤消耗445万吨,减少二氧化碳排放1181万吨,有力支撑清洁能源大规模开发利用。”国家电网有关负责人表示。

对于京津冀地区而言,则意味着能源电力保障能力的进一步提升。预计2030年,仅京津冀地区全社会用电量和最大负荷就比2024年分别增长约21%和43%。大同—怀来—天津南工程建成后,华北区域特高压送电能力将提高至2100万千瓦,有效优化华北负荷中心能源供应格局,提高环首都经济圈电力供应能力。

目前特高压已经进入大规模集中建设、高强度创新攻关、高质量转型升级的超常规发展阶段。据上述负责人介绍,大同—怀来—天津南工程采用我国自主研发的1000千伏特高压交流输电技术,并首次大批量应用最新自主研制的特高压低噪声电抗器,首次在特高压交流工程中全面应用户内全封闭组合电器,有力带动电力装备高端化、绿色化、智能化发展。

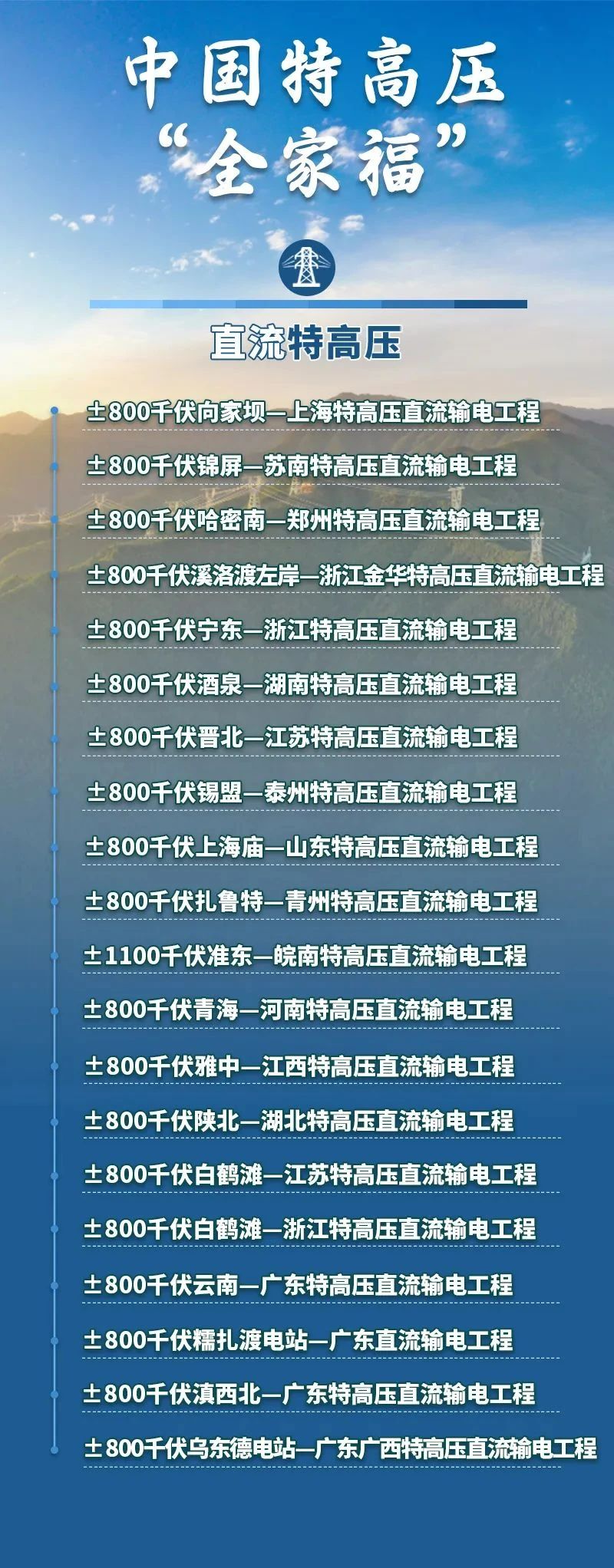

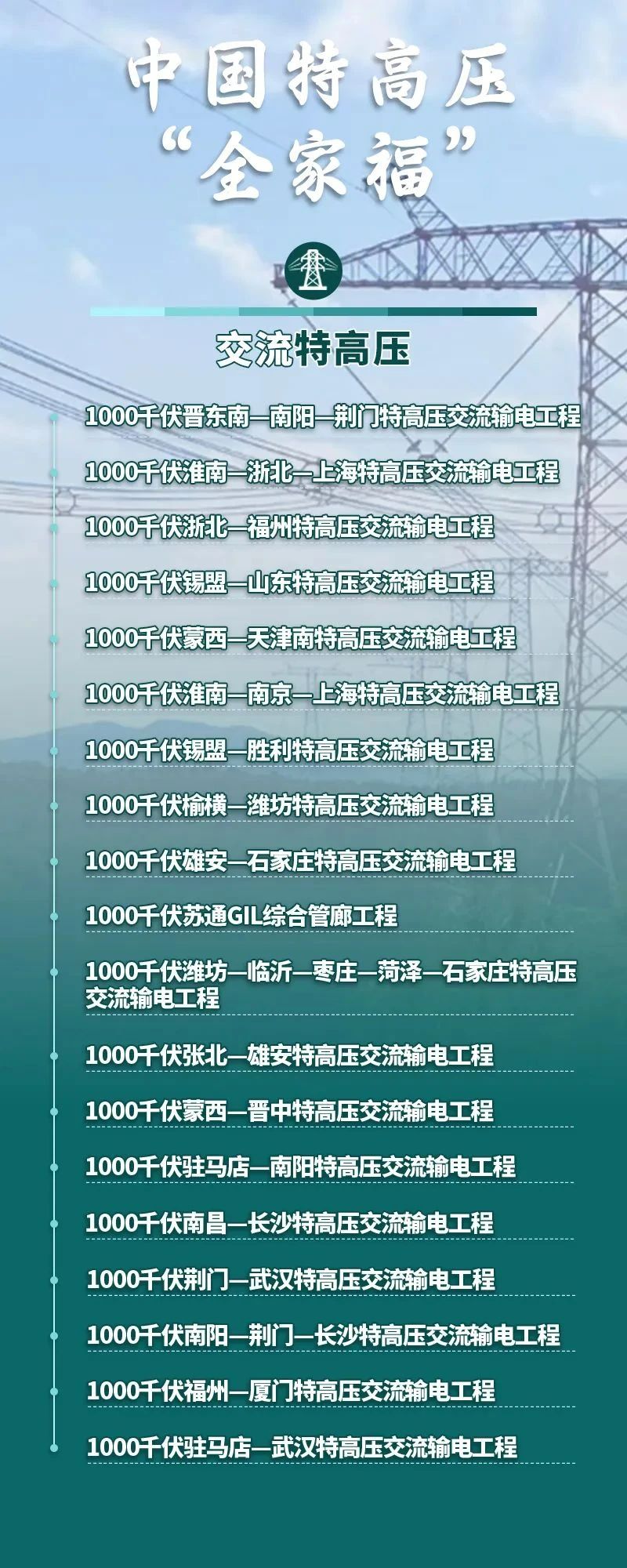

数据显示,截至2024年年底,国家电网公司已建成“22交16直”38项特高压工程,形成全球最大规模的特高压输电网络。2025年国家电网公司将进一步加大投资力度,全年电网投资有望首次超过6500亿元。

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
内蒙古发布关于新能源就近消纳价格机制有关事宜的补充通知来源:内蒙古自治区发展和改革委员会 发布时间:2026-09-24 09:27:48

内蒙古自治区发改委、能源局发布《关于新能源就近消纳价格机制有关事宜的补充通知》,旨在细化和优化现行新能源就近消纳价格政策。通知明确,自2025年10月1日起,新接网的源网荷储一体化、风光制氢一体化、全额自发自用(不含公用燃煤电厂厂用电替代)及绿电直连项目,统一适用就近消纳价格机制;燃煤自备电厂的可再生能源替代等三类项目,则以“户”为单位,对其全部自发自用电量按现行自备电厂政策缴纳相关费用;同时调整容量备份项目界定标准,由“多回路供电”改为满足“N-1原则”的供电线路或变压器配置;此外,设定了2025年10月至2026年底的过渡期,允许符合条件的已接网项目申请最长6个月缓冲期,平稳衔接政策执行。(199字)

国家电网董事长张智刚:加快建设主配微协同的新型电网、“十五五”力争建成投产特高压直流15回以上、跨省区输电能力达到5亿千瓦!来源:中国电力报 发布时间:2026-09-23 09:10:45

文章介绍了国家电网董事长张智刚关于“十五五”时期新型电力系统建设的战略部署。面对碳达峰与能源强国建设的关键任务,国家电网将以“主配微协同”为方向,加快构建新型电网架构:一方面加大投资力度,力争“十五五”建成投产特高压直流15回以上,跨省区输电能力达5亿千瓦,并提升城乡供电可靠性、分布式新能源承载力及末端微电网自平衡能力;另一方面聚焦保供、转型、创新与安全四大维度,强化余缺互济与需求侧管理,服务新能源并网与电能替代,攻关核心技术特别是人工智能应用,并健全大电网安全治理与防灾应急体系,全面支撑清洁低碳、安全高效、灵活智能的新型能源体系建设。(199字)

从投资红利到经营红利:新能源资产的价值重构逻辑来源:投稿 发布时间:2026-09-15 08:49:26

本文探讨新能源资产价值逻辑从“投资红利”向“经营红利”的深刻转变。随着新能源全面进入市场化运营阶段,项目收益不再仅由初始资源、政策和造价等前端因素决定,而更取决于投产后十余年的持续经营能力。风光消纳、电力交易、设备状态、运营效率及风险管理等多重变量,持续影响实际发电量、电价和成本,使投后管理成为金融机构面临的新课题。文章指出,专业经营的核心在于基于规模化资产数据的精准判断能力——通过跨项目、跨区域的横向参照,区分外部环境变化与自身运营问题,从而识别真实风险与改善空间。协合运维提出的“认知规模经济”,正体现为将海量运营实践沉淀为可比较、可验证的经营认知与行动能力。最终,长期资本与专业运营需形成能力互补,共同提升新能源资产的资本效率与经营效率,实现稳定现金流和长期价值兑现。(198字)

四川攀枝花市公开征求绿电直连改革实施方案来源:攀枝花市发改委 发布时间:2026-09-10 10:04:33

攀枝花市发改委于2026年9月9日发布《绿电直连改革实施方案(征求意见稿)》,旨在落实国家“双碳”战略与能源安全新要求,系统破解新能源消纳难、用能主体单一、场景应用受限等瓶颈。方案聚焦工业、园区、乡村、公共设施等多元场景,分层推进单用户“一对一”直连、园区“一对多”直供、分布式微电网、光储充一体化、村级光伏帮扶提质及村镇微能网六类重点任务,强调源荷精准匹配、储能协同调节与就近消纳。目标到2030年建成覆盖全域、类型协同的绿电直连示范矩阵,实现企业降本增效、园区绿色转型、乡村能源提质和山区应急保供多重成效,并配套健全调度机制、政策赋能与闭环评估体系。(199字)

河北保定206.55MW风、光项目公示来源:保定市发改委 发布时间:2026-09-01 10:55:29

保定市发展和改革委员会于2026年8月31日公示拟申报纳入河北省年度开发建设方案的7个风电、光伏发电项目,总装机容量达206.55万千瓦(即206.55MW)。此举依据河北省发改委关于实行风电、光伏项目投资主体公开招标的相关通知,项目通过市级公共资源交易平台,采用“双盲”评审方式完成投资主体招标程序。公示期为2026年9月1日至9月5日,旨在接受社会监督;如有异议,可于公示期内向市发改委新能源科反映。附件列出了各项目具体信息,包括项目单位及容量等明细。

重庆风光发电装机容量突破1000万千瓦来源:国网重庆市电力公司 发布时间:2026-08-18 09:10:46

重庆风电与光伏发电装机总容量已突破1000万千瓦,达1039万千瓦,占全市电力装机比重超23%,能源结构加速清洁低碳转型;其中分布式光伏装机达525万千瓦,占风光总装机一半以上。为支撑新能源大规模并网消纳,国网重庆电力优化电网运行方式,强化风光功率预测与负荷协同,推行“应并尽并”政策,开辟配套送出工程“绿色通道”,“十四五”以来累计投资10.9亿元建设77个送出项目。同时,加快调节性电源建设,已投运1座120万千瓦抽水蓄能电站和12个电网侧储能项目(新增调节能力140万千瓦),并创新采用“人工+无人机+视频”立体巡检保障设备安全。未来将持续提升电网承载能力,服务绿电直连、源网荷储一体化等新型能源体系发展。(199字)

河北承德:650MW风、光项目竞配结果公示,河北交投、英利等获得!来源:智汇光伏 发布时间:2026-08-17 10:27:06

本文介绍了河北省承德市2025年风电、光伏项目投资主体竞争性配置的最新进展。8月14日,承德市公示了6个风电、光伏项目的中标候选人,总装机规模达650兆瓦;其中河北交投集团获得最大份额,其余中标企业包括英利等共5家。此次竞配系对前期部分项目的二次调整——此前,河北省发改委于2025年12月31日发布全省竞配清单,承德市共纳入16个项目、总规模187.67万千瓦;2026年1月27日,承德市发改委首次公布投资主体配置结果。本次公示的650MW项目与1月结果存在部分重叠,表明相关项目因故重新组织了竞争性配置。

河北保定下发1.2GW风、光项目指标:华电、华润、华能、国家电投等入选来源:保定市发改委 发布时间:2026-08-06 09:14:45

保定市发展和改革委员会于2026年8月4日公示拟申报纳入河北省年度开发建设方案的风电、光伏项目名单,总规模达1.2吉瓦(GW)。此举依据河北省发改委关于风电、光伏项目投资主体须通过公开招标确定的相关通知,保定市依托公共资源交易平台,采用“双盲”评审方式完成招标,最终确定华电、华润、华能、国家电投等企业为中标投资主体。本次共遴选12个项目,涵盖风电与光伏发电两类,旨在统筹推动本地新能源项目建设。公示期为2026年8月4日至8日,社会公众如对项目有异议,可于公示期内向市发改委新能源科反映。

内蒙古今年特高压外送电量破千亿千瓦时来源:内蒙古日报 发布时间:2026-07-16 09:30:25

截至7月12日,内蒙古今年特高压外送电量达1146亿千瓦时,首次突破千亿千瓦时大关。这一成果依托“五交三直”特高压交直流输电通道,通过优化电网运行、强化设备运维、精准组织电力交易等举措,保障了跨区输电的安全稳定高效。随着大型风光新能源基地加快建设,外送电力结构持续优化,清洁电力占比已达30.16%。这些绿电跨省消纳,既替代了中东部地区部分火电、助力减碳和能源转型,又有效缓解当地用电缺口,支撑工业发展与民生需求。未来,国网蒙东电力将进一步完善特高压布局、优化跨省调度、提升新能源外送能力,推动绿色电力规模化输送,服务全国能源转型与区域协同发展。(199字)

东北首座光热电站投产来源:科技日报 发布时间:2026-07-16 09:23:08

中广核吉西基地10万千瓦光热电站在吉林大安市正式投产,成为东北首座光热电站。项目采用单塔单镜场熔盐塔式技术,配备19667面定日镜(总面积约59万平方米),可将阳光聚焦至210米高吸热器,产生565℃高温热能并储存在熔盐系统中,储热时长8小时,支持24小时连续稳定运行。电站年发电量预计1.8亿千瓦时,可节约标煤5.4万吨、减排二氧化碳13.9万吨。作为国家首批沙戈荒“风、光、热、储”一体化示范项目,其配套4万千瓦熔盐电加热器,可与周边已投运的26万千瓦风电和13万千瓦光伏项目协同运行,在风光出力过剩时将富余电能转为热能储存,有效缓解弃风弃光,提升多能互补与能源利用效率。

山西:完成19.75GW风、光项目分配,中广核、国电投规模最大!来源:智汇光伏 发布时间:2026-07-15 09:50:50

2026年上半年,山西省完成19.745GW风电、光伏项目指标的竞争性配置,涵盖风电10.415GW、光伏8.98GW及风光同场项目0.35GW。配置工作分四批次推进:2月下达首批大型风光基地项目(600万千瓦),3月新增2个省级绿电直连项目(130万千瓦),5月公布第一批竞争性配置评审结果(449.5万千瓦),6月陆续批复朔州、晋中、运城、吕梁四市第二批新能源大基地项目(795万千瓦)。共计33家企业获得项目指标,其中中广核及其联合体获配规模最大(2350MW),国家电投及其联合体次之(1955MW),国家能源集团、华能集团各获1600MW,晶科及其联合体获1100MW。
