光伏项目中标价悬殊!最低3.7元/瓦,最高12元/瓦,其中是否暗藏猫腻?

来源:光伏盒子发布时间:2018-08-22 10:54:27

5•31新政最显著的作用之一就是推动了光伏全产业链的价格下降,从上游开始的硅料环节到下游的电站EPC,其价格下降幅度远远超过行业预期。

从4.1元/瓦中标的湖北150MW光伏项目EPC,到近日3.7元/瓦中标的三峡新能源格尔木光伏领跑者基地EPC,各个EPC项目的超低价令人惊叹。

然而,却也有那么一些项目,似乎并没有受到政策影响,价格依然居高不下,比如光伏扶贫项目和市政分布式光伏项目。


(此次统计数局均来自于各地政府机构8月中标公示)

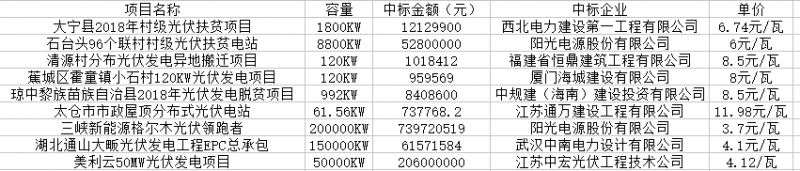

表格上,“太仓市市政屋顶分布式光伏电站”项目单价近12元/瓦,“琼中黎族苗族自治县2018年光伏发电脱贫工程”等扶贫项目单价为8.5元/瓦,与3.7元/瓦的领跑者项目的价格形成了鲜明的对比。

对施工质量以及设备要求最高的光伏领跑者基地EPC的中标价格最低,大约集中在4元/瓦左右。光伏扶贫的中标价格却高低不一,高者达到8.5元/瓦的中标价格,低者也在6元/瓦,新政带来的降本作用似乎并无太大体现。

虽说光伏扶贫可能是2018年仅剩的几个有限指标之一,国务院也有明文规定“不得负债建设、企业不能投资入股”,明确表示企业只能以EPC的方式参与光伏扶贫电站的建设,但这似乎并不妨碍企业以高报价的方式获得自己的利益。

相比于光伏扶贫以及领跑者来看,个别市政分布式光伏在没有屋顶租金的情况下,其EPC报价格高达12元/瓦,许多网友认为这个价格高的有些匪夷所思,在市场普遍低迷的情况下,为何扶贫和市政项目却能有如此高价,其中是否牵扯到某些利益集团呢?


小盒子从评论里总结了一些业内人士的看法:

1

项目规模大小影响项目系统成本

我们可以看到领跑者EPC项目容量共计200000KW,而市政分布式光伏电站约为62KW,光伏扶贫项目为992KW。领跑者项目容量远远大于剩余两个项目,因为项目规模大,从材料采购、施工成本、物流运输成本等方面有价格优势,且大项目资金成本也有优势。小盒子曾经分析过湖北4.1元/瓦的EPC项目,《4.1元/瓦中标!湖北150MW光伏项目EPC真的可以做么》,证明这个价格其实是投标各方都能接受的,并不如想象中那么低,而这次的领跑者项目因为项目容量大,虽然单价低,但是“薄利多销”,企业应该还是能够回本的。

而市政、扶贫项目,由于项目容量小,其系统价格普遍较高,加上前期开发设计和各种非技术成本,项目本身的成本也较高。一位在海南跑扶贫的负责人表示“组件2.3元、逆变器0.55元、支架0.6元、支架加固成本0.4元、人工0.6元、仓储分包0.4元,再加上线缆损耗等,系统成本就共计5元了。”高成本是导致扶贫、市政项目中标价高的原因之一。


2

与政府签署运维协议

在各项与政府合作的项目中,尤其是扶贫项目,中标企业需要与政府签署运维协议,一般需要5-7年,作为光伏电站的后期的“质保期”。若扶贫当地的光伏电站出现任何问题都需要企业去解决,而后期发电所得都给了扶贫对象,也就是说后期的5-7年的人力成本、光伏电站损坏的风险成本都是由企业承担,而在扶贫项目后期,企业没有运维收入的,不仅如此,还要接受定期的检查。因此光伏扶贫项目是一项长期的、后期有成本但无收入的项目。

3

项目各类资金问题

众所周知,与政府合作,资金发放时间是无法预计的。扶贫项目的付款方式一般都是需要企业先垫资,政府还有可能会有拖欠成本的行为,更有些扶贫项目需要购买保险,工程结束后还需要5%-10%的质保金等各类资金,企业的资金流转是一个很重要的问题,这可能也是光伏扶贫的项目单价才会高于其他项目的原因之一。


4

利益集团的勾结

当然也有部分网友也表达了其他的看法:为什么扶贫的价格这么高!当然是为了考核政绩和丰满某些人的腰包啦。也有网友认为做项目根本不需要好的质量,只需要打通和有关部门的关系即可拿下……

那么究竟为何中标价格如此悬殊,个中缘由您又有什么看法呢?

部分内容来源:北极星太阳能光伏网

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
广东太阳能协会副会长一行到访源光宝总部考察,开展项目合作洽谈来源:中华网 发布时间:2026-10-19 11:54:11

2026年10月9日至10日,广东省太阳能协会副会长、广东南亮新能源科技有限公司董事长陈铭波一行到访广东恒升新能源科技有限公司(旗下品牌“源光宝”)总部及福建厦门生产基地,开展考察与合作洽谈。双方围绕新能源投资、光伏项目联合开发及BIPV光伏支架采购等议题深入交流。恒升新能源重点介绍了源光宝新一代支架的核心技术:结构防水一体化、全装配免焊工艺、S350GD-ZM275锌铝镁高强钢材料及切口自修复防腐能力,并展示其在八大场景的应用成果与56项国家专利支撑。考察团实地观摩了冷弯成型、标准件生产及防水结构等环节,认可其规模化制造与品控能力。双方就多项合作达成初步共识,旨在推动光伏产业链高质量协同发展。(199字)

中核汇能150MW光伏项目重新报批!来源:黔西南州生态环境局 发布时间:2026-10-19 07:07:28

本文介绍了贵州省望谟县两个农业光伏电站项目因建设方案调整而进行环评重新报批的情况。其中,乐业农业光伏电站原于2024年3月获环评批复、5月开工,但因实际地形限制,部分原定地块不适宜布设光伏方阵,故优化调整了方阵位置,并在条件更适宜区域扩大了建设面积,构成“重大变动”,需重新履行环评审批程序;截至2026年9月,原批复范围已完工,新增用地尚未开工,正开展前期准备。同日,桑郎农业光伏电站也因类似原因发布重大变动环评文件。两项目均由望谟汇新能源有限公司建设,该公司为中核汇能贵州能源开发有限公司全资子公司,最终实控方为中核汇能有限公司。项目总装机150MW,总投资约7.21亿元,占地超320万平方米。

中电建安徽100MW渔光互补光伏项目公示!来源:芜湖市南陵县生态环境局 发布时间:2026-10-19 07:00:41

10月10日,安徽省芜湖市南陵县生态环境局公示了中电建南陵县许镇奎湖100MW渔光互补发电项目环境影响报告表。该项目位于南陵县许镇镇奎湖区域,总投资4.2亿元,占地约122.59公顷,由南陵县徽能新能源有限公司建设,实际控制方为中电建新能源集团股份有限公司。项目采用“分区发电、集中并网”模式,总装机容量100MW(直流侧达119.8MWp),拟安装190,164块单块功率630Wp的光伏组件。作为典型的渔光互补项目,其在保障渔业生产的同时开展光伏发电,兼顾土地复合利用与清洁能源开发。

河北华电90MW集中式光伏项目EPC招标!来源:光伏盒子 发布时间:2026-10-19 06:44:53

华电唐县90MW光伏项目EPC总承包启动招标,直流侧容量107.64MWp,配套220kV升压站及送出线路;计划2026年11月开工,2027年6月全容量并网;涵盖勘察设计、施工、设备采购(除核心设备外)、并网验收及智慧平台接入等全周期服务。

甘肃河西硅业200兆瓦光伏发电绿电直连项目来源:张掖市人民政府 发布时间:2026-10-19 06:32:38

甘肃河西硅业200兆瓦光伏发电绿电直连项目,旨在通过新建200兆瓦光伏电站,实现绿电对河西硅业二期硅基新材料生产线的直接供应,以满足其新增生产负荷需求。项目总投资7.09亿元,建成后预计年节约标准煤9.6万吨,减排二氧化碳18.25万吨、二氧化硫约960吨,兼具显著环境效益与节能成效;同时,每年可为地方财政新增贡献约1500万元。目前,项目实施方案已上报,因部分印证材料尚不完善,正处于修改补充阶段。该项目是推动高载能产业绿色低碳转型、探索“源网荷储”一体化模式的重要实践。(198字)

华润光伏项目EPC中标候选人公示来源:索比光伏网 发布时间:2026-10-16 13:47:15

10月13日,华润电力就曹妃甸石化产业基地绿色低碳能源光伏发电项目(EPC)工程I标段发布中标候选人公示,中建三局集团有限公司位列第一中标候选人,投标报价为4300万元。该项目直流侧装机容量为15兆瓦,据此折算单价约为2.867元/瓦。中标范围涵盖工程设计、采购、施工及试运行等全过程总承包工作,其中采购内容包括透明光伏组件,并延伸至组件的监造、运输与现场保管等环节。公示期为10月13日至10月16日。该标段是华润在曹妃甸石化基地推进绿色能源转型的重要配套工程之一。

重新报批!中核汇能300MW光伏项目公示来源:阳山县人民政府 发布时间:2026-10-16 09:21:44

本文介绍了中核阳山300MW农光互补光伏项目二次重新报批的审批前公示情况。该项目位于广东清远市阳山县小江镇五个行政村,装机容量仍为300MW,采用440Wp单晶硅组件及配套组串式逆变器、箱式升压变压器和220kV升压站等系统。因前期备案用地存在矿山、养殖场等障碍,导致约4560亩已批但未利用土地无法实施,项目需新增用地2029.4535亩,并调整选址范围,由原三村扩展为五村分区布局,升压站位置与规模保持不变。虽用地结构多次优化,总投资额(12.39亿元)及建设内容均未变动,本次属重大变动后的第二次环评重新报批。

华润40MW复合光伏项目开工!来源:赤壁市人民政府 发布时间:2026-10-16 09:20:33

10月13日,华润赤壁神山40MW复合光伏发电项目在湖北省赤壁市神山镇正式开工。该项目由华润新能源(赤壁)有限公司投资建设,总投资约1.3亿元,主要建设40兆瓦光伏场区及一座220千伏升压站,采用单块615瓦峰值的单晶双面光伏组件。作为神山镇推动绿色低碳发展与乡村振兴的重点工程,项目创新采用“农光互补”等复合开发模式,旨在盘活当地低效园地资源,提升土地综合利用效率。光伏电站设计运营周期为25年,建成后预计年均发电量达5405.05万千瓦时,兼具能源供给、生态保护与乡村产业协同发展的综合效益。

云南255MW光伏项目二次竞配来源:永德县发展和改革局 发布时间:2026-10-15 13:54:02

本文是云南省永德县关于2025年第三批新能源项目(二次)市场化竞配的磋商公告。公告依据云南省发改委、能源局多项政策文件,面向社会公开遴选投资主体,开发总规模255MW的光伏项目。项目分为两个标段,允许企业单独或联合参与;明确要求开工后1年内全容量并网,开发期25年,期满无偿收回;上网电价执行云南省及国家最新市场化定价政策,并强调项目须具备电网调节能力。竞配企业须具备合法资质、良好信用与财务能力,严禁倒卖指标、转包分包等行为,且对未按期开工等违约情形设定了严格退出与赔偿条款。磋商文件获取及响应截止时间、地点、监督部门等程序性事项亦一并公布。

12天高效交付!弘元绿能助力华电腾格里河西新能源基地80万千瓦光伏项目建设来源:弘元绿能 发布时间:2026-10-15 06:39:35

弘元绿能12天高效交付华电甘肃腾格里沙漠80万千瓦光伏项目320MW组件,彰显全产业链协同与紧急履约硬实力。文章揭秘其快速响应机制与沙戈荒基地供应保障能力,并预告10月22日兰州“新能源大基地+算电协同”零碳大会。

墨江龙坝205MW光伏项目全容量并网投运 绿色动能赋能“双碳”目标来源:墨江发布 发布时间:2026-10-15 06:28:58

中广核墨江龙坝205MW光伏项目于2026年9月20日实现全容量并网投运,标志着该项目正式投产运营。项目自2025年9月17日开工,历时一年,历经升压站受电(2026年2月8日)、首批单元试运行等关键节点,如期完成建设目标。建设过程中,地方政府与项目方协同攻坚,通过逐户协调化解租地矛盾,并采取“雨天备料、晴天上人”等弹性施工策略应对雨季挑战,保障工程进度。项目在带动地方发展方面成效显著:累计吸纳当地劳动力约5000人次,促进劳务增收约500万元;优先采购本地建材与服务,拉动相关产业增收约1200万元,有力支撑了墨江县绿色能源转型、“双碳”目标落实及乡村全面振兴。(199字)
