5.31后各地光伏电站平价上网投资盈亏分析

来源:中建光伏研究院发布时间:2018-06-15 09:14:41

各地光伏电站平价上网投资盈亏分析

“531”后光伏迈开了进入平价上网时代的步伐,光伏产业链全线进入降价竞争的市场。那么到底要降价到什么程度,没有了补贴的各地的光伏发电站才能有投资价值呢?本人根据全国各主要有代表性的地区和城市的太阳能辐射资源,分别按照平均0.3,0.4和0.5元的上网电价做了计算机盈亏模拟分析。结论如下:

1、格尔木

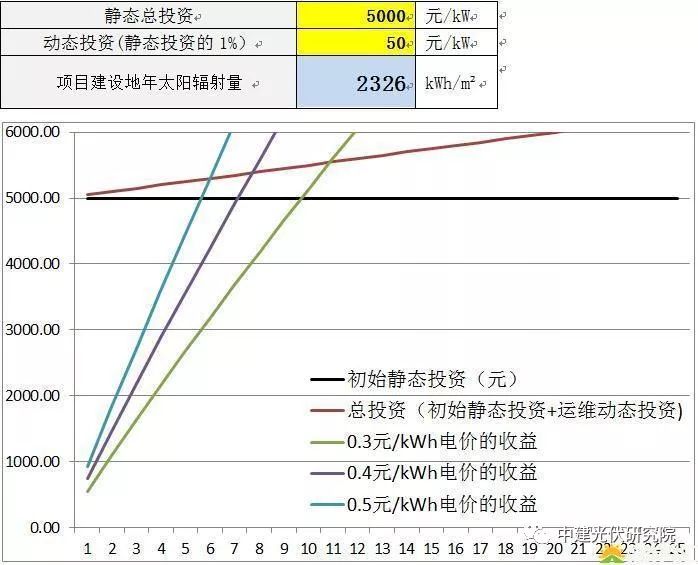

格尔木的太阳能资源很好,光伏电站造价在每千瓦5000元左右,可以完全实现无补贴标杆电价(0.3元/kWh)上网。投资回收期月10年,如果按0.4元电价上网,则回收期约7-8年,按0.5元则只需6-7年。

2、酒泉

静态总投资4500元/kW

动态投资(静态投资的1%)45元/kW

项目建设地年太阳辐射量2072kWh/m²

(图略,详细信息请下载附件原件)

酒泉的光伏电站造价在每瓦4500元左右,可以完全实现无补贴标杆电价(0.3元/kWh)上网。投资回收期月10-11年,如果按0.4元电价上网,则回收期约7-8年,按0.5元则只需5-6年。

3、兰州

静态总投资4000元/kW

动态投资(静态投资的1%)40元/kW

项目建设地年太阳辐射量1675kWh/m²

(图略,详细信息请下载附件原件)

兰州附近的光伏电站造价在每千瓦4000元左右,可以完全实现无补贴标杆电价(0.3元/kWh)上网。投资回收期月11-12年,如果按0.4元电价上网,则回收期约7-8年,按0.5元则只需6-7年。

4、太原

静态总投资4000元/kW

动态投资(静态投资的1%)40元/kW

项目建设地年太阳辐射量1619kWh/m²

(图略,详细信息请下载附件原件)

太原附近的光伏电站造价在每千瓦4000元左右,可以完全实现无补贴标杆电价(0.3元/kWh)上网。投资回收期月11-12年,如果按0.4元电价上网,则回收期约8-9年,按0.5元则只需6-7年。

5、济南

静态总投资3500元/kW

动态投资(静态投资的1%)35元/kW

项目建设地年太阳辐射量1480kWh/m²

(图略,详细信息请下载附件原件)

济南附近的光伏电站造价在每千瓦3500元左右,可以完全实现无补贴标杆电价(0.3元/kWh)上网。投资回收期月10-11年,如果按0.4元电价上网,则回收期约7-8年,按0.5元则只需6-7年。

6、合肥


合肥附近的光伏电站造价在每千瓦3000元左右,可以完全实现无补贴标杆电价(0.3元/kWh)上网。投资回收期月10年,如果按0.4元电价上网,则回收期约7年,按0.5元则只需5-6年。

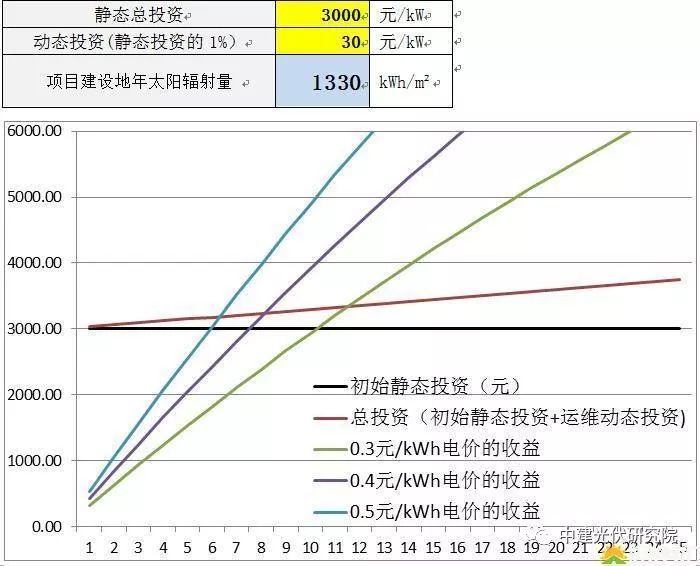

杭州附近的光伏电站造价在每千瓦3000元左右,可以完全实现无补贴标杆电价(0.3元/kWh)上网。投资回收期月11年,如果按0.4元电价上网,则回收期约8年,按0.5元则只需6年左右。

实际上,目前国内的光伏电站造价基本还在每千瓦6000-7000元,在我国中东部地区要达到无补贴平价上网需要将电站造价降到每千瓦3000元的水平,这个目标可能还有较大的难度,这需要光伏组件、逆变器等部件企业做出努力,还需要电站建设的企业付出降低企业利润等努力。

索比光伏网 https://news.solarbe.com/201806/15/289072.html

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
1.92亿欧元!EBRD投资531MW光伏电站来源:索比光伏网 发布时间:2025-12-01 15:44:11

11月27日,欧洲复兴开发银行(EBRD)宣布向以色列可再生能源企业Nofar Energy提供1.92亿欧元融资,用于支持其在罗马尼亚东南部开发三座总装机容量达531兆瓦的光伏电站。

投资约1.12亿美元!宜家将于印度投建210MW光伏电站来源:索比光伏网 发布时间:2025-11-26 11:16:39

近日,德国太阳能开发商ibvogt与瑞典宜家集团投资部门IngkaInvestments达成战略合作,将在印度拉贾斯坦邦比卡内尔推进一座210MW太阳能项目。该项目是Ingka在印度的首个可再生能源投资,也是其兑现100亿印度卢比在印新能源投资承诺的关键举措。对于Ingka而言,该投资契合其全球可持续发展战略——2030年前实现全球价值链100%使用可再生能源,相关累计投入已达86.5亿美元。

136号文后,光伏支架龙头安泰科如何为光伏电站项目破局来源:安泰科能源股份 发布时间:2025-11-03 13:38:49

面对成本问题,安泰科引入“全生命周期亩产效益”分析模型。安泰科的实践表明,破局之道在于向内追寻,锤炼核心能力。安泰科,正是这样一位领跑者,以其前瞻布局和扎实行动,为整个光伏电站行业的破局与新生贡献着龙头价值。

新城市:拟投资2.5665亿建设100MW分布式光伏电站等来源:索比光伏网 发布时间:2025-10-20 09:16:00

10月20日,深圳市新城市规划建筑设计股份有限公司发布关于使用部分募集资金投资建设新项目的公告。公司全资孙公司新城市(深圳)能源科技有限公司拟建设建筑绿能及零碳园区规划建设项目,项目拟投资金额2.5665亿元,项目建设周期为11年,包括建设期1年,运营期10年。项目建设内容分为固定资产投资和无形资产投资两项。

国能、华能、国电投、华电、大唐等七大央企光伏电站投资逻辑转向!来源:索比光伏网 发布时间:2025-08-15 17:05:19

索比光伏网通过梳理国能、华能、国电投、华电、大唐、中石油、中核等七家央企的年中闭门会议纪要时看到,当前行业核心矛盾已从“争夺项目指标”转向“收益风险防控”。国家电投、中石油通过设立新能源SPV公司,实现与主业财务隔离,防止单一项目亏损引发集团级波动。2025年下半年,既是央企光伏电站的“考验期”,也是行业格局的“重塑期”。

时璟丽:531后,“稳规模、稳预期、稳投资、稳收益”成核心挑战来源:索比光伏网整理 发布时间:2025-07-25 16:40:28

消纳是新能源入市后的核心关键,较机制电量占比更重要。

需求大变!中能建、国能、华能、三峡、国电投、中电建、华电、华润,八大电力央企上半年支架招标背后来源:索比光伏网 发布时间:2025-07-15 17:02:23

自136号文落地以来,新能源全面进入电力市场化交易,给光伏行业发展带来了深刻的影响。电力央企对光伏电站的投资测算调整作为当下新能源投资的主力军,国能、三峡、华能、大唐、国家电投等头部电力央企,针对新能源

中来的底线:质量,没有妥协项来源:索比光伏网 发布时间:2025-07-14 17:34:59

“低价换市场”,正将光伏行业拖入深渊。冰冷的第三方检测数据揭示残酷现实:某央企电站中,低价组件的实际衰减率远超技术协议标准,组件质量隐患丛生。价格战阴影下,性能失守正在透支行业的未来信用。7月3日,工信

海南“136号文”:机制电价竞价上限0.4298元/千瓦时,增量陆上风光项目执行12年!(征求意见)来源:光伏头条 发布时间:2025-07-11 11:49:43

光伏头条获悉,7月10日,海南省发展和改革委员会就《关于海南省深化新能源上网电价市场化改革的实施方案(征求意见稿)》公开征求意见。

电建西北院中标华能1GW迁址海上光伏项目可研及勘察设计来源:光伏們 发布时间:2025-07-11 11:24:15

近期,华能山东分公司莱州土山镇1000兆瓦海上光伏发电项目可研及前期专题、勘察设计(预招标)中标结果公示,中国电建集团西北勘测设计研究院有限公司以15800000元投标报价获得该项目。

尚德TOPCon三剑客:户用、工商业、电站场景的绿色能源解决方案来源:尚德电力 发布时间:2025-07-11 09:29:30

当碳中和浪潮重塑能源格局,光伏组件已从基础发电单元蜕变为深度场景化的能源中枢。凭借24年技术深耕,尚德电力以N型TOPCon技术矩阵为基石,针对户用屋顶、工商业厂房、大型电站三大核心场景,打造出久经市场验证的高效产品组合——让每一缕阳光在特定场景中释放极致价值。
