2026年光伏电站投资格局解析:60GW项目拟并网,中石油、大唐、华电领衔

来源:光伏們发布时间:2026-01-15 09:30:23

随着各省陆续完成机制电价竞价工作,梳理纳入机制电价的项目清单,可以窥见136号文推动新能源全面入市的首个完整年度下,2026年的光伏电站投资企业、重点区域以及市场规模等关键指标。

截止目前,已有超20省市明确入围机制电价的项目清单,尚有山西、广西、河南、山东、浙江、贵州未完成2026年机制电价竞价工作,云南则未公开具体项目清单。

从当前已经明确的项目清单来看,入围机制电价的集中式光伏项目规模总计约56GW左右,考虑到部分未公开名单的省份,2026年已经可以锁定约60GW的地面光伏新增装机。叠加不纳入机制电价竞争的风光大基地以及沙戈荒基地项目,2026年集中式光伏领域预计仍能保持80~100GW左右的新增装机;如果按照往年集中式与分布式大致保持在1:1的增长比例话,预计2026年全年光伏新增装机可能会落在160~200GW左右。

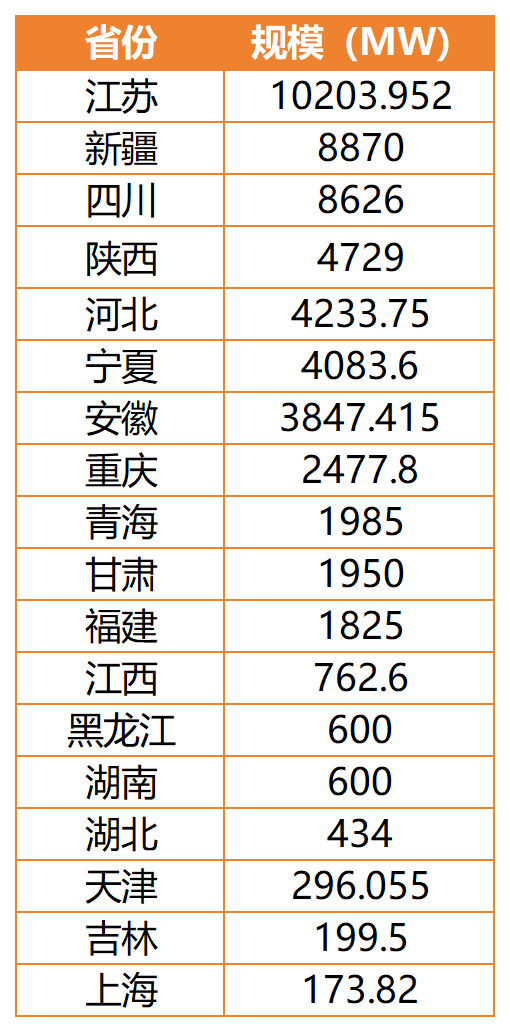

上表仅截取300MW以上企业,仅供参考

业主梯队变化:央企领衔、地方国企壮大

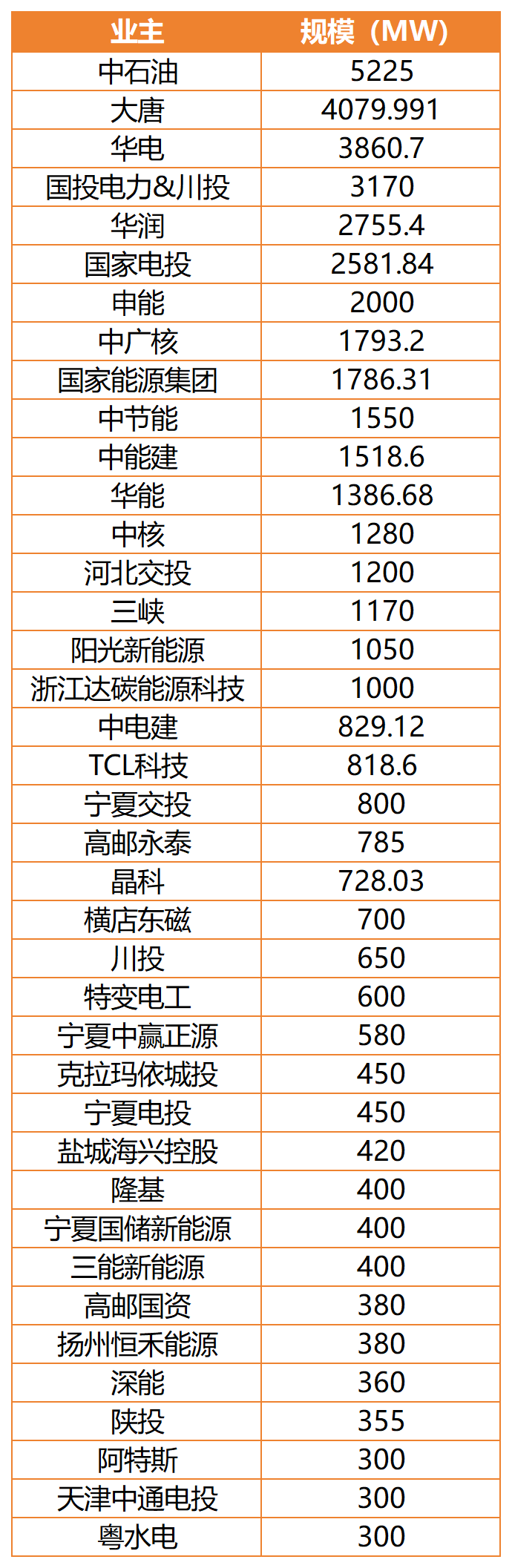

从业主端来看,央国企仍稳居2026年光伏电站投资的第一梯队,其中,中石油、大唐、华电、国投电力以超3GW的规模领先榜单;其次则是老牌的国家电投、华润、中广核、国家能源集团、华润等央企。

可以看到的是,与过去几年由国家电投、华能、三峡等霸榜的光伏开发指标榜单相比,此次机制名单变化明显,这也映射出各集团在光伏开发策略上的调整。

值得一提的是,华能作为五大电力央企之一,本次进入机制电价清单的集中式光伏项目不足1.5GW,但华能在云南则有着深度布局,其“十四五”期间累计在云南获取的光伏指标规模则接近15GW。不过,由于云南未公开机制电价清单的具体项目信息,所以华能入围机制电价的光伏体量尚无法统计完整。

另一个变化是,相较于此前央企独大的局面,地方国企主导的第二梯队力量正逐渐壮大,例如申能、川投、河北交投、宁夏交投等。

此外,民营企业仍是阳光新能源、特变、林洋、晶科科技等领衔,TCL科技则是后来居上者,而此前的正泰、协鑫等主流投资民企入围集中式光伏机制电价清单的项目则寥寥无几。

区域分布:江苏、新疆、四川领衔

从项目分布来看,江苏省入围的项目规模最高达到了10GW以上,不过江苏省入围机制电价项目清单未明确具体的并网时间(2025年还是2026年),故可能存在一定误差。其次,新疆、四川入围的集中式光伏项目规模达到了8GW以上,陕西、河北、宁夏达到了4GW以上,重庆、青海、福建、甘肃等在均达1GW以上。其余已经公布机制电价竞价结果的省份,比如广东、海南等则没有集中式光伏项目入围。


根据集中式光伏项目的入围情况来看,结合机制电价情况以及各省的指标下发、并网以及限电情况,可以粗略评估各省光伏投资开发的竞争力度,但每个省份的情况各不相同。

譬如,江苏省无论是机制电价以及机制电量均相对较高,限电情况也基本处于全国较低水平,从投资优先级来看,显然是竞争力度较大的区域。根据光伏們此前了解到的信息,即便在136号文下发后,某市县级渔光互补项目招商仍保持了0.1元/瓦以上的资源费。

新疆同样作为入围规模较高的区域,“十四五”以来累计下发了超100GW的地面光伏指标,而“十四五”期间光伏新增规模约70GW,这意味着仍有超30GW的光伏项目尚未落地,仅存量项目的竞争或已足够激烈。对比其2025年与2026年光伏项目机制电价竞价结果来看,其电价降幅超36%,但为了保障投资,新疆新能源机制保障比例反而从2025年的50%提高到了80%。

尽管如此,新疆新能源开发的积极性仍然堪忧,某深耕新疆的开发人员告诉光伏們,“今年新疆的光伏电站基本没有企业投资了,风电的开发积极性也在下降,在3000小时的资源下,业主对于风电建设成本的接受度从原本的5元/瓦降到了现在3元出头一点”。有央企投资商透露,其投资建设的光伏电站,北疆限电达到了30%~40%,而南疆则达到了50%以上。

多个不利因素的叠加也使得央国企投资商在今年以来大规模放弃了新疆的光伏指标,今年以来新疆被放弃的光伏指标达到了7GW左右。

对比四川同样超8GW的入围规模,其存量项目规模相对较少,而0.373元/度的机制电价也高于全国平均水平。尽管部分电网断面区域也有超过20%的限电,但综合下来,其资源情况仍要优于新疆。

类似的陕西、安徽、重庆、河北等中规中矩的区域,即使在电价、土地、限电等各方面均不够突出,但情况较为均衡,无论是项目开发还是后续的电价竞争均相对“温和”。

尽管有相关数据支撑,但光伏行业仍存在诸多无法预测的因素,面对136号文执行首年以及迈入“十五五”的第一年,光伏行业能否适应全面入市的变化,仍待时间给出具体答案。

责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
宁夏拟废止100MW光伏项目,涉及大唐集团来源:中卫市发展和改革委员会 发布时间:2026-10-29 09:22:20

宁夏中卫市发改委于10月27日发布公示,拟清理废止一批不具备建设条件的已备案未开工新能源项目,旨在推动新能源产业高质量发展、提升土地等资源利用效率。此次清理依据《企业投资项目事中事后监管办法》,由市、县(区)两级发改部门联合开展核查。经核实,大唐集团下属的大唐中宁喊叫水100MW光伏复合发电项目(2022年备案)因长期未开工,且不再具备继续实施的建设条件,被列为拟废止对象。该项目位于中宁县喊叫水地区,属光伏复合类型,规划装机容量100兆瓦。公示期结束后,如无异议,该项目将正式退出备案管理序列。此举是中卫市优化新能源项目布局、强化事中事后监管的重要举措。

总投资4.9亿元!华电160MW光伏项目公示来源:重庆市潼南区生态环境局 发布时间:2026-10-26 09:53:17

重庆市潼南区生态环境局于10月16日受理两个华电复合光伏发电项目环评文件。两项目均由重庆市潼南区华电新能能源有限公司投资建设,均采用“光伏+农业种植”模式。其中,米心项目总投资1.32亿元,装机容量80MW(直流侧104.32MWp),位于米心镇、玉溪镇;玉溪项目总投资3.57亿元,装机容量79.99MW(直流侧106.5MWp),位于玉溪镇、群力镇。两项目合计总投资约4.9亿元,总装机规模近160MW,均拟采用单晶655Wp双面光伏组件,按不同容量分设多个光伏方阵,并配套相应升压变电站。项目建设周期均为12个月。

广州发展拟斥资超7.33亿元建设重庆黔江200MW集中式光伏项目来源:索比光伏网 发布时间:2026-10-22 09:20:32

广州发展(600098.SH)公告拟由全资子公司广州发展新能源集团投资约7.33亿元,在重庆黔江建设城东200MW/262MWp地面集中式光伏项目。该项目是公司优化新能源产业布局、推动新能源业务高质量发展的关键举措。选址黔江旨在拓展西南地区新能源项目版图,通过规模化开发提升区域运营效率,降低单位运营成本。项目建成后,将增强公司在西南地区的装机规模与资源整合能力,支撑新能源板块的持续稳健增长。本次投资属公司正常经营决策,不构成关联交易,亦不构成重大资产重组。

河北华电90MW集中式光伏项目EPC招标!来源:光伏盒子 发布时间:2026-10-19 06:44:53

华电唐县90MW光伏项目EPC总承包启动招标,直流侧容量107.64MWp,配套220kV升压站及送出线路;计划2026年11月开工,2027年6月全容量并网;涵盖勘察设计、施工、设备采购(除核心设备外)、并网验收及智慧平台接入等全周期服务。

福建漳州市:累计获批集中式光伏电站项目47个、总装机规模6423MW来源:漳州发改委 发布时间:2026-10-14 09:08:34

福建漳州市依托本地清洁能源资源禀赋,以建设能源枢纽为目标,系统推进光伏产业发展。文章围绕“资源开发、龙头招商、服务赋能”三大路径展开:一是统筹集中式与分布式光伏开发,已累计获批集中式光伏项目47个、总装机6423MW,其中12个并网投产(879MW),获批与投产规模均居全省首位;二是以旗滨光伏玻璃等龙头企业为牵引,精准招引逆变器、支架、储能等配套企业,构建覆盖制造、应用、出口的光伏先进制造集群,强化对国内及东南亚市场的供应链支撑;三是强化全周期服务,推动安泰新能源等企业贯通“资源—制造—应用”链条,促进产业向高附加值环节升级。下一步将持续补链、延链、强链,加快培育具有区域竞争力的光伏产业集群。

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

国家电投拟中选!黑龙江安达零碳园区绿电项目建设方案及投资主体项目中标候选人公示来源:黑龙江省公共资源要素交易服务平台 发布时间:2026-10-10 09:36:41

安达零碳园区绿电项目建设方案及投资主体项目于10月8日公示中标候选人,国家电投集团黑龙江新能源有限公司位列第一。该项目依托黑龙江绥化安达经济开发区精细化工产业园——首批国家级零碳园区之一,旨在通过自建可再生能源设施实现园区绿色电力供应。中标主体须自筹资金,统筹规划建设风电、光伏及配套储能系统,并接入园区增量配电网,确保2027年起绿电直供比例超50%、绿电消费率达100%(含绿证交易补充),且不向国家电网反送电。用户侧综合电价原则上不超0.55元/千瓦时。项目按整体规划、分期实施推进,首期工程须于2027年12月31日前投运,后续建设将依据园区负荷发展动态调整。(199字)

云南能投:子公司拟投资3.53亿元建设马鹿光伏项目来源:云南能投公告 发布时间:2026-10-10 09:17:49

云南能源投资股份有限公司于10月10日发布公告,宣布其子公司华坪云能新能源有限公司拟投资建设马鹿光伏发电项目。该项目额定装机容量8万千瓦,总投资约3.53亿元,其中20%为资本金,其余通过银行贷款等债务方式筹措。项目已纳入云南省2025年第二批新能源开发建设清单,选址于丽江市华坪县永兴傈僳族乡马鹿村与思木村附近,计划工期8个月。建成后,预计多年平均上网电量达1.29亿千瓦时,年等效满负荷利用小时数约1339小时,资本金财务内部收益率为6.81%。

大唐坝溜光伏项目全容量并网来源:大唐集团 发布时间:2026-09-30 11:37:25

大唐云南公司滇中新能源事业部承建的坝溜光伏发电项目于9月21日实现全容量并网发电。该项目位于普洱市墨江县那苏村,装机容量30兆瓦,配置9个光伏阵列及1座35千伏开关站,占地约815亩。投产后年均发电量达5431.61万千瓦时,等效利用小时数1322.87小时,每年可节约标准煤1.59万吨、减排二氧化碳4.35万吨。项目创新采用“茶光互补”模式,实现板上发电、板下种茶,推动新能源开发与地方茶产业协同发展。建设过程中,团队聚焦安全、质量、进度与党建,通过倒排工期、挂图作战等方式,有效攻克沟通协调、手续办理和交通管控等难点,保障项目如期投运。

中企在阿塞拜疆投资建设的大型光伏项目正式并网来源:新华社 发布时间:2026-09-23 08:55:35

由寰泰能源投资建设的阿塞拜疆戈布斯坦100兆瓦光伏电站于9月16日在巴库正式并网。该项目位于加拉达格区,安装约20万块太阳能电池板,配套建设一座110千伏升压站,年发电量预计达2亿千瓦时,可节约天然气约4500万立方米、减少碳排放约9.7万吨。作为中阿能源合作的重要成果,项目恰逢两国自2025年建立全面战略伙伴关系后务实合作深化期。阿塞拜疆总统阿利耶夫在并网仪式上肯定可再生能源合作成效,强调该领域已成为双边合作亮点,并表示欢迎更多中国企业赴阿投资绿色能源项目。此举亦契合阿方加速能源转型、提升绿色电力出口能力的国家战略。

安徽蚌埠市第一批19个超期未并网项目拟被清理来源:蚌埠市淮上区政府网 发布时间:2026-09-11 08:44:44

安徽蚌埠市淮上区发改委于2026年9月10日发布公告,拟清理第一批共19个超期未并网的分布式光伏项目。依据安徽省能源局相关文件要求,凡完成备案并取得电网接入意见后12个月内未建成并网的项目,须予以清理。本次公示项目均截至2026年7月1日已满12个月仍未并网,且均已取得接入意见。公示期为9月10日至17日,期间可提出异议;期满后将正式终止其业务流程。此外,蚌埠市将建立常态化清理机制:对低压(380V)项目,接入意见满6个月未建成即启动清理;对高压(10kV及以上)项目,则以满12个月为清理时限,后续按月分批推进。
