绿色拥抱世界 科技引领未来——隆基乐叶PERC双面组件引领数字化时代光伏新风向

来源:索比光伏网发布时间:2018-02-06 09:11:17

竹外桃花三两枝,春江水暖鸭先知。5G、云计算、物联网、人工智能等新兴技术正在加速能源行业的数字化转型,如何有效提升系统效率与电站运维效率、安全可靠地提升电站发电量成为能源行业数字化的重要风向标。各大光伏组件厂商也一路致力创新、助力数字化,在行业数字化浪潮中一路领跑。

随着补贴退坡加速及平价上网渐行渐近,在降本这一核心任务不变的同时,追求高效成为光伏产业链的主旋律。而在光伏组件环节,双面组件无疑成为当下高效组件的最佳代名词,成为领跑企业的“必杀技”。

近日,在全国领跑者现场交流会上,隆基乐叶光伏技术有限公司产品总监王梦松先生在会上做了《PERC双面组件----最低度电成本解决方案》的主题演讲,向与会嘉宾与行业专家详细介绍了隆基PERC双面组件技术在提升组件发电量、降低度电成本(LCOE)、推进平价上网等方面的重要推进作用,展示了隆基乐叶对光伏领先科技趋势的敏锐洞察,领跑新一轮光伏组件科技潮流。

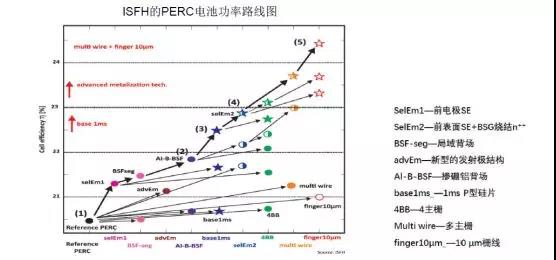

回顾2017,隆基乐叶与晶科先后四次打破光伏行业世界纪录。 2018年1月18日,第三方认证测试机构TüV南德(TüV-SüD)测试宣布,隆基乐叶60型高效PERC组件光电转换效率达到20.41%,创造了新的单晶PERC组件转换效率世界纪录。此次会上,据王梦松先生介绍,常规单晶电池转换效率在20%左右,而叠加了PERC技术后,行业目前单晶电池转换效率可提升至21.2%以上,而双面PERC技术则可将综合转换效率进一步提升至23.3%。ISFH的电池组件功率图上可以看出,PERC的转换效率在稳步提升,未来可预期的三年之内,量产的平均效率可以超过23%,研发端效率则接近24%,三到五年之内PERC都会是光伏行业最具性价比的技术解决方案。


综合功率上,双面PERC组件在不同的应用场景中有5%到25%不等的发电增益,取不同环境的平均值,正面功率300W的双面组件综合功率也相当于330W,PERC技术可以在在不增加制造成本的情况下大幅提高系统发电量、降低度电成本。从产量数据来看,2017下半年,隆基乐叶60片电池组件300W及以上PERC组件产出比例高于90%,隆基在行业内率先进入300W时代;2018上半年,隆基乐叶将22%效率电池技术导入生产基地,将组件功率提升到310/315W水平, 正式宣告行业进入并巩固了300W时代。

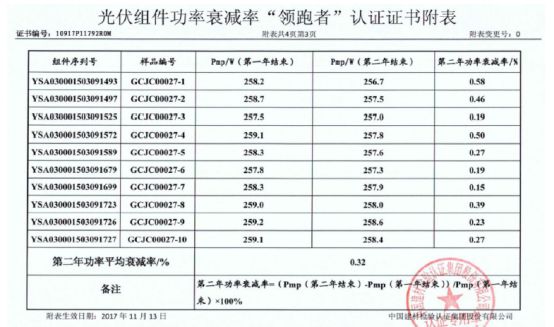

隆基乐叶组件的低衰技术也在业内大幅领先。借助单晶PERC技术与低衰技术,隆基推出了Hi-MO系列产品,RETC实验室测试结果表明,60kWh光衰在0.02~0.45%范围内;此外,Hi-MO2双面组件凭借双玻+POE+边框的组件设计,可提供0.45%/年的功率质保。在国检集团(CTC)海南基地实证项目中,经过2年户外曝晒,隆基乐叶组件第二年的功率衰减率仅为0.32%。



同时,PERC组件具有更好的低辐照性能和温度系数表现。在不同的辐照情况下,PERC单晶的转换效率均相较于多晶和常规单晶均处于最高水平,阴雨天早晚时段的发电量优势尤为明显。温度系数上比常规电池表现也更加优异,大幅度降低了由于温度上升造成的系统的发电量损失。

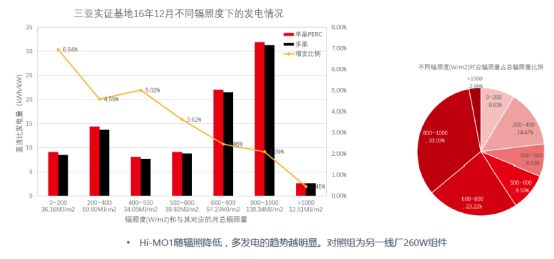

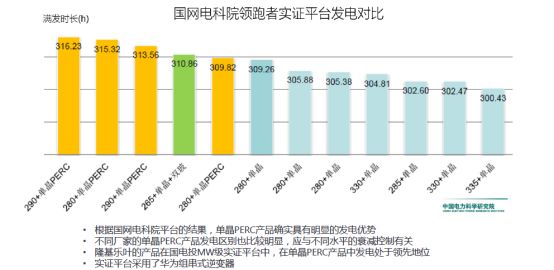

中国电气院国家重点实验室三亚实证基地实验数据显示,对比单晶PERC和两块常规多晶组件,PERC单晶组件的单瓦发电量平均高出4.07%和2.93%。对应的不同的辐照度、尤其是低辐照下,组件的发电量的提升更加明显,200W/m2辐照度以下可以提升6%,在400-500W/m2范围内以上则提升5%,有效印证了PERC单晶在弱光情况下的优异发电性能。

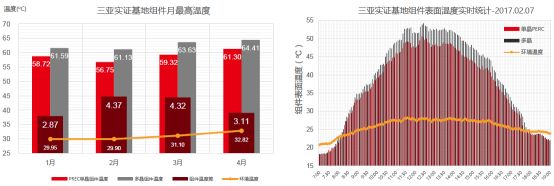

光伏电站中,工作温度和温度系数造成的发电量损失平均可达1%以上,如何最大程度降低温度对组件性能的影响也是业界的一个重要关注点。三亚实证项目同时显示,隆基乐叶PERC单晶组件比多晶组件的平价工作温度可以低3-4oC。


在此基础上,隆基乐叶PERC双面组件还集成了双玻技术、采用带边框设计、POE封装等技术,在系统端减少了安装和运输环节的破损,便于系统的安装,同时非常方便配合跟踪系统进一步保障了系统安全性。

隆基乐叶与华为智能光伏在新疆宣力(高纬度、戈壁)、大庆(高纬度、雪地)、湛江南山(低纬度、水面)、蒲城(中纬度、草地)等4个项目中开展了“双面PERC组件+华为智能组串式逆变器”的实证,用以验证双面发电组件与高效单晶组件在不同场景(维度、地表形式、光照强度等)下的发电量对比,实证量化双面发电组件与智能组串式逆变器的优势。项目数据表明,在与智能光伏组串式逆变器的配合下,因为华为智能组串式逆变器具有多路MPPT、效率高、跟踪精度高、交直流检测精度高、安全可靠的特点,可以有效解决组件背面失配的问题。在草地、水泥、黄沙、铝箔、白漆等不同的地面情况下均明显有不同程度增益,以水泥地为例,增益达14%。

综合来看,PERC双面组件结合华为组串式逆变器、跟踪支架系统,发电量可以提升10%以上,整体投资收益率可以增加4%-5%,可以推动一类地区2020年上网度电成本降低到0.3元以下,这将意味着绿色能源平价上网时代的真正来临。

以绿色拥抱世界,用科技引领未来。隆基乐叶携全球领先的PERC双面组件技术并凭其超群的行业洞察引领光伏行业大步向前,走向数字化、智能化、平价化,大力推动能源数字化转型。智能时代正在来临,光伏行业的数字化、科技创新如火如荼,让我们共同助力光伏行业的“蒌蒿满地芦芽短,正是河豚欲上时”。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
通威太阳能科技金堂基地获评“重服务守信用AAA企业”,以优质服务赋能光伏产业高质量发展来源:通威股份 发布时间:2026-10-15 06:32:12

通威太阳能金堂基地获“重服务守信用AAA企业”认证,继多项AAA信用认定后再添权威背书。作为西南首家GW级光伏组件基地,其TNC3.0系列组件具备90%双面率、优异弱光与遮挡防护性能,显著降本增效,彰显服务力、信用力与产品力三重优势。

墨江龙坝205MW光伏项目全容量并网投运 绿色动能赋能“双碳”目标来源:墨江发布 发布时间:2026-10-15 06:28:58

中广核墨江龙坝205MW光伏项目于2026年9月20日实现全容量并网投运,标志着该项目正式投产运营。项目自2025年9月17日开工,历时一年,历经升压站受电(2026年2月8日)、首批单元试运行等关键节点,如期完成建设目标。建设过程中,地方政府与项目方协同攻坚,通过逐户协调化解租地矛盾,并采取“雨天备料、晴天上人”等弹性施工策略应对雨季挑战,保障工程进度。项目在带动地方发展方面成效显著:累计吸纳当地劳动力约5000人次,促进劳务增收约500万元;优先采购本地建材与服务,拉动相关产业增收约1200万元,有力支撑了墨江县绿色能源转型、“双碳”目标落实及乡村全面振兴。(199字)

岳西举行光伏板绿色回收加工项目签约仪式来源:岳西发布 发布时间:2026-10-15 06:27:47

10月13日,安徽省岳西县与上海博华晟新资源循环有限公司签署光伏板绿色回收加工项目合作协议。该项目拟建设废旧光伏组件专业化回收处理产线,建成后可实现年处理5万吨废旧光伏板,显著提升区域光伏废弃物资源化利用水平。签约双方立足各自优势:企业具备技术与市场基础,岳西县拥有发展空间和产业配套条件。县委书记吴爱德强调,合作须坚持绿色、环保、安全、可持续原则,严守生态与安全底线,加速核心技术转化,兼顾经济效益与生态效益。项目旨在完善新能源产业链闭环,增强县域绿色低碳循环发展能力,助力国家“双碳”战略落地。(198字)

杭州年产2GWN型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)来源:杭州自然资源局 发布时间:2026-10-15 06:25:14

杭州市规划和自然资源局于10月14日发布《西政工出〔2023〕3号年产2GW N型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)》公告,对已批准的项目建设方案进行局部调整。该项目由格普光能(杭州)有限公司建设,计划于2026年10月15日至24日间实施。主要修改内容包括:优化机动车与非机动车停车位配建数量;将4.1W/40厂房建筑高度由原52.3米调整为56.6米,并同步调整9层、10层屋顶层高;在2#楼10层屋面新增庭院设计。调整系因实际建设需求变化而提出,旨在完善功能布局与空间利用,确保项目符合“未来工厂”智能化、绿色化建设要求。

深化产业交流 拓展光储合作新空间 | 尚德走访马来西亚顶级手套集团来源:尚德太阳能 发布时间:2026-10-14 10:27:39

尚德走访全球最大橡胶手套制造商顶级手套,探讨光储一体化在高耗能制造业的应用。对方已建11.19MW光伏,目标三年增30%;双方聚焦光伏+储能协同优化工业用电曲线、提升绿电自用率,共谋马来西亚工业低碳转型新路径。

福建漳州市:累计获批集中式光伏电站项目47个、总装机规模6423MW来源:漳州发改委 发布时间:2026-10-14 09:08:34

福建漳州市依托本地清洁能源资源禀赋,以建设能源枢纽为目标,系统推进光伏产业发展。文章围绕“资源开发、龙头招商、服务赋能”三大路径展开:一是统筹集中式与分布式光伏开发,已累计获批集中式光伏项目47个、总装机6423MW,其中12个并网投产(879MW),获批与投产规模均居全省首位;二是以旗滨光伏玻璃等龙头企业为牵引,精准招引逆变器、支架、储能等配套企业,构建覆盖制造、应用、出口的光伏先进制造集群,强化对国内及东南亚市场的供应链支撑;三是强化全周期服务,推动安泰新能源等企业贯通“资源—制造—应用”链条,促进产业向高附加值环节升级。下一步将持续补链、延链、强链,加快培育具有区域竞争力的光伏产业集群。

安徽出台行动方案 全链条保护光伏和新型储能产业知识产权来源:安徽省市场监督管理局 发布时间:2026-10-14 09:01:32

安徽省出台《加强先进光伏和新型储能产业知识产权保护行动方案(2026–2027年)》,聚焦光伏与新型储能两大战略性新兴产业,实施覆盖创造、运用、保护、管理、服务全链条的知识产权保护举措。方案以破解行业“内卷式”竞争、支撑“1188”现代化产业体系和“三地一区”建设为目标,提出到2027年完善知识产权治理体系、扩大高价值专利布局、提升海外风险应对能力等具体目标。重点任务包括:强化前沿技术领域核心专利储备,优化专利预审服务并推行“一企一策”精准指导;健全产业链全环节风险监测与预警机制;构建行政、司法、调解、仲裁协同保护格局;推动专利开放许可、专利池建设及成果转化落地;加强海外维权援助与商标品牌培育;并系统开展企业知识产权人才培训与能力建设。(199字)

安徽一光伏企业“讨债”来源:索比光伏网 发布时间:2026-10-14 08:51:29

安徽旭合新能源科技有限公司(蓝丰生化控股子公司)因货款纠纷,向南京仲裁委员会申请仲裁,向北京银燕涵海智慧科技有限公司追索欠款。双方于2025年4月签订光伏组件购销合同及补充协议,后于2026年5月6日达成还款协议;旭合科技已依约完成全部组件发货义务,但北京银燕未按期支付货款,截至仲裁申请时,尚欠本金2262.25万元。旭合科技据此请求裁决对方返还等值光伏组件,并承担仲裁费、财产保全费等全部费用。该事件反映出光伏产业链下游回款风险对上游供应商经营的影响。(198字)

天津市小时级绿色电力交易工作方案(试行)发布来源:天津市工业和信息化局 发布时间:2026-10-13 13:38:49

《天津市小时级绿色电力交易工作方案(试行)》于2026年9月发布,旨在响应国家电力市场改革部署,健全绿电交易机制,满足市场主体对绿色用能精细化、时段化的需求。方案明确小时级绿电交易以每小时为最小交易单位,实现环境价值按自然小时结算与溯源,适用于天津地区符合条件的风电、光伏企业与电力用户(含批发及零售用户)。交易按年度、月度、月内顺序开展,采用双边协商方式,实行电能量与环境价值分离结算;环境价值结算优先保障,并建立偏差补偿机制。方案自发布起施行,有效期至2027年12月31日。(199字)

共话罗马尼亚绿色未来,正泰新能亮相Promelek Partners Day 2026来源:正泰新能Astronergy 发布时间:2026-10-12 06:27:03

正泰新能亮相罗马尼亚Promelek Partners Day 2026,发布专为本地分布式市场打造的ASTRO N7s 3.0全黑TOPCon组件;携手Promelek XXI等伙伴落地OMV Petrom、CEF Slătioara等十余个光伏项目,累计供货超31MW,加速罗马尼亚8.2GW光伏目标实现。

青山集团有意向参与印尼100GW光伏计划,规划4GW光伏项目来源:华桥研究院 发布时间:2026-10-12 06:17:53

青山集团拟携手印尼主权基金Danantara,深度参与100GW国家光伏计划,依托纬达贝、莫罗瓦利两大镍园区土地资源,同步推进自用绿电与IPP外售项目,打造“镍-电池-绿电”一体化低碳产业链,助力印尼能源转型与CBAM合规。
