史上最详细:光伏、风电高速增长下 可再生能源补贴缺口到底有多大?

来源:SOLARZOOM智库发布时间:2018-01-24 15:04:51

纵观中国光伏市场的发展历史,主要两大因素限制中国光伏市场的发展。2015年3月以前的光伏新增装机以西北地区的集中式电站为主,近些年弃光限电问题一直困扰着西北集中式光伏电站的运营商。2015年3月以后的光伏新增装机量大幅度上升,截止到目前,这些项目仍在排队等候进入补贴目录,补贴拖欠问题严重影响了这些项目电站运营商的资金链。可再生能源电价附加作为可再生能源补贴的唯一来源,能源局发文称上调难度较大。

在2017年末已超800亿元(光伏补贴缺口496亿元+风电补贴缺口351亿元)可再生能源补贴缺口存量的背景下,能源局和扶贫办连续发文以保障光伏扶贫项目优先获得补贴资金,光伏扶贫项目插队进入补贴目录。

在假设接下来两年时间内光伏全年新增装机量持续在50GW、风电全年新增装机量持续在25GW条件下,2018年风光每年所需补贴将达到1600亿元(光伏一年所需补贴901亿元+风电一年所需补贴761亿元),2019年风光每年所需补贴将达到1800亿元(光伏一年所需补贴1022亿元+风电一年所需补贴828亿元),2020年风光补贴缺口(第六批目录以后并网项目)将达到4000亿元(光伏补贴缺口2617亿元+风电补贴缺口1380亿元)。

以目前可再生能源电价附加85%的征收率来计算,可再生能源电价附加需要上调至0.04元/千瓦时以覆盖1800亿元风光每年所需补贴数额(2019年标准),另需要4000亿元专项资金用以填补风光补贴缺口(2020年标准)。记者综合市场调研,对目前中国可再生能源拖欠情况分析如下。

前六批可再生能源补贴目录已发,截至去年末补贴缺口高达800亿元

自2006年开始,国家颁布《中华人民共和国可再生能源法》和发改委颁布《可再生能源电价附加收入调配暂行办法》等法案,明确指出可再生能源电价附加的征收是指为扶持可再生能源发展而在全国销售电量上均摊的加价标准。而可再生能源发电站以并网时间为根据,通过排队纳入可再生能源补贴目录,从而获得国家下发的可再生能源发电补贴。目前可再生能源补贴目录以发至第六批,涵盖至2015年2月底前并网的电站。

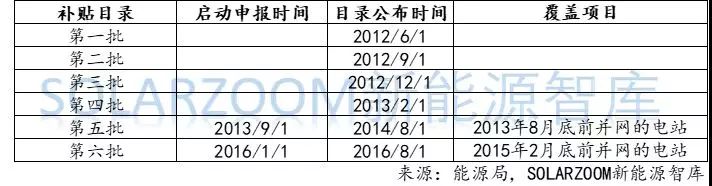

可再生能源补贴目录


进入前六批可再生能源补贴目录的电站项目中,风力发电项目和光伏发电项目装机量占比超过95%,因此记者在可再生能源补贴测算中不涵盖生物质能和地热能等补贴测算。经测算,目前涵盖在以发放的前六批可再生能源补贴目录中,光伏项目每年所需要的补贴为177亿元,风电每年所需要的补贴为414亿元。

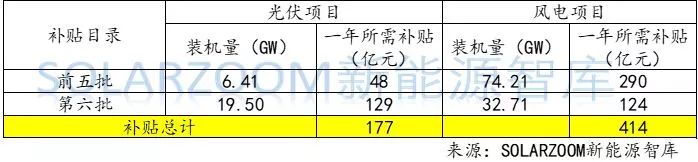

已发放补贴目录内光伏、风电项目所需补贴金额


自2015年3月以后并网的光伏和风电等可再生能源项目还未被纳入到国家可再生能源补贴目录内,这一范围内的可再生能源项目补贴皆被拖延,记者根据补贴被拖延项目的并网时间和装机量来估算截至2017年末中国可再生能源补贴缺口。经测算,截止2017年末,光伏项目可再生能源补贴拖欠金额已高达496亿元,风电项目可再生能源补贴缺口金额已高达351亿元。

截止2017年末中国可再生能源补贴缺口


补贴唯一来源:可再生能源电价附加费难以上加

作为可再生能源补贴的唯一来源,可再生能源电价附加费自2006年开始征收以来,国家发改委不断地颁布调整通知,将最初的2厘/度电(2006年标准)调整至目前1.9分/度电(2016年标准)。排除国家所规定的西藏地区和农业用电均不需缴纳可再生能源电价和居民生活用电缴纳可再生能源电价附加额为1厘/度电以外,其它用电项目可再生能源电价附加征收标准为1.9分/度电。近期,国家能源局在会议提案答复函中指出,目前可再生能源补贴资金收尽收的难度较大,实际征收率仅85%左右,其中的缺口主要是自备电厂未足额缴纳电价附加资金。因此,SOLARZOOM根据2017年中国全社会用电量预估进行可用于支付可再生能源补贴的资金为779亿元,足以支付已纳入前六批补贴目录的可再生能源发电项目(光伏177亿元,风电414亿元)。

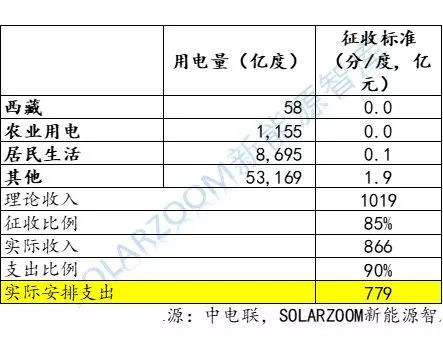

2017年可再生能源电价附加费征收情况


1.9分/度电的可再生能源附加的征收用来支付目前已纳入补贴目录内的项目绰绰有余,但实际上仍有超过800亿以上的可再生能源项目补贴缺口需要迫切解决。能源局在会议答复函中也针对扩大可再生能源基金来源进行了明确的答复,称为进一步减轻企业负担,激发经济活力,近几年,国家实施一系列减税降费政策,在此背景下,提高可再生能源电价附加标准有较大难度。对于拖欠补贴项目进行资产证券化处理意见,支持银行业金融机构在国家现行金融政策体系下通过资产证券化等方式,探索助推解决补贴拖欠问题的新途径。

记者根据能源局答复函总结以下可再生能源基金难以上调的主要原因:

1) 根据政府在2015年根据供给侧结构性改革提出的“三去一降一补”是当前经济社会主要的五大任务。其中,降成本即帮助企业降低成本。降低电力价格,推进电价市场化改革,完善煤电价格联动机制。

2) 目前正处于电力改革的攻坚阶段,如上调可再生能源价格附加等增加销售电价行为皆不利于电力改革的顺利推进。

3) 以国家发改委带头所推动的输配电价改革后,平均输配电价比现行购销价差,平均每千瓦时减少将近1分钱。而目前该减少的“1分钱”具体用途发改委没有任何明确指出,记者认为很有可能将这“1分钱”价差让利给用电企业,以达到帮助企业将成本的目的。


光伏扶贫项目插队补贴目录,加重补贴拖延状况

近期,国家能源局、国务院扶贫办共同发文《关于请上报光伏扶贫项目有关信息的通知》,要求各地方政府尽快梳理并上报在2017年末前并网的光伏扶贫项目的详细信息,以纳入第七批补贴目录。此次统计范围内的光伏扶贫项目总规模累计超过10GW以上,全部插队可再生能源第七批补贴目录,而在2015年3月后并并网的普通电站项目补贴拖延的时间加长。

中国光伏扶贫项目详览


在2017年末,国务院扶贫办印发《村级光伏扶贫电站收益分配管理办法》中,明确指出村级扶贫电站项目光伏发电财政补贴于第二年一季度前结转至相关机构专户,并由该机构划拨至有光伏扶贫任务的建档立卡贫困村。这就意味着国家保障村级光伏扶贫项目的可再生能源补贴不存在拖欠风险,记者推测村级扶贫项目补贴可能由可再生能源价格附加资金或是专项资金来支付。

高速增长后的全年新增装机增加 持续扩大可再生能源补贴缺口

自2013年以后,中国光伏进入高速发展的阶段,根据中电联近期公布的数据,2017年全年新增装机量高达52GW。伴随着分布式能源的发展,分散式风电装机量和分布式光伏装机量皆在大幅度增加,叠加国家近期公布的补贴退坡政策实施的双重影响下,光伏和风电接下来两年时间内,全年新增装机量将会稳定发展。记者假设2018年和2019年光伏全年新增装机量维持在50GW每年、风电全年新增装机量维持在25GW的条件下,截至2018年末光伏补贴缺口为1045亿元、风电补贴缺口为617亿元;截止2019年光伏补贴缺口为1769亿元、风电补贴缺口为964亿元;截止2020年光伏补贴缺口为2617亿元、风电补贴缺口为1380亿元。

光伏项目补贴缺口测算


风电项目补贴缺口测算


责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
韩国:2030年规划87GW光伏装机,为K-GX计划提供1000万亿韩元支持来源:TaiyangNews 发布时间:2026-10-16 08:51:14

韩国政府在“韩国绿色转型(K-GX)”战略下,提出一项为期十年(2026–2035年)、总额达1000万亿韩元的投资计划,旨在加速能源结构低碳化。核心目标是将全国可再生能源累计装机容量从2025年底的37GW提升至2030年的100GW,其中光伏装机占主导地位,达87GW;风电为9GW,其余4GW来自其他可再生能源。为支撑该目标,韩国将拓展始华、华翁等电网容量富余区域及工厂屋顶、农光互补等五类优先场址,并推动输电基础设施升级,包括建设新万金至西华城海底高压直流示范工程、改造大容量线路及规划直流电网。同时,计划改革电力市场机制,于2027年1月起以竞争性竞价的统一固定价格机制取代现行REC制度与现货市场,并将光伏度电成本由2025年的150韩元降至2030年的100韩元、2035年的80韩元。

2026年第十批可再生能源发电补贴项目清单公布来源:新能源云 发布时间:2026-10-15 13:52:16

本文公布了2026年第十批可再生能源发电补贴项目清单,依据财政部、国家发展改革委、国家能源局等多份政策文件要求,经国网新能源云平台申报、国家电网初审、省级主管部门确认、可再生能源信息管理中心复核及公示程序后正式发布。本批共纳入新增补贴项目11个,总核准/备案容量189.81兆瓦,其中集中式项目3个(169兆瓦)、分布式项目8个(20.81兆瓦);同时对补贴清单进行动态调整,变更项目29个,总容量515.68兆瓦,含集中式8个(506兆瓦)和分布式21个(9.68兆瓦)。清单由国家电网有限公司于2026年10月15日发布,体现补贴管理的常态化与规范化。

规划6GW可再生能源项目,南非Eskom启动战略伙伴预审来源:TaiyangNews 发布时间:2026-10-14 09:16:38

南非国家电力公司Eskom启动战略伙伴资格预审(RFQ),旨在为最多6GW的公用事业级可再生能源项目遴选长期合作伙伴。该五年期合作计划覆盖光伏、风电及电池储能系统(BESS)等技术,支持Eskom及其拟设子公司Eskom Green开展联合开发与共同投资。当前,Eskom已规划14GW可再生能源项目管线,其中首阶段聚焦2GW光伏与1GW/4GWh BESS,目标于2030年前推进实施。此举呼应南非《2025综合资源计划》中到2042年新增105GW装机的目标,以及Eskom自身至2040年新增最多32GW可再生能源的规划。合作收益将主要来自企业及工商业客户的长期购电协议(PPA)和集中承购安排;预审入围名单有效期五年,后续通过具体项目招标(RFP)落实合作。(199字)

尼日利亚设3亿美元分布式可再生能源基金,扩大微电网与独立光伏部署来源:TaiyangNews 发布时间:2026-10-14 09:15:11

尼日利亚联合主权投资局(NSIA)、Africa50与SEforALL共同设立3亿美元分布式可再生能源(DRE)基金,重点支持微电网、独立离网光伏等项目,旨在改善电网覆盖不足及供电不稳地区的电力可及性。该基金是落实“Mission 300”倡议的关键举措,目标到2030年为3亿非洲人口通电。它不仅填补撒哈拉以南非洲离网光伏领域长期存在的融资缺口——受高融资成本与政策不确定性制约——还通过世界银行IDA提供的2500万美元初始资金,打造首个与泛非融资平台联动的国家级示范模式。分析机构预测,尼日利亚将主导区域增长,2035年累计光伏装机或达87GW,占撒哈拉以南非洲离网市场近35%份额;当前光伏即服务成本已低于柴油发电,商业化条件日趋成熟。(199字)

12亿美元!道达尔能源联手KKR增资美国光伏合资平台来源:ChemNet化工头条 发布时间:2026-10-13 09:31:47

道达尔能源与KKR联合宣布,向双方于2025年成立的美国可再生能源合资公司新增700兆瓦光伏资产,交易价值12亿美元,涉及得克萨斯州和俄亥俄州三座大型太阳能项目。此次注入后,合资平台总装机容量由1.4吉瓦提升至2.1吉瓦,规模扩大50%。该合资公司采用50:50股权结构,道达尔能源主导开发、建设与运维,KKR侧重资本运作与长期资产配置,形成油气巨头与私募资本协同布局北美绿电的典型模式。项目落地后将面向工商业用户及电网提供绿电,支持企业采购目标。此举依托美国《通胀削减法案》税收激励,响应道达尔能源加速能源转型、扩大北美可再生能源资产储备的战略部署。

又一光伏公司破产重整!来源:索比光伏网 发布时间:2026-10-13 08:45:18

龙游县人民法院于2026年正式受理中机国能龙游光伏发电有限公司破产重整案。该公司系央企国机集团间接控股、中机国能全资控股的子公司。其核心资产为位于龙游县詹家镇西方村的40.3836MW农光互补光伏电站,项目总投资超5亿元,已于2016年实现全容量并网,并于2020年纳入国家第四批可再生能源电价附加补助目录,目前仍正常发电。但受资金链紧张影响,部分设备故障未及时修复,局部组件存在遮挡,导致约3.297MW容量停运,实际运行容量为37.0866MW。法院已启动预重整程序,并同步面向社会公开招募意向投资人,旨在引入资金以改善运维状况、恢复电站效能。

蓬勃发展的光伏产业:内蒙古能源经济转型的金太阳来源:中国日报网 发布时间:2026-10-10 10:08:39

本文聚焦内蒙古光伏产业的跨越式发展及其在能源经济转型中的核心作用。文章指出,依托丰富的太阳能资源(年日照2600–3400小时、西部“沙戈荒”地区尤为优越),内蒙古自“十二五”以来加速布局光伏产业,尤其通过“光伏+治沙”“光伏+牧业”等创新模式,实现生态修复与能源生产的协同增效。截至2025年底,全区太阳能发电量达624.04亿千瓦时,占全国并网光伏电量的5.32%;“十五五”期间年均新增新能源装机超3000万千瓦,目标2030年新能源总装机达3.25亿千瓦。与此同时,内蒙古以包头、鄂尔多斯等地为支点,构建起覆盖硅料、硅片、电池、组件及支架的完整光伏制造产业链,吸引隆基、通威等头部企业集聚。这一进程推动全区从传统煤炭依赖型经济向绿色低碳新范式深度转型,不仅优化了能源结构、支撑京津冀与东南沿海绿电供应,更探索出资源富集地区高质量发展的可行路径。(199字)

国家能源局释放重要信号!应用端合理收益是光伏产业走出低价困局的关键来源:索比光伏网 发布时间:2026-10-09 13:56:33

国家能源局在9月全国可再生能源电力开发调度会上释放关键政策信号:健全新能源价格结算机制、切实保障合理收益,是破解当前光伏产业低价困局的核心路径。文章指出,尽管截至2026年8月光伏装机已达12.97亿千瓦、超越煤电成为最大电源,但新增装机增速放缓,反映投资动力不足。根本原因在于低电价导致项目经济性承压,影响发电企业投资决策,并沿产业链向上传导,加剧制造端产能过剩与恶性竞争。会议特别强调科学组织2027年增量项目机制竞价,避免片面追求“低价”而忽视项目可投资性,要求在市场竞争与收益可持续性之间取得平衡。文章阐明,合理收益并非保护利润,而是维系有效投资、设备采购、项目落地和产业链健康循环的前提条件。(199字)

中国企业开发,阿塞拜疆首个竞拍机制光伏电站投产来源:TaiyangNews 发布时间:2026-10-09 09:14:33

阿塞拜疆巴库加拉达格区的100MW戈布斯坦光伏电站正式投产,系该国首个通过公开竞拍机制开发的可再生能源项目。该项目由中企寰泰能源旗下寰能国际控股有限公司开发,于2024年以0.0354美元/千瓦时的最低报价中标。电站全面运行后,年发电量约2亿千瓦时,预计每年可节约天然气4500万立方米、减少碳排放9.7万吨。其投运使阿塞拜疆可再生能源总装机达2.17GW(含85座电站),占全国总装机容量约21.5%,其中光伏装机为378.2MW(10座)。该国还计划于2027年底前新增约1.5GW可再生能源项目。此外,多家中国企业正拓展在阿业务,包括建设光伏组件厂、考察风电与绿氢等项目。

高层“纠偏”,光伏装机能否触底反弹?来源:Mr蒋静的资本圈 发布时间:2026-10-09 08:46:33

本文围绕当前光伏装机增速大幅下滑的严峻形势,分析国家能源局近期召开的可再生能源调度会议所释放的政策转向信号。2026年1—8月,国内光伏新增装机97GW,同比骤降58%,凸显行业发展承压;而“十五五”期间年均需新增约160GW才能达成2030年1700—2000GW的装机目标,进度明显滞后。会议提出四项关键举措:加快推进大型基地建设、健全价格结算与竞价机制以提升项目收益率、疏解消纳瓶颈、清理非技术性开发障碍。文中指出,136号文导致电价市场化后收益率偏低,抑制投资积极性,尤其影响央国企新增项目决策;但7—8月单月装机已现同比增长(28%、50%),显示政策纠偏初见成效,行业或正迎来触底回升拐点。(199字)

2026年9月澳大利亚公用事业规模可再生能源发电量增长7%来源:indexbox 发布时间:2026-10-08 12:18:02

2026年9月,澳大利亚国家电力市场(NEM)公用事业规模可再生能源发电量达5.44TWh,同比增长7%,主要由大型光伏项目驱动。新南威尔士州、昆士兰州和维多利亚州公用光伏月发电量均创历史新高;维多利亚州风电与光伏合计发电量居各州之首(1.52TWh)。光伏电站平均容量系数达35%,风电则呈现区域分化——西澳Flat Rocks项目以55%领先,但全国风电总发电量同比微降86GWh。弃电率方面,光伏降至22%(同比改善),风电稳定在13%;现货电价普遍低迷,仅西澳市场显著走高。同期,多个大型风光储项目完成融资,包括西澳两处风电场及昆士兰、南澳的电池储能项目。全年新增并网容量达9.1GW,投资与装机数据均刷新历史纪录。
