各地光伏补贴政策梳理:分布式补贴多为0.2—0.3元/kW·h

来源:SOLARZOOM光伏亿家发布时间:2017-04-12 23:51:05
 近期,多份光伏项目补贴文件下发:3月22日,浙江嘉善县发改委下发《关于加强居民家庭光伏建设管理的通知》,通知指出,“企业未备案开展业务的,供电公司不予受理;由未备案企业安装的居民光伏项目不享受县级安装补贴。”

3月末,浙江海盐发布关于组织申报分布式光伏发电项目财政扶持资金(2017年第一季度)的通知,通知对发电量补助进行了明确规定,自并网发电之日起按实际发电量连续补助五年,前三年每年0.35元/千瓦时,后两年每年0.20元/千瓦时,单个项目年补助限额500万元。

4月初,财政部官网公开发布《关于组织申报第七批可再生能源电价附加补助项目的通知》(下称《通知》)。《通知》中明确,此次申报项目须2006年及以后备案,并网时间截点为2016年3月底前,但光伏扶贫项目并网时间可放宽至2016年12月底,这意味着至少15.52GW地面光伏电站项目有望纳入本次补贴目录。

多数省份分布式光伏补贴为0.2-0.3元/kW·h

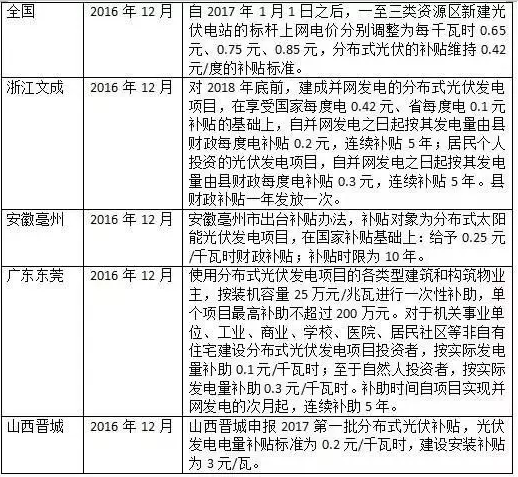

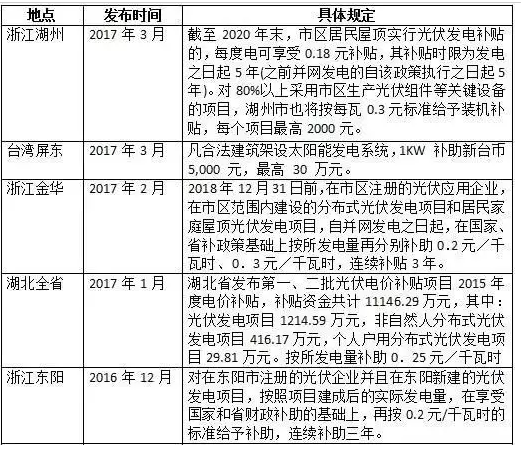

各地关于光伏补贴的政策文件层出不穷,记者将16年12月至今公开的文件进行了汇总,通过整理发现,多数省份分布式光伏的补贴标准在0.2元—0.3元/kW·h,具体规定有细微差别,详情见下表:







中国可再生能源基金支付需求超1000亿

对于补贴文件的下发,光伏企业申报还是非常积极的,不过,大家更为关注的是补贴规模和金额。光伏行业补贴拖欠问题早已不是一个新话题,且近年来补贴资金缺口呈逐年扩大趋势。

根据行业数据,2016年,中国可再生能源基金仅收到700亿元附加费,这并不足以覆盖所有项目的资金补贴需求。来自彭博新能源财经的估算,在不考虑消纳的情况下,如果包括第七批可再生能源补贴目录,中国可再生能源基金年度支付需求超过1000亿人民币。

中国循环经济协会可再生能源专委会政策研究主任彭澎直言补贴拖欠问题的严重性,“这次目录申报并不能解决问题,因为我们没有看到新的资金来源进入。对企业来说,即使申报了目录,可能也拿不到钱。”

光伏电站对补贴的依赖性很大,尤其是在西部地区。据了解,西部地区的电价仅为每千瓦时0.2—0.3元,光伏发电仍需依赖补贴才能盈利。目前,补贴在光伏电价中的占比达到了2/3,一旦拖欠对企业现金流影响非常大。补贴拖欠下,全靠企业自己融资来维持运营,企业压力可想而知。

0.019元/kW·h的附加费能否支撑过千亿的可再生能源基金需求?

根据2012年颁布的《可再生能源法》,国家鼓励和支持可再生能源并网发电。其中还提到,国家财政设立可再生能源发展基金,资金来源包括国家财政年度安排的专项资金和依法征收的可再生能源电价附加收入等。举个例子,工商业用电电价中,每度电会被征收0.019元的可再生附加费,这个费用就是可再生能源基金的主要来源。

光伏电站的投资都在第一年,而由于光伏系统造价每一年都会有快速的下降,因此针对当年新建并网光伏电站的光伏发电上网电价都是逐年下降的,直至光伏实现平价上网,国家从此开始便会取消对光伏发电的补贴,而根据目前的光伏发电成本下降速度,我们预测到2020年,我国基本可以实现光伏平价上网。

至于补贴年限,国家的光伏上网电价或度电补贴是针对当年投产项目的定价,一旦确认符合当年补贴水平的获得资格,在这个电站的全寿命周期20年之内,这个补贴水平是固定不变的。所以2017年投产的项目一定是比2016年投产项目享受更低的上网电价的,而无论是哪年的电站,它的上网电价都是20年不变的。

小结

每个行业的补贴都是在行业发展初期阶段,政府为了扶持其起步采取的战略性手段,现在的补贴是为了以后不用补贴也可以市场化生存发展。众多业内人士指出,光伏发电一方面需要政府继续扶持,鼓励发展;另一方面,从长远来看也必将逐步取消补贴,减少政策依赖。

“十三五”期间,我国光伏行业将进入转型期,即从规模扩张型发展到质量效益型发展的转变。“后补贴时代”,企业必须依靠技术进步降本增效,同时通过实施“光伏+”战略,拓展光伏发电应用场景。而随着度电成本的降低,即使未来光伏补贴被取消,中国的分布式光伏也将大有作为。

FR: SOLARZOOM光伏亿家


索比光伏网 https://news.solarbe.com/201704/12/111632.html
责任编辑:carol
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
逾期或将清退!安徽郎溪县发布分布式光伏长期在途清理公告来源:郎溪县发改委(县粮储局) 发布时间:2026-07-28 10:21:41

安徽郎溪县发布分布式光伏项目“长期在途”清理公告,依据宣城市发改委与国网宣城供电公司联合印发的专项治理通知,对已备案并取得电网接入意见但12个月内未建成并网的分布式光伏项目开展集中清理。公告明确,相关项目须在公示期内(2026年7月27日至8月26日)向县供电公司提交书面建设申请,并于申请后15日内实质性开工——以现场安装逆变器或至少10%光伏组件为认定标准。逾期未提交合理建设计划,或虽提交但未按期开工的项目,将被终止并网流程,予以清退。此举旨在提升分布式光伏项目落地效率,规范并网管理秩序。

福建:暂不支持离网型绿电直连项目来源:福建省发改委 发布时间:2026-07-28 08:31:26

福建省发改委于7月24日发布通知,明确有序推进绿电直连项目建设。政策重点支持未接入公共电网的风电、太阳能、生物质等新能源开展并网型绿电直连,但除科技攻关试点外,暂不支持离网型项目。适用对象包括新增负荷配套新能源项目,以及有降碳刚性需求的出口型外向企业、零碳园区和高耗能园区等存量负荷主体。绿电直连分为单一用户专线直供和多用户共用专线两种模式,禁止向居民和农业用电延伸,优先面向国家级或省级零碳园区及高耗能产业园。项目须由独立法人主体实施,可采用电源与负荷合资、园区管委会或单一投资方等形式;配套储能须与负荷投产节奏同步,并落实整体规划、同步投产原则,分期建设需匹配负荷增长,同时制定内部调节与应急保供预案并备案。(199字)

甘肃省集中式新能源发电企业市场报价管理工作实施方案(征求意见稿)公布来源:甘肃能源监管办 发布时间:2026-07-23 09:24:11

本文介绍了甘肃能源监管办发布的《甘肃省集中式新能源发电企业市场报价管理工作实施方案(征求意见稿)》的公开征求意见公告。该方案依据国家发展改革委、国家能源局于2025年印发的《关于优化集中式新能源发电企业市场报价的通知(试行)》(发改能源〔2025〕1476号),结合甘肃省电力市场实际制定,旨在规范省内集中式新能源发电企业的市场报价行为,提升报价科学性与合规性。公告面向相关单位及电力市场主体广泛征求意见,反馈截止时间为2026年8月12日,并提供了联系人、电话及电子邮箱等具体联系方式。此举标志着甘肃省正加快推进新能源参与电力市场化交易的机制建设。

安徽:新版竞价规则征求意见,工商业光伏2027年起无机制电价来源:安徽省发改委 发布时间:2026-07-23 08:53:29

安徽省发展改革委与省能源局联合修订《安徽省新能源增量项目机制电价竞价实施细则》,旨在深化新能源上网电价市场化改革,推动新能源高质量发展。本次修订基于2025—2026年工商业光伏等新能源增量项目机制电价竞价实践,对原有细则进行优化完善。核心调整明确:自2027年起,工商业光伏项目将不再享受机制电价政策,全面退出保障性电价支持,转向完全市场化交易。文件现面向社会公开征求意见,时间为2026年7月20日至8月19日,相关单位及公众可通过指定邮箱提交书面建议。附件包含修订后的实施细则全文及统一格式的反馈意见表,以确保意见收集规范、有效。(199字)

河北省进一步优化电网投资建设环境的若干举措(征求意见稿)印发来源:河北省发改委 发布时间:2026-07-22 09:55:17

河北省发改委于7月21日发布《河北省进一步优化电网投资建设环境的若干举措(征求意见稿)》,旨在加快电网项目落地、支撑新型能源强省建设。文件围绕规划衔接、前期审批和属地协调三大方面提出14项具体措施:一是强化规划统筹,将全电压等级电网项目纳入省级电力专项规划及国土空间规划,实施重点项目管理,保障用地用林用草需求;二是简化审批流程,优化涉河、生态红线、林地、用地、压覆矿产、规划许可及环评等环节,推行联合审批、“即报即审”等机制;三是压实属地责任,要求市县建立协调机制,压缩前期手续办理周期,落实征地补偿,加强市政与电力设施空间衔接,并维护电网建设秩序。全文聚焦提升电网建设效率与政策协同性。(198字)

波黑塞族共和国拟收紧小型光伏电站补贴政策来源:中国驻波黑使馆经商处 发布时间:2026-07-17 09:52:19

波黑塞族共和国拟修订《可再生能源法》,收紧小型地面光伏电站补贴政策。此举旨在堵塞现行制度漏洞:自2022年实施以来,装机容量150千瓦以下项目可免特许经营权、由地方政府直接审批,但部分企业将大型电站拆分为20至50座小型电站,规避特许费用并获取长达15年的保障收购电价。修正案草案规定,享受补贴的小型电站须满足最小地理间距要求;同时取消补贴资格预留机制,仅对已建成且符合新规的电站开放申请。该草案计划于7月14日提交国民议会审议,目标是遏制套利行为,维护可再生能源市场的公平性与可持续性。(198字)

浙江监管办征求2026年浙江绿色电力交易及输配电服务合同示范文本意见来源:浙江监管办 发布时间:2026-07-16 09:18:15

浙江监管办于7月14日就2026年浙江省绿色电力交易及输配电服务合同示范文本公开征求意见。该示范文本适用于售电公司或批发市场用户(甲方)、绿色电力发电企业(乙方)与电网企业(丙方)三方签订的双边协商绿电交易合同;集中竞价、挂牌等交易形式可不签书面合同,但相关权利义务参照本文本执行。为提升效率,三方可签署承诺书,确认接受浙江电力交易中心发布的交易结果并履行合同约定,无需另行签订正式合同。交易电量、电价等关键要素以交易中心发布结果为准。电网代理用户与绿电企业开展直接交易时,亦参照本合同执行。此外,参与绿电交易的发电企业,其实际结算电量不得再申领国家补贴、申请自愿绿证,且不计入合理利用小时数。

云南大理州810.45MW风、光项目竞配启动来源:大理州能源局 发布时间:2026-07-14 09:13:30

云南省大理州于7月10日正式启动2026年第三轮新能源项目竞争性配置工作。本次竞配共纳入14个风、光项目,总装机容量达81.045万千瓦,其中光伏项目11个、合计65.7万千瓦,风电项目3个、合计15.345万千瓦。所有项目均实行市场化配置机制,风电项目参照光伏模式开展竞配,但开发建设须遵循国家及云南省风电相关管理政策。项目建设计划明确:统一于2027年2月开工,目标在2027年10月实现全部并网投产。该批次项目是大理州落实“十四五”可再生能源发展目标、加快清洁能源基地建设的重要举措,旨在通过公平、公开、择优方式优选投资主体,推动新能源高质量发展。(199字)

欧盟启动专项项目!补贴光伏硅锭、硅片本土制造来源:PV光圈见闻 发布时间:2026-07-10 06:33:57

欧盟启动名为“EuroCZFactory”的专项资助项目,由地平线欧洲计划支持、欧洲光伏产业协会(Solar Power Europe)牵头,旨在填补欧洲光伏产业链中硅锭与硅片制造环节的产能空白。项目聚焦直拉法(Czochralski)技术,计划在42个月内完成硅晶体生长与硅片加工工艺优化、数字化工具集成及全尺寸中试验证。项目于挪威正式启动,联合16家欧洲科研与制造机构,明确技术研发路径与协作机制,并强调与现有光伏扶持政策协同联动。此举是欧洲重建本土光伏制造能力的关键一步,虽短期内难以实现规模化量产,但依托技术积累,在设备制造、先进电池工艺等高附加值环节寻求差异化突破,被视为现实可行路径。(198字)

四川省征求新能源资源市场化配置管理办法来源:四川省发改委 发布时间:2026-07-07 13:52:48

四川省发改委于7月6日发布《新能源资源市场化配置管理办法(征求意见稿)》,旨在规范省内集中式风电、光伏及光热发电项目的资源统筹与开发管理。办法明确实行市场化配置,通过择优遴选确定项目法人,并对项目规模提出刚性要求:接入新建汇集站的项目装机原则上不低于10万千瓦(风电)或50万千瓦(光伏),接入现有汇集站的不低于5万千瓦或10万千瓦;水风光一体化基地项目须整体规划、严禁拆分出让。分布式光伏及分散式风电参照执行。工业园区屋顶光伏按集中式管理,装机超5万千瓦须全额上网,鼓励绿电直连。办法还强化履约监管,设定核准备案和开工投产时限,严打“圈而不建”“倒卖开发权”等行为,违规者将被收回开发权并限制3—5年参与资格,同时厘清相关主体责任。

重庆巫山县发布分布式屋顶光伏发电项目风险告知书来源:巫山县发改委 发布时间:2026-07-03 15:45:53

重庆巫山县发改委于2026年7月2日发布《分布式屋顶光伏发电项目风险告知书》,旨在提醒居民理性参与光伏项目。文中明确指出,此类项目实行告知性备案,仅具程序合法性,不构成政府对质量、收益或安全的担保;项目成败取决于企业资质、技术方案及合同约定。告知书系统梳理了五大风险:虚假宣传误导、房屋结构与施工安全隐患、金融诈骗(如“阴阳合同”和以居民名义融资)、合同争议陷阱(如异地管辖、收益划转失控、过度保管责任)以及售后缺失、收益不符预期、长期合约影响拆迁权益等其他问题,并提出四项实操建议,强调审慎签约、拒绝违规授权、评估房屋承载力及留存书面凭证,切实保障群众合法权益。
