内蒙古自治区光伏电站项目竞争性配置试行办法征求稿

来源:发布时间:2016-07-15 09:32:59

   光于内蒙古自治区普通光伏电站项目竞争性配置试行办法(征求意见稿)说明。

第一章、总则

第一条为规范光伏发电项目管理,优化资源配置,做好普通光伏电站项目年度建设计划优选工作,根据《国家发展和改革委员会国家能源局关于完善光伏发电规模管理和实行竞争方式配置项目的指导意见》(发改能源[2016]1163号),制订本办法。

第二条本办法适用范围为普通光伏电站项目和在我区工商部门已登记注册的企业。普通光伏电站项目是指除光伏发电领跑技术示范基地、光伏扶贫以及国家规定的不受年度规模限制以外的项目。

第三条普通光伏电站项目竞争性配置(以下简称竞争性配置)采取优选方式进行。优选工作遵循依法合规,公开、公平、公正的原则。

第二章、程序

第四条内蒙古自治区发展和改革委员会(以下简称自治区发改委)根据各盟市电网接入条件、电力消纳水平,以及上年度光伏电站建设完成情况等综合因素,统筹将国家下达的普通光伏电站项目年度建设规模分配到盟市级投资主管部门,由盟市投资主管部门组织开展年度建设指标评优配置工作。相关工作安排由各盟市向全社会公布。

第五条各盟市按照本办法的原则和要求确定本地区光伏发电年度建设实施方案,并上报自治区发改委汇总形成全区光伏电站建设实施方案。

第六条各盟市投资主管部门应委托具有甲级工程咨询资质的评审机构组织,评优专家人数和组成由盟市投资主管部门自行确定,应保证评选过程公开、公正和公平,全程邀请能源监管部门和纪检监察部门参与。

第七条专家组以书面形式对参加评选的项目出具评分意见,盟市投资主管部门根据专家评分意见确定本地区光伏发电年度建设实施方案,并向全社会公开。

第三章、评优条件

第九条参加评优的企业应具备如下条件:参与评优的企业工商登记经营范围应包含新能源电力开发、建设、运营等相关内容;注册资本金应不低于500万元;无违约失信行为。

第十条参与评优的项目应具备以下条件:投资主体符合第九条内容;具有明确的场址坐标和旗县级以上土地部门出具的用地意见;旗县级以上电网企业出具的电网接入意见。

第四章、评优内容

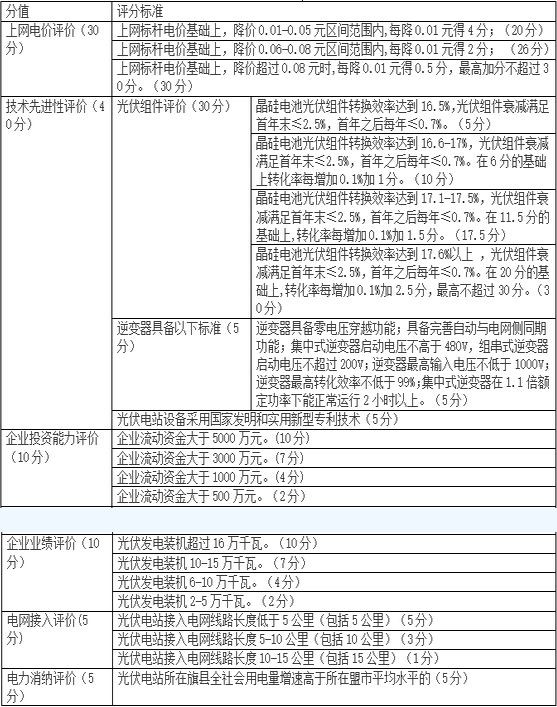

第十一条评选内容包括上网电价评价、技术先进性评价、企业投资能力和业绩评价、电网接入评价、电力消纳评价和履行社会责任评价等六个部分的内容,详见附件《内蒙古自治区普通光伏电站项目优选评分标准》。

第五章、监管

第十二条取得年度建设计划的项目应严格按照《国家能源局关于实行可再生能源发电项目信息化管理的通知》(国能新能[2015]358号)要求,纳入国家能源局可再生能源发电项目信息管理平台管理。

第十三条项目投资主体(含股东、股权比例)及主要建设内容不得擅自变更。如确因兼并重组、同一集团内部分工调整等原因,需要变更投资主体或股权比例的,应按国家有关规定严格履行变更程序。严禁项目建设单位以任何理由买卖年度建设计划指标。

第十四条通过优选获得建设指标的项目应按照约定的电价和标准开工建设,项目投产后应委托权威机构开展竣工验收工作,并形成综合竣工验收报告,由盟市投资主管部门进行复核并出具意见。

第十五条综合竣工验收未通过或验收资料存在弄虚作假行为的项目不予申报可再生能源电价附加资金补贴,项目所属公司及集团5年内不得参与此类竞争性配置活动。

第十六条任何部门和单位不准以任何理由向取得年度建设计划的企业收取费用。

第十七条不得限制外地企业参与竞争;不得以任何理由向企业收取任何费用;不得有价出让项目或以干股等非法方式侵害企业合法利益。


第六章、附则

第十八条本办法试行一年。

第十九条本办法自发布之日起施行。

第二十条本办法由内蒙古自治区发展和改革委员会负责解释。

附件:内蒙古自治区普通光伏电站项目优选评分表


索比光伏网 https://news.solarbe.com/201607/15/164057.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
大唐福建80MW光伏电站项目公示!来源:宁德市生态环境局 发布时间:2026-04-27 09:09:37

4月23日,福建省宁德市生态环境局行政审批科发布大唐福安80MW渔光互补光伏电站项目环评审批意见的公示。项目建设内容包括80MW光伏电站、主要设备为145,460块光伏组件、配套建设储能设施及35kV集电线路等并网设。其中,福建大唐国际宁德发电有限责任公司为大唐国际发电股份有限公司控股子公司。

沙特福里斯光伏电站项目多个建设节点顺利达成来源:中国电建国际工程公司 发布时间:2026-04-24 09:45:20

近日,由中国能建国际集团、广东火电和西北院共同承建的沙特福里斯2GW光伏项目接连取得突破性进展,多个关键施工节点如期完成,标志着项目土建及安装工作全面进入施工高峰期。福里斯光伏电站项目位于沙特阿拉伯麦加省,建设涵盖设计、采购、制造、土建施工、设备安装及系统调试等全流程环节。

山西阳城县风电、光伏发电项目监督管理工作的意见(试行)发布!来源:阳城县人民政府 发布时间:2026-04-14 17:49:23

4月8日,阳城县人民政府办公室发布关于阳城县风电、光伏发电项目监督管理工作的意见(试行),文件指出,本意见适用于全县行政区域内集中式风电、光伏发电项目和分散式风电项目从规划设计到竣工验收、新能源电站(发电侧)运维等全过程监督管理,重点强化野外动火作业和森林防火相关责任落实。

江苏林洋能源股份有限公司2026年度储能、光伏电站项目设备材料集采招募公告来源:林洋能源 发布时间:2026-04-14 09:56:43

江苏林洋能源股份有限公司现对2026年度储能、光伏电站项目设备、材料集采进行公开招募,欢迎广大的新老制造商或供应商参与报名。

广东中山市分布式光伏发电开发建设管理办法征求意见稿发布来源:中山市人民政府 发布时间:2026-04-09 17:26:24

附件:中山市分布式光伏发电开发建设管理办法中山市发展和改革局2026年4月8日

四川成都“十五五”能源发展规划(征求意见稿):到2030年分布式光伏装机容量超过200万千瓦来源:成都市经济和信息化局 发布时间:2026-03-30 15:18:18

关于公开征求《成都市“十五五”能源发展规划》意见建议的公告为科学谋划“十五五”时期成都市能源发展蓝图,明确未来五年总体思路、发展目标与重点任务,成都市经济和信息化局牵头起草了《成都市“十五五”能源发展规划》,现面向社会公开征求意见。如有修改意见建议,请于即日至2026年4月26日期间将修改意见以电子邮件方式反馈我局。附件:成都市“十五五”能源发展规划.pdf成都市经济和信息化局2026年3月25日

120MW!爱旭ABC助力打造捷克最大集中式光伏电站项目来源:爱旭 发布时间:2026-03-25 16:23:45

近日,捷克迄今为止规模最大的集中式地面光伏项目正式“花落”爱旭。该项目总装机容量为120MW,是中东欧地区清洁能源转型的重点工程。在该项目的组件选型中,爱旭ABC组件凭借综合性能优势脱颖而出。针对地面电站复杂的运行环境,爱旭ABC组件通过技术创新保障了电站的高效、可靠。此次项目的达成,标志着爱旭成功进入中东欧市场的大型项目供应体系。爱旭将持续以高效技术赋能区域能源转型,为全球绿色能源发展贡献力量。

大唐80MW光伏电站项目环评受理公示!来源:宁德市生态环境局 发布时间:2026-03-25 09:15:41

3月19日,福建省宁德市生态环境局发布关于大唐福安溪尾80MW渔光互补光伏电站项目环境影响报告书(表)审批受理情况公示。根据公示,项目位于福建福安市溪尾镇下邳村养殖池塘,拟利用养殖池塘上方空间建设集中式光伏电站,电站装机规模为80MW。本工程拟采用720Wp的N型双面HJT太阳能组件。项目属新建工程,由大唐(福安)新能源有限公司负责建设,总投资42854.01万元。项目年新增发电量11886.474万kWh。项目施工工期为12个月。

《贵州省风电光伏发电项目管理办法》重新发布来源:贵州省能源局 发布时间:2026-03-19 10:46:57

3月17日,贵州省能源局重新印发《贵州省风电光伏发电项目管理办法》的通知。集中式光伏发电项目由省能源主管部门按照《企业投资项目核准和备案管理办法》《贵州省企业投资项目核准和备案管理办法》等相关要求备案。分布式光伏发电项目由县级能源主管部门按照《贵州省分布式光伏发电开发建设管理实施细则》等相关要求办理备案。风电、光伏发电项目及配套送出工程应依法依规做好电力质监工作。

贵州关于《松桃县长兴200MW农业光伏电站项目(升压站)修建性详细规划》来源:松桃苗族自治县自然资源局 发布时间:2026-03-17 07:22:05

根据《中华人民共和国城乡规划法》《贵州省城乡规划条例》《铜仁市国土空间规划公示制度》等相关法律法规的规定,《松桃县长兴200MW农业光伏电站项目(升压站)修建性详细规划》于2025年8月22日经县城规委会议审查通过,并按城规委意见修改。公示期间,公众可随时查阅规划内容并提出意见和建议。修改完善后规划将按程序报请县规委领导审批,并在获得批准后正式备案实施。松桃苗族自治县自然资源局2026年3月16日

上海启动2026年陆上风电和光伏电站项目申报来源:上海市发展和改革委员会 发布时间:2026-03-11 08:55:46

已纳入2025年开发建设方案且未建成投运的陆上风电和光伏电站项目。对不能按期核准的陆上风电和不能按期开工的光伏电站项目,各区应说明项目进度滞后原因和后续改进举措。
