【政策追踪】看地方政策如何助推分布式光伏?

来源:发布时间:2016-02-02 08:28:59

自2013年国务院出台《关于促进光伏产业健康发展的若干意见》以来,国家各部委、国家电网公司、南方电网公司相继出台光伏发电政策文件,关于分布式光伏发电的文件占比过半,主要包括补贴政策,融资政策,并网政策,监管政策,技术标准等几类,浙江省各级政府部门为推进全省分布式光伏发电应用共出台相关政策30余项,今天,阳光所ERE研究中心执行主任周章贵博士聚焦浙江省分布式光伏发电补贴政策,并做系统梳理分析。

一、全国分布式光伏发电政策与推广应用情况

2010年前,我国光伏产业长期存在原材料依赖国外,市场依赖国外这一“两头在外”的问题。受国外贸易保护主义影响,中国光伏业在经过爆发式增长后,2011-2012年一直处于产能过剩调整期,光伏企业不得不把市场转移至国内。

    为消化国内光伏产能推进发电应用,2013年7月,国务院下发《国务院关于促进光伏产业健康发展的若干意见》〔2013〕24号文,相关部委随后出台了一系列促进产业发展的鼓励政策。同时,大力推广分布式光伏发电应用示范区,在2013年8月,国家能源局发布《关于开展分布式光伏发电应用示范区建设的通知》,确定了第一批18个示范园区。

在国家明确“光伏产业是全球能源科技和产业的重要发展方向,是具有巨大发展潜力的朝阳产业,也是我国具有国际竞争优势的战略性新兴产业”的基础上,国务院及相关管理部门在出台上述政策后,又相继出台《关于发挥价格杠杆作用促进光伏产业健康发展的通知》、《关于支持分布式光伏发电金融服务的意见》、《关于光伏发电增值税政策的通知》、《光伏制造行业规范条件》等多个重要文件,涉及产业定位、布局、定价、税收、规划、分布式及投融资等事关产业发展环境的重要要素,在极短的时间内构筑了一个完整的产业政策、管理体系,这也是其他产业发展中无从比较的。

    政策对分布式发电和大型地面电站发电电价补贴进行了区分。目前在电价方面,明确了光伏电站分区域标杆上网电价,集中式光伏电站根据太阳能资源条件分三类资源区分别享受标杆上网电价每千瓦时0.9元,0.95元和1元。分布式光伏每千瓦时0.42元的电价补贴;在税收方面,2013年9月国家对光伏发电实行增值税即征即退50%的政策。

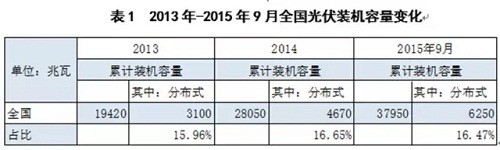

    在装机容量上,把“十二五”期间光伏装机量目标从2100万千瓦上调到3500万千瓦。由于政策刺激,2013年至2015年全国光伏装机增速较快,截止2015年9月(表1),全国累计光伏装机37950MW,其中分布式光伏装机达6250MW。

二、浙江省分布式光伏发电政策与推广应用情况

自2013年国务院出台《关于促进光伏产业健康发展的若干意见》(国发[2013]24号)后,浙江省政府积极响应,出台了《关于进一步加快光伏应用促进产业健康发展的实施意见》(浙政发[2013]49号)。浙政发〔2013〕49号明确光伏发电项目所发电量,实行按照电量补贴的政策,补贴标准在国家规定的基础上,省再补贴0.1元/kWh。

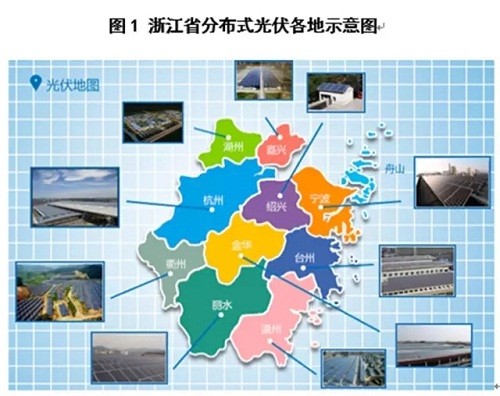

同时,嘉兴、宁波、温州、湖州、绍兴、衢州、丽水等7个设区市(详见图1),海宁、桐乡、平湖、秀洲、萧山、富阳、乐清、瑞安、永嘉、安吉、江山、龙游等县市区在省内补贴的基础上,又出台了地方光伏发电扶持政策。


温州:温政发〔2013〕75号文明确1)凡屋顶安装光伏发电系统的,按其发电量给予0.05元/kWh的补贴,自发电之日起补五年;2014年底前建成并网发电的,给予0.15元/kWh补贴;2)2015年底建成并网发电的,给予0.1元/kWh补贴;居民家庭屋顶光伏发电项目,给予0.3元/kWh补贴,自发电之日起,一补五年(连续补贴五年)。(已享受国家“金太阳”、“光电建筑一体化”项目投资补助的光伏发电项目,不再补贴。)

温州市永嘉县:永政发〔2013〕282号文明确1)对县域内除民居外装机达到50kW以上的光伏发电项目,除按政策享受国家、省、市有关补贴外,按其发电量自发电之日起连续补贴五年,补助标准为0.40元/kWh;2)居民家庭屋顶安装光伏发电系统的,按装机容量给予2元/W的一次性奖励,建成投产后前五年给予0.3元/kWh的补贴。

嘉兴市:嘉政发〔2013〕87号文明确自2013年起到2015底,对市本级200MW分布式光伏发电项目进行电量补贴,补贴标准为0.1元/kWh,连续补贴3年。(已享受国家“金太阳”、“光电建筑一体化”项目投资补助的光伏发电项目,不再补贴。)

嘉兴市秀洲区:秀洲政发〔2013〕31号文明确对列入国家分布式光伏发电应用示范区的光伏发电项目,按期建成并网发电后,按装机容量给予一次性1元/W的补助(鼓励优先采购本区光伏产品,对本区产品占设备投入30%及以上的项目给予100%补助,低于30%的给予80%的补助)。

海宁市:海政办发〔2013〕260号文明确对市域内实施的光伏发电项目,经申报批准,装机达到0.1MW以上,在国家、省财政补助基础上,实行电价地方补贴。对在2014年底前建成的按0.35元/kWh标准给予补贴,连续补助五年;对屋顶资源提供方按装机容量给予0.3元/W一次性补助。

桐乡市:桐经信产〔2013〕148号文明确1)对实施项目按装机容量给予1.5元/W的一次性奖励(已获得国家政策扶持的项目不补);2)2014年以前建成投产,前两年按实际发电量0.3元/kWh补助,第三至五年给予0.2元/kWh补助;3)对屋顶出租方按实际使用面积给予一次性30元/平方米的补助;4)采购本市光伏企业生产的产品,按采购价格的15%给予奖励。

杭州市:杭政函〔2014〕29号文规定在国家补贴0.42元/kWh、浙江省补贴0.1元/kWh的基础上,根据项目建成后的实际发电效果,再给予0.1元/kWh的补贴,补贴期限暂定为2014-2015年。

杭州萧山区:萧政办发〔2013〕209号文明确1)屋顶业主使用部分光伏发电量,按用电价格给予15%的优惠;2)已列入区级以上太阳能应用(示范)计划的项目,按照上级要求配套资助,未列入计划资助且装机容量不小于30kW的太阳能应用项目,按照实际发电量给予0.2元/kWh补助。

富阳市:富政函[2014]58号文规定在国家、省有关补贴的基础上,在建成投产后,前两年按0.3元/千瓦时标准对项目投资主体给予补贴,第三至五年按0.2元/千瓦时标准给予补贴。对居民住宅的光伏发电项目按装机容量给予1元/峰瓦的一次性补助,不再享受发电补贴。

衢州市:衢政发〔2013〕53号文规定在本市绿色产业聚集区开展屋顶光伏发电集中连片开发试点,暂定5年内,对采购本地光伏产品的项目,在省上网电价1.0元/kWh的基础上,给予0.3元/kWh(已享受国家、省各类补贴政策的项目,按上述标准折算评估后核定电价补贴)。

衢州市龙游县:龙政发〔2013〕35号文规定1)对县域内实施的装机达到1MW以上的项目给予0.3元/W的一次性奖励;2)暂定5年内,对县域内建设的光伏发电项目,在省定上网电价1.0元/kWh的基础上,给予0.3元/kWh的上网电价补贴(已获得国家、省级补助的项目不补)。

衢州市江山市:江政发〔2014〕2号文规定1)光伏电站项目:按装机容量给予0.3元/W的一次性补助,上网电价在国家标杆电价和省级补贴的基础上,再给予0.2元/kWh的补助;2)分布式光伏发电项目:按装机容量给予0.3元/W的一次性补助,对自发自用电量,在国家和省级补贴的基础上,再给予0.15元/kWh的补助;3)鼓励年综合能耗1000吨标煤以上的企业建设屋顶光伏发电项目,对自身屋顶面积不够,租用周边企业屋顶建设的,按实际使用面积给予一次性10元/m2的补助。

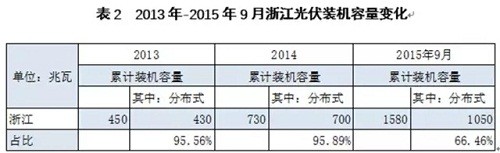

在国家能源局的大力推动和省政府的高度重视下,全省光伏发电应用态势良好,光伏产业逐步回暖。就全国的太阳能资源分布情况来看,东南沿海地区资源较差,但是经济发达、用电负荷高不会产生限电,售电电价高可以弥补资源差的效益损失,因此是投资分布式光伏发电的理想地区。截止2015年9月,浙江省累计光伏装机达1580MW,其中分布式光伏装机达1050MW(详见表2)。

下一页>

2013年到2015年9月,全国范围内无论是总的光伏发电装机容量还是分布式光伏发电,都呈一个平稳发展的趋势。2013年底,浙江省光伏发电装机容量450MW,较2012年增长3.5倍,90%以上为分布式。2014年,全省新增280MW光伏发电装机容量,其中90%为分布式,分布式占比达到峰值,占近96%。

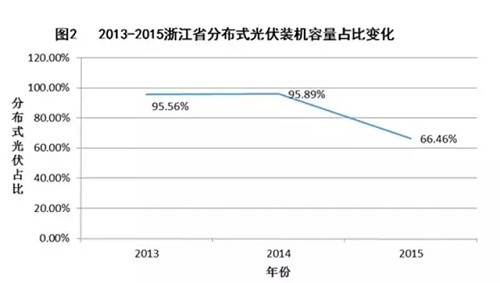

    据浙江省电力公司统计,2014年浙江省光伏发电量达2.6亿千瓦时,较2013年增长242.1%。国家能源局最新数据显示,截止到2015年9月底,浙江全省光伏发电装机容量达到了1580MW,较2014年底新增了850MW,但其中分布式光伏占比大幅下降,仅占41%,使得浙江地区分布式光伏发电的累计装机容量占比下降为66%(详见图2)。

三、浙江分布式光伏发电推广应用的主要类型

目前,全省已建立了光伏发电项目快速、简便、规范的审批制度。省发改委、省能源局、浙江能监办制定《浙江省光伏发电项目管理暂行办法》,规定分布式光伏发电项目全部由市、县市区备案,免除环评、能评、规划、用地等前置性文件。

    同时对项目并网、验收、安全运行等也作出较为明确的规定,以市、县市区管理。居民屋顶安装光伏发电全部由电网公司直接登记。全省各地根据自身的特点,初步形成了以下4种有代表性的发展类型:

一是政府统筹型。以嘉兴秀洲、杭州桐庐为代表。加强政府统筹协调,在屋顶资源管理、项目融资和并网、电费结算等方面提供支持,成立专门机构和指定开发区管委会作为第三方,参与屋顶利用协议签订。

二是企业自主型。以嘉兴平湖、绍兴上虞为代表。政府确定龙头企业,为企业搭建合作平台,充分发挥企业自主性,通过当地企业协会等载体,形成利益共同体,自行协商屋顶和电费收取等方面的矛盾。

三是市场竞争型。以嘉兴海宁为代表。海宁在国家、省级补贴的基础上,出台了度电补贴0.35元(补贴5年)的支持政策,政府控制每年开发总规模,通过项目业主竞相开发完成目标。

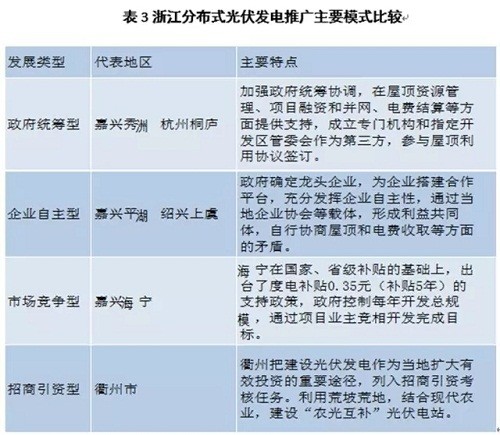

四是招商引资型。以衢州市为代表。把建设光伏发电作为当地扩大有效投资的重要途径,列入招商引资考核任务。利用荒坡荒地,结合现代农业,建设“农光互补”光伏电站。


索比光伏网 https://news.solarbe.com/201602/02/174718.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
四川省征求新能源资源市场化配置管理办法来源:四川省发改委 发布时间:2026-07-07 13:52:48

四川省发改委于7月6日发布《新能源资源市场化配置管理办法(征求意见稿)》,旨在规范省内集中式风电、光伏及光热发电项目的资源统筹与开发管理。办法明确实行市场化配置,通过择优遴选确定项目法人,并对项目规模提出刚性要求:接入新建汇集站的项目装机原则上不低于10万千瓦(风电)或50万千瓦(光伏),接入现有汇集站的不低于5万千瓦或10万千瓦;水风光一体化基地项目须整体规划、严禁拆分出让。分布式光伏及分散式风电参照执行。工业园区屋顶光伏按集中式管理,装机超5万千瓦须全额上网,鼓励绿电直连。办法还强化履约监管,设定核准备案和开工投产时限,严打“圈而不建”“倒卖开发权”等行为,违规者将被收回开发权并限制3—5年参与资格,同时厘清相关主体责任。

重庆巫山县发布分布式屋顶光伏发电项目风险告知书来源:巫山县发改委 发布时间:2026-07-03 15:45:53

重庆巫山县发改委于2026年7月2日发布《分布式屋顶光伏发电项目风险告知书》,旨在提醒居民理性参与光伏项目。文中明确指出,此类项目实行告知性备案,仅具程序合法性,不构成政府对质量、收益或安全的担保;项目成败取决于企业资质、技术方案及合同约定。告知书系统梳理了五大风险:虚假宣传误导、房屋结构与施工安全隐患、金融诈骗(如“阴阳合同”和以居民名义融资)、合同争议陷阱(如异地管辖、收益划转失控、过度保管责任)以及售后缺失、收益不符预期、长期合约影响拆迁权益等其他问题,并提出四项实操建议,强调审慎签约、拒绝违规授权、评估房屋承载力及留存书面凭证,切实保障群众合法权益。

山西农光、渔光互补等分布式能源启动申报来源:山西省能源局 发布时间:2026-07-03 09:04:43

山西省能源局于6月25日发布通知,启动2026年分布式可再生能源发电项目申报工作。通知明确支持农光互补、渔光互补及小型地面光伏等项目,并将部分参照集中式管理的光伏项目纳入申报范围。申报须立足本地资源条件与电网承载能力,突出就近接入、就近消纳特点,推动可再生能源与农业、交通、文旅、建筑、油气等领域融合发展,呼应“千家万户沐光行动”“千乡万村驭风行动”等国家部署。通知强调项目管理规范性:要求申报与运营主体一致,光伏项目须年内全容量并网,风电项目须12个月内并网,严禁建设期及并网后5年内擅自转让;对无实质进展项目,由市级能源部门联合电网公司予以废止或核减规模。跨市布局的交通、油气融合类项目可由企业集团打包直报省能源局。

贵州超3.86GW风光建设指标下发来源:贵州省能源局 发布时间:2026-07-02 10:04:54

贵州省能源局于2026年6月29日印发通知,正式下达七星关区生团风电场等44个新能源项目年度建设计划,总装机规模达386.433万千瓦(即3.864GW),其中风电项目33个、装机245万千瓦,光伏项目11个、装机141.433万千瓦。项目覆盖贵阳、遵义、六盘水、安顺、毕节、黔南州、黔西南州7个市(州),主要由国家电投、贵州能源集团及四川港投等企业投资建设。通知明确风电项目须于2027年12月22日前完成核准,光伏项目须于2027年6月22日前完成备案,逾期未办结者将取消指标。各地能源主管部门需统筹指导前期工作,推动项目有序落地实施。(199字)

广东1.35GW存量光伏指标获批来源:广东省能源局 发布时间:2026-07-01 09:11:30

广东省能源局于6月30日公示首批存量地面集中式光伏电站竞争性配置评审结果,共15个项目参与评审,最终13个项目入选省级开发清单,总规模1.35吉瓦(GW)。此次配置依据今年1月发布的专项通知开展,旨在筛选符合条件的存量项目纳入开发建设清单,上限为150万千瓦。评审重点考察三项指标:参与电力中长期市场交易比例、配套储能比例及已支付资金比例。华电、华能、大唐集团各获200兆瓦以上规模,表现突出;而阳光新能源与中核集团部分项目因“已支付资金比例”得分偏低,导致综合评分不足,未获指标。此举标志着广东对存量光伏项目实施规范化、市场化准入管理。

天津下发2.53GW风、光指标清单!来源:天津发改委 发布时间:2026-07-01 09:09:59

天津市发展和改革委员会于2026年6月30日公示拟纳入该市2026年风电、光伏发电开发建设方案的项目清单,总规模达2.53吉瓦(GW),其中光伏项目1.22GW、风电项目1.31GW。该项目清单是在各区申报基础上,经电力接入与消纳评估、部门联合审查及专家评审等程序严格筛选确定的。开发主体以大型能源央企为主,华能、中绿发、国家能源集团获配规模均超200MW;中国南水北调、华润电力、天津能源投资集团、国家电投、中国电建等企业获配规模均超过100MW。公示期为6月30日至7月6日,期间接受实名书面异议,旨在保障程序公开、公平、公正。

山西省吕梁:关于进一步加快新能源项目建设确保按期并网的通知来源:吕梁市推动绿电资源就地转化助力产业低碳转 发布时间:2026-06-30 08:56:38

山西省吕梁市于6月23日由推动绿电资源就地转化助力产业低碳转型工作专班办公室印发《关于进一步加快新能源项目建设确保按期并网的通知》。该通知旨在加快推进全市新能源项目建设进度,切实保障已核准、已备案项目按计划时间节点实现并网发电。文件明确要求各相关县(市、区)及部门强化统筹协调,压实主体责任,紧盯项目前期手续办理、设备采购、施工建设、并网验收等关键环节,及时解决堵点难点问题。同时强调加强动态调度与督导考核,建立周调度、月通报机制,对进展滞后项目实行挂牌督办。通知还提出要协同推进绿电就地消纳与产业低碳转型,支持新能源与铝镁、钢铁等高载能产业耦合发展,提升清洁能源本地利用水平。

湖北公布2026第二批风、光项目清单来源:湖北省发改委 发布时间:2026-06-29 08:54:27

湖北省能源局于2026年6月18日公布2026年度第二批新能源项目建设清单,共纳入59个项目,总装机容量483.6万千瓦,其中风电项目49个(407.1万千瓦)、光伏项目10个(76.5万千瓦)。这批项目须严格落实电源侧储能与新能源项目一体化设计、核准、建设及同步投运要求,以提升系统调节能力和并网友好性。各地发改委需强化统筹协调与安全监管,保障项目按期投产;仙桃市、天门市还需加快配套储能设施建设,支撑本地新能源消纳。同时,国网湖北省电力有限公司须加快推进配套电网工程建设,高效办理接网手续,确保源网协同发展。

北京通州:建设分布式光伏、储能等项目,最高100万元支持来源:北京市通州区经济和信息化局 发布时间:2026-06-25 11:20:22

北京市通州区经济和信息化局于2026年6月印发《关于北京城市副中心支持工业和软件信息服务业绿色低碳转型发展的若干措施》,旨在推动区域产业绿色化、低碳化发展。《措施》聚焦制造业与软件信息服务业两大领域,围绕绿色改造升级、绿色能力提升、低碳零碳转型、可再生能源利用及绿色交流活动五大方向提供财政支持。其中,对建设分布式光伏、地源热泵、空气源热泵、污水源热泵、生物质能源及储能等新能源项目,最高给予100万元补贴;对节能节水减排改造、绿色工厂建设、碳排放强度下降、碳足迹管理及CCER交易等,分别设定50万至100万元不等的支持标准。政策自印发之日起实施,强调“从优不重复”原则,并替代此前相关细则。

甘肃:“十五五”建设大型风光电基地 接续打造 “沙戈荒”新能源基地来源:甘肃省人民政府 发布时间:2026-06-24 17:45:36

甘肃省在《现代化产业体系建设“十五五”规划》中明确,将以“源网荷储制”协同布局为核心路径,加快推进新能源规模化开发与应用创新。规划提出建设大型风光电基地,接续打造“沙戈荒”(沙漠、戈壁、荒漠)新能源基地,重点支持酒泉市建设特大型基地,推动张掖、武威、金昌、庆阳建成千万千瓦级基地。同步实施“新能源+”行动,在酒泉、嘉峪关、金昌等六市及兰州新区发展绿氢、绿氨、绿醇等绿色化工产业。此外,将壮大新能源装备制造业,推动大兆瓦风机、逆变器、电解槽、氢燃料电池等关键设备本地化生产,并引导储能制造向金昌、酒泉等地集聚,配套建立老旧设备与废旧电池回收再利用体系。(198字)

黑龙江启动2027年上半年机制电价竞价来源:新能源云 发布时间:2026-06-15 09:35:21

黑龙江省于6月12日发布2027年上半年增量新能源项目机制电价竞价公告,正式启动该时段风电项目的电价竞争性配置工作。本次竞价按年度分上半年、下半年两个批次分别组织,其中上半年批次仅面向风电项目开放;同一项目须在两个批次中择一参与,不得重复申报。公告强调,申报单位需结合项目实际建设进度,科学预估全容量并网时间,并据此合理选择竞价场次,以确保按时投产。若因自身原因导致并网延误,将面临履约保函被扣减、当期竞价结果被取消,以及未来三年内不得参与同类竞价的处罚。此举旨在通过市场化机制引导新能源项目有序建设与按期投运。
