巢湖市地面光伏电站项目开发建设暂行办法

来源:发布时间:2015-09-15 00:11:59

  巢湖市地面光伏电站项目开发建设暂行办法

为有序推进我市光伏电站开发建设,促进我市新能源产业健康发展,根据《安徽省能源局关于进一步加强光伏电站项目开发管理的通知》(皖能源新能[2015]26号)的要求,结合我市实际,制订本暂行办法:

一、办法适用范围

本办法适用于全市范围内所有地面光伏电站项目。

二、申请企业资格

(一)申请企业为中国境内注册的公司,承诺在巢湖市成立新公司建设运营本项目。

(二)申请企业提供不少于建设项目总投资50%的资金证明(以银行提供当月对账单或市级以上银行分行出具的存款证明为准)。

(三)申请企业必须为单一企业,不接受联合体申请。

(四)申请企业没有不诚信行为,无转卖光伏前期项目的行为,并承诺获得项目后,不得以任何名义擅自将项目转让、倒卖给其他投资主体。

三、项目建设管理要求

(一)履约保证金缴纳。企业中标后需缴纳25万元/MW履约保证金,项目按时开工建设返还20%,完成工程一半的返还50%,按时建成并网的全部返还。没有按规定时间完成项目建设的,每推迟一个月扣除1%。

(二)签订投资协议。企业获得项目后,需承诺在10个工作日内,与项目所在地政府签订《光伏电站项目开发建设投资合作协议》。自备案之日起3个月内必须实质性开工建设、6个月内必须建成并网,因特殊情况确需延期的必须向市政府提出申请。

(三)签订地役权使用合同。企业在项目开工前需与土地使用权人签订《地役权使用合同》,地役权使用年限不得超过土地承包经营年限的剩余年限,在《地役权使用合同》签订5个工作日内一次性缴纳第一年土地流转款。

(四)项目主要设备购置规定。企业需承诺项目建设主要设备(组件、电池片、逆变器)使用合肥本地产品,且符合国家能源局等3部委联合印发的《关于促进先进光伏技术产品应用和产业升级的意见》(国能新能[2015]194号)要求的“领跑者”先进技术产品指标。

(五)制定生态补偿和土地综合利用方案。企业需制定结合生态治理和(或)设施农业和(或)渔业养殖方面的方案,对适宜种植的土地要实行套种,杜绝土地资源浪费。

(六)规范投资协议签订。地面光伏电站项目开发建设由项目所在地政府与项目企业签订《光伏电站项目开发建设投资合作协议》,按照“谁签订、谁负责”的原则,落实协议管理各项责任。协议签订要明确管理范围,规范协议内容,加强协议签订前的合法性审查工作,避免法律和经济风险,提高政府公信力和执行力。

(七)完善项目管理手续。所有已开工建设的地面光伏电站项目必须重新补签《光伏电站项目开发建设投资合作协议》和《地役权使用合同》,按要求缴纳履约保证金。没有开工的项目一律按《巢湖市地面光伏电站项目开发建设暂行办法》执行。

  四、附则

本办法由巢湖市发展和改革委员会负责解释,自发布之日起执行,有效期截止2016年12月31日。

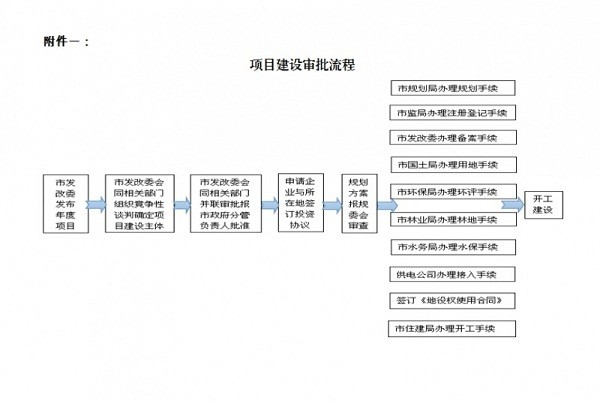

附:1、项目建设审批流程

        2、地面光伏电站项目开发建设竞标评分细则

索比光伏网 https://news.solarbe.com/201509/15/183988.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
中国华电在欧洲投资的首个光伏电站开工建设来源:华电海投 发布时间:2026-09-02 15:33:03

中国华电所属华电海投公司于9月1日在罗马尼亚多尔日县科托菲尼开工建设154.7兆瓦光伏电站,这是该集团在欧洲投资建设的首个绿地光伏项目。项目采用双面高效电池组件、箱逆变一体机及平单轴跟踪支架等先进技术,并配套建设升压站与输电线路,以提升清洁能源转化效率和并网能力。建成后预计2028年一季度投运,年发电量约2.4亿千瓦时,将显著增强罗马尼亚南部电网供电能力,支持当地能源结构转型与可再生能源目标实现。该项目不仅推动中国光伏装备和工程技术服务“走出去”,也标志着华电在欧洲新能源市场实现从零到一的战略突破,对深化中罗能源合作、“一带一路”能源高质量发展及全球清洁能源伙伴关系建设具有示范意义。(199字)

广州发展:拟投资8.53亿元建设渔光互补光伏电站项目来源:金融界 发布时间:2026-08-31 07:11:57

广州发展(600098.SH)拟通过其全资子公司广州发展新能源集团,投资约8.53亿元建设南靖山城200MW渔光互补光伏电站项目。项目选址福建省漳州市南靖县,采用“水上光伏、水下养殖”的复合开发模式,规划总装机容量200兆瓦,并同步配套建设20兆瓦/40兆瓦时储能系统及一座220千伏升压站。目前,项目已取得政府备案许可和电网接入批复,具备开工条件。此举旨在加快公司新能源业务布局,扩大清洁能源装机规模,并首次实质性拓展至福建省市场,推动区域绿色能源结构优化与可持续发展。

福建漳州梳理滞后项目清单,推进集中式光伏电站项目建设来源:漳州市发改委 发布时间:2026-08-27 08:52:10

漳州市发改委近期赴漳浦、云霄、东山等地开展实地督导,聚焦集中式光伏电站滞后项目,系统推进问题整改与建设提速。文章围绕三大核心举措展开:一是精准梳理滞后项目清单,按用地报批、土地流转、送出工程等关键环节分类识别堵点,区分客观制约、协调困难及企业主观不力等因素,实行差异化处置;二是优化跨部门协同服务,强化发改牵头作用,联动自然资源、林业、水利及属地乡镇,打通审批、要素保障与并网投产全流程,实施全过程闭环督办;三是严守安全底线,压实企业安全生产主体责任,将安全管控覆盖土建、安装、架设全周期。后续将依托“44336工作机制”,压实三方责任,加快项目落地并网,支撑现代化滨海城市建设。

河北华电廊坊安次东沽港150MW光伏项目建设用地获批来源:河北省自然资源厅(海洋局) 发布时间:2026-08-18 14:34:09

河北省自然资源厅于8月17日正式批复同意河北华电廊坊安次东沽港150兆瓦光伏项目建设用地申请。该批复明确,批准转用并征收集体农用地共计0.9952公顷,不涉及耕地;土地将以出让方式供应,专项用于该项目的建设实施。项目位于廊坊市安次区东沽港区域,属大型地面光伏电站,建成后将提升当地清洁能源供给能力。此次用地获批标志着项目前期关键审批环节完成,为后续开工建设奠定基础。批复依据国家及河北省关于能源项目用地管理的相关规定,强调依法依规保障可再生能源发展所需合理用地需求。

近期3.5GW地面光伏电站EPC定标情况,华电规模最大!来源:智汇光伏 发布时间:2026-08-03 09:26:59

本文汇总了2024年7月全国3515MW(3.515GW)地面光伏电站EPC总承包中标项目情况,按开发主体分类统计:华电集团以890MW居首,其次为华能、中节能、融颐科技各500MW,国家能源集团375MW,中国电建490MW,中广核260MW。项目覆盖山西、江苏、河北、云南、宁夏、福建、安徽、新疆、青海等十余省份,类型涵盖农光、渔光、茶光、治沙及风光互补等多种复合模式;装机规模从20MW至500MW不等,直流侧普遍高于交流侧容量;EPC单价区间为0.628—2.997元/W,差异主要源于地域条件、项目复杂度及是否含关键设备供应。文中逐项列明各项目地点、招标方、容量、技术方案及中标候选人信息。

乐高集团启动丹麦116兆瓦光伏电站建设来源:索比光伏网 发布时间:2026-06-23 09:20:11

乐高集团在丹麦比隆市启动建设一座116兆瓦光伏电站,为其迄今规模最大的可再生能源项目。该电站并网装机容量为80兆瓦,预计2027年底投入商业运营,总占地100公顷,其中65公顷用于铺设光伏组件,其余35公顷将恢复为自然栖息地、湿地及开放式景观区,兼顾生态修复与公众休闲功能。项目所发电量将全额满足乐高比隆总部基地的用电需求。乐高集团强调,该电站是其实现全球可再生能源布局与温室气体减排目标的关键举措,体现了能源转型与生物多样性保护协同推进的战略方向。

安徽颍泉区发改委积极申报2026年地面光伏电站项目来源:颍泉区发改委 发布时间:2026-06-04 09:15:09

安徽颍泉区发改委积极落实阜阳市关于6兆瓦以下地面光伏电站开发建设的工作部署,统筹推进2026年项目申报。工作聚焦三方面:一是强化指导服务,及时转发通知、明确申报要求,专人对接企业及村级主体,规范指导资质、土地租赁、政府协议等材料准备,并严格审核用地性质,杜绝占用基本农田和生态保护红线;二是深入摸排储备,共组织申报15个项目,总装机约4.2万千瓦,涵盖农牧配套、农光互补、渔光互补及村级光伏帮扶等多种类型,其中9个为乡村振兴帮扶项目,由村集体或街道作为实施主体,产权归属村集体;三是主动对接市级部门,协调资规、林业、水利等单位出具支持意见,同步推进电网接入审查,目前已完成全部项目初审并按时上报。

安徽芜湖市启动6MW以下地面光伏项目申报来源:芜湖市发改委 发布时间:2026-05-25 22:15:39

芜湖市发改委于2026年5月启动6兆瓦以下地面光伏电站项目申报工作,旨在落实安徽省能源局关于规范此类项目建设管理的要求。申报对象为利用非分布式光伏用地(如坑塘水面、大棚、高速路基等)建设、单个并网点装机小于6兆瓦的地面光伏设施;符合条件的220千伏及以上接入、容量不超50兆瓦的建筑附属光伏项目也可参照纳入。项目须确保用地合法合规,避开基本农田、生态红线、耕地及水域,并完成电网接入与消纳论证。申报需提交用地证明、部门合规意见、接入方案等材料,经县区初审、市级复核及电网评估后,形成年度推荐清单报省能源局。政策明确项目按集中式光伏管理,支持配置储能或高自发自用比例,并建立动态调整与全过程监管机制。(199字)

沙特福里斯光伏电站项目多个建设节点顺利达成来源:中国电建国际工程公司 发布时间:2026-04-24 09:45:20

近日,由中国能建国际集团、广东火电和西北院共同承建的沙特福里斯2GW光伏项目接连取得突破性进展,多个关键施工节点如期完成,标志着项目土建及安装工作全面进入施工高峰期。福里斯光伏电站项目位于沙特阿拉伯麦加省,建设涵盖设计、采购、制造、土建施工、设备安装及系统调试等全流程环节。

爱旭ABC助力芬兰112MW光伏项目落地,赋能北欧高纬度地区绿色能源转型来源:爱旭 发布时间:2026-03-26 00:30:11

近日,芬兰本土重点可再生能源项目——芬兰萨沃省北部苏奥内约基太阳能公园112MW集中式地面光伏电站项目正如火如荼建设中。芬兰萨沃省北部地处高纬度区域,气候条件极其严酷。该项目投运后,每年可输出约6220万度的清洁电力,有效减少约4900吨二氧化碳排放,将成为芬兰北部地区能源转型的标杆工程。未来,爱旭将持续凭借全气候、全场景的技术适配能力,为全球不同纬度、不同气候区域的能源转型提供高效、可靠且低碳的光伏解决方案。

云南大渡岗乡大干坝亮塘光伏电站项目获建设用地规划许可来源:景洪市人民政府 发布时间:2026-03-10 09:54:57

据景洪市人民政府消息,景洪市自然资源局已正式核发“大渡岗乡大干坝亮塘光伏电站(升压站)”项目的《建设用地规划许可证》,标志着该光伏电站项目的建设用地规划手续已完备。根据公告,该项目主要信息如下:-项目名称:大渡岗乡大干坝亮塘光伏电站(升压站)-用地面积:6942.00平方米-建设规模:项目装机容量75MW,占地面积约2447亩,将新建一座110KV升压站及全部配套设施、道路。
