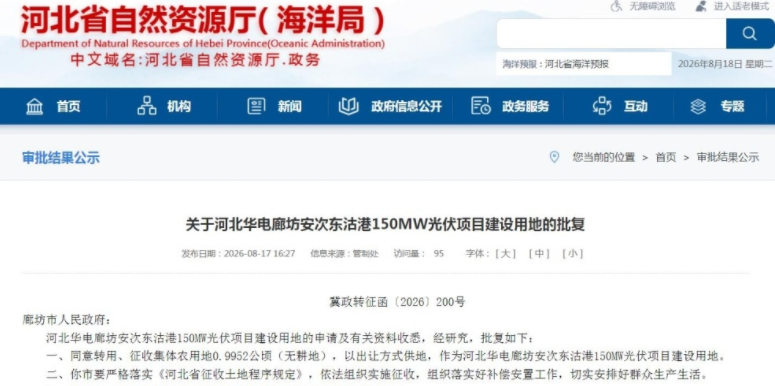

8月17日,河北省自然资源厅(海洋局)发布《关于河北华电廊坊安次东沽港150MW光伏项目建设用地的批复》。
文件指出,同意转用、征收集体农用地0.9952公顷(无耕地),以出让方式供地,作为河北华电廊坊安次东沽港150MW光伏项目建设用地。

索比光伏网 https://news.solarbe.com/202608/18/50027762.html
8月17日,河北省自然资源厅(海洋局)发布《关于河北华电廊坊安次东沽港150MW光伏项目建设用地的批复》。
文件指出,同意转用、征收集体农用地0.9952公顷(无耕地),以出让方式供地,作为河北华电廊坊安次东沽港150MW光伏项目建设用地。

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
8月14日,河北省承德市滦平县公示了2025年1号光伏项目投资主体中标候选人。该项目由承德市节能监察中心作为业主单位,选址于滦平县红旗镇与小营镇,规划建设规模为100兆瓦(MW)光伏发电设施。公示显示,华电新能源集团股份有限公司位列第一中标候选人,中国机械工业第二建设工程有限公司为第二中标候选人。此次公示标志着该项目已进入投资主体确定的关键阶段,后续将依据招投标程序完成正式签约与建设筹备工作。该光伏项目属于承德市推动可再生能源发展的重点布局之一,旨在提升区域清洁能源供给能力。(198字)
国家能源局在7月全国可再生能源电力开发建设调度会上,通报了2026年上半年可再生能源发展进展:全国可再生能源装机达24.55亿千瓦,占总装机60.7%,其中风电光伏装机约19.5亿千瓦;上半年新增装机中可再生能源占比73.9%,发电量占全国总发电量41.2%,风电光伏合计发电量占全社会用电量24.6%。会议指出行业已进入高质量发展新阶段,明确“十五五”开局三项重点任务:一是推动新型能源体系、可再生能源规划及绿证交易、新能源入市等政策落地;二是扩大绿电消费,压实消纳责任,多渠道提升新能源利用率;三是加快大型风电光伏基地及海上风电、光热、分布式等各类项目前期与建设,尽快形成实物工作量。
今年以来,全国集中清理超1000个长期圈占光伏建设指标却迟迟不开工、不落地的闲置项目,涉及备案终止、撤销或销户。这些项目普遍存在“纸面年龄大、实际建设零”的现象,占用电网接入容量等稀缺资源,实为囤积待涨、成本观望或盲目跟风所致。清退行动旨在破除资源套利乱象,释放空间给具备真实建设能力与稳定收益能力的优质项目。文章进一步提出系统性治理路径:提高备案门槛,强化开发主体资质、资金与经验审核,探索保证金及开工约束机制;实施全过程动态监管,推行“有效期管理”,按季度通报进度并精准管控各建设节点;优化指标再分配,优先支持有在建项目、并网业绩和真实投资记录的企业,并建立“负面清单”限制曾被清退企业短期内重新申报。最后强调,企业需转向重质量、强运营的精细化发展模式。
河北省保定市阜平县名特700MW光伏发电项目一期(300MW)EPC招标经历多次调整。该项目最初于5月18日启动招标,但因施工内容调整,5月23日即终止;7月24日重新发布招标公告,明确采用EPC总承包模式,分光伏场区(直流侧390MWp)和220kV升压站两个标段。8月11日,招标方再次发布变更公告:允许联合体投标、招标文件获取截止时间延至2026年8月18日17时,投标及开标时间由8月14日推迟至9月1日。项目由阜平县名辉新能源有限公司招标,实际控制方为新特能源,计划2026年9月30日开工,2027年9月30日前实现全容量并网。
本文介绍了华电金川公司2026年年中务虚会的主要部署与工作安排。会议围绕贯彻落实上级精神、确保“十五五”开好局起好步,系统总结了上半年推进“113”攻坚行动、践行正确政绩观、夯实绿色发展与保供基础等成效。会议明确下半年聚焦五大重点任务:一是加快项目发展,全力冲刺白塔300MW光伏项目竞配,协同推进观音桥算力园配套及“绿电直连”试点;二是强化关键要素管控,压降费用、提升电价与交易收益、争取“两个细则”补偿;三是深化改革创新,落实“双百企业”建设及“211”科技创新行动;四是守牢安全环保底线;五是加强党建引领,深化高质量党建工程与清廉建设。
本文为南通市生态环境局关于“江苏南通安美滨海新区富港村49兆瓦渔光互补光伏发电项目110千伏送出工程”环境影响报告表的审批公告。该局于2026年8月3日作出正式批复(文号:通数据审批〔2026〕187号),同意该项目环境影响报告表所列建设内容及环保措施。公告明确告知公众,如对审批决定有异议,可在公告发布之日起六十日内向南通市人民政府申请行政复议,或六个月内向如皋市人民法院提起行政诉讼。同时提供了复议与诉讼的权利依据、具体时限及联系方式,包括电话、传真、电子邮箱、通讯地址和邮政编码,便于相关方依法行使救济权利。
山西省大同市天镇县获批建设晋控天镇500MW光储一体化基地项目。该项目由晋能清洁能源光伏发电(天镇)有限公司投资建设,选址于天镇县谷前堡镇,总投资约21.97亿元,规划建设500兆瓦地面光伏电站及配套不低于50万千瓦/150万千瓦时的储能系统,实现“光伏+储能”一体化并网运行。项目已于2026年4月2日取得天镇县行政审批服务管理局备案,并被列为山西省2026年省级重点工程项目,拟纳入该省2026年第一批大型风光基地建设计划。7月29日,大同市生态环境局正式批复其环境影响报告表,原则同意项目建设及所提出的各项生态环境保护措施。(199字)
本文报道了新疆塔城托里县160万千瓦光伏发电项目七标段的招标进展。此前,该标段因原中标单位在中标后无正当理由拒签施工合同,且擅自将核心施工环节分包给不具备资质的第三方,构成非法分包,被宣布废标。8月3日,该项目重新启动招标并公示中标候选人。本次招标规模为15万千瓦(不含升压站),三家候选单位均报出相同单价——2.8元/瓦。公告未披露具体中标单位名称及后续签约情况,仅明确了统一的中标价格及项目基本范围。
本文汇总了2024年7月全国3515MW(3.515GW)地面光伏电站EPC总承包中标项目情况,按开发主体分类统计:华电集团以890MW居首,其次为华能、中节能、融颐科技各500MW,国家能源集团375MW,中国电建490MW,中广核260MW。项目覆盖山西、江苏、河北、云南、宁夏、福建、安徽、新疆、青海等十余省份,类型涵盖农光、渔光、茶光、治沙及风光互补等多种复合模式;装机规模从20MW至500MW不等,直流侧普遍高于交流侧容量;EPC单价区间为0.628—2.997元/W,差异主要源于地域条件、项目复杂度及是否含关键设备供应。文中逐项列明各项目地点、招标方、容量、技术方案及中标候选人信息。
本文介绍了浙江省丽水市“万亩千兆”地面集中式农光互补复合光伏开发项目(西北片区)获批情况。该项目位于莲都区多个乡镇,总装机容量250MW(交流侧),直流侧达325MW,占地约5850亩,采用580Wp单晶双面组件共计67.34万块。项目总投资约11.55亿元,建设工期12个月,建成后电力将接入新建的220kV升压站。7月20日,丽水市生态环境局正式批复其环境影响报告表,原则同意项目建设。项目由丽水禾光新能源有限公司投资建设,该公司系上市公司禾迈股份间接控股企业。
