大型地面电站开发建设流程

来源:阳光工匠光伏网作者:张二贺发布时间:2015-08-06 23:59:59
前言:根据国家能源局《光伏电站管理暂行办法》(国能新能[2013]329)、《分 布式光伏发电项目管理暂行办法》(国能新能[2013]133),国家对光伏电站及分 布式光伏发电项目均实行备案管理,下面小编就梳理一下备案制下如何进行大型 光伏电站的开发流程:

一、项目前期考察阶段

对项目土地(及其周边)资源、电网情况、当地政策等进行摸底考察。 我把现场选址工作划分成三步,如下表所示:

步骤

工作阶段

工作内容

说明

    第一步

    去现场前           准备工作

与业主进行简单沟通

了解场址基本情况

室内宏观选址

场址地貌,资源,收益率

准备设备

GPS、google 地球、CAD、PVsyst

    第二步

现场踏勘工 作

山体走势

东西走向,面向南面,附近无遮挡

坡度应小于 25°

坡度会影响施工、运维、水保的难度

基本地址条件

便于打桩、基础的顺利进行

场址范围、地质情况

有无冲积沟、坟头、军事设施等

  第三步

   后续工作

确定场址面积

google 地球上输入坐标,确定面积

确定拟接入变电站

电压等级、容量、距离、间隔

        确定场址地类

拜访当地国土、林业、文物、武装、 水利等部门,避免场址不可用

 下面详细解释一下

1、去现场前需要做的准备工作 光伏电站场址一般都在相对偏远的地方,去趟现场往往要耗费比较大的时间成 本、人力成本。因此,去之前一定要把准备工作做好。 首先要跟业主进行简单沟通,了解他之前做了哪些工作,他的要求和想法。常问 的几个问题:

1)项目场址的地点,有经纬度最好了。

2)场址面积大概多大,计划做多大规模;(一般业主都有场址的承包合同,可 通过查阅承包合同等所有权证明文件进行地点、面积承包剩余年限等信息进行确认。)

3)场址大概是什么地貌,地表附着物情况,有无坟头,是否涉及赔偿;有无军 事设施、文物等敏感物。

场址附近是否有可接入的变电站,距离多少,多大电压等级,容量是多少,有无间隔;(一般接入 110KV 变电站的低压侧或者 35KV 高压侧为宜,距离最好不要 超过 10 公里否则会增加成本,大部分地区只能接入容量的 30%-50%。) 沟通之后,第一个要准备的,就是了解当地相关的光伏政策。比如,国家给该省 的规模指标是多少?该省对光伏项目有没有单独的补贴政策?诸如此类的政策, 尽量多了解一些。如果能了解到项目所在地是否有建成项目,收益如何?是否有 在建的项目,进展到什么程度,就更好了。 最后,一套耐磨耐刮的衣服和舒适的运动鞋也是必不可少的。

2、现场踏勘工作

平坦的场址相对简单,就用山地场址说几个需要注意的问题。

1)观察山体的山势走向,是南北走向还是东西走向?山体应是东西走向,必须 有向南的坡度。另外,周围有其他山体遮挡的不考虑。

2)山体坡度大于 25°的一般不考虑。山体坡度太大,后续的施工难度会很大, 施工机械很难上山作业,土建工作难度也大,项目造价会大大提高。另外,未来 的维护(清洗、检修)难度也会大大增加。同时,在这样坡度的山体上开展大面 积的土方开发(电缆沟),水土保持审批可能也过不了。

3)基本地质条件。虽然准确的地质条件要做地勘,但可以大概目测一下,最好 目测有一定厚度的土层。也可以从一些断层或被开挖的断面,看一下土层到底有 多厚,土层下面是什么情况。如果是目测半米一下是坚硬的大石头,那将来基础 的工作量就会特别大。

上述几个问题解决后,用 GPS 围着现场几个边界点打几个点,基本圈定场址范围。 同时,要从各角度看一下场址内的地质情况。因为光伏场址面积太大了,你从一 个边界点根本看不了全貌,很可能会忽略很多重要因素。

这些重要因素包括:

1)冲积沟。我某次选址,看场址西南边是特别平坦在附近看了看,觉得基本都 一样,就没往东北角走。后来发现,东南角是个非常大的冲积沟。

2)敏感物。比如说坟头。经常能在备选的光伏场址内看见坟头,如果圈进来可 能会非常麻烦,甚至造成工期延误。另外,还有农民自己开荒的地,一两个快倒 塌的小房子,羊圈和牛圈……这块地没用也就没有管,一旦有人用,就会有人来 要赔偿,最后,场址内不能有防空洞等军事设施,军事设施相关管理规定的避让 范围是安全半径范围外扩 300 米。

3、踏勘后续工作

1)确定场址面积。将现场打的点在 Google 地球上大致落一下,看一下这个范围 内场址内及其周围的卫星照片,同时测一下面积,大概估计一下可以做的容量。 一般 50~100MWp 是一个比较好的规模,也就是 1~3km2。

2)确定场址地类。去国土局在二调图上查一下场址的地类。现在二调图用的一般都是 80 坐标系三度带坐标。所以,要先将 GPS 打的经纬度坐标转换成 80 三度 带坐标,带到国土局和林业局查一下。去国土和林业查一下是非常必要的。往往 一块场址那里都好,就是地类是不能用的。如果盲目开展后续工作,会造成很多 浪费。另外,很多时候,看着是荒地,在地类图里面是农田;看着没有树,在地 类图里面其实是公益林。

大型地面电站开发建设流程

国土部门土地利用总体规划体系
3)确定接入的变电站。根据场址面积大致估计出规模以后,就要想用多大的电 压等级送出。要调查一下,距离项目场址最近的升压变电站电压等级、容量、是 否有间隔,最好能拿到该变电站的电气一次图,确定一下是否有剩余容量可以接 我们的项目。如果可以间隔接入距离又相对合适,则视为理想接入方案,如果距 离太远,输送线路成本过高,可考虑 T 接,方案的可行性要与地/市级电网公司 进行咨询。

大型地面电站开发建设流程

变电站间隔及其附属设备

二、项目建设前期手续办理

1、备案阶段

变电站间隔及其附属设备

1)委托有资质单位做大型地面光伏电站项目进行可行性研究报告。

2)争取所在省份当年配额。须向当地发改部门申请并提交相关材料如下:

1.2.1 申报建设(已完工或即将完工的申请补贴计划)计划的请示;

1.2.2 相关部门的审核意见(国土、电网公司、林业等部门);

1.2.3 其他已取得的项目进展(如:测绘、地勘等资料);

1.2.4 项目概况以及项目公司三证(营业执照、组织机构代码证、税务登记证);

以上资料准备完毕后提交到县发改委进行审核,逐级报送,经过层层筛查最终列入省发改委项目清单中。
 3)取得备案证。须向省级(市级)发改部门提交资料如下:

省发改委公布的项目清单;

可行性研究报告;

基础信息登记表、节能登记表、招投标方案(省发改委官网下载最新版);

申请备案的请示;

公司三证。

提交以上资料至省(市)发改委,审核无误后下发(一般当下就能)备案证。

2、获得省(市)级相关部门的批复文件

部门

批复文件

1

国土部门

选址意见函(县级)

土地预审意见(省级)

未压覆重要矿产资源(市级)

地灾评估备案登记表(省级)

2

电网公司

电网接入方案批复(部分地区把电能质量评估报告

作为前置手续)(市级)

3

环保部门

环境影响报告表的批复(市级)

4

安监部门

安全预评价表的批复(市级)

(由建设单位组织评审工作)

5

水利部门

选址意见函(县级)

水土保持方案的批复(省级)(平原地区可不做)

6

建设规划管理部门

选址意见书(县级)

7

文物部门

选址意见函(县级)

8

武装部门

选址意见函(县级)

9

林业部门

选址意见函(县级)

3、获得开工许可

(1)办理建设项目银行资金证明(不少于项目总投资的 20%);

(2)办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的 80%);

(3)委托具有资质的单位做项目设计;

(4)获得项目建设地建设局开工许可;

三、项目施工图设计

开工证办理流程

1、现场测绘(前期已完成)、地勘、勘界、提资设计要求;

2、接入系统报告编制并上会评审;

3、出施工总图蓝图;

4、各专业进行图纸绘制(结构、土建、电气等);

5、出各产品技术规范书(做为设备采购招标依据);

6、和各厂家签订技术协议;

7、现场技术交底、图纸会审;

8、送出线路初设评审上会出电网意见;

四、项目实施建设

1、物资招标采购

2、发电区建设工作:

1)基础浇筑

2)支架安装、光伏组件安装、汇流箱安装;

3)逆变室、箱变基础建设;

4)箱变、逆变器、直流柜、通讯柜设备安装调试试验

5)电气连接及电缆敷设(组件之间、组件与汇流箱、汇流箱与直流柜、直 流柜与逆变器、逆变器与箱变之间)、全场接地制作焊接、发电区道路建设;

3、生活区工作:

所有房建建设(SVG 室、高压室、中控室、综合用房、水泵房及设备安装、 生活区道路围栏、所有房建装饰装修、设备间电缆沟开挖砌筑接地)等;

所有设备安装、调试、试验、保护调试、电器连接(SVG、高压开关柜、接 地变、所用变、降压变、配电屏、综自保护、监控安装、消防设备安装、安全监 控摄像头)等。

4、外围线路建设,对侧站设备安装及对侧站对点对调、省调和地调的调度调试 等;

5、所有设备的电缆敷设连接并做实验,电缆敷设过程中需要注意的事项如下:

5.1:电缆敷设按照型号相同进行,没敷设一条,在电缆两端挂其相对应的电缆牌。

5.2:电缆预留长度满足接线要求即可,过长过短都是不适宜的。

5.3:电缆应从电缆盘上导出不应使电缆在支架上或与地面摩擦拖拉,防止各种 刮伤电缆的可能性。

5.4:电缆在电缆井和电缆沟上固定,要统一绑扎材料,确保美观。

6、电力建设工程质量监督站验收(消缺并闭环);

7、省电力建设调试所安评、技术监督验收(消缺并闭环);

8、当地消防大队验收并出具报告;

9、电网公司验收(消缺并闭环);

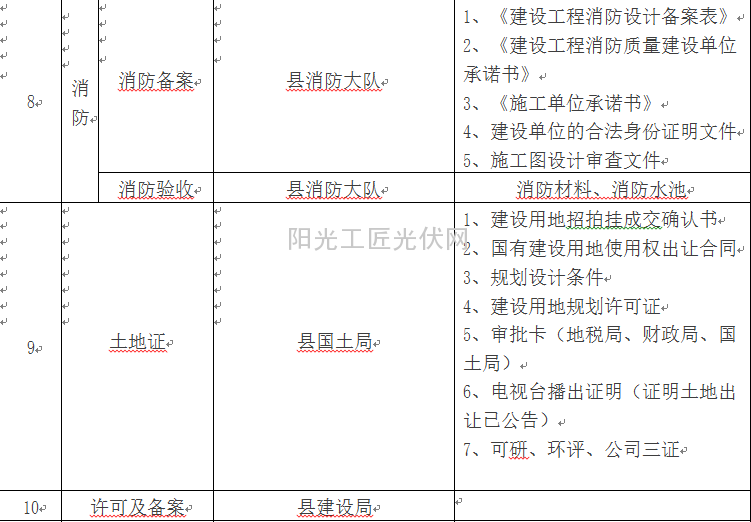

10、电站调试方案(电力公司审核); 施工过程中,需办理下列手续

大型地面电站开发建设流程

大型地面电站开发建设流程

大型地面电站开发建设流程

五、带电前的必备条件

(一)接入系统带电前要需具备的条件

1、发改委备案文件、上网电价文件、可研报告

2、接入系统审查批复文件(国家电网公司、省电力公司接入系统文件)

3、公司营业执照复印件(正本、副本)

4、公司税务登记证(国税、地税)

5、公司组织机构代码证

6、系统主接线图

(二)升压站返送电流程和具备的条件

1、给省电力公司申请返送电文件。(风电机组及光伏电站机组合并上报)

2、给交易中心上报接网技术条件。(按照公司接入系统要求及反措要求上 报)

3、并网原则协议签订。(与公司营销部签订、地区并网电厂可由营销部授 权签订、并上报交易中心)

4、省调下达的调度设备命名及编号。

5、省调下达的调管设备范围划分。

6、与省调、各地调分别签订《并网调度协议》。

7、与发电企业所在的地区电力公司签订《供用电合同》。(确定发电企业 施工用电如何处理,电厂全停期间用电电价及结算方式)(原则上执行当地大宗 工业用电电价)

8、线路属自建的应签订《线路运维协议》。(必须有线路运营资质、且必 须在相应机构备案、具备线路带电作业、申请线路巡线、停用重合闸、线路消缺 等)。

9、具有资质的质监站出具的《工程质检报告》,并形成闭环的报告(报告 原件)。(风电机组及光伏电站机组合并上报)

10、省电力科学研究院出具的《并网安全性评价报告》,同时上报针对报告 中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。(风电 机组及光伏电站机组合并上报)

11、省电力科学研究院出具的《技术监督报告》,同时上报针对报告中提出 的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。(风电机组及 光伏电站机组合并上报)。

12、应出具消防部门验收意见。(风电机组及光伏电站机组合并上报)。

13、省电力公司交易中心将委托地区电力公司现场验收涉网设备及是否按照 接入系统文件要求建设和完善设备、装置、满足并网条件,并落实“安评、技术 监督”等报告提出问题的整改。并向新疆电力公司交易中心上报具备返送电的验 收报告。(风电机组及光伏电站机组合并上报)。

14、交易中心根据上述工作完成情况,及时组织返送电协调会,并组织各相 关部门会签后,下达同意返送电文件。

(三)并网流程或具备的条件

1、工程质检报告

2、安评报告

3、技术监督报告

4、消防验收意见

5、电力公司验收报告

6、针对各检查报告提出问题的整改报告

7、《供用电合同》(是否有新的变化,若有变化须重新签订)

8、针对上述“四个协议(或合同)、四个报告”,协商确定年度《购售电 合同》后。

9、并组织各相关部门会签后,及时协商确定召开启委会,根据启委会决议, 发电企业应上报决议中提出问题的整改。

10、下达同意机组并网文件,安排机组并网工作。

11、给省电力公司申请确认满足电网要求的文件。(风电机组及光伏电站机 组首次并网时间及 240 小时结束时间)

12、生产验收交接书(施工单位与业主签订)

13、涉网试验完成并满足电网要求

14、电价批复文件

15、消防验收合格

QQ图片20150807102006

索比光伏网 https://news.solarbe.com/201508/06/186208.html

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
温枢刚:积极推进华能在疆大型清洁能源基地建设,加快重点项目落地见效来源:能见 发布时间:2025-11-20 11:24:46

日前,华能集团董事长、党组书记温枢刚在乌鲁木齐拜会新疆维吾尔自治区党委书记陈小江、自治区主席艾尔肯·吐尼亚孜时表示,华能集团将围绕新疆未来五年发展规划,进一步拓展合作空间,扎实做好电力保供工作,积极推进大型清洁能源基地建设,加快重点项目落地见效。要加快推进重大项目建设,积极谋划“沙戈荒”新能源大基地开发建设,推动科技创新、产业创新深度融合。目前,华能在疆清洁能源项目进展迅速。

SPARK ON | 安泰新能源智能跟踪支架AT-Spark重磅发布,开启大型地面电站新时代!来源:索比光伏网 发布时间:2025-11-13 10:24:20

11月12日,安泰新能源在线上隆重举行「SPARKON」跟踪支架新品发布会,正式发布全新一代光伏智能跟踪支架AT-Spark。基于此,安泰新能源重磅推出AT-Spark,旨在提供大型地面电站最优解法。PART1亮点解析,彰显研发实力随后,安泰新能源研发总监杨水卜对AT-Spark的亮点创新进行了深入讲解。发布会上,安泰新能源解决方案总工程师白俊磊对AT-Spark一站式解决方案进行了系统介绍。

国家首个水风光一体化基地建设取得新突破——两座大型水电工程实现同步截流来源:国投电力 发布时间:2025-10-29 09:10:47

“一条江”联合调度,实现安全、高效、精准截流两座大型梯级水电工程同步截流,在雅砻江流域属于首次。

新增30GW!美国大型地面光伏2024同比激增56%,LCOE涨13%来源: PV光圈见闻 发布时间:2025-10-22 13:39:21

2024年,美国大型地面光伏新增装机量达30GW,较2023年的19GW增长56%,占去年全美所有新增电力容量的54%以上。美国大型地面光伏装机在2024年的增长集中于德克萨斯州、中西部以及非ISO管辖的西部和东南部地区。2024年,仅12个项目使用固定式支架,而采用跟踪支架的项目达236个。截至2024年底,美国大型地面光伏晶硅组件装机容量达79.19GW,薄膜技术装机容量为30.74GW。

国家管网集团首个地面集中式大型光伏发电项目并网(发电)试运行来源:中国电力报 发布时间:2025-10-22 10:03:00

近日,国家管网集团首个地面集中式大型光伏发电项目——精河34万千瓦光伏项目实现并网(发电)试运行。该项目实现并网(发电)试运行标志着国家管网集团在战略性新兴产业发展方面取得新突破。投产后所发电量将全额接入新疆电网,并以市场化交易方式供自建项目及上下游关联用户消纳使用。

国家管网集团首个地面集中式大型光伏项目并网来源:索比光伏网 发布时间:2025-10-20 09:12:42

来源/新华网国家管网集团投资建设的首个地面集中式大型光伏发电项目——西部管道公司精河县34万千瓦光伏项目17日实现并网试运行,将有力推动我国油气产业绿色低碳发展。国家管网集团西部管道有限责任公司生产部经理赵云介绍,西部管道公司精河县34万千瓦光伏项目占地面积约10636亩,设计年平均发电量6.23亿千瓦时,设计年平均利用小时数为1409.70小时,在限电率5%的情况下,年均上网电量约5.92亿千瓦时。

陆上渔光互补、海上光伏、屋顶光伏三类!福建启动2025光伏电站开发建设方案项目申报来源:福建省发展和改革委员会 发布时间:2025-10-17 15:47:08

10月16日,福建省发展和改革委员会发布关于组织开展2025年度光伏电站开发建设方案项目申报的通知,通知指出,福建省2025年度光伏电站开发建设方案的项目申报范围为陆上渔光互补、海上光伏、屋顶光伏三类。海上光伏电站项目。我委组织论证审核确定后印发2025年度光伏电站开发建设方案。

避坑指南!沙戈荒大基地开发建设施工全流程注意事项来源:索比光伏网 发布时间:2025-08-29 17:11:16

沙戈荒地区,这片曾被视为“不毛之地”的广袤疆域,正以新能源基地建设的壮阔蓝图重新定义自身价值。生态修复与用地协同是沙戈荒光伏项目开发的重要环节。众所周知,西北沙戈荒地区常年面临年均风沙日超60天、昼夜温差达30℃以上、土壤承载力普遍低于150kPa、水资源极度匮乏等极端条件,给光伏电站的设计与施工带来严峻挑战。

非洲光伏装机突破20GW:大型地面项目引领转型,光伏成电力短缺“最优解”来源:索比光伏网 发布时间:2025-08-20 17:19:17

非洲太阳能产业协会最新报告显示,截至2024年上半年,非洲大陆在运太阳能装机容量突破20GW,光伏技术正加速重塑非洲能源格局。报告指出,大型地面项目成为市场增长核心动力,而储能技术普及与成本下降进一步释放了非洲太阳能开发潜力。区域均衡化:南非占比下滑显多元化趋势报告显示,非洲在建太阳能项目超10GW,其中70%为大型地面电站。AFSIA预测,大型地面项目将持续主导增长,而离网与微电网解决方案将进一步渗透偏远地区。

仅14个多月内实现倒送:中国电建刷新沙特大型光伏项目建设速度来源:人民网 发布时间:2025-08-01 09:18:58

7月的沙特烈日炎炎。据介绍,项目在仅14个多月内实现倒送电,刷新了沙特大型光伏项目建设工期纪录。中国电建供图REPDO4-AHK光伏项目于2024年5月1日正式开工,装机容量为1230兆瓦,是共建“一带一路”倡议与沙特“2030愿景”重要合作成果之一,也是中国电建继多个大型光伏工程之后在沙特实施的又一吉瓦级新能源总承包项目。

需求大变!中能建、国能、华能、三峡、国电投、中电建、华电、华润,八大电力央企上半年支架招标背后来源:索比光伏网 发布时间:2025-07-15 17:02:23

自136号文落地以来,新能源全面进入电力市场化交易,给光伏行业发展带来了深刻的影响。电力央企对光伏电站的投资测算调整作为当下新能源投资的主力军,国能、三峡、华能、大唐、国家电投等头部电力央企,针对新能源
