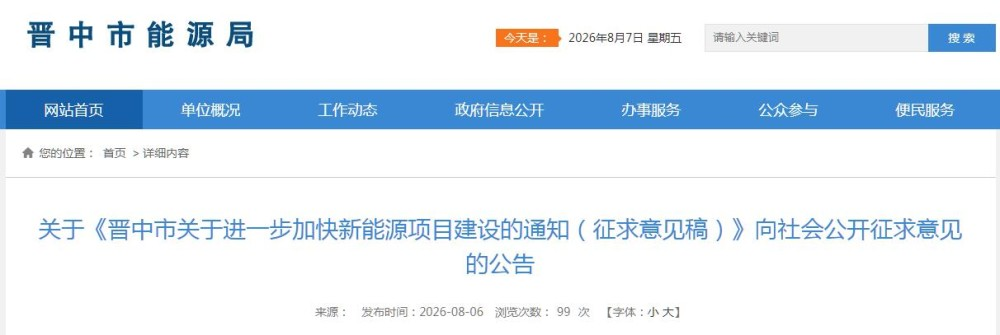

拿指标后1年内实质性开工!山西晋中风、光项目建设征求意见

来源:晋中市能源局发布时间:2026-08-11 09:05:20

8月6日,晋中市能源局发布关于《晋中市关于进一步加快新能源项目建设的通知(征求意见稿)》向社会公开征求意见的公告。

公告指出,本通知适用于本市行政区域内已获得开发建设指标的风电、光伏等新能源项目,主要规范项目自获得开发建设指标后至全容量并网期间的跟踪管理。

项目储备与前期工作

各县(区、市)能源主管部门应按照“开工一批、储备一批、谋划一批”的思路,结合资源禀赋和电网消纳条件,做好新能源“标准地”储备,提高项目落地转化率。

申报项目须符合国家和我省产业发展等相关规定,满足省能源局有关新能源项目申报要求。项目单位应在申报时承诺核准/备案、开工、全容量并网时间,并纳入后续监管考核。

建设周期管控

项目开工、并网时间自取得新能源项目开发建设指标之日起计算。

项目单位应在取得开发建设指标后1年内实质性开工建设。实质性开工标准为:含升压站的光伏项目升压站基础混凝土浇筑超出地面,不含升压站的光伏项目至少完成批复规模10%的光伏支架基础混凝土浇筑,风电项目第一台风机基础浇筑完毕。因不可抗力等非企业自身原因导致无法按期开工的,项目单位应提前半个月向项目所在地县级能源主管部门书面说明情况。

并网投产管控

1.项目原则上应按照省能源局下发的项目申报或下达建设计划文件中要求的期限并网发电。因不可抗力等非企业自身原因或确有实际困难导致无法按期并网的,项目单位应提前半个月向项目所在地县级能源主管部门书面说明情况。

2.部分并网的新能源项目,应在首次并网(指项目首次实现正式商业并网,不含调试并网阶段)后6个月内完成全容量并网发电。因不可抗力等非企业自身原因或确有实际困难导致无法按期全容量并网的,项目单位应提前半个月向项目所在地县级能源主管部门书面说明情况。

达到以下条件之一的,按程序退出或核减规模:

(1)取得开发建设指标后1年内未实质性开工,或省能源局要求的建设期限到期仍未开工的;

(2)无正当理由未按期并网的;

(3)部分并网后无正当理由未按期实现全容量并网的;

(4)因企业投资意愿变化、技术路线调整、重大纠纷等自身原因主动申请退出的;

(5)其他符合法律、法规、规章及国家、省新能源项目管理明确规定的退出情形。

详情如下:


晋中市关于进一步加快新能源项目建设的通知

为加快我市新能源项目建设进度,优化资源配置,防范开发风险,健全项目全过程规范管理机制,保障新能源产业科学、规范、有序发展,依据《中华人民共和国能源法》、《中华人民共和国可再生能源法》,结合我市实际,现将有关事项通知如下。

一、工作要求

为提升新能源项目开发建设质效,坚持市场导向与规范管理相结合,建立健全覆盖项目全生命周期的动态管理机制。管理过程严格遵循依法依规、程序公开公正透明的原则,根据项目建设不同阶段及滞后原因分类施策,采取督促、核减、废止等处置措施,并与企业后续项目申报资格挂钩。同时强化动态监测督导,压实属地监管与企业主体责任,对退出项目资源及时梳理整合,盘活存量资源,提高资源利用效率,为构建清洁低碳、安全高效的新型能源体系提供坚实保障。

二、全周期规范管理

本通知适用于本市行政区域内已获得开发建设指标的风电、光伏等新能源项目,主要规范项目自获得开发建设指标后至全容量并网期间的跟踪管理。

(一)项目储备与前期工作

各县(区、市)能源主管部门应按照“开工一批、储备一批、谋划一批”的思路,结合资源禀赋和电网消纳条件,做好新能源“标准地”储备,提高项目落地转化率。

申报项目须符合国家和我省产业发展等相关规定,满足省能源局有关新能源项目申报要求。项目单位应在申报时承诺核准/备案、开工、全容量并网时间,并纳入后续监管考核。

(二)建设周期管控

项目开工、并网时间自取得新能源项目开发建设指标之日起计算。

项目单位应在取得开发建设指标后1年内实质性开工建设。实质性开工标准为:含升压站的光伏项目升压站基础混凝土浇筑超出地面,不含升压站的光伏项目至少完成批复规模10%的光伏支架基础混凝土浇筑,风电项目第一台风机基础浇筑完毕。因不可抗力等非企业自身原因导致无法按期开工的,项目单位应提前半个月向项目所在地县级能源主管部门书面说明情况。

(三)并网投产管控

1.项目原则上应按照省能源局下发的项目申报或下达建设计划文件中要求的期限并网发电。因不可抗力等非企业自身原因或确有实际困难导致无法按期并网的,项目单位应提前半个月向项目所在地县级能源主管部门书面说明情况。

2.部分并网的新能源项目,应在首次并网(指项目首次实现正式商业并网,不含调试并网阶段)后6个月内完成全容量并网发电。因不可抗力等非企业自身原因或确有实际困难导致无法按期全容量并网的,项目单位应提前半个月向项目所在地县级能源主管部门书面说明情况。

(四)动态监测与调度

1.建立每月调度的工作机制。各县(区、市)能源主管部门要建立健全工作台账,抓好跟踪问效,按月汇总分析项目进展,报送市能源局。市能源局将根据项目建设情况,对推进滞后、偏离度较高的县(区、市)和企业进行督导。

2.项目单位应按要求通过国家可再生能源发电项目信息管理平台和国网云平台等如实报送项目进展情况。

3.对已获得建设指标但进展滞后的项目,各县(区、市)能源主管部门要督促项目单位倒排工期、挂图作战,推动项目尽早开工建设、尽早建成达效。

(五)规范项目退出

1.退出情形

达到以下条件之一的,按程序退出或核减规模:

(1)取得开发建设指标后1年内未实质性开工,或省能源局要求的建设期限到期仍未开工的;

(2)无正当理由未按期并网的;

(3)部分并网后无正当理由未按期实现全容量并网的;

(4)因企业投资意愿变化、技术路线调整、重大纠纷等自身原因主动申请退出的;

(5)其他符合法律、法规、规章及国家、省新能源项目管理明确规定的退出情形。

2.退出程序

达到废止或核减规模条件的项目,或企业主动申请退出的项目,由项目所在地县级能源主管部门核实情况。核实后将项目处置意见上报市能源局,市能源局按程序上报省能源局申请项目退出或规模核减。

3.退出后资源利用

对由省能源局批准退出的项目资源,各县(区、市)应及时梳理整合,在后续新能源项目申报时将企业履约情况作为考量因素。

三、保障措施

(一)属地责任

各县(区、市)能源主管部门要切实履行行业管理责任,建立健全新能源项目协调调度推进机制,明确专人负责,动态调度项目进展,定期开展分析研判。要加强对项目的跟踪服务与督导,及时发现并协调解决项目推进中的困难问题,同时严格按照本通知要求,做好存量项目的分类梳理与处置工作。

(二)企业主体责任

各新能源项目单位要认真履行项目建设主体责任,按照新能源开发建设指标批复等有关文件规定时间及企业承诺的时间开工建设、全容量并网。要加快开展前期工作,科学组织项目建设,优化工作流程,合理安排建设工期,加强工程质量管控,全力加快施工进度,确保项目按期全容量并网。

凡有2个及以上项目因企业自身原因未按期开工被废止的,或有2个及以上项目因企业自身原因在指标获批1年内未实质性开工的,或因企业自身原因导致项目进展严重滞后、造成不良影响的,在后续新能源项目申报时将企业履约情况作为考量因素。

(三)协同服务

供电部门应统筹做好风电、光伏发电项目送出工程衔接,与项目单位做好充分对接沟通,加快推进接入系统批复和配套接网工程建设等工作,进一步优化接入流程,保障项目及时并网。各县(区、市)能源主管部门与自然资源、生态环境、水利、林草、文物等相关部门密切配合,指导项目单位加快办理开工所需的各项手续,积极推动项目建成投产。

(四)组织实施

市能源局负责统筹指导全市新能源项目规范管理工作。各县(区、市)能源主管部门负责具体组织实施。新能源项目各项管理工作必须做到事实清楚、依据充分、程序规范、材料齐备,确保全程留痕、公平公正。

本通知自发布之日起有效期为2年。本通知与上级政策规定不一致的,按照上级有关规定执行,并依据上级政策变化进行相应调整。


索比光伏网 https://news.solarbe.com/202608/11/50027382.html
责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
需求大变!中能建、国能、华能、三峡、国电投、中电建、华电、华润,八大电力央企上半年支架招标背后来源:索比光伏网 发布时间:2025-07-15 17:02:23

自136号文落地以来,新能源全面进入电力市场化交易,给光伏行业发展带来了深刻的影响。电力央企对光伏电站的投资测算调整作为当下新能源投资的主力军,国能、三峡、华能、大唐、国家电投等头部电力央企,针对新能源

海南“136号文”:机制电价竞价上限0.4298元/千瓦时,增量陆上风光项目执行12年!(征求意见)来源:光伏头条 发布时间:2025-07-11 11:49:43

光伏头条获悉,7月10日,海南省发展和改革委员会就《关于海南省深化新能源上网电价市场化改革的实施方案(征求意见稿)》公开征求意见。

电建西北院中标华能1GW迁址海上光伏项目可研及勘察设计来源:光伏們 发布时间:2025-07-11 11:24:15

近期,华能山东分公司莱州土山镇1000兆瓦海上光伏发电项目可研及前期专题、勘察设计(预招标)中标结果公示,中国电建集团西北勘测设计研究院有限公司以15800000元投标报价获得该项目。

受政策影响,国家能源集团终止三个光伏EPC招标来源:光伏們 发布时间:2025-07-11 10:34:56

7月10日,国家能源集团发布三个光伏EPC工程公开招标终止公告,涉及项目规模352MW,终止原因为受国家新能源政策影响。

6月政策速览 | 省级分布式光伏管理新政加速出台,支持新模式、新业态创新发展来源:正泰安能 发布时间:2025-07-11 10:24:45

6月4日,国家能源局印发《关于组织开展新型电力系统建设第一批试点工作的通知》,提出聚焦新型电力系统有关前沿方向,依托典型项目开展单一方向试点,依托典型城市开展多方向综合试点,探索新型电力系统建设新技术、新模式,推动新型电力系统建设取得突破。坚持重点突破,先期围绕构网型技术、系统友好型新能源电站、智能微电网、算力与电力协同、虚拟电厂、大规模高比例新能源外送、新一代煤电等七个方向开展试点工作。

【光伏快报】58亿抢筹光伏;国家能源集团光伏项目招标终止来源:索比光伏网整理 发布时间:2025-07-11 09:22:21

6月27日至今,中证光伏产业指数(CSI:931151)在10个交易日内大涨11.90%,大幅跑赢A股市场。期间,上证指数、深证成指、创业板指累计涨幅分别为1.78%、2.78%、3.55%。与此同时,Choice数据显示,光伏设备板块近十日主力资金净流入57.7亿元,不仅高居A股第一,而且是位居次席的保险板块的3.2倍。

“531”后,国家能源集团3GW光伏项目招标终止来源:索比光伏网 发布时间:2025-07-11 08:41:26

“531”抢装潮结束后,6月份以来,国家能源集团约3GW光伏项目终止招标。

美国终止风光补贴,使用中国硅片的项目或将列入黑名单!来源:索比光伏网 发布时间:2025-07-11 08:39:02

当地时间7日,美国总统特朗普签署行政令,终止对风能和太阳能等绿色能源的补贴。该行政令指示财政部修改法规和政策,逐步取消风能和太阳能项目的税收抵免,并实施“大而美”法案中确定的加强对受关注外国实体(FEOC)的限制。同时,指示内政部长修改法规和政策,取消对风能和太阳能设施相对于可调度能源的优惠待遇。

58亿资金,抢筹光伏来源:索比光伏网 发布时间:2025-07-10 18:19:49

10个交易日主力资金疯狂涌入58亿,光伏板块的“春天”似乎来了。58亿资金抢筹光伏权重股全线大涨6月27日至今,中证光伏产业指数(CSI:931151)在10个交易日内大涨11.90%,大幅跑赢A股市场。期间,上证指数、深证成指

风光协同,中广核为三晋发展贡献绿色动能!来源:中广核新能源 发布时间:2025-07-10 16:11:26

习近平总书记在山西考察时指出,要努力在推动资源型经济转型发展上迈出新步伐,奋力谱写三晋大地推进中国式现代化新篇章。
