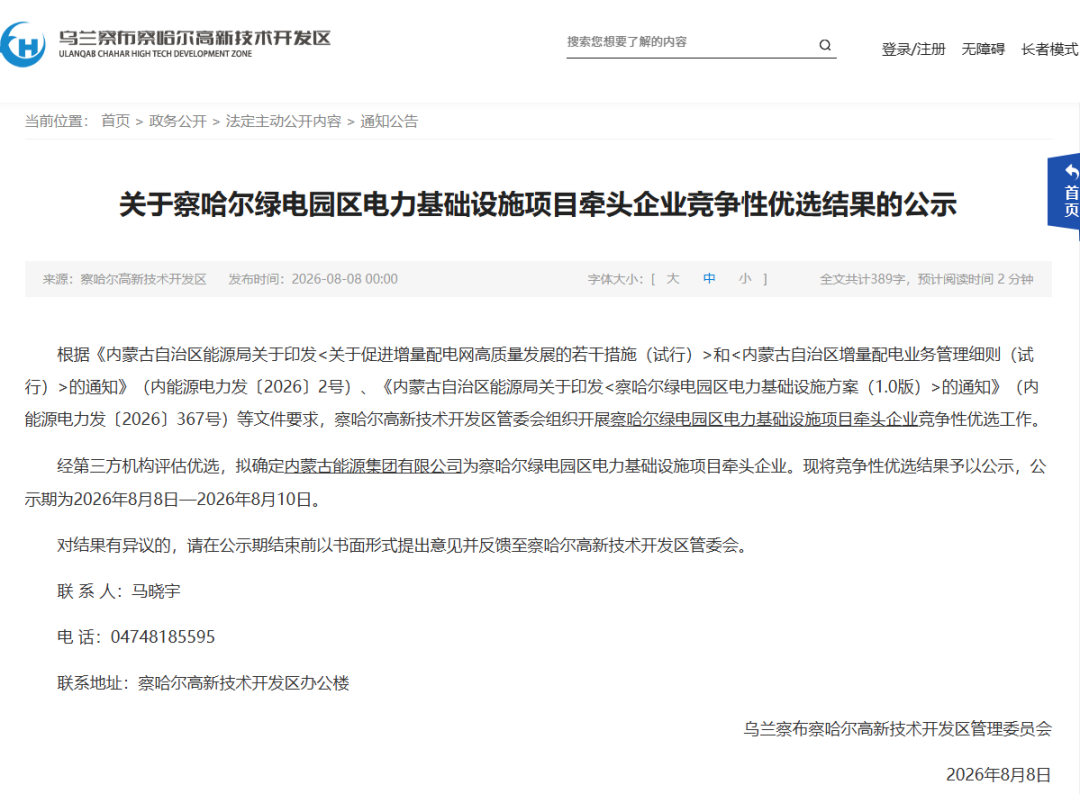

风、光总规模667万千瓦,蒙能集团牵头投建和林、察哈尔两大绿电园区电力基础项目

来源:呼和浩特市发改委官网、乌兰察布市察哈尔高发布时间:2026-08-11 09:02:18

近日,呼和浩特市和林格尔绿电园区电力基础设施项目、乌兰察布市察哈尔绿电园区电力基础设施项目牵头企业竞争性优选结果公示。根据公示结果,两个项目的中标人均为内蒙古能源集团有限公司。

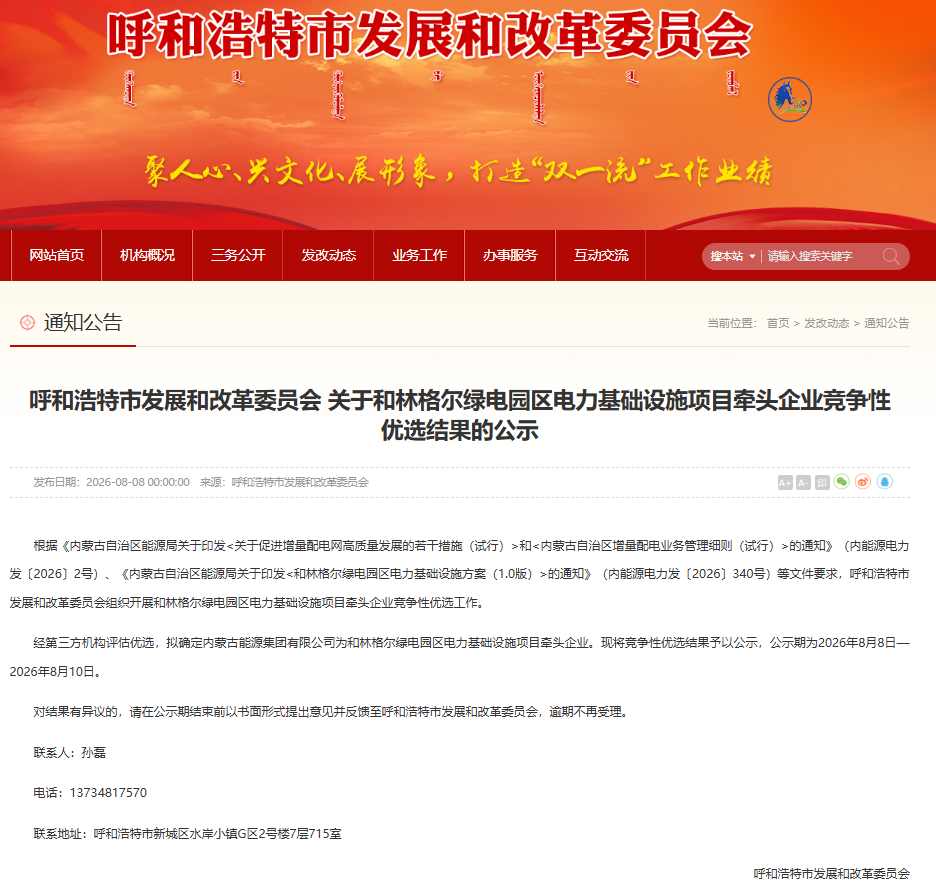

一、和林格尔绿电园区电力基础设施项目


该项目是按“增量配电网+绿电直供”模式打造的“源网荷储”一体化项目,项目将分近、中、远三期建设。

增量配电网:近期新建2座220千伏变电站,新增变电容量960兆伏安;新建220千伏线路约59千米、110千伏线路约61千米、10千伏线路约120千米。中期新建3座220千伏变电站,新增变电容量1440兆伏安;新建220千伏线路约58千米、110千伏线路约80千米、10千伏线路约40千米。远期为3座现有变电站各扩建第3台主变,新增变电容量720兆伏安;新建220千伏线路约31千米、10千伏线路约90千米。

电源与负荷:项目将配套建设新能源与储能设施。园区预计最大用电负荷将从近期的86万千瓦,增长至远期的320万千瓦。

工期:2026年12月底前完成资产管理公司组建等全部前期工作,并确保新能源、电网及储能设施开工建设。2027年底前分批完成风电、光伏及储能项目的建设、并网,以及增量配电网变电站和线路的施工,并取得电力业务许可证。

二、察哈尔绿电园区电力基础设施项目


该项目采用“增量配电网+绿电直供”的“源网荷储”一体化模式,项目将分近、中、远三期建设。

增量配电网。近期新建3座220千伏变电站,新增变电容量960兆伏安;新建220千伏线路约245千米、110千伏线路约184千米、10千伏线路约47千米及综合管廊23千米。中期新建1座220千伏变电站并扩建2座,新增变电容量960兆伏安;新建220千伏线路约49千米、110千伏线路约8千米、10千伏线路约24千米。远期对3座变电站进行扩建,新增变电容量1200兆伏安;新建220千伏线路约36千米、10千伏线路约24千米。

电源与负荷:项目将配套建设新能源与储能设施。园区预计最大用电负荷将从近期的127万千瓦,增长至远期的347万千瓦。

工期:2026年12月底前完成资产管理公司组建等全部前期工作,并确保新能源、电网工程及配套储能设施开工建设。2027年底前:分批次完成风电、光伏及储能项目的建设、并网,以及增量配电网变电站和线路的施工,并取得电力业务许可证。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
赋能越南清洁能源|天合光能供货450MW漂浮光伏项目来源:天合光能 发布时间:2026-09-29 05:59:41

天合光能为越南达田5号450MW漂浮光伏项目提供至尊N型700W+组件,系越南首批DPPA标杆项目,2027年12月并网。组件搭载i-TOPCon技术,具备高功率、高双面率与强湿热可靠性,彰显其在东南亚超大型漂浮光伏市场的领先实力。

内蒙古100MW分布式光伏项目EPC总承包招标来源:中国招标投标公共服务平台 发布时间:2026-09-29 05:41:41

内蒙古雄阔光伏发电有限公司于9月28日发布分布式光伏发电项目(一期)EPC总承包招标公告,项目规模为直流侧100兆瓦。该项目属分布式光伏,采用就近接入电网方式,不建设升压站及外送线路。EPC承包范围涵盖从地勘、设计(含初步设计与施工图)、设备材料采购(包括螺旋桩基础、光伏组件、支架、逆变器、变压器、电缆、并网箱、电表等),到安装施工、试验调试、试运行、移交验收、缺陷责任期及全部工程资料归档等全过程工作;同时负责项目并网相关手续协调与费用承担,如接入系统研究、送电后安全评价等。项目前期工作(如可研报告、接入批复等)不纳入本次招标。总工期为365天,以发包人签发的开工令为准。

甘肃11GW新能源基地项目获批来源:龙源电力 发布时间:2026-09-28 09:15:23

国家能源集团旗下龙源电力获批建设甘肃巴丹吉林沙漠1100万千瓦新能源基地项目,总装机含风电430万千瓦、光伏670万千瓦,是国家“沙戈荒”大型风光基地重点项目及“陇电入川”±800千伏特高压直流工程的关键配套电源。项目位于酒泉市金塔县与张掖市高台县,规划配置400万千瓦调峰火电、140万千瓦/560万千瓦时储能系统及20万千瓦光热发电,以提升调节能力并支撑跨省区电力外送消纳。为强化项目开发主体权责,龙源电力于2026年6月完成对国能巴丹吉林(甘肃)能源开发投资有限公司剩余49%股权的收购,实现对其100%控股,从而全面承接该基地开发权。此举标志着项目进入依法合规建设实施阶段。

出资22.14亿!深圳能源集团成立新能源公司来源:企查查 发布时间:2026-09-24 08:48:37

9月18日,深圳能源集团全资设立深能(北京)新能源合伙企业(有限合伙),注册资本达22.14亿元人民币。该公司注册地位于北京,主营业务涵盖发电、输电、供(配)电等电力核心环节,并重点布局太阳能发电、风力发电、储能及综合发电技术服务。作为深圳能源集团在新能源领域的重要战略载体,该合伙企业的成立标志着其进一步整合资源、扩大清洁能源投资与运营规模的实质性进展。通过全资控股方式,深圳能源集团强化了对新能源项目全链条的技术服务与业务管理能力,旨在响应国家“双碳”目标,加快构建以新能源为主体的新型电力系统。

国家能源集团副总经理傅振邦:携手构建新型电力系统 全面支撑能源强国建设来源:中国电力报 发布时间:2026-09-23 09:12:20

本文是国家能源集团副总经理傅振邦围绕“构建新型电力系统、支撑能源强国建设”所作的主题阐述。文章立足“十五五”发展新阶段,系统提出推进新型电力系统建设的三大路径:一是把握“四大变化”,即战略定位由行业命题升维为强国命题、运行模式由“源随荷动”转向“多元互动”、发展动能由经验驱动升级为智能驱动、推进机制由政策保障转向市场驱动;二是坚持“四个确保”,即确保能源保供“顶得上”、调节能力“让得出”、电源结构“转得好”、市场主体“稳得住”;三是做好“四篇大文章”,聚焦能源安全、绿色转型、科技创新和价值提升,统筹推进煤电支撑、新能源基地建设、“绿电+算力”融合及电力市场适应性改革。(198字)

晶澳智慧能源助力中欧跨采产业园光伏项目并网,赋能零碳转型!来源:晶澳智慧能源 发布时间:2026-09-22 10:17:34

9月20日,晶澳智慧能源与中江科技合作的扬州中欧跨采产业园0.75MW分布式光伏项目成功并网。项目利用8个屋面,采用晶澳N型高效组件,实现“自发自用、余电上网”。25年总发电量达2016万度,年减碳682吨,为园区绿色转型注入强劲清洁能源动力。

牧光互补 绿动高原 | 正泰新能赋能甘南400MW光伏项目来源:正泰新能Astronergy 发布时间:2026-09-22 10:16:40

甘南碌曲县400MW“牧光互补”光伏项目落地海拔3500米高原,由正泰提供ASTRO N TOPCon组件、300kW/320kW逆变器及EPC总包,创新实现“板上发电、板间养殖”。项目年发电6.46亿千瓦时,减排CO₂1331万吨,兼具生态修复、牧业增效与乡村振兴多重价值。

大唐陕西100MW光伏项目获批来源:安康市生态环境局 发布时间:2026-09-20 09:46:04

大唐平利县10万千瓦光伏项目于9月16日获陕西省安康市生态环境局环评批复。该项目由大唐富平热电有限公司(中国大唐集团子公司)投资建设,位于安康市平利县广佛镇与洛河镇,总投资4.2亿元,建设周期12个月。项目总占地约151.42公顷,采用“茶光互补”模式,在园地上布局228个地块、36个光伏发电子阵,安装112.46MWp直流侧容量的650Wp N型单晶双面双玻组件,配套320kW组串式逆变器及固定/柔性支架系统,并设36台35kV箱变和1座110kV户外升压站,实现分块发电、集中并网,交流侧额定容量为100MW。

晶科飞虎组件助力宁波牛奶集团零碳牧场光伏项目顺利并网来源:晶科新场景 发布时间:2026-09-18 09:12:12

宁波牛奶集团零碳牧场6.5MW光伏一期全容量并网,采用晶科飞虎N型TOPCon组件,精准适配彩钢瓦屋顶、多云高温等复杂工况,显著提升弱光发电与高温性能。项目年发电1500万度,减碳7460吨,打造华东“零碳牧场”标杆。

中核汇能凤台汇晟100MW光伏项目EPC终止招标来源:中国核工业集团有限公司电子采购平台 发布时间:2026-09-17 08:49:56

中核汇能凤台汇晟100MW光伏发电项目EPC总承包招标于9月16日宣布终止,因评标委员会否决全部投标,导致招标失败。该项目位于安徽凤台采煤沉陷区,拟利用约2500亩坑塘水面建设,分6个水域区块,直流侧装机容量约118.06MWp,交流侧额定输出100MW。工程配套新建一座220kV升压站,并通过约0.2公里线路接入同期建设的大唐凤台220kV升压站,最终打包送入500kV华润汇集站。招标范围涵盖光伏场区、升压站及配套设施的全过程设计(含施工图、接入系统、竣工图等)、建筑安装施工、除指定核心设备外的全部设备采购供货,以及相关报建配合与技术服务。(199字)

云南3.88GW风、光项目竞配结果!来源:智汇光伏 发布时间:2026-09-15 10:17:24

本文介绍了2026年云南省红河州与文山州丘北县新能源项目投资主体优选(竞配)的最新进展。截至9月中旬,红河州已完成总规模达268.4万千瓦的光伏及风电项目竞配,其中9月14日公示的7个集中式光伏项目合计46万千瓦,全部由河南誉烁新能源有限公司中标;此前3月已完成222.4万千瓦项目的优选。丘北县同期完成119.325万千瓦新能源项目竞配,9月12日公布29.325万千瓦风电光伏项目的优选结果,分别由华电云南、大唐云南联合体及湖南湘投国际三家单位中标各标段。两地区项目均属云南省2025年第二批、第三批新能源建设清单,严格按省级政策文件规定推进规划建设。
