山东:新能源就近消纳项目费用标准明确

来源:山东省发改委发布时间:2026-07-31 06:07:25

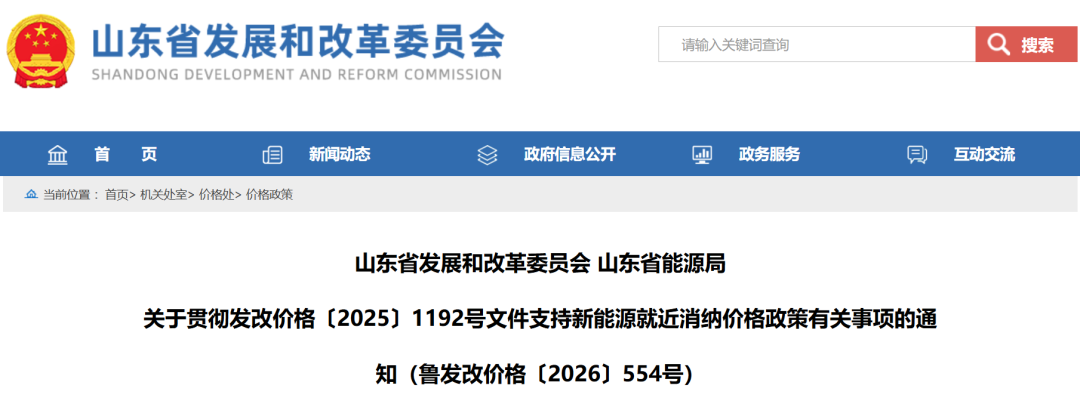

7月30日,山东省发改委、山东省能源局发布《关于贯彻发改价格〔2025〕1192号文件支持新能源就近消纳价格政策有关事项的通知》,明确绿电直连、源网荷储一体化、绿电产业园等通过新能源专线供电项目的费用标准。


各市发展改革委(能源局),国网山东省电力公司:

为推动我省风电、光伏等新能源就近开发利用,现将《国家发展改革委 国家能源局关于完善价格机制促进新能源发电就近消纳的通知》(发改价格〔2025〕1192号)转发给你们,并将有关事项通知如下:

一、执行范围

本《通知》所指新能源就近消纳项目,是指电源(风电、光伏、生物质)、负荷、储能等作为整体与山东电网连接,形成清晰物理界面和安全责任界面,以新能源发电为主要电源的项目。现阶段主要包括绿电直连、源网荷储一体化、绿电产业园等通过新能源专线供电的项目。项目条件为:整体新能源年自发自用电量占总可用发电量的比例不低于60%,占总用电量的比例不低于30%、2030年起新增项目不低于35%。

二、电价政策

按照“谁受益、谁负担”原则,新能源就近消纳项目对于山东电网提供的可靠供电等服务,公平承担输配电费、系统运行费等费用。

(一)就近消纳项目按容(需)量缴纳输配电费,月度容(需)量电费=按现行政策缴纳的容(需)量电费+所在电压等级现行电量电价标准×平均负荷率×730小时×接入公共电网容量。

(二)用网电量部分按现行政策承担上网(交易)电价、上网环节线损、系统运行费、政府性基金及附加等费用,暂不参与功率因数调整电费考核。

(三)自发自用电量部分(含同时接入产权分界点用户侧的分布式和分散式新能源电量,下同),按国家规定缴纳政府性基金及附加。

(四)“平均负荷率”由国网山东省电力公司每年12月底前随代理购电价格表公布。2026年平均负荷率应于9月底前公布。

(五)2025年9月30日前已接网的新能源就近消纳项目,其规划建设的全容量暂按改革前政策执行。

三、其他事项

(一)容量备份项目(两路及以上多回路供电项目),可选择继续按现行“两部制”输配电价模式缴费。其中:用网电量按现行政策执行;自发自用电量按照所在电压等级缴纳电量输配电价,按照国家规定缴纳政府性基金及附加。相关项目可提前15个工作日向国网山东省电力公司申请变更输配电费计费方式,变更时间间隔不少于12个月。

(二)未尽事宜,根据《国家发展改革委 国家能源局关于完善价格机制 促进新能源发电就近消纳的通知》(发改价格〔2025〕1192号)规定执行。

(三)政策执行中遇到的问题及建议,请及时报告省发展改革委、省能源局。

山东省发展和改革委员会        山东省能源局

2026年7月27日


索比光伏网 https://news.solarbe.com/202607/31/50026854.html
责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
晋能源新能源发106号解读|山西新型储能项目库管理新规 开工并网时限与出库规则全梳理来源:索比光伏网 发布时间:2026-08-18 11:40:11

晋能源新能源发〔2026〕106号山西新型储能项目库管理新规解读,9月1日完成全面梳理,详解6个月开工12个月并网时限、30% 固投延期门槛、强制出库规则,附项目自查与申报指南,完整版报告扫码获取。

合肥最大储能电站投运 阳光新能源为城市迎峰度夏蓄能来源:阳光新能源 发布时间:2026-08-18 08:40:28

合肥肥西储能电站近日由阳光新能源建成投运,总规模200MW/400MWh,是目前合肥市最大储能项目。该站并非孤立运行,而是联动皖中区域多个风电、光伏电站,参与“源网荷储”协同,在新能源出力波动、电网调度与用电高峰之间实现灵活调节,助力迎峰度夏——预计今夏合肥电网负荷将超1400万千瓦,新能源装机占比已达58.97%。项目依托「魔方」技术平台智能优化储能单元布局,采用PowerTitan 3.0液冷系统提升效率与安全性,并集成PowMart电力交易辅助决策系统,通过AI预测电价、动态申报,提升套利收益超15%。其毫秒级响应能力,有效平抑功率扰动、消纳间歇性绿电,为新型电力系统下大规模新能源消纳与电网韧性提升提供了可复制的实践样本。(199字)

光伏即将硬着陆来源:索比光伏网 发布时间:2026-08-17 15:27:28

本文聚焦中国光伏行业面临的“硬着陆”危机,指出2026年新增装机同比暴跌(5月跌91%、上半年跌66%),根源在于“136号文”推动新能源全面入市节奏过快,叠加电网消纳压力与产能严重过剩,导致央国企投资意愿冻结。文章剖析了三重代价:新能源发展正向循环中断、全产业链失血抑制研发、低价出口反哺海外竞争对手崛起。核心症结之一是集中式市场普遍存在的“阴阳合同”,造成价格信号失真与劣币驱逐良币。对比储能行业通过行业协同促成“114号文”建立容量电价保底机制的成功经验,文章呼吁光伏行业主动协商,提出三大对策:设立过渡期收益保底机制、建立采购价格穿透核查以杜绝阴阳合同、实施集中式与分布式分类管理。全文强调,唯有推动“有配套的市场化”,而非单边放开风险,才能实现可持续发展。(199字)

国家能源局:全国99个绿电直连项目获批,对应新能源装机34GW来源:国家能源局 发布时间:2026-08-14 09:32:58

国家能源局近日回应全国人大建议,系统部署新能源高质量发展路径。重点包括:一是出台《关于促进新能源集成融合发展的指导意见》,推动新能源与工业、交通、建筑、农业农村及算力基础设施深度融合,拓展就地就近消纳场景;二是加快绿电直连新业态落地,已批复99个绿电直连项目,总装机达3405万千瓦,旨在打通新能源消纳“最后一公里”;三是强化规划统筹、基础设施建设和系统调节能力,提升跨区域输电、配电网灵活性及储能协同调度水平。系列举措旨在增强新能源自主性、市场竞争力与绿色供给能力。(199字)

工厂分布式光伏项目找谁做?海尔新能源全链路“发储管售”实力解析来源:海尔新能源 发布时间:2026-08-12 17:04:16

本文围绕工商业分布式光伏项目集成服务商的选择问题,系统解析海尔新能源的全链路服务能力。在“双碳”目标与电力市场化改革背景下,我国工商业分布式光伏市场快速增长,企业亟需具备综合能力的合作伙伴。海尔新能源作为海尔集团唯一新能源主体,聚焦“发、储、管、售”全环节,提供数智化清洁能源解决方案。文章从四大维度展开:一是品牌实力,依托海尔产业基础,建成“多研发中心+双生产基地”研产体系,实现核心设备自研自制;二是项目经验,覆盖国内高耗能工厂、物流园区、钢铁基地及海外泰国等典型场景,验证降本、增效、减碳实效;三是全周期服务,以纳晖能源互联网平台支撑规划、建设、运维、交易闭环管理;四是供应链与设备品质,通过AI逆变器、能源机器人、智能云平台等保障高效稳定运行。

拿指标后1年内实质性开工!山西晋中风、光项目建设征求意见来源:晋中市能源局 发布时间:2026-08-11 09:05:20

晋中市能源局于8月6日发布《关于进一步加快新能源项目建设的通知(征求意见稿)》,旨在规范风电、光伏等已获开发建设指标项目的全周期管理。通知明确,项目单位须在取得指标后1年内实现实质性开工——光伏项目需完成升压站基础或10%支架基础浇筑,风电项目需完成首台风机基础浇筑;并网时间以省能源局下达计划为准,部分并网项目须在首次商业并网后6个月内实现全容量并网。对未按期开工、无故延迟并网或主动退出等情形,将依规核减或废止项目指标,并将企业履约情况纳入后续申报审核。文件还要求建立月度调度机制,压实属地监管与企业主体责任,强化跨部门协同服务,以提升项目落地效率和资源利用水平。(199字)

自主开发新硕果!安泰新能源日本茨城光伏项目成功签约。来源:安泰新能源 发布时间:2026-08-05 09:57:53

安泰新能源签约日本R公司,落地茨城县850kW光伏电站,实现日本市场开发业务里程碑突破。项目采用PPA模式,所发电力及环境价值直供终端企业,助力碳中和。双方将联合开发、持续供能,目标2030财年末建成100MW光伏装机,加速亚太低碳转型。

中国工程院院士 刘吉臻:推进电源结构优化调整 加快形成绿色低碳的电力供给格局来源:国家能源局 发布时间:2026-08-05 09:18:26

本文由中国工程院院士刘吉臻撰写,围绕《新型电力系统建设“十五五”规划》核心要求,系统阐述了我国电源结构绿色低碳转型的总体方向与实施路径。文章指出,“十五五”是我国实现碳达峰的关键期,须统筹发展与安全,坚持多能并举、协同转型。核心任务包括:加快构建以非化石能源为主体的电力供给格局,推动其在装机与发电量上均成为“双主体”;分类推进风电、光伏等新能源多场景开发与消纳,强化跨区外送与就地利用协同;科学开发水电、积极安全有序发展核电、因地制宜发展光热、生物质等多元清洁能源;同步推进煤电结构优化与节能降碳改造,兼顾兜底保障与深度减排,并探索煤电与新能源融合、零碳燃料掺烧及CCUS等前沿技术路径,全面支撑绿色低碳电力供给体系加快形成。(199字)

【零碳工厂】95%非化石能源目标下,工厂怎样把绿电变成稳定蒸汽?来源:中化网 发布时间:2026-08-04 16:37:55

本文聚焦国家级零碳工厂建设背景下,制造业如何实现供热环节深度脱碳。面对2026年实质推进、2030年达标的时间节点,政策要求企业不仅提升绿电采购比例,更需将燃煤/燃气锅炉产生的蒸汽等热力负荷纳入改造,使非化石能源消费占比压降至5%以内、物理可追溯绿电占比达35%。文章指出,破解“绿电波动性”与“工业热负荷连续性”矛盾的关键路径是“绿电直连+电储热”协同:前者保障绿色电力来源清晰可溯,后者通过固体、熔盐或水储热系统实现制热与用热时间解耦。实施需统筹降耗、电气化、绿电接入与柔性储热四步,并综合核算指标、能源、减碳、经济及市场“五本账”。多用户零碳园区等典型场景已验证其可行性与经济性。政策适用对象广泛,优先支持具备连续热负荷、本地风光资源、负荷调节能力及清晰计量边界的制造与出口型企业。(199字)

风、光合计362.5MW!河北省公示第2批4个绿电直连项目来源:河北省发改委 发布时间:2026-08-04 08:31:34

河北省发改委于2026年8月3日公示2026年绿电直连第二批拟安排项目清单,共4个项目,总装机规模36.25万千瓦(即362.5兆瓦),其中风电9.25万千瓦、光伏27万千瓦。此次公示依据相关通知要求,经各市申报、电网公司接入条件确认及第三方咨询单位建设方案评审后形成,公示期为8月3日至7日,接受社会监督与异议反馈。此前,河北省已分两批公布39个绿电直连项目,累计规模达571.396万千瓦。本次公示项目为后续待审项目中已获评审意见和电网支持意见的部分,其余项目将视意见出具情况适时公示。

三峡能源&青海省格尔木:统筹推进新能源项目配套设施建设工作来源:中国三峡能源 发布时间:2026-08-03 10:06:45

7月30日,三峡能源总经理刘姿与格尔木市委副书记、市长徐进在京举行座谈,就深化能源领域合作展开交流。徐进肯定三峡能源对格尔木高质量发展的支持,强调该市依托区位与资源禀赋,正加快建设“通疆达川、连甘入藏”的能源保障基地,构建完备清洁能源产业体系,并拓展零碳园区、绿电直连、算电协同等应用场景。刘姿表示,格尔木是三峡能源战略发展要地,双方将紧密对接当地“十五五”规划,统筹推进新能源项目配套设施建设及产业链强链补链,共同打造清洁能源产业高地,服务国家能源强国建设。(198字)
