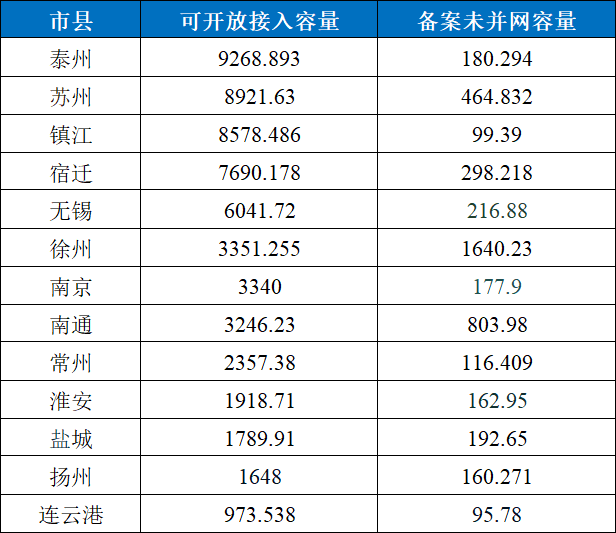

江苏13市最新分布式光伏可接入容量公布

来源:各地级市国网官网发布时间:2026-06-25 08:52:36

近日,江苏省各地级市国网供电公司相继发布了分布式光伏接入电网可开放容量的通知,情况如下:

1、南京市

2、苏州市

3、常州市

4、无锡市

5、徐州市

6、镇江市

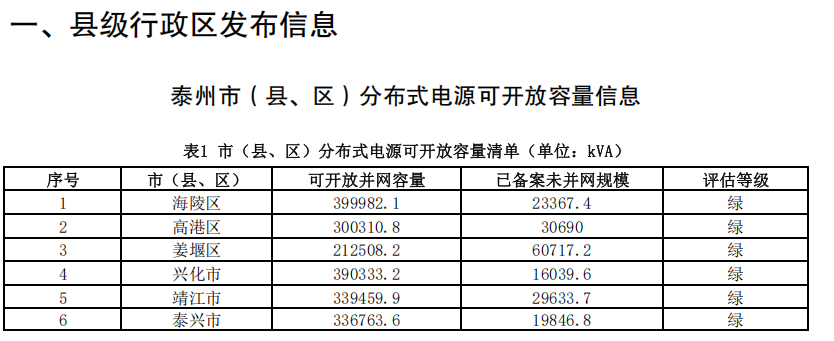

7、泰州市

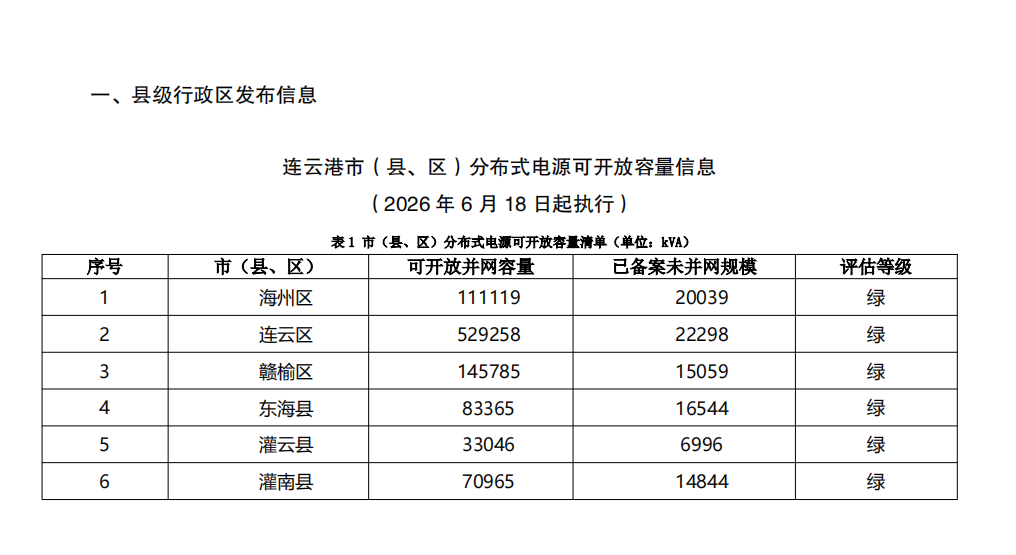

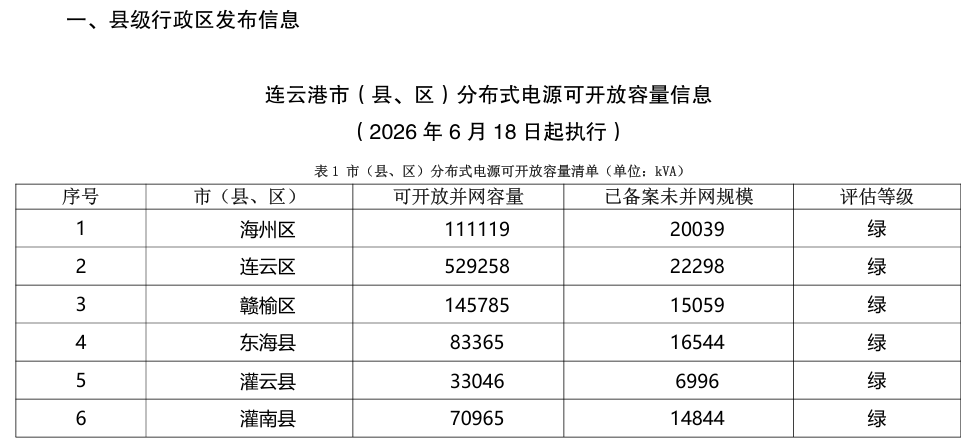

8、连云港市

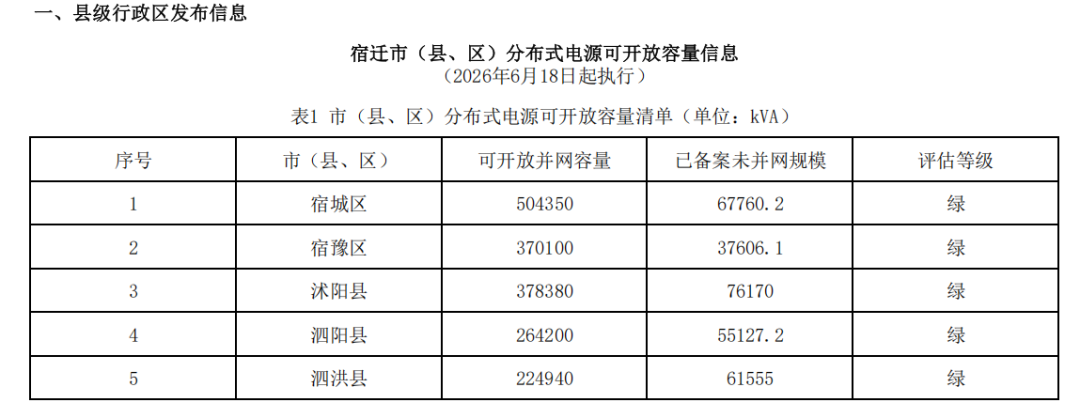

9、宿迁市

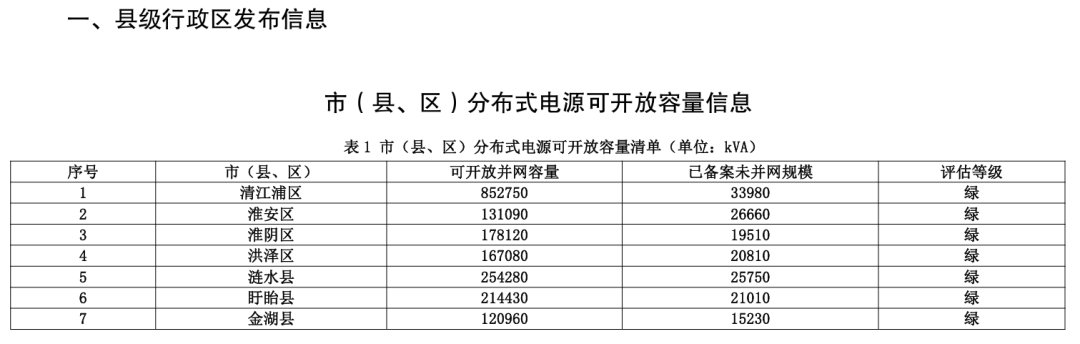

10、淮安市

11、盐城市

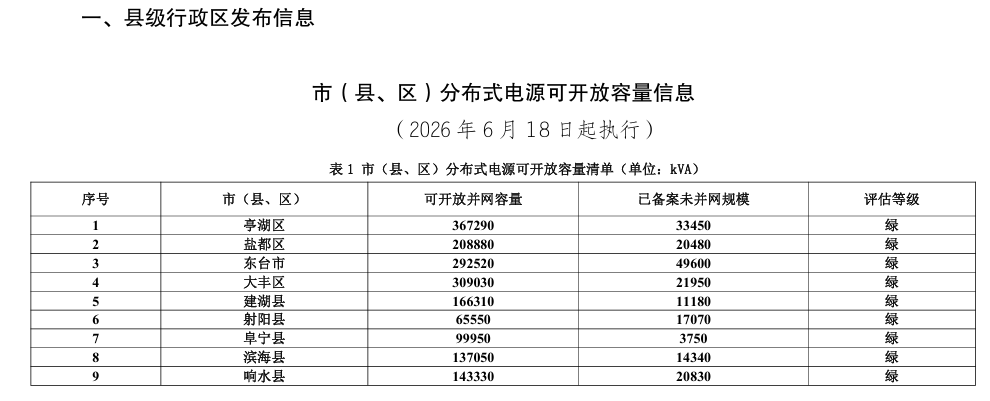

12、南通市

13、扬州市

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
大英县发改局公示2026年四季度分布式光伏可开放容量及电网承载能力评估结果来源:大英县发展改革局 发布时间:2026-10-15 13:48:18

大英县发展和改革局依据遂宁市发改委关于开展分布式光伏电网承载能力评估工作的相关要求,组织对辖区内电网支撑分布式光伏发电接入的能力进行了系统性评估与分析。本次评估聚焦2026年第四季度,重点测算各区域在保障电网安全稳定运行前提下可新增接入的分布式光伏装机容量,即“可开放容量”。评估结果已形成详细数据表格,涵盖全县各供电片区的容量余量、接入条件及承载状态等关键信息,并予以正式公示,旨在为分布式光伏项目规划、申报与并网提供公开、透明、可依据的参考依据。公示日期为2026年10月14日。

红区1地!辽宁2026年Q4全省分布式光伏接入电网承载力评估结果公布来源:辽宁省发展和改革委员会 发布时间:2026-10-14 14:21:24

本文公告了辽宁省2026年第四季度分布式光伏接入电网承载力的评估结果。依据国家能源局《分布式光伏发电开发建设管理办法》(国能发新能规〔2025〕7号)及《辽宁省分布式光伏发电开发建设管理实施细则》(辽发改能源〔2025〕939号)要求,辽宁省电力公司严格遵循行业标准《分布式电源接入电力系统承载力评估导则》(DL/T2041-2025),对全省范围内分布式光伏并网能力开展系统性评估。评估聚焦电网在2026年Q4时段对新增分布式光伏项目的接纳水平,旨在科学支撑项目规划与并网管理。该结果由辽宁省发展和改革委员会于2026年10月14日正式发布,为后续分布式光伏开发提供基础性技术依据。(198字)

江苏盐城:2026年第四季度1.6GW分布式光伏可开放并网容量公示来源:江苏省盐城市发展和改革委员会 发布时间:2026-10-14 09:07:11

本文是江苏盐城供电公司发布的关于2026年第四季度分布式光伏可开放并网容量的官方公告。依据国家能源局及江苏省相关部门最新出台的分布式光伏管理政策文件,包括《分布式光伏发电开发建设管理办法》(2025年)及江苏省配套实施意见和接网消纳通知,盐城市梳理并公示了全市该时段内可供分布式光伏项目接入电网的剩余容量,总计1.6吉瓦(GW)。公告旨在落实国家与省级关于规范分布式光伏开发、保障公平接网和高效消纳的工作要求,为拟建项目提供明确的容量指引。文中同时公布了供电服务咨询电话,便于市场主体获取进一步信息。附件中应包含具体区域或电压等级下的容量分布详情。

广东韶关加快推进分布式光伏发电项目“四可”接入改造工作来源:广东省韶关市发展和改革局 发布时间:2026-10-13 09:58:57

韶关市发改委印发通知,全面推进分布式光伏发电项目“可观、可测、可调、可控”(简称“四可”)接入改造工作,落实国家《分布式光伏发电开发建设管理办法》(2025年7号文)要求。通知明确:新建项目自文件印发之日起须选用符合“四可”技术规范的设备,未达标者不予并网;存量项目分类分批改造——装机400千瓦及以上项目须于2026年12月15日前完成,400千瓦以下项目延至2027年12月15日前完成,自然人户用项目则按电网实际需求有序推进。通知还细化了投资界面划分,明确项目投资主体与电网企业在设备建设及运维中的责任,并对市、县发改部门及电网企业的统筹协调、台账管理、进度督导和日常巡检等职责作出具体部署。(199字)

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

重庆开州区2026年四季度17MW分布式光伏项目备案来源:重庆市开州区发改委 发布时间:2026-10-10 10:01:12

重庆开州区发布2026年四季度分布式光伏发电项目备案计划,总装机容量为17兆瓦,其中自然人项目1兆瓦、非自然人项目9兆瓦、一般工商业项目7兆瓦。备案自2026年10月13日上午10时起正式开放,此前提交的申请一律无效。备案实行两项核心原则:一是“同一台区先提交先备案”,即按投资主体在重庆市政务服务网提交合格申请的时间顺序进行,台区容量满额后暂停该台区当季备案,待电网升级改造完成后再恢复;二是“季度总量控制”,全区累计备案容量达17兆瓦上限后,当季不再受理任何新增备案申请。该安排依据《开州区分布式光伏发电项目服务指南(试行)》并结合区域电网承载能力制定。

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。

3.24GW!江苏南京公布四季度分布式光伏可开放容量来源:国网南京供电公司 发布时间:2026-10-08 13:40:47

2024年9月30日,国网南京供电公司发布《关于公布南京市分布式光伏接入电网可开放容量信息的通知(第四季度)》,正式公布南京市2026年第四季度分布式光伏的电网接入能力。数据显示,该时段全市可开放总容量达3.24吉瓦(GW),其中已备案但尚未并网的项目规模为164.68兆瓦(MW)。通知还对南京全市11个行政区开展了分布式光伏接入能力评估,所有区均被评定为“绿色”等级,表明区域电网具备良好承载条件,暂无接入受限情况。该信息旨在引导分布式光伏项目科学布局、有序开发,提升并网效率与电网安全水平。

浙江温州市鹿城区分布式光伏发电项目管理办法征求意见来源:鹿城区人民政府 发布时间:2026-09-17 09:25:22

《鹿城区分布式光伏发电项目管理办法》(征求意见稿)是温州市鹿城区为规范辖区内既有建筑分布式光伏项目建设、备案、建设、电网接入及运行管理而制定的系统性制度文件。办法依据国家及浙江省最新政策法规,明确区发改局为牵头主管部门,厘清住建、供电、应急、消防、综合执法及街镇等多部门职责分工,建立跨部门信息共享与协同监管机制。全文涵盖总则、适用范围、备案管理、建设管理、电网接入、运行管理等七章内容,重点对备案主体与程序、建筑合规性要求、屋顶安装高度与风貌管控、安全设施“三同时”、并网分类受理与技术标准、“可观可测可调可控”等新型调度要求、全生命周期安全生产责任及违规处置措施作出细化规定,旨在统筹发展与安全,推动分布式光伏健康有序落地。(198字)

内蒙古鄂尔多斯市康巴什区2026年分布式光伏发电项目第二批次优选启动来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-09-08 09:21:30

内蒙古鄂尔多斯市康巴什区正式启动2026年分布式光伏发电项目第二批次开发主体优选工作。本次优选面向第一批次优选后剩余的分布式光伏指标,总规模为5万千瓦中未分配部分,不涉及分散式风电。优选由康巴什区发改委委托第三方机构组织实施,坚持公开竞争原则,重点考察申报企业的综合实力、技术方案合理性及建设保障措施等维度,依据评分排名确定推荐开发主体。申报企业须具备独立法人资格,遵守信用、环保、土地、能耗等政策要求,承诺按期完成备案与投产(备案3个月内、投产12个月内),并接受全过程监管与数据报送。申报材料须于9月14日上午提交至康巴什区政府指定地点。(199字)
