2026年6月11日,陕西省发展和改革委员会印发《关于进一步推动绿电直连项目开发建设的通知》(陕发改能新能源〔2026〕801号)。
业内很快给它贴上了一个响亮的标签——"全国首个多用户绿电直连政策文件"。
这个说法没错,但容易让人想偏。

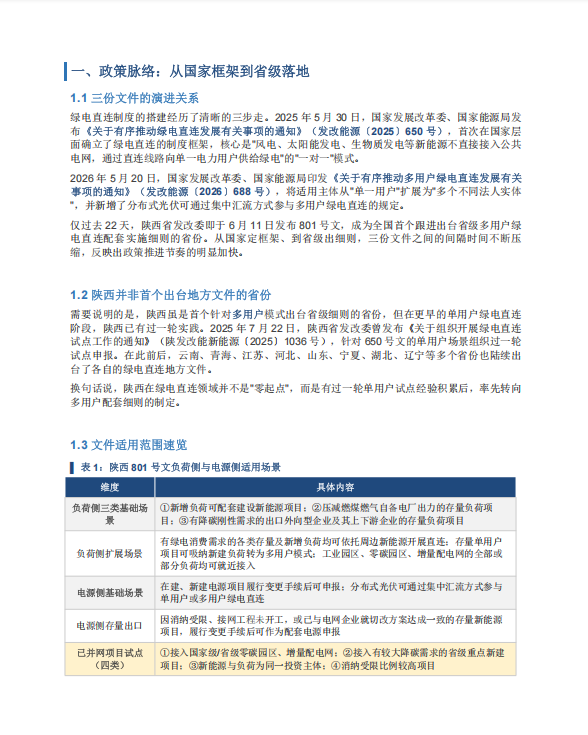

仔细看条文就会发现,消纳率指标、试点分类、投资主体组建方式,绝大多数规定都能在国家此前印发的650号文、688号文里找到依据。陕西真正做到的,不是制度创新,而是执行速度——国家688号文5月20日刚刚把绿电直连从"一对一"升级为"一对多",陕西用了不到一个月,就把这份框架性文件转化成了一份可以拿去申报的省级细则。
陕西为什么这么急?
答案藏在两组数字里。
一组是增长:截至2025年底,陕西可再生能源装机达到6512万千瓦,比"十三五"末的2415万千瓦增长了2.7倍,年均增速超过20%。

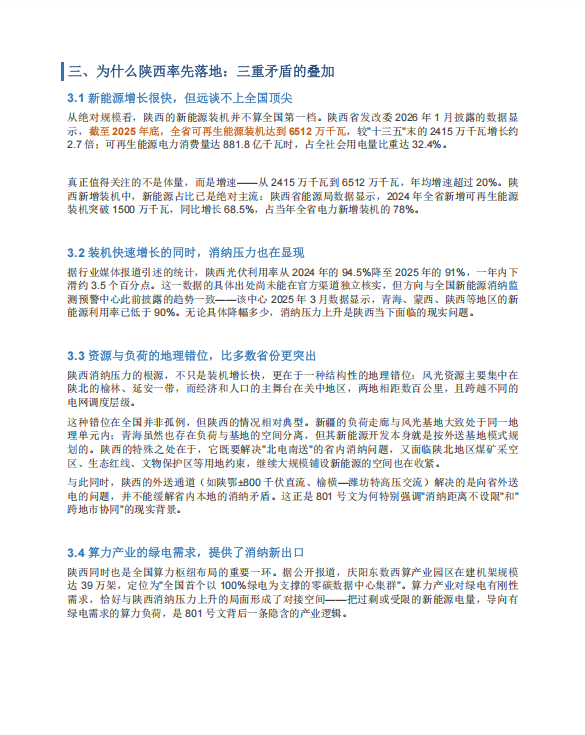

另一组是矛盾:陕西最好的风光资源在陕北,最大的用电负荷在关中,两地相距数百公里、跨着不同的电网调度层级。装机越涨越快,这种"资源在北、负荷在南"的错位就越扎眼。
针对这个矛盾,陕西在新政里给出了两个明确动作:直连线路长度暂不设限,支持跨地市甚至跨省区组织申报。这两条看似是技术细节,实际是专门为陕西的地理困境量身定做的解法。
对存量项目、园区企业、分布式光伏来说,这份文件具体打开了哪些通道?申报的时间窗口卡在哪?哪些条款看着是利好实则有门槛?

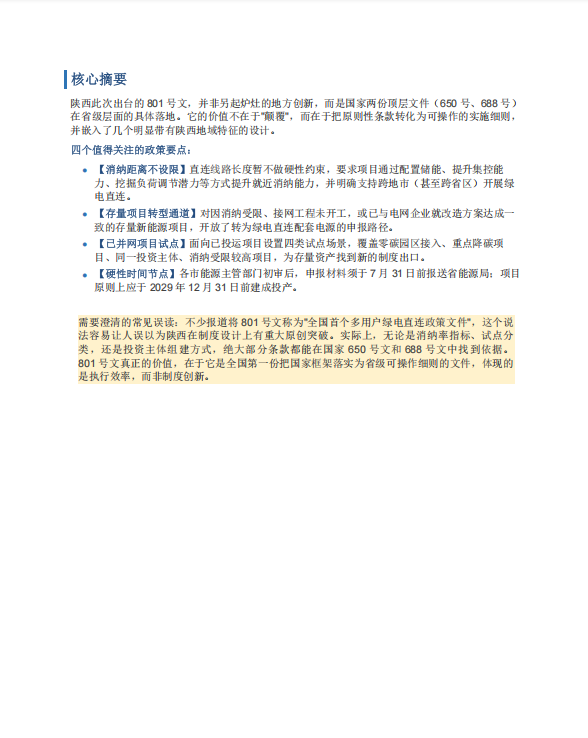

索比光伏网对801号文进行了系统梳理,综合政策原文、国家相关文件,形成这份深度报告,覆盖:
* 从650号到688号再到801号的政策演进全链条
* 陕西在国家框架基础上做的五项关键细化
* 陕西率先落地背后的三重矛盾分析
* 企业和园区可重点关注的三类申报机会
* 申报时间表与实操避坑提示
下为报告摘要,完整版扫码获取
↓ ↓ ↓
