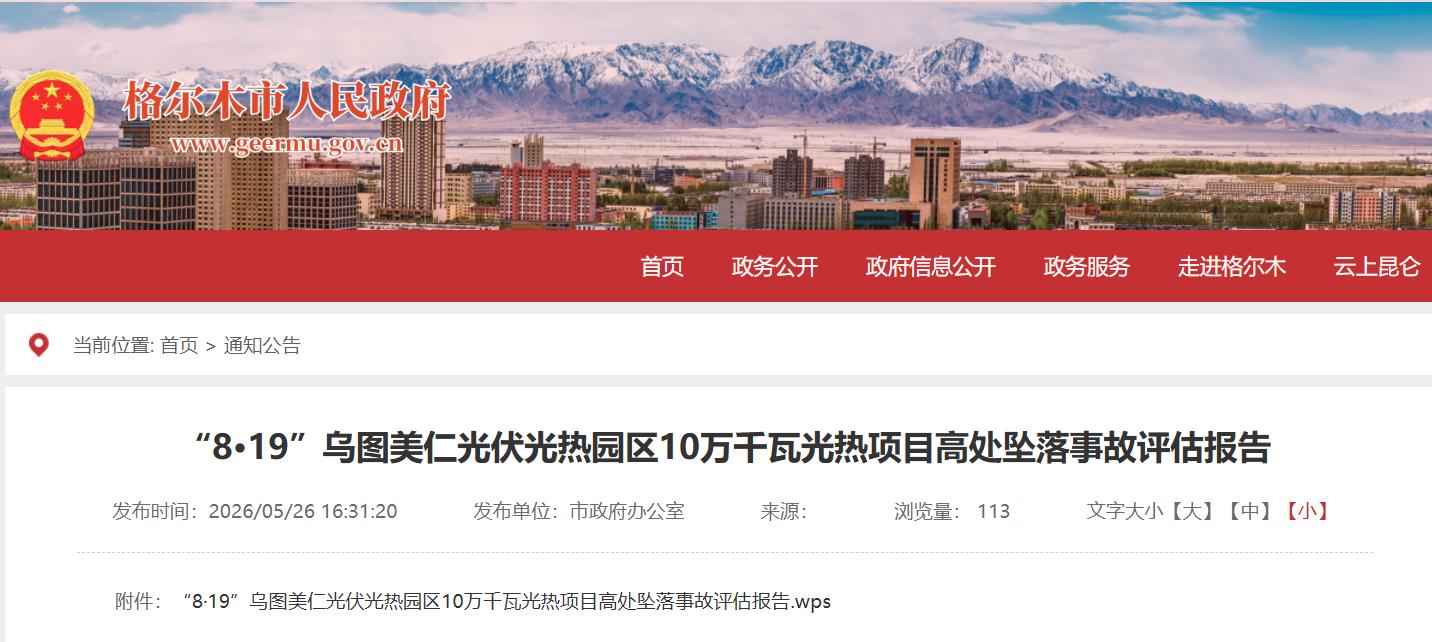

高处坠落事故致1人死亡 青海格尔木一光热项目高处坠落事故评估报告公布

来源:格尔木市人民政府发布时间:2026-05-27 14:06:51

2026年5月26日,青海省海西州格尔木市人民政府官网发布了《“8·19”乌图美仁光伏光热园区10万千瓦光热项目高处坠落事故评估报告》。报告显示,2024年8月19日,在格尔木市乌图美仁光伏光热园区10万千瓦光热项目现场发生一起事故,造成1人死亡,直接经济损失约195万元。事故被认定为是一起一般安全生产责任事故。

事故发生在2024年8月19日,地点在格尔木市乌图美仁光伏光热园区10万千瓦光热项目现场。事故直接原因是现场施工人员在未取得登高作业证的情况下,开展登高作业,作业过程中未按规定使用安全带,安全意识淡薄,违章作业导致事故发生。

事故调查组认定,事故的间接原因和管理问题涉及多方:

中国能源建设集团浙江火电建设有限公司。作为工程EPC总承包单位,安全管理不到位,未依法履行安全生产管理职责,安全生产教育和培训不到位,未按照安全协议对施工作业人员开展满足上岗的安全教育培训,施工作业现场安全管理混乱存在盲区,未及时发现并制止违章作业行为。

浙江华汇安装股份有限公司。作为分包单位,未落实安全生产主体责任制,未依法履行安全生产管理职责,未制止无证人员上岗,未对本单位参与施工作业人员开展安全生产教育培训,未能保证从业人员具备必要的安全生产知识、掌握本岗位的安全操作技能,施工作业现场安全管理混乱存在盲区,施工过程中随意减少作业人员,未履行现场核查相关安全措施的职责,工作作业票形同虚设,施工作业人员安全意识淡薄,违章冒险作业,未及时制止违章作业行为,未及时发现并消除事故隐患。

甘肃华研工程管理咨询有限公司。作为监理单位,未严格落实安全生产监理职责,施工作业现场无旁站监理,安全管理不到位,未及时发现并制止违章作业行为。

报告原文如下:


“8·19”乌图美仁光伏光热园区10万千瓦光热项目高处坠落事故评估报告

一、事故概况

2024年8月19日,在格尔木市乌图美仁光伏光热园区10万千瓦光热项目现场发生一起事故,造成1人死亡。

依据《中华人民共和国安全生产法》、《生产安全事故报告和调查处理条例》、《电力建设工程施工安全监督管理办法》等有关法律法规,经格尔木市人民政府批准,2024年8月23日,成立由市发改委(能源局)、市应急管理局、市住房和城乡建设局、市公安局、市总工会、市人力资源和社会保障局等部门组成的浙江火电建设有限公司“8.19”高处坠落事故调查领导小组(以下简称“事故调查组”),同时邀请市监察委员会参与。

2024年10月18日格尔木市人民政府审议通过了《“8.19”乌图美仁光伏光热园区10万千瓦光热项目高处坠落事故调查处理报告》(以下简称《调查报告》),并印发《格尔木市人民政府关于“8.19”乌图美仁光伏光热园区10万千瓦光热项目高处坠落事故调查处理报告的批复》,同意事故结案。

二、评估工作组织情况

2025年7月28日,市能源局组织工作人员及相关专家对通过现场检查的资料核对的方式对“8·19”乌图美仁光伏光热园区10万千瓦光热项目高处坠落事故防范和整改措施落实情况进行评估。

三、事故原因分析

(一)事故原因

1.直接原因

现场施工人员在未取得登高作业证的情况下,开展登高作业,作业过程中未按规定使用安全带,安全意识淡薄,违章作业导致事故发生。

2.间接原因

(1)中国能源建设集团浙江火电建设有限公司。作为工程EPC总承包单位,安全管理不到位,未依法履行安全生产管理职责,安全生产教育和培训不到位,未按照安全协议对施工作业人员开展满足上岗的安全教育培训,施工作业现场安全管理混乱存在盲区,未及时发现并制止违章作业行为。

(2)浙江华汇安装股份有限公司。作为分包单位,未落实安全生产主体责任制,未依法履行安全生产管理职责,未制止无证人员上岗,未对本单位参与施工作业人员开展安全生产教育培训,未能保证从业人员具备必要的安全生产知识、掌握本岗位的安全操作技能,施工作业现场安全管理混乱存在盲区,施工过程中随意减少作业人员,未履行现场核查相关安全措施的职责,工作作业票形同虚设,施工作业人员安全意识淡薄,违章冒险作业,未及时制止违章作业行为,未及时发现并消除事故隐患。

(3)甘肃华研工程管理咨询有限公司。作为监理单位,未严格落实安全生产监理职责,施工作业现场无旁站监理,安全管理不到位,未及时发现并制止违章作业行为。

(二)事故性质。经事故调查组调查认定,该起事故是一起一般安全生产责任事故。

四、事故人员伤亡情况和直接经济损失

(一)人员伤亡情况。死亡人员情况:谢某某,生前系浙江华汇安装股份有限公司操作工。

(二)直接经济损失情况。直接经济损失约195万元。

五、事故责任单位、责任人行政处罚,责任追究情况

《调查报告》共对3家责任单位,5个责任人提出了处理意见,具体处理情况如下:

(一)事故责任单位(共3家)

1.中国能源建设集团浙江火电建设有限公司。未依法履行安全生产管理职责,安全生产教育和培训不到位,未按照安全协议对所有施工作业人员开展满足上岗的安全教育培训,施工作业现场安全管理混乱存在盲区,未及时制止违章作业行为。违反了《中华人民共和国安全生产法》第四条第一款、第二十八条第一款、第四十一条第二款之规定,对事故的发生负有责任。依据《中华人民共和国安全生产法》第一百一十四条第一款第一项,建议由格尔市应急管理局处以30万元人民币罚款的行政处罚。当事公司于2024年11月19日将罚款足额上缴国库。

2.浙江华汇安装股份有限公司。未落实安全生产主体责任制,未依法履行安全生产管理职责,施工人员未取得登高作业证,未对本单位参与施工作业人员开展安全生产教育培训,未能保证施工人员具备必要的安全生产知识和掌握本岗位的安全操作规程,从业人员安全意识淡薄,违章冒险作业,施工作业现场安全管理混乱存在盲区,在现场安全监管人员不足的情况下,盲目同意多点同时施工施工过程中随意减少作业人员,未及时制止违章作业行为,未及时发现并消除事故隐患,违反了《中华人民共和国安全生产法》第四条第一款、第二十八条第一款、第三十条第一款、第四十一条第二款;《建设工程安全生产管理条例》第三十条第一款、第三十七条第一款之规定,对事故的发生负有责任。依据《中华人民共和国安全生产法》第一百一十四条第一款第一项,建议由格尔木市应急管理局处以40万元人民币罚款的行政处罚。当事公司已于2024年11月19日将罚款足额上缴国库。

3.甘肃华研工程管理咨询有限公司。未严格落实安全生产监理职责,现场高处作业人施工无旁站监督人员,施工作业现场安全生产管理不到位,未及时发现并制止违章作业行为,违反了《中华人民共和国安全生产法》第四条第一款、第四十一条第二款之规定,对事故的发生负有责任。依据《中华人民共和国安全生产法》第一百一十四条第一款第一项,建议由格尔市应急管理局处以30万元人民币罚款的行政处罚。当事公司已于2024年11月19日将罚款足额上缴国库。

(二)事故责任人员(共5人)

1.张建华,浙江华汇安装股份有限公司法定代表人。未认真贯彻落实国家有关安全生产政策和法律法规,对安全生产工作不重视;疏于管理,对公司相关人员不认真执行安全生产法律法规和标准规范、组织管理混乱、未按规定审查工作人员资质、未按规定开展现场勘察、危险点分析等问题失察,违反了《中华人民共和国安全生产法》第五条、第二十一条第二项、第三项、第五项;《建设工程安全生产管理条例》第二十一条第一款之规定,对事故的发生负有领导责任。依据《中华人民共和国安全生产法》第九十五条第一项,建议由格尔木市应急管理局处以72000元人民币罚款的行政处罚(上一年年收入180000元的40%)。当事人已于2024年11月19日将罚款足额上缴国库。

2.胡亮,浙江华汇安装股份有限公司驻光热项目安全员。未认真履行安全生产管理职责,未督促落实本单位安全生产责任制,未确保安全生产,未对从业人员开展必要的安全教育培训,未督促检查本单位安全生产工作并及时消除事故隐患,对事故的发生负有责任,建议由浙江华汇安装股份有限公司依据公司相关规章制度进行处理,并将处理结果报格尔木市应急管理局、格尔木市能源局。当事人已于2024年11月19日将罚款足额上缴国库。

3.厉洪富,中国能源建设集团浙江火电建设有限公司现场项目经理,未认真履行项目安全管理职责,未严格督促、检查现场的安全生产工作,对从业人员安全教育培训监督管理不到位,违反了《中华人民共和国安全生产法》第二十一条第二项、第三项、第五项之规定,对事故的发生负有责任。依据《中华人民共和国安全生产法》第九十五条第一项,建议由格尔木市应急管理局处以35200元人民币罚款的行政处罚(上一年年收入88000元的40%),由中国能源建设集团浙江火电建设有限公司暂停其安全生产资格3个月,并将处理结果报格尔木市应急管理局、格尔木市能源局。当事人已于2024年11月19日将罚款足额上缴国库。

4.夏军红,甘肃华研工程管理咨询有限公司现场安全总监理工程师。未认真履行安全管理职责,未督促本单位从业人员严格落实安全生产监理责任制,违违反了《中华人民共和国安全生产法》第二十一条第二项、第三项、第五项之规定,对事故的发生负有责任。依据《中华人民共和国安全生产法》第九十五条第一项,建议由格尔木市应急管理局处以15200元人民币罚款的行政处罚(上一年年收入38000元的40%),由甘肃华研工程管理咨询有限公司暂停其安全生产资格3个月,并将处理结果报格尔木市应急管理局、格尔木市能源局。当事人已于2024年11月19日将罚款足额上缴国库。

5.谢某某(死者),浙江华汇安装股份有限公司现场操作工,安全意识淡薄违章作业,未按规定正确佩戴防护用具,导致事故发生,鉴于其已在事故中死亡,建议不予追究其责任。

六、事故暴露出的突出问题

(一)企业主体责任落实仍有短板。部分责任单位安全教育培训存在“重形式、轻实效”现象,对特种作业人员资质审核把关不够严格,外包施工队伍安全管理纳入本单位体系的力度不足,从业人员安全操作技能和应急处置能力有待进一步提升。

(二)隐患排查治理闭环管理不够严密。施工单位隐患排查的专业性不足,对高处作业等重点风险点的动态管控不够精准,部分隐患整改后缺乏跟踪复核机制,存在“整改即了结”的情况,未能形成全链条管控。

(三)行业监管协同效能有待强化。各监管部门间信息共享和联合执法机制不够健全,对光伏、光热等新能源项目施工现场的常态化巡查频次不足,对监理单位履职情况的监督考核不够严格,存在监管盲区和薄弱环节。

七、整改措施及落实情况

(一)落实主体责任,杜绝违章施工。生产经营单位要加强防范意识,严格落实《安全生产法》要求,将劳务派遣、外包施工人员全面纳入本单位安全管理体系。按规定开展特种作业人员持证上岗审核和常态化安全教育培训,切实提高从业人员安全意识,严格按照行业操作规程进行施工作业,坚决杜绝违章操作行为。推动企业建立隐患自查自改常态化机制,主要负责人每月带队开展风险隐患排查,确保隐患动态清零。

(二)加强隐患排查,确保施工安全。施工单位要将安全生产放在首位,结合安全生产治本攻坚三年行动要求,建立健全隐患排查机制,定期组织专业人员对施工现场进行全面、细致的安全检查,确保不留死角、不走过场。同时,要提升员工安全意识,鼓励主动报告隐患,对隐患实行全流程闭环管理,定期开展“回头看”检查工作,防止问题反弹,确保施工安全、有序。

(三)紧抓监管工作,防范事故发生。行业监管部门要认真贯彻落实习近平总书记关于安全生产重要论述和指示批示精神,严格按照省、州安全生产工作安排部署,落实“三管三必须”要求,健全部门间信息共享和联合执法机制,主动查找安全生产工作中存在的薄弱环节和突出问题,采取有效措施切实加以整改落实,进一步加强安全生产监管执法能力,逐步建立新能源项目安全风险监测预警系统,实现风险精准管控。

(四)汲取事故教训,筑牢安全底线。各相关建设单位务必深刻汲取此次事故沉痛教训,切实以案为鉴、警钟长鸣,举一反三,深入开展自查自纠,全面梳理排查各类安全风险隐患。从严从实从细抓好安全生产各项工作,全力守牢安全生产底线红线,坚决防范同类安全事故再次发生,切实做到“一厂出事故、万厂受教育”。

八、评估结论

综上所述,本起事故因施工人员安全意识淡薄、无证作业,作业过程中未采取安全防护措施等原因发生,暴露出涉事企业安全底线意识薄弱,安全生产主体责任落实虚化,工作现场安全管控松弛缺位等突出问题。事故责任单位和责任人员均已按照事故调查报告提出的处理建议处理整改到位,后续各相关单位务必严守安全生产红线底线,全面补齐安全管理短板,抓好施工现场各项安全管控工作,全力防范化解各类生产安全风险,坚决杜绝同类安全事故再次发生。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
深圳公布2026年建筑光伏一体化和 “光储直柔” 首批试点项目名单来源:深圳市住房和建设局 发布时间:2026-10-16 09:57:15

深圳市住房和建设局于2026年10月15日公布首批建筑光伏一体化(BIPV)和“光储直柔”建筑试点项目名单,共5个项目入选,包括“前海冰雪世界中心”等。此举旨在落实国家及深圳市关于城乡建设领域碳达峰、绿色低碳发展的系列政策文件要求,推动可再生能源在建筑领域的规模化应用。试点项目需严格依据申报书及通知要求组织实施,确保完成技术应用与建设任务,并注重总结形成可复制、可推广的实践经验。该批试点是深圳推进新型电力系统与绿色建筑深度融合的重要举措,聚焦建筑本体集成光伏发电、储能、直流配电和柔性用电等关键技术路径。(198字)

姚安县行政审批局关于光禄光伏发电项目(一期)水土保持方案报告书拟审批公示来源:姚安县人民政府 发布时间:2026-10-15 06:30:17

姚安县行政审批局拟对光禄光伏发电项目(一期)的水土保持方案报告书进行审批,并于2026年10月13日至19日开展审批前公示。该项目位于姚安县太平镇白石地村委会和栋川镇仁和村委会,属新建光伏发电工程,直流装机容量43.3384MW,交流总装机容量35MW,主要建设内容包括14个光伏子阵、箱逆变单元、8.092公里集电线路(含直埋与架空段)、7.15公里场内道路及一座升压站。项目总占地53.40公顷,以园地(果园)为主,辅以交通运输用地;其中永久占地1.63公顷,临时占地51.77公顷。建设单位为金江能源开发(姚安)有限公司,水土保持方案由云南博露环保科技有限公司编制,审批受理时间为2026年9月20日,报批稿收件时间为10月13日。

红区1地!辽宁2026年Q4全省分布式光伏接入电网承载力评估结果公布来源:辽宁省发展和改革委员会 发布时间:2026-10-14 14:21:24

本文公告了辽宁省2026年第四季度分布式光伏接入电网承载力的评估结果。依据国家能源局《分布式光伏发电开发建设管理办法》(国能发新能规〔2025〕7号)及《辽宁省分布式光伏发电开发建设管理实施细则》(辽发改能源〔2025〕939号)要求,辽宁省电力公司严格遵循行业标准《分布式电源接入电力系统承载力评估导则》(DL/T2041-2025),对全省范围内分布式光伏并网能力开展系统性评估。评估聚焦电网在2026年Q4时段对新增分布式光伏项目的接纳水平,旨在科学支撑项目规划与并网管理。该结果由辽宁省发展和改革委员会于2026年10月14日正式发布,为后续分布式光伏开发提供基础性技术依据。(198字)

中国能建800MW光伏+100MW光热项目EPC中标结果公示来源:中国招标投标公共服务平台 发布时间:2026-10-09 08:43:08

中国能建当雄县800MW光伏+100MW光热一体化项目EPC总承包工程于9月30日完成中标公示,西北电力设计院有限公司以约30.05亿元中标。该项目位于西藏拉萨市当雄县乌玛塘乡郭尼村,总装机容量900MW,已获备案的建设内容包括800MW光伏发电和100MW储热型光热发电两部分,采用“光热+光伏”协同开发模式。招标范围涵盖前期手续办理、勘察设计、设备采购(光伏组件等关键设备由招标人另行采购)、熔盐系统供货与填充、工程建设全过程管理,以及220kV升压站、送出线路、环保水保等配套工程。项目统筹考虑当地太阳能资源、土地条件及电网接入能力,旨在推动高比例可再生能源基地建设。

西藏那曲150MW光热+1200MW风电项目重新竞配来源:全国公共资源交易平台 发布时间:2026-10-08 14:21:25

西藏那曲市色尼区150MW光热+1200MW风电项目于2024年9月30日重启竞争性配置,旨在科学有序开发当地新能源资源,落实国家“双碳”目标和能源安全战略。项目总规模为15万千瓦光热发电与120万千瓦风电,风电须按不低于装机容量10%、2小时时长配置构网型储能。中标主体须在获开发权后5日内签订协议、15日内完成备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。该项目曾于2025年3月由广东建工中标,但后续推进中出现投资决策滞后等情况;目前重新竞配,由第三方机构组织,依据“四件大事”带动作用、企业能力、储能方案、前期工作深度、技术设备先进性及综合利用等六方面进行百分制综合评审,强调公平公正与履约刚性约束。(199字)

全国首个百万千瓦级光伏光热项目并网发电来源:中国电建 发布时间:2026-10-08 09:25:47

青海共和百万千瓦光伏光热项目于10月1日成功并网发电,成为全国首个集光伏发电、光热储能与电热转换于一体的百万千瓦级清洁能源工程。项目位于青海海南州共和县,总装机100万千瓦,含90万千瓦光伏电站和10万千瓦熔盐塔式光热电站,由电建新能源公司投资运营、西北院EPC总承包。光热部分配备219米吸热塔及10310面定日镜,光伏部分安装近190万块组件。依托熔盐储热技术,项目可实现昼夜连续稳定供电,已达成并网即全容量投运的行业新纪录。预计年上网电量22亿千瓦时,年节约标煤69万吨、减排二氧化碳207万吨。项目采用高低支架光伏阵列,兼顾发电、生态修复与牧业发展,并为沙戈荒地区大型风光基地提供可复制的“光伏+光热”长时调峰实证方案。(199字)

大面积淹没,洪水致一光伏发电站短路起火来源:快科技 发布时间:2026-09-28 08:51:07

受台风“杜鹃”引发的强降雨影响,日本千叶县印幡沼堤坝溃决,导致临近的成田市大竹光伏发电站(装机容量2.5MW,2015年投运)被洪水大面积淹没。积水致使光伏支架、线缆及组件长时间浸水,引发线路短路并起火,现场出现火焰、黑烟及小规模爆炸。因光伏组件在光照下持续输出直流电,整个 flooded 区域存在严重触电风险,消防人员乘船抵达后无法靠近灭火,经评估火势蔓延可能性低,最终采取远程监控、任其自熄的处置方式。该事件凸显临湖地面光伏电站面对极端洪涝时的独特安全隐患:常规水基灭火手段失效,带电水域极大抬高救援难度,暴露出选址风险与应急机制的薄弱环节。

福建龙岩市:建设一批零碳园区、零碳工厂 布局建设光伏和新型储能等项目来源:龙岩市人民政府 发布时间:2026-09-20 14:06:51

本文是中共龙岩市委、市政府发布的《关于构建具有龙岩特色的创新体系加快建设闽西革命老区高质量发展示范区的实施意见》,系统部署了龙岩市未来十五年(至2035年)创新驱动发展的总体目标与重点任务。文件以落实中央和省委决策部署为遵循,聚焦建设高质量发展示范区,提出构建“企业主导的技术创新”“研用结合的成果转化”“两创融合的现代化产业”“全域覆盖的数智赋能”“近悦远来的创新人才”“优质高效的创新生态”六大体系。核心举措包括:培育专精特新企业与高价值专利,攻关新材料、锂电新能源等关键技术;建设零碳园区、零碳工厂,布局光伏、抽水蓄能及新型储能项目;深化“沿海研发+老区制造”协作,推广“揭榜挂帅”“人工智能+”等机制;并配套强化人才引育、科技金融、知识产权保护等保障支撑。(199字)

投产+2!国家第三批“沙戈荒”大型“光热+光伏”一体化示范项目投产来源:西北电建三公司 发布时间:2026-09-14 10:35:42

9月10日,大唐石城子100兆瓦“光热+光伏”一体化示范项目圆满完成168小时试运行,正式进入商业运行阶段。该项目位于新疆哈密市石城子光伏园区,是国家第三批“沙戈荒”大型风光基地项目、新疆首批“光热+光伏”示范工程,也是国内首座核心装备100%国产化的大型线性菲涅尔熔盐光热电站。项目配置26万块反射镜、80万平方米集热面积,具备8小时熔盐储能能力,可有效平抑新能源出力波动,实现稳定供电。投运后年发电量约1.46亿千瓦时,等效利用小时数1465小时,每年可节约标准煤52.1万吨、减排二氧化碳135.3万吨,显著提升新能源消纳水平与区域能源保障能力,为可再生能源规模化发展和能源转型提供实践路径。(199字)

工业园区分散屋顶光伏统一规划:数智驱动全局最优来源:咸宁新闻 发布时间:2026-07-21 17:13:06

本文针对工业园区内屋顶分散、结构多样、面积不一等现实难题,提出以“数智评估—全局寻优—场景适配”为核心的分布式光伏统一规划方法论。依托阳光新能源「魔方」技术平台及系列智能工具(如iSolarBP踏勘建模软件、iSolarBP Pro全局优化系统、iSolarTool大型设计软件),实现高效三维建模、高精度发电与经济性评估,并支持多目标(容量最大、成本最低、收益最高)一键式全局寻优,显著提升装机容量(5%–7%)、降低线缆成本(20%以上)及综合建设成本(2–3分/W)。同时,通过iClean(彩钢瓦屋顶)、iBlock(混凝土平顶)、iBuilding(BIPV新建/翻新屋顶)等场景化产品,适配不同屋顶类型与空间形态。该方法已在多个头部企业园区落地验证,累计应用超6.5GW,支撑工商业光伏高质量规模化发展。(198字)

青海莱德宝源网荷储一体化500MW光伏EPC招标来源:申能电力建设 发布时间:2026-06-25 10:02:06

青海莱德宝源网荷储一体化500MW光伏项目启动EPC招标,选址德令哈市,交流/直流侧均500MW,含升压站、集电线路、SVG及调相机等全套工程,不含储能系统。计划2026年12月30日前全容量并网,工期510天,由中节能太阳能组织公开招标,不接受联合体。
