西藏那曲150MW光热+1200MW风电项目重新竞配

来源:全国公共资源交易平台发布时间:2026-10-08 14:21:25

9月30日,西藏那曲市色尼区150MW光热+1200MW风电项目竞争性配置公告发布。

根据公告,本次竞配项目规模包含15万千瓦光热+120万千瓦风电,最终以中标通知书为准。风电需按装机容量不低于10%、储能时长2小时配置构网型储能。

竞争性配置优选入围的投资主体需在获得项目开发权后5天内签订开发协议,开发协议签订后15天内完成备案,备案后2026年年内实现实质性开工,2029年9月底前建成投产。

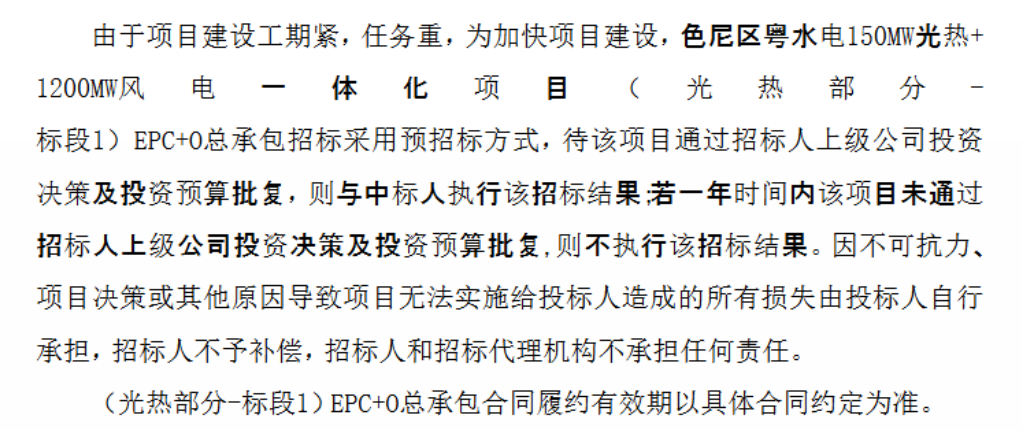

值得重视的是,该项目曾于2025年3月由广东省建筑工程集团股份有限公司通过竞配获得投资开发权。当时竞配公告明确:项目备案后,光伏项目应在30天内开工建设,光热项目应在120天内开工建设,规定时间内无法开工建设的将由市人民政府依照相关规定收回项目开发权,坚决杜绝“围而不建”的现象。2026年2月,广东建工旗下广东粤水电能源投资集团有限公司在那曲市成立的项目公司——那曲市粤水电能源有限公司已就光热部分完成EPC+O招标,截至EPC招标时,项目的投资决策尚未完成,因此总承包合同签订时附加了生效条件,需待投资决策及预算批复后方可正式生效。


招标原文见下:

为深入贯彻落实习近平总书记关于“四个革命、一个合作”能源安全新战略,实现“碳达峰、碳中和”目标任务,科学有序开发利用我市新能源资源,优化新能源发电项目配置方式,营造公开、公平、公正的投资环境,推动全市产业转型升级和高质量发展,按照《中华人民共和国能源法》、《中华人民共和国招标投标法》、《西藏自治区人民政府关于印发<西藏自治区优势资源开发利益共享机制实施办法(试行)>的通知》(藏政发〔2022〕22号)、《西藏自治区发展和改革委员会关于印发<关于促进西藏自治区光伏产业高质量发展的意见>的通知》(藏发改能源〔2023〕42号)、《西藏自治区发展和改革委员会关于印发<2023年风电、光伏发电等新能源项目开发建设方案>的通知》(藏发改能源〔2023〕302号)和《西藏自治区2024年今冬明春电力保供方案》等文件要求,结合我市实际,制定本方案。

一、 总体思路

坚持以习近平新时代中国特色社会主义思想为指导,全面贯彻习近平总书记关于西藏工作的重要论述和新时代党的治藏方略,深入贯彻落实党的二十大和二十届三中全会精神、中央第七次西藏工作座谈会精神、中央、自治区以及市委经济工作会议精神,立足新发展阶段,完整、准确、全面贯彻新发展理念,服务和融入新发展格局,提升能源安全保障能力,着力打造那曲清洁能源基地。结合那曲市光伏产业实际情况,现就那曲市色尼区150MW光热+1200MW风电项目进行竞争性配置,并委托浙江绿链数字科技有限公司作为第三方咨询机构实施竞争性配置工作。本次竞争性配置按照“公平公正、严格规范、公开透明”的原则,以公开招标的形式开展相关工作,欢迎有意愿、具备合格资质条件、具有足够投资能力及技术实力的企业参加申报。

二、 竞配规模

本次新能源竞争性配置项目共1个,项目基本信息如下表所示。

项目名称:那曲市色尼区150MW光热+1200MW风电项目

规模:15万千瓦光热+120万千瓦风电,最终以中标通知书为准。(风电需按装机容量不低于10%、储能时长2小时配置构网型储能)

建设地点:那曲市色尼区。

三、 申报要求

(一)申报主体

1.申报企业须是在中华人民共和国境内依法注册,具有独立法人主体。

2.对于竞争性配置的所有新能源发电项目,申报企业须取得企业集团公司授权,且同一项目同一个企业集团只能有一个投资主体进行申报。

3.本项目接受联合体申报,每个联合体成员在联合体中必须承担实际出资义务。联合体必须明确牵头企业,且牵头企业应为项目的控股企业,出资比例应高于联合体其他成员。

4.法定代表人为同一人或存在控股、管理关系的不同企业,不得同时参加竞争性配置。

5.参与竞争的企业须提供营业执照、税务登记证、组织机构代码证副本(或三证合一的营业执照),经营范围须具备电力开发、建设、运营等相关内容。

6.参与竞争的企业具有良好的资信,未受到相关行政处罚,未被信用中国(.cn)列入违法失信企业名单,在近五年的项目建设过程中未造成不良社会影响。

7.参与竞争的企业没有处于被责令停业、申报资格被暂停或取消、财产被接管或冻结、破产等状态。

8.强化中标企业管理。中标企业净资产必须大于申报项目所需投入的法定最低资本金,项目建设期内不得进行主体变更和股权转让(因落实利益共享机制的除外),因兼并重组、同一企业-集团内部分工调整等原因,确需变更投资主体或股权结构的,应按国家有关规定严格履行变更程序。

(二)进度要求

1.竞争性配置优选入围的投资主体需在获得项目开发权后5天内签订开发协议,开发协议签订后15天内完成备案,备案后2026年年内实现实质性开工,2029年9月底前建成投产。

2.具体新能源项目建设奖励及保证金要求,详见招标文件。

四、 评分办法

我市竞争性配置采用“百分制”综合评分法,以对“四件大事”带动作用、企业能力、储能配置方案、前期工作深度、技术先进性、设备先进性、综合利用等评价要素,对申报企业进行综合评分。

(一)对“四件大事”带动作用。包括稳定方面、发展方面、生态方面、强边方面等评价内容。

(二)企业能力。包括投资能力、经验业绩、诚信履约情况等评价内容。

(三)储能配置方案。包括储能规模容量、储能时长配置等评价内容。

(四)前期工作深度。包括项目可研报告、相关支持性文件等评价内容。

(五)技术和设备先进性。包括技术方案、创新能力等评价内容。

(六)综合利用。包括“新能源+”、促进消纳利用等评价内容。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南楚雄州2.2GW新能源项目启动竞配来源:楚雄州发展和改革委员会 发布时间:2026-11-02 09:19:14

10月29日,云南省楚雄州发布2026年第一批新能源项目市场化竞争性配置公告,正式启动总装机容量达216.865万千瓦(即2.2GW)的新能源项目资源配置工作。本次竞配涵盖37个具体项目,包括12个光伏项目(合计81万千瓦)和25个风电项目(合计135.865万千瓦)。所有项目按技术类型、区域分布及建设条件等因素整合划分为22个标段,统一通过市场化方式开展竞争性配置。此举旨在优化新能源开发秩序,引导资源向优质投资主体和高效实施方案倾斜,推动楚雄州清洁能源规模化、高质量发展。项目建成后将纳入云南省“十四五”能源发展规划实施体系。

西藏那曲150MW光热+1200MW风电项目竞配中选人公示来源:全国公共资源交易平台 发布时间:2026-10-29 10:02:35

西藏那曲市色尼区150MW光热+1200MW风电项目于10月26日完成竞争性配置结果公示,特变电工新疆新能源股份有限公司成为中选人。该项目于9月30日启动竞配,是那曲市单体规模最大的新能源项目,包含15万千瓦太阳能光热发电与120万千瓦风电装机容量。根据配置要求,风电部分须配套不低于装机容量10%、储能时长2小时的构网型储能系统。中选企业须在获开发权后5日内签订开发协议,15日内完成项目备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。本次竞配仅设一个标的,即该“光热+风电”一体化项目,最终建设规模以正式中标通知书为准。(199字)

云南50MW光伏项目竞配招标!来源:中国招标投标公共服务平台 发布时间:2026-10-22 09:55:27

云南省临沧市凤庆县发布2026年第一批集中式光伏项目投资主体优选公告,其中文德光伏发电项目(装机5万千瓦、总投资约2.08亿元)进入竞争性磋商阶段。该项目属《云南省2026年第一批新能源项目开发建设方案》明确的两个集中式光伏项目之一,另一为营盘项目(4万千瓦)。招标要求申请人具备投融资、建设管理及运营维护能力,并满足商业信誉良好、近三年无重大违法记录、未被列入失信名单及无倒卖指标行为等条件;关联单位不得同时投标,联合体投标被允许。项目须在备案后2个月内开工,开工后6个月内具备投产条件,全容量并网不晚于开工后1年。磋商文件递交及开标时间为2026年11月2日9时。

1.08GW!河北发布2026年风光竞配清单来源:河北省发改委 发布时间:2026-10-22 09:26:28

河北省发改委于10月19日发布《关于发布2026年河北省部分风电光伏项目竞配清单的通知》,正式公布2026年度首批风光项目竞争性配置结果。本次清单共纳入5个风电项目,总装机容量达108.1万千瓦(即1.081吉瓦),均为纳入省级规划、具备建设条件的集中式风电项目。清单发布标志着河北省2026年新能源项目开发工作进入实质性推进阶段,相关项目将依据竞配规则开展后续核准、投资与建设。通知未涉及光伏项目具体规模,所列容量全部为风电装机。该批次项目是河北省落实“十四五”可再生能源发展目标、优化能源结构的重要组成部分,旨在通过市场化机制优选投资主体,保障新能源高质量发展。

中核汇能150MW光伏项目重新报批!来源:黔西南州生态环境局 发布时间:2026-10-19 07:07:28

本文介绍了贵州省望谟县两个农业光伏电站项目因建设方案调整而进行环评重新报批的情况。其中,乐业农业光伏电站原于2024年3月获环评批复、5月开工,但因实际地形限制,部分原定地块不适宜布设光伏方阵,故优化调整了方阵位置,并在条件更适宜区域扩大了建设面积,构成“重大变动”,需重新履行环评审批程序;截至2026年9月,原批复范围已完工,新增用地尚未开工,正开展前期准备。同日,桑郎农业光伏电站也因类似原因发布重大变动环评文件。两项目均由望谟汇新能源有限公司建设,该公司为中核汇能贵州能源开发有限公司全资子公司,最终实控方为中核汇能有限公司。项目总装机150MW,总投资约7.21亿元,占地超320万平方米。

云南255MW光伏项目二次竞配来源:永德县发展和改革局 发布时间:2026-10-15 13:54:02

本文是云南省永德县关于2025年第三批新能源项目(二次)市场化竞配的磋商公告。公告依据云南省发改委、能源局多项政策文件,面向社会公开遴选投资主体,开发总规模255MW的光伏项目。项目分为两个标段,允许企业单独或联合参与;明确要求开工后1年内全容量并网,开发期25年,期满无偿收回;上网电价执行云南省及国家最新市场化定价政策,并强调项目须具备电网调节能力。竞配企业须具备合法资质、良好信用与财务能力,严禁倒卖指标、转包分包等行为,且对未按期开工等违约情形设定了严格退出与赔偿条款。磋商文件获取及响应截止时间、地点、监督部门等程序性事项亦一并公布。

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

1~9月,130GW风、光项目完成竞配,华能、国电投、大唐、中广核超10GW!来源:智汇光伏 发布时间:2026-10-10 09:47:58

本文梳理了2026年1—9月全国风电、光伏项目规模指标竞配的实施情况。在国家集中式新能源项目管理政策下,20个省份(不含国家级大基地)共完成130GW项目竞配,其中风电73GW、光伏54.8GW、风光同场2.2GW。内蒙古(25.3GW)、云南(22.9GW)、山西(21.9GW)为竞配规模前三的省份,多与治沙工程、分批次清单管理和大型基地建设相关。企业层面,华能、国家电投、大唐、中广核四家央企各获超10GW指标,合计占总量33%;五大电力央企整体获46.1GW(占比35%),六小央企获22.9GW,地方能源集团与民营企业亦表现活跃。文章还简要分析了各类型企业参与特征及区域分布特点。

阿尔巴尼亚最大私营光伏园区将配130兆瓦时储能来源:能慧 发布时间:2026-10-09 14:02:33

NEWS近日,阳光电源已签约,将为阿尔巴尼亚最大的私营光伏园区“Project Blue”提供一套130兆瓦时的电池储能系统。该项目位于阿尔巴尼亚西部城市费里,当前太阳能峰值容量为185兆瓦,建成后将是阿尔巴尼亚最大的私营光伏园区。阳光电源将供应26台PowerTitan 2.0电池单元和13台MVS3460-LS单元,采用液冷储能解决方案,帮助增强电网灵活性。项目由阿尔巴尼亚公司Matrix K

中国企业开发,阿塞拜疆首个竞拍机制光伏电站投产来源:TaiyangNews 发布时间:2026-10-09 09:14:33

阿塞拜疆巴库加拉达格区的100MW戈布斯坦光伏电站正式投产,系该国首个通过公开竞拍机制开发的可再生能源项目。该项目由中企寰泰能源旗下寰能国际控股有限公司开发,于2024年以0.0354美元/千瓦时的最低报价中标。电站全面运行后,年发电量约2亿千瓦时,预计每年可节约天然气4500万立方米、减少碳排放9.7万吨。其投运使阿塞拜疆可再生能源总装机达2.17GW(含85座电站),占全国总装机容量约21.5%,其中光伏装机为378.2MW(10座)。该国还计划于2027年底前新增约1.5GW可再生能源项目。此外,多家中国企业正拓展在阿业务,包括建设光伏组件厂、考察风电与绿氢等项目。

中国能建800MW光伏+100MW光热项目EPC中标结果公示来源:中国招标投标公共服务平台 发布时间:2026-10-09 08:43:08

中国能建当雄县800MW光伏+100MW光热一体化项目EPC总承包工程于9月30日完成中标公示,西北电力设计院有限公司以约30.05亿元中标。该项目位于西藏拉萨市当雄县乌玛塘乡郭尼村,总装机容量900MW,已获备案的建设内容包括800MW光伏发电和100MW储热型光热发电两部分,采用“光热+光伏”协同开发模式。招标范围涵盖前期手续办理、勘察设计、设备采购(光伏组件等关键设备由招标人另行采购)、熔盐系统供货与填充、工程建设全过程管理,以及220kV升压站、送出线路、环保水保等配套工程。项目统筹考虑当地太阳能资源、土地条件及电网接入能力,旨在推动高比例可再生能源基地建设。
