2026年一季度,国内光伏组件招标定标市场迎来开门红,已完成定标的项目总规模突破54.8GW,为行业后续发展打下坚实基础。整体看,N型组件已成为新建光伏项目标配,采购模式以框架集采为主、单体项目为辅,央企依旧是市场需求的核心拉动力量。制造端,头部组件企业凭借综合实力占据主流份额。行业发展呈现出规范化、集中化、技术高端化的鲜明特征。
央企超95%领衔霸榜,市场主体分层清晰
从招标规模来看,中国电建以31GW的总招标容量位居首位,涵盖TOPCon、HJT、BC三大技术路线,是一季度体量最大的单一招标方;中国大唐紧随其后,总招标容量达22.5GW;中国华电以8GW的规模位列第三,中国中煤3GW、山西建投1.3GW的招标规模也位居行业前列,前五家招标方包揽了一季度超九成的招标容量,头部效应凸显。
央企,地方国企聚焦区域内项目补充需求。按企业性质划分,央企仍是一季度招标的核心力量,中国电建、中国大唐、中国华电、中国中煤、中国铁塔等央企合计招标容量占比超过95%,招标项目以大型风光基地、全国性框架集采为主,凭借全国性布局与大型新能源基地开发优势,成为招标市场的绝对主导,对组件的规模化交付能力要求极高。
地方国企方面,山西建投、甘肃腾格里、内蒙古能投等企业合计招标容量约3.06GW,主要参与省内中小型光伏项目、区域新能源基地的组件采购,项目规模相对灵活。显然,国内大型光伏项目的开发与投资仍由国资主体主导,资金实力、项目资源与行业资质成为核心门槛。
TOPCon稳居主流,按效率划分标段成新趋势
一季度已完成定标的框架集采项目,多数延续了按技术路线划分标段的主流模式。其中,TOPCon技术一季度定标容量达44.5GW,占总定标容量的81.2%,成为几乎所有央企集采的核心需求。BC技术定标容量为5.3GW,占比9.7%,主要应用于对组件外观、单位面积装机容量有要求的场景;HJT技术定标容量5GW,占比9.1%,三条技术路线形成“一主两辅”的稳定格局。
值得注意的是,中国华电、水发兴业的框架集采推出了更贴合市场需求的创新模式,不再以技术路线为划分标准,而是直接以转换效率、组件功率作为标段界定依据。其中中国华电将采购分为高效标段(效率≥23.8%,6GW)与常规标段(效率≥22.8%,2GW);水发兴业则按功率分为620W、710W、585W三个标段,覆盖不同功率需求场景。这种招标设计摒弃了技术路线限制,回归组件发电性能核心,鼓励各类技术公平竞争,既满足了下游电站的实际发电需求,也为行业技术多元化发展提供了空间,预计会成为后续大型集采的重要方向。
框架集采:头部企业包揽主要份额,多技术路线成“奇兵”
框架集采占一季度招标容量的绝大部分,中标入围名额高度向头部企业集中,行业马太效应持续强化,具备全技术布局、规模化交付、成熟品控体系的企业,成为央企集采的核心合作伙伴。
从框架招标入围次数来看,隆基绿能(隆基乐叶)与正泰新能以8次入围并列榜首,是一季度框架集采的最大赢家;TCL中环(环晟光伏)以7次入围位居第三,紧随其后的通威股份、晶澳太阳能、天合光能、华耀光电、协鑫集成、一道新能均斩获6次入围,爱旭股份、高景太阳能、晶科能源也以5次入围跻身第一梯队。此外,弘元绿能、东方日升等18家企业在不同企业的框架集采中也有所斩获。

上述企业能够频繁入围核心标段,核心源于三大核心优势:一是技术布局全面,至少覆盖两大技术路线,通威、华耀、阿特斯等少数企业甚至可以做到同时覆盖TOPCon、BC、HJT全路线,适配不同技术标段,满足招标方多元化采购需求;二是产能规模充足,头部企业年产能均达到数十GW级别,能够保障GW级集采订单的按时交付,匹配大型新能源基地的建设节奏;三是成本与品控优势突出,报价处于市场合理区间,产品质量可靠,同时拥有完善的全国服务体系,能够提供全周期技术支持,这也是中小厂商无法比拟的。
具体项目招标:快速交付成核心竞争力
除了框架集采,根据索比光伏网不完全统计,一季度还有约1.4GW的具体项目招标完成定标,呈现出小容量、定制化、快交付的特点,对组件企业的快速响应能力、生产能力提出了更高要求。
分析招标公告可以看到,这些招标的技术要求更贴合项目现场实际环境,普遍要求N型双面双玻组件、指定功率或组件尺寸,部分沙漠、牧区项目还对抗风沙、耐候性等有特殊规定,且交付周期明显短于框架集采,要求企业快速排产、物流配送与现场技术支持。

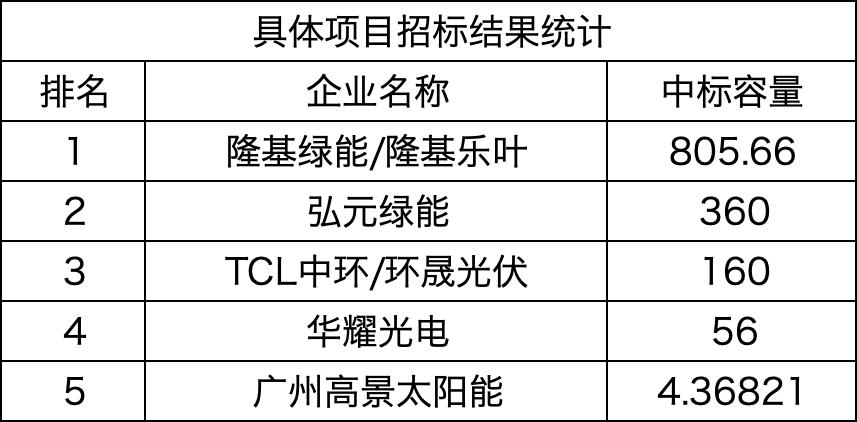

从中标结果来看,隆基绿能(隆基乐叶)凭借甘肃腾格里800MW大型单体项目、白银山发5.66MW小型项目,以805.66MW的中标容量位居具体项目中标榜首;弘元绿能中标内蒙古华电达茂旗360MW项目,以360MW容量位列第二;TCL中环(环晟光伏)中标隆化中关镇交投160MW项目,华耀光电中标红泥井6MW、甘肃兴业阳东50MW项目,高景太阳能中标东莞新锋4.37MW分布式项目。这类单体项目虽规模不及框架集采,但更考验企业的柔性生产、快速履约与现场服务能力,是组件企业综合服务实力的重要体现。
超10GW储量待释放 二季度集中落地
一季度有部分重磅光伏组件招标项目已启动招标流程,但截至3月末尚未完成定标,因此未纳入本次统计范围,这批项目总容量超10.2GW,将成为后续国内市场的重要增量,对市场份额与价格走势形成关键影响。

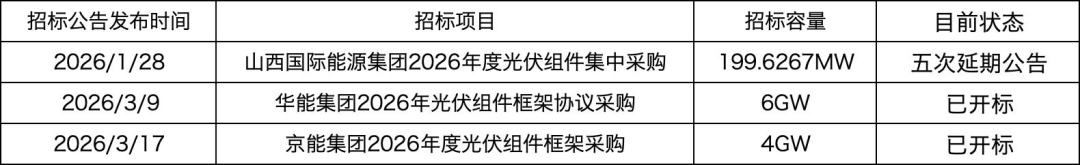

其中,山西国际能源集团2026年度光伏组件集中采购项目容量199.63MW,已于1月28日发布招标公告,目前历经五次延期公告,暂定4月10日截止;华能集团2026年光伏组件框架协议采购项目容量6GW,3月9日启动招标,目前已完成开标,进入评标阶段,中标结果尚未公布;,这个BC组件占比高达50%的集采于3月17日启动招标,近日同样已完成开标,进展迅速,索比光伏网将与您共同等待中标结果公布。
