湖南印发分布式光伏发电开发建设管理实施细则

来源:湖南省发展和改革委员会发布时间:2026-02-24 15:29:05

湖南省发展和改革委员会关于印发《湖南省分布式光伏发电开发建设管理实施细则》的通知

湘发改能源规〔2025〕843号

HNPR—2026—02002

各市州发展改革委(能源局),国网湖南省电力有限公司、湖南郴电国际发展股份有限公司、湖南新华供电有限公司,有关开发企业:

为规范分布式光伏发电开发建设管理,促进分布式光伏发电高质量发展,适应新形势、新要求,我委根据国家《分布式光伏发电开发建设管理办法》制定了《湖南省分布式光伏发电开发建设管理实施细则》(以下简称《细则》)。现将《细则》印发给你们,请遵照执行。《关于支持分布式光伏发展规范相关管理事项的通知》(湘发改能源〔2023〕858号)同时废止。

湖南省发展和改革委员会

2025年12月26日

湖南省分布式光伏发电开发建设管理

实施细则

第一章  总   则

第一条 【目的和依据】为规范分布式光伏发电开发建设管理,促进湖南省分布式光伏发电高质量发展,助力构建新型电力系统,根据《国家能源局关于印发〈分布式光伏发电开发建设管理办法〉的通知》(国能发新能规〔2025〕7号),结合我省实际,制定本细则。

第二条 【鼓励分布式光伏建设】鼓励符合法律规定的各类电力用户、投资企业、专业化合同能源服务公司、自然人作为投资主体,依法依规开发建设和经营分布式光伏发电项目。

第三条 【适用范围】本细则适用于湖南省范围内的分布式光伏发电开发建设管理。分布式光伏发电分为自然人户用、非自然人户用、一般工商业和大型工商业四种类型。

自然人户用分布式光伏是指自然人利用自有住宅、庭院投资建设,与公共电网连接点电压等级不超过380伏的分布式光伏;

非自然人户用分布式光伏是指非自然人利用居民住宅、庭院投资建设,与公共电网连接点电压等级不超过10千伏、总装机容量不超过6兆瓦的分布式光伏;

一般工商业分布式光伏是指利用党政机关、学校、医院、市政、文化、体育设施、交通场站等公共机构以及工商业厂房等建筑物及其附属场所建设,与公共电网连接点电压等级不超过10千伏、总装机容量原则上不超过6兆瓦的分布式光伏;

大型工商业分布式光伏是指利用建筑物及其附属场所建设,接入用户侧电网或者与用户开展专线供电(不直接接入公共电网且用户与发电项目投资方为同一法人主体),与公共电网连接点电压等级为35千伏、总装机容量原则上不超过20兆瓦或者与公共电网连接点电压等级为110千伏、总装机容量原则上不超过50兆瓦的分布式光伏。

以上条款中建筑物及其附属场所应当位于同一用地红线范围内。除上述四类分布式光伏项目外,其他光伏项目统一按集中式光伏项目管理。

第四条 【上网模式】自然人户用、非自然人户用分布式光伏可选择全额上网、全部自发自用或自发自用余电上网模式。

一般工商业分布式光伏可选择全部自发自用或自发自用余电上网模式。选择自发自用余电上网模式的一般工商业分布式光伏,年自发自用电量占分布式光伏发电量的比例不低于50%,但利用党政机关、学校、医院、市政、文化、体育设施、交通场站等公共机构的建筑物及其附属场所建设的一般工商业分布式光伏不受该比例限制。

大型工商业分布式光伏可选择全部自发自用模式,也可采用自发自用余电上网模式参与现货市场。参与现货市场时,年自发自用电量占分布式光伏发电量的比例不低于80%。

涉及自发自用的,用户和分布式光伏发电项目应位于同一用地红线范围内。

第五条 【优化营商环境】各地要优化营商环境,规范市场秩序。分布式光伏发电开发应当尊重建筑产权人意愿,各地不得以特许经营权方式控制屋顶等分布式光伏发电开发资源,不得设置违反市场公平竞争的条件,不得要求配套产业或投资,不得违规收取项目保证金,不得强制要求投资企业在本地登记注册和设立子公司、分公司、分支机构等。利用城乡居民住宅建设的,应当征得居民同意,切实维护居民合法权益,不得违背居民意愿、强制租赁使用居民住宅。

第二章 行业管理

第六条 【省能源局职责】省能源局负责湖南省分布式光伏发电开发建设和运行的行业管理工作。负责做好规划衔接,统筹平衡集中式光伏与分布式光伏的发展需求,指导市州、县(市、区)发展改革部门做好分布式光伏发电项目的备案、监督管理工作,指导电网企业做好配套电网改造升级。

第七条 【行业监管部门职责】国家能源局湖南监管办公室负责做好分布式光伏发电的国家政策执行、公平接网、电力消纳、市场交易、结算等方面的监管工作;住房和城乡建设、交通运输、农业农村、应急管理、市场监管等部门根据各自职责指导分布式光伏发电在相关领域内的融合发展与应用,依法进行监督管理。

第八条 【市州、县(市、区)发展改革部门职责】各市州发展改革部门应当会同有关部门积极推进辖区内分布式光伏发电开发利用,促进分布式光伏发电在建筑、交通、工业等领域实现多场景融合开发应用,并综合考虑电力供需形势、系统消纳条件、电网接入承载力、新能源利用率等,提出本地区分布式光伏发电建设规模,并根据实际情况动态调整,引导分布式光伏科学合理发展。各县(市、区)发展改革部门根据上级发展改革部门以及本级政府相关要求,管理辖区内的分布式光伏项目开发建设。对分布式光伏发电项目投资主体等有关方面反映的问题,所在地的市州、县(市、区)发展改革部门应会同本级政府有关部门和电网企业及时协调、督导和纠正。各县(市、区)发展改革部门会同有关方面做好分布式光伏发电的安全生产监督管理工作。

第九条 【电网企业职责】电网企业(含地方电网、增量配网,下同)依据法规政策和标准规范承担分布式光伏发电并网条件的落实和认定、电网接入与改造升级、调度能力优化、电量收购、消纳监测等工作,持续提升电网对分布式光伏的接纳、配置和调控能力,简化工作流程,提供“一站式”办理服务,落实服务责任,提升服务水平。

第十条 【投资主体职责】分布式光伏发电项目投资主体应当在满足电网安全运行的前提下,统筹考虑结构安全、建设条件、电网接入点等因素,结合实际依法依规开发建设运营分布式光伏发电项目。

第十一条 【过程监管】县(市、区)发展改革部门应依据相关规定对分布式光伏发电项目加强事中事后监管。重点监管是否合规办理接入手续,是否按照备案的建设地点、建设规模、建设内容进行建设,是否通过在线平台如实、及时报送项目开工建设、建设进度、竣工等建设实施基本信息。

对分布式光伏项目开发建设运营过程中存在提供虚假材料备案,不接受监管,非不可抗力造成安全生产事故,以及采用欺骗、诱导等方式侵害群众合法权益等情形的,政府有关部门依据相关规定予以惩戒。

第十二条 【可开放容量管理】省能源局组织市州发展改革委(能源局)、电网企业等规范开展分布式光伏发电接入电网承载力评估,并基于分布式光伏发电规模、负荷水平、系统安全稳定运行、灵活调节能力、电力设备容量等因素建立电网可开放容量发布和预警机制,引导分布式光伏发电项目科学合理布局。电网企业应根据可开放容量定义及计算原则,按季度开展分布式光伏电网可开放容量计算。县(市、区)可开放容量计算结果由市级电网企业于每季度首月前5个工作日内,报所在市州发展改革委(能源局)审核同意后向全社会公开发布。设备可开放容量由当地电网企业向提出接网申请的分布式光伏项目开发主体提供。

当分布式光伏发电项目已备案并具备建设条件,但是本地区暂无可开放容量时,省能源局及时汇总分析,并组织电网企业及有关方面开展系统性研究,统筹分布式光伏发电规模、用电负荷增长情况、各类调节资源开发条件和电网改造技术经济性等因素,综合制定解决方案。本地区可开放容量不足时,电网企业应书面告知项目投资主体并按照接入电网申请顺序进行登记,登记结果(含项目类型)应与可开放容量按季度一并向全社会公布。可开放容量具备后,按公示顺序依次办理接网业务。各类投资主体要充分考虑电网承载力、消纳能力等因素,规范开发建设行为,保障分布式光伏发电健康有序发展。

第三章 备案管理

第十三条 【备案权限】分布式光伏项目按照属地原则由项目所在地县(市、区)发展改革部门或有权限的项目备案机关备案。跨区域的项目,可由上一级项目备案机关备案。国务院、省政府另有规定的,按照有关规定执行。

第十四条 【备案要求】分布式光伏发电项目按照“谁投资、谁备案”的原则确定备案主体。

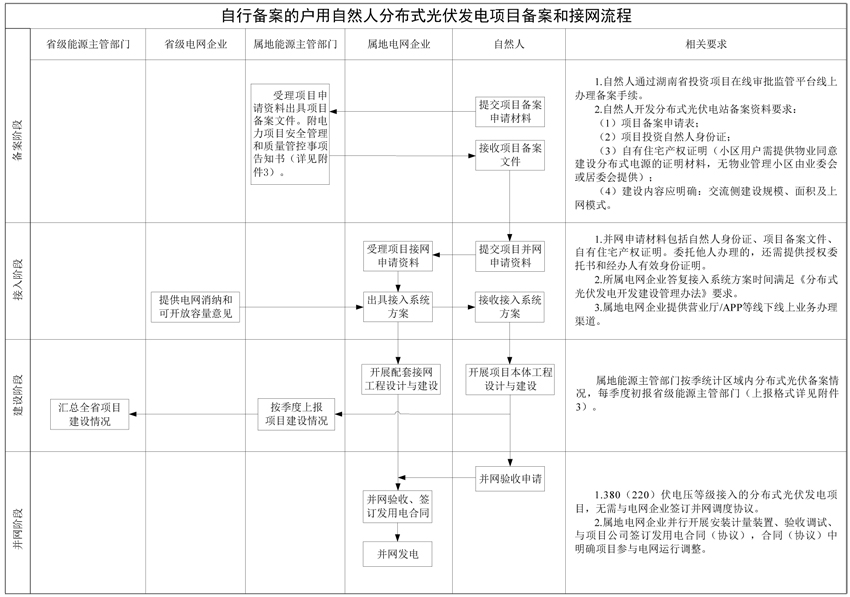

自然人户用分布式光伏发电项目备案方式由自然人自行选择,可由电网企业集中代理备案,也可由自然人自行备案;

非自然人户用、一般工商业、大型工商业分布式光伏发电项目由投资主体备案;

非自然人投资开发建设的分布式光伏发电项目不得以自然人名义备案。《国家能源局关于印发〈分布式光伏发电开发建设管理办法〉的通知》(国能发新能规〔2025〕7号)印发前已由自然人备案的,可不作备案主体变更,仍按原备案项目类型管理,但投资主体应当在本细则发布后30天内主动向备案机关和电网企业告知相关信息,明确承担项目运行维护的主体及相应法律责任。

工商业分布式光伏发电项目投资主体利用非自有场所建设分布式光伏发电的,仍应当由分布式光伏发电项目投资主体备案,并可按第四条有关要求灵活选择上网模式。

利用居民住宅、庭院及农村公共建筑建设的分布式光伏发电项目,无房屋产权证明、土地证或宅基地证的,可由乡镇政府或街道办事处据实出具房屋物权证明,作为发电地址权属证明材料。利用非自有场所建设的,还需提供与建设场所所有权人签订的使用或租用协议。利用共有产权的建筑物建设分布式光伏的应当取得其他相关产权人的书面同意。

第十五条 【备案信息】备案主体应通过湖南省投资项目在线审批监管平台向备案机关提供如下备案信息:

1.项目单位情况(与项目投资主体信息一致);

2.项目名称(按照“项目单位简称”+“建设地点简称”+“交流侧建设规模”+“分布式光伏项目”规范命名)、投资主体类型(企业投资或者自然人投资)、建设地点(具体到村/社区小组或者房屋门牌号)、项目类型(自然人户用、非自然人户用、一般工商业、大型工商业)、建设规模(交流侧容量)、建设场地归属(自建、租赁场地建设或其他)、上网模式;

3.项目总投资额;

4.项目符合产业政策声明和真实性承诺函。

备案机关对符合条件的项目在规定期限内出具备案证明;对项目备案信息不完整的,备案机关应当及时以适当方式提醒和指导项目单位补正。备案主体对备案项目信息的真实性、合法性和完整性负责。

第十六条 【合并备案】同一投资主体、同一备案机关、单个项目的建设场所、规模及内容明确的非自然人户用分布式光伏可以单独备案,也可以合并备案并分别接入电网。合并备案需向备案机关提供单个项目清单,列明每个项目的建设场所、建设规模及建设内容等。

同一用地红线内,通过分期建设、不同投资主体分别开发等形式建设的工商业分布式光伏发电项目,不得新增与公共电网的连接点。

第十七条 【备案变更】项目备案后,项目法人发生变化,项目建设地点、规模、内容等发生重大变更,或者放弃项目建设的,投资主体应向原备案机关提出备案变更或取消备案。

大型工商业分布式光伏的电力用户负荷发生较大变化、拟申请调整为集中式光伏电站的,项目投资主体须向原备案机关提交书面申请,按程序报省能源局批准后按集中式光伏发电项目进行管理,项目投资主体应按照集中式光伏项目管理政策办理相关手续。

项目投资主体可根据电力用户负荷、自身经营状况等情况,按照第四条规定变更上网模式一次,电网企业协助做好接网调整。上网模式变更后,项目投资主体与电网企业及其调度机构应当重新签订并网调度协议和购售电合同。

第十八条 【规范备案】备案机关应根据县(市、区)可开放容量情况,有序推进备案工作,不得违规增设备案前置条件,不得重复备案,不得超出办理时限。

第四章 建设管理

第十九条 【前期工作】分布式光伏发电项目开工建设前,投资主体应确保建设场所合法合规,手续齐全,产权清晰。应对建构筑物可使用年限、载荷能力、周边环境等进行评估,确保建设可行性和安全性。不得在未取得相关利益人同意的小区共有区域、违章建筑、列入征拆计划的建筑、存在安全风险的建筑中建设分布式光伏发电项目。

第二十条 【开工条件】除电网企业代为备案的自然人户用外,分布式光伏发电项目投资主体在完成备案和取得电网企业并网意见后方可开工建设。

第二十一条 【项目合规性】分布式光伏发电项目投资主体利用非自有场地建设分布式光伏发电的,应当与建设场所所有权人签订使用或者租用协议,可视经营方式与位于建设场所内的电力用户签订合同能源管理服务协议。对于非自然人户用分布式光伏,分布式光伏发电项目投资主体与自然人签订的合同与协议应当责、权、利对等,不得转嫁不合理的责任与义务,不得采用欺骗、诱导等方式侵害自然人合法权益。

第二十二条 【建设要求】分布式光伏发电项目应当符合国土空间规划,与城乡风貌总体协调,合理布置光伏组件朝向、倾角与高度。利用建筑物及其附属场所建设的,应当满足建筑物结构安全、消防、防水、防风、防冰雪、防雷等有关要求,预留运维空间。利用文物保护单位、历史建筑等特定建筑物建设的,应取得有关管理部门同意。分布式光伏发电项目利用新建建筑物及其附属场所的,鼓励在建筑物规划设计、施工建设等阶段统筹考虑安装需求,一并办理规划许可等手续;鼓励项目投资主体采用建筑光伏一体化的建设模式。

第二十三条 【项目验收】从事分布式光伏发电项目设计、施工、安装、调试等环节的主体应当满足相应资质要求。分布式光伏发电项目建设应当严格执行设备、建设工程、安全生产、消防等相关管理规定和标准规范,确保项目建设质量与安全,并做好验收工作。

自然人户用、非自然人户用、一般工商业分布式光伏发电项目,投资主体参照《分布式光伏工程施工标准》(DBJ 43/T 105)、《分布式光伏工程验收标准》(DBJ 43/T 207)开展施工并组织验收。大型工商业分布式光伏发电项目,投资主体按照《光伏发电站施工规范》(GB 50794)开展施工并组织验收。

第五章 电网接入

第二十四条 【并网流程】项目接入电网流程主要包括接网申请受理与答复,接入系统设计方案制定、研究与答复,并网验收与调试,合同与协议签订等环节。

第二十五条 【接网申请受理】项目投资主体申请接网时应按要求向电网企业提交相关材料(参考附件1)。电网企业接到申请后,应在2个工作日内给予书面回复。逾期不回复的,视为已受理。接网申请内容完整性和规范性符合相关要求的,电网企业应出具受理通知书;不符合相关要求的,电网企业应出具不予受理的书面凭证并告知原因;需要补充相关材料的,电网企业应一次性书面告知。

第二十六条 【接入系统设计方案制定、研究与答复】电网企业应结合国家相关技术规范制定并公布项目接入系统典型设计方案并及时更新。

对于自然人户用项目,属地电网企业根据典型接网方案和工程典型设计,在并网意向受理后10个工作日内,直接向项目投资主体回复接入方案。

对于与公共电网连接点电压等级为380/220伏的非自然人户用、一般工商业分布式光伏项目,在并网意向受理后10个工作日内,直接向项目投资主体提供接入方案,若项目投资主体不认可该方案,由其委托具有相应资质的设计单位开展接入系统设计,电网企业收到接入系统设计方案后,应在2个工作日内给予书面回复,逾期不回复的,视为已受理。

对于接入10千伏及以上的非自然人户用、一般工商业、大型工商业项目,项目投资主体应委托具有相应资质的设计单位开展接入系统设计,属地电网企业应做好配合工作,及时一次性地提供所需的基础资料,电网企业收到接入系统设计方案后,应在2个工作日内给予书面回复,逾期不回复的,视为已受理。接入系统设计内容完整性和规范性符合相关要求的,电网企业应出具受理通知书;不符合相关要求的,电网企业应出具不予受理的书面凭证并告知原因;需要补充相关材料的,电网企业应一次性书面告知。

电网企业在受理接入系统设计方案后应及时组织接入系统设计研究,并根据《电力监控系统安全防护规定》等规定向项目投资主体出具书面回复意见,其中与公共电网连接点电压等级为35千伏及以下的,电网企业应在10个工作日内出具书面答复意见,与公共电网连接点电压等级为110千伏的,电网企业应在20个工作日内出具书面答复意见。

第二十七条 【接网工程建设】接入公共电网的分布式光伏发电项目,接入系统工程以及因接入引起的公共电网改造部分由电网企业投资建设。接入用户侧的分布式光伏发电项目,用户侧的配套工程由项目投资主体投资建设。因项目接入电网引起的公共电网改造部分由电网企业投资建设。

分布式光伏发电项目投资主体采用集中汇流方式接入电网时,电网企业负责提供分布式光伏发电项目与公共电网的连接点,相关汇流设施、接网配套设施原则上由发电项目投资主体投资建设与运维。

第二十八条 【并网验收与调试】项目投资主体应严格按照电网企业答复的接入系统设计开展项目建设。建设完成后提出并网验收申请,向电网企业提供相关资料(详见附件1)。项目经电网企业验收合格后方可并网运行,并网容量应与备案容量一致。

项目投资主体应严格遵守《电力监控系统安全防护规定》要求,分布式光伏制造商、集成商、投资主体、运维单位等相关方均不得保留涉网设备远程控制接口及相应能力。对于私自保留远程控制接口及相应能力的项目,未完成整改前不得通过并网验收,电网企业不予并网。

涉网设备必须符合国家及行业有关涉网技术标准规范等要求,通过国家认可的检测认证机构检测认证。经检测认证合格后,电网企业不得重复检测。投资主体应在项目并网验收前提供涉网性能型式试验报告等,其中并网点电压等级在10(6)千伏及以上的项目应在并网后6个月内完成项目涉网性能试验,未按期完成涉网性能试验的项目不得继续接网运行。

第二十九条 【合同与协议签订】各类项目投资主体应在并网投产前与电网企业签订《并网调度协议》《购售电合同》《供用电合同》。

按照有关规定,分布式光伏豁免电力业务许可证(发电类)。

第三十条 【“四可”管理要求及出资界面】新增分布式光伏发电项目应具备“可观、可测、可调、可控”(以下简称“四可”)功能,否则不予并网;并网点(含用户内部电网)电压等级为10(6)千伏及以上的分布式光伏发电项目“四可”能力建设由发电项目业主出资,并网点(含用户内部电网)电压等级为380(220)伏的分布式光伏发电项目“四可”能力建设由电网企业出资。未实现“四可”功能的存量项目,并网点(含用户内部电网)电压等级为10(6)千伏及以上的分布式光伏发电项目“四可”能力建设由发电项目业主出资,并网点(含用户内部电网)电压等级为380(220)伏的分布式光伏发电项目“四可”能力建设由电网企业出资,项目投资主体应配合电网企业改造到位,拒不配合的,电网企业可依据《电网调度管理条例》采取相关运行措施。

第三十一条 【对电网企业监管要求】电网企业应当公平无歧视地向分布式光伏发电项目投资主体提供电网接入服务。不得从事下列行为:(一)无正当理由拒绝项目投资主体提出的接入申请,或者拖延接入系统;(二)拒绝向项目投资主体提供接入电网须知晓的配电网络的接入位置、可用容量、实际使用容量、出线方式、可用间隔数量等必要信息;(三)对符合国家要求建设的发电设施,除保证电网和设备安全运行的必要技术要求外,接入适用的技术要求高于国家和行业技术标准、规范;(四)违规收取不合理服务费用;(五)其他违反电网公平开放的行为。

第六章 运行管理

第三十二条 【安全要求】项目投资主体是项目的安全生产责任主体,必须贯彻执行国家及行业安全生产管理规定,加强项目建设运营全过程的安全生产管理。项目正式投运前,需将电站24小时运维服务电话、紧急联系人姓名及联系方式等书面告知当地县(市、区)发展改革部门。

各市州发展改革委(能源局)应定期组织电网企业对项目并网运行情况进行检查,对无保护运行、擅自留有远方控制接口、电能质量不满足标准要求、电站运行管理规章制度缺失等安全隐患问题责令项目投资主体限期整改,拒不整改的,电网企业可依法依规对项目采取相关运行措施。

第三十三条 【调度管理】项目应纳入电网调度机构统一管理,公平参与系统运行调整,为保障电网安全及电力市场稳定运行,电网企业可根据电网及电力市场实际运行需要(包括但不限于调峰、调频、调压、断面控制、事故应急处置等),依法依规对项目采取相关运行措施,项目投资主体应予配合。

项目与用户开展专线供电的,发电、用电双方应当按照有关规定承担输配电费、系统运行费用、政府性基金及附加等,公平承担相应的责任和义务。

第三十四条 【超额发电量的处置方式】全部自发自用项目的上网电量不予结算,自发自用余电上网项目超出比例允许范围以外的上网电量不予结算,产生的不平衡资金纳入系统运行费用。

第三十五条 【建档立卡】分布式光伏发电项目应在建成并网一个月内,在国家可再生能源发电项目信息管理平台完成建档立卡填报工作。自然人户用分布式光伏发电项目原则上由电网企业负责填报并提交相关信息;非自然人户用、一般工商业、大型工商业分布式光伏发电项目由项目投资主体负责填报并提交相关信息。

第三十六条 【并网及消纳信息公布】电网企业以县级行政区域为单元,在每季度初通过有关渠道向社会公布上季度分布式光伏并网及消纳情况及本季度预测分析。

第七章 附 则

第三十七条 本细则自发布之日起施行,有效期5年。

第三十八条 本细则未尽事宜按国家能源局《分布式光伏发电开发建设管理办法》有关规定执行。

第三十九条 本细则由湖南省发展和改革委员会负责解释。

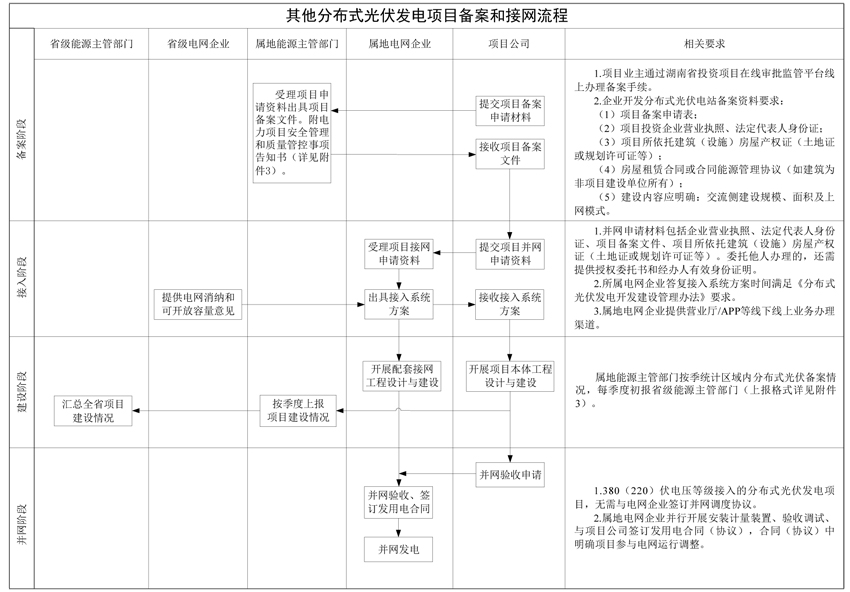

附件:1.湖南省分布式光伏项目备案和接网参考流程

2.并网点说明

3.电力项目安全管理和质量管控事项告知书(略)

附件2

并网点说明

对于有升压站的分布式电源,并网点指升压站高压侧母线或节点。对于无升压站的分布式电源,并网点指分布式电源的输出汇总点。

并网点的图例说明如下图所示,该用户电网通过公共连接点C与公用电网相连。在用户电网内部有两个分布式电源,分别通过A点和B点与用户电网相连,A点和B点均为并网点,但不是公共连接点。在D点,有分布式电源直接与公共电网相连,D点是并网点,也是公共连接点。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
海南东方市分布式光伏发电项目备案服务指南发布来源:东方市发展和改革委员会 发布时间:2026-09-29 15:48:46

东方市发改委正式发布《分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目的备案管理,落实国家及海南省关于光伏高质量发展的政策要求。指南明确实行“谁投资、谁备案”原则,将项目分为自然人户用、非自然人户用、一般工商业和大型工商业四类,并对各类项目的建设地点、容量标准(按交流侧计算)、电压等级、装机规模上限及上网模式(全额上网、全部自发自用或自发自用余电上网)作出细化规定。备案需通过海南省投资项目在线审批监管平台办理,申报信息涵盖项目名称、投资主体、建设规模、总投资、接入方式等八项核心内容。同时,明确了发改部门、营商环境建设局、东方供电局在备案受理、协同监管和并网审查中的职责分工,并对材料准备、产权证明、用地红线一致性等实操要求作出具体说明。(199字)

湖南省耒阳市东湖圩乡100兆瓦光伏发电项目顺利完成反送电来源:中国能建葛洲坝机电公司 发布时间:2026-09-29 15:43:09

湖南省耒阳市东湖圩乡100兆瓦光伏发电项目由葛洲坝机电公司以EPC总承包模式承建,近日顺利完成反送电,标志着项目进入投产发电冲刺阶段。该项目位于耒阳市东湖圩乡,占地约2540亩,总投资约6亿元,建设内容涵盖光伏阵列(共40个方阵)、35千伏集电线路、110千伏升压站及送出线路等全部勘察设计、设备采购、施工安装与系统调试工作,并配置了初步按5兆瓦/10兆瓦时规划的储能系统。目前电气设备运行稳定,继电保护、智能监控、电能计量等配套系统均满足电网并网技术规范。项目投运后,预计年均发电量1.21877亿千瓦时,每年可节约标准煤3.69万吨,减排二氧化碳6.89万吨、二氧化硫19.5吨、氮氧化物21.82吨。

广东:鼓励水泥企业一体化推进分布式光伏等开发运行来源:广东省发改委 发布时间:2026-09-29 05:15:44

广东省印发《重点行业节能降碳改造攻坚三年行动方案》,聚焦水泥等高耗能行业绿色低碳转型。方案明确提出,要有序提升水泥行业可再生能源使用比例,鼓励企业统筹建设与运营分布式光伏、分散式风电及多元储能系统,并推广余热余压的发电与供热高效利用模式。同时,针对传统行业新产品、新工艺标准更新滞后,以及光伏设备制造、数据中心等新兴领域标准缺失等问题,方案要求加快编制和发布覆盖化工、光伏制造、数据中心等重点行业的节能降碳相关标准规范,以强化技术支撑和制度保障,系统推进全省工业领域节能降碳工作。(198字)

《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》印发来源:深圳市生态环境局 发布时间:2026-09-22 09:04:30

深圳市生态环境局于9月21日印发《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》,正式替代此前的试行版。该方法学适用于在深圳碳普惠机制下,对装机容量不超过1MW的分布式光伏发电项目所产生温室气体减排量进行科学核算与核证。文件明确了项目准入条件:须为非重点排放单位管辖范围内的独立项目,符合国家及地方关于分布式光伏建设、并网及运行的法律法规与技术标准,并以并网验收文件作为装机容量认定依据。此外,同一申报主体可合并申报多个项目,但其核算周期内年均减排总量不得超过2万吨二氧化碳当量。此举旨在规范小微光伏项目的碳减排价值认定,完善本地碳普惠制度体系。

浙江温州市鹿城区分布式光伏发电项目管理办法征求意见来源:鹿城区人民政府 发布时间:2026-09-17 09:25:22

《鹿城区分布式光伏发电项目管理办法》(征求意见稿)是温州市鹿城区为规范辖区内既有建筑分布式光伏项目建设、备案、建设、电网接入及运行管理而制定的系统性制度文件。办法依据国家及浙江省最新政策法规,明确区发改局为牵头主管部门,厘清住建、供电、应急、消防、综合执法及街镇等多部门职责分工,建立跨部门信息共享与协同监管机制。全文涵盖总则、适用范围、备案管理、建设管理、电网接入、运行管理等七章内容,重点对备案主体与程序、建筑合规性要求、屋顶安装高度与风貌管控、安全设施“三同时”、并网分类受理与技术标准、“可观可测可调可控”等新型调度要求、全生命周期安全生产责任及违规处置措施作出细化规定,旨在统筹发展与安全,推动分布式光伏健康有序落地。(198字)

安徽怀远县关于做好分布式光伏发电项目清理的通知来源:怀远县发展和改革委员会 发布时间:2026-09-17 09:17:42

怀远县为落实蚌埠市发改委关于规范分布式光伏发电项目管理的要求,启动全县光伏项目清理工作。本次清理聚焦两类异常项目:一是15户超容发电项目,即实际发电功率持续超过备案容量;二是70户长期停运项目,指连续6个月未发电或设施已拆除的项目。清理流程由县供电公司每月初开展现场核查,形成清单并报县发改委;对拒不整改的超容项目及确认无法恢复运行的停运项目,供电公司依规办理销户,并提前告知项目单位,同步通过官网、本地媒体及发改部门渠道公示;清理完成后,县发改委将撤销相关备案信息。通知自发布之日起施行。

陕西麟游县分布式光伏开发建设管理办法(试行)公开征求意见来源:麟游县发展和改革局 发布时间:2026-09-16 10:13:21

《麟游县分布式光伏开发建设管理办法(试行)》是陕西麟游县为规范屋顶分布式光伏项目全生命周期管理而制定的专项制度文件,旨在落实国家及陕西省最新政策要求,遏制行业乱象、保障农户权益、促进产业健康有序发展。办法明确适用于全县四类分布式光伏项目(自然人户用、非自然人户用、一般工商业、大型工商业),覆盖备案、建设、运营、合同、收益兑付、主体变更、到期处置及纠纷调处等全流程。核心内容包括:实行“谁投资、谁备案”原则,强化房屋安全鉴定与风貌管控;严格开发准入,严禁强制摊派、虚假宣传和金融风险转嫁;推行标准合同、村级统筹开发与企业报备监管;建立多部门协同的联合监管与闭环治理体系。目前该办法正面向社会公开征求意见。

上海碳普惠分布式光伏发电第二十批减排项目清单印发来源:上海市生态环境局 发布时间:2026-09-15 08:57:02

上海市生态环境局于2026年9月9日印发《上海碳普惠分布式光伏发电第二十批减排项目清单》,正式公布本批次40个分布式光伏减排项目,总装机规模达17.433015兆瓦。这批项目由上海三川能源有限公司、上海焱凰新能源有限公司等企业申报,依据《上海市碳普惠管理办法》及《上海市碳普惠减排项目和减排场景开发与申请指南》等政策文件审核纳入。清单的发布标志着上海碳普惠机制在可再生能源领域持续落地实施,旨在通过规范化的项目认定与管理,支持分布式光伏项目参与碳减排核算与价值转化,推动本地绿色低碳发展。该批次是上海碳普惠体系下分布式光伏类项目的第二十次集中公布。

中石化2026年分布式光伏发电N型组件评标结果公示来源:中国电力招标网 发布时间:2026-09-14 10:34:18

中国石化物资装备部与国际事业公司于9月10日公示了2026年度分布式光伏发电项目N型光伏组件框架协议的评标结果。本次招标面向适用于分布式场景的N型技术光伏组件,旨在为中石化相关绿色能源项目提供稳定、高效的设备供应保障。经评审,五家国内头部光伏企业成功入围:天合光能股份有限公司、正泰新能科技股份有限公司、晶科能源股份有限公司、隆基乐叶光伏科技有限公司以及英利能源发展有限公司。入围企业将进入后续框架协议签订及日常采购执行环节,其产品需满足中石化对N型组件在转换效率、可靠性、适配性等方面的技术要求。该结果标志着中石化在推进清洁能源替代、落实“双碳”目标过程中,加速布局高效光伏技术应用的重要进展。

三沃机电分布式光伏发电项目正式开工!来源:中国新能源网 发布时间:2026-09-11 10:37:33

三沃机电分布式光伏发电项目近日正式开工,是企业践行国家“双碳”战略、推动绿色低碳转型的重要举措。项目采用“光储充”一体化模式,规划建设150kW光伏电站、50kWh储能系统及20台智能充电桩,优先满足厂区用电与职工通勤充电需求,富余绿电经储能调峰后提升就地消纳能力。项目由三沃机电党总支统筹实施,创新推行“党建+绿色能源”融合机制,将党组织建在一线,组织党员骨干全程参与前期筹备、方案设计、施工建设等环节,强化组织共建与协同攻坚。作为公司新能源业务的先行样板,该项目旨在打通技术路径、优化运营模式、锤炼专业队伍,为“十五五”时期规模化布局新能源产业夯实基础,同时切实解决职工充电难、续航焦虑等民生关切,实现企业发展、能源转型与职工福祉的有机统一。(198字)

上海零碳园区建设工作方案:推动分布式光伏应建尽建来源:上海市政府 发布时间:2026-09-11 08:42:59

《上海市零碳园区建设工作方案》于2024年9月9日正式施行,旨在推动全市各类园区绿色低碳转型,探索超大城市零碳发展路径。方案明确以省级及以上开发区、特色产业园区等为建设主体,按工业园区、研发商办园区、物流园区三类设定差异化能耗或规模门槛。核心任务包括:加快用能结构转型,重点推进分布式光伏“应建尽建”,并探索分散式风电、微电网、多能互补及氢电耦合;深化节能降碳,提升电气化与数字化水平,梯次建设“绿色工厂—零碳工厂”;强化资源循环利用,推进“无废园区”建设;升级绿色基础设施,布局光储充氢一体化设施;加强绿色技术应用与能碳智慧管理,构建覆盖全环节的数字化平台。方案还明确了统筹协调、标准建设、资金支持等组织保障机制,计划到2030年建成一批国家级和市级零碳园区。(199字)
