上网电价普降0.1元/度,山东1月分布式光伏结算单出炉

来源:光伏們发布时间:2026-02-14 06:56:26

作为机制电价政策执行后的首个完整月份,山东1月的光伏结算电价受到了行业的多方关注,有山东分布式光伏投资商以及户用光伏自然人贴出了1月的光伏电费结算单,可以看到,存量分布式光伏项目上网电价均出现了下降,大部分降幅在0.1/度左右。

面对与此前大不相同的电费组成以及普遍下降的电费收益,了解结算方式以及调整收益预期,这对每个分布式光伏投资商而言都至关重要,同时也为分布式光伏项目的存量技改或增量方案设计提供了思路。

“看懂”分布式光伏电费结算单

从工商业分布式光伏项目的结算账单来看,目前分布式光伏上网电费主要由三部分组成:市场化电费、机制电机费以及补助电费(可再生能源补贴)。(文末附山东发改委新能源全量入市结算政策解读)

分解来看,市场化电费是上网电量在电力市场中直接交易的结果,该部分价格因项目而异,从7-8分到1.3/度不等,甚至项目该部分上网电价为负,这部分电价的快速下降也是拉低整体结算电费的关键。

据了解,这部分电价的差异主要受发电曲线影响,一方面,按照山东目前的光伏装机情况,现货市场电价大多不足0.1/度,光伏大发时段现货市场多为负电价。另一方面,从1月开始,分布式光伏项目需要承担优发超出优购曲线的偏差考核费用,从结算单来看,这部分费用为0.79/度左右。

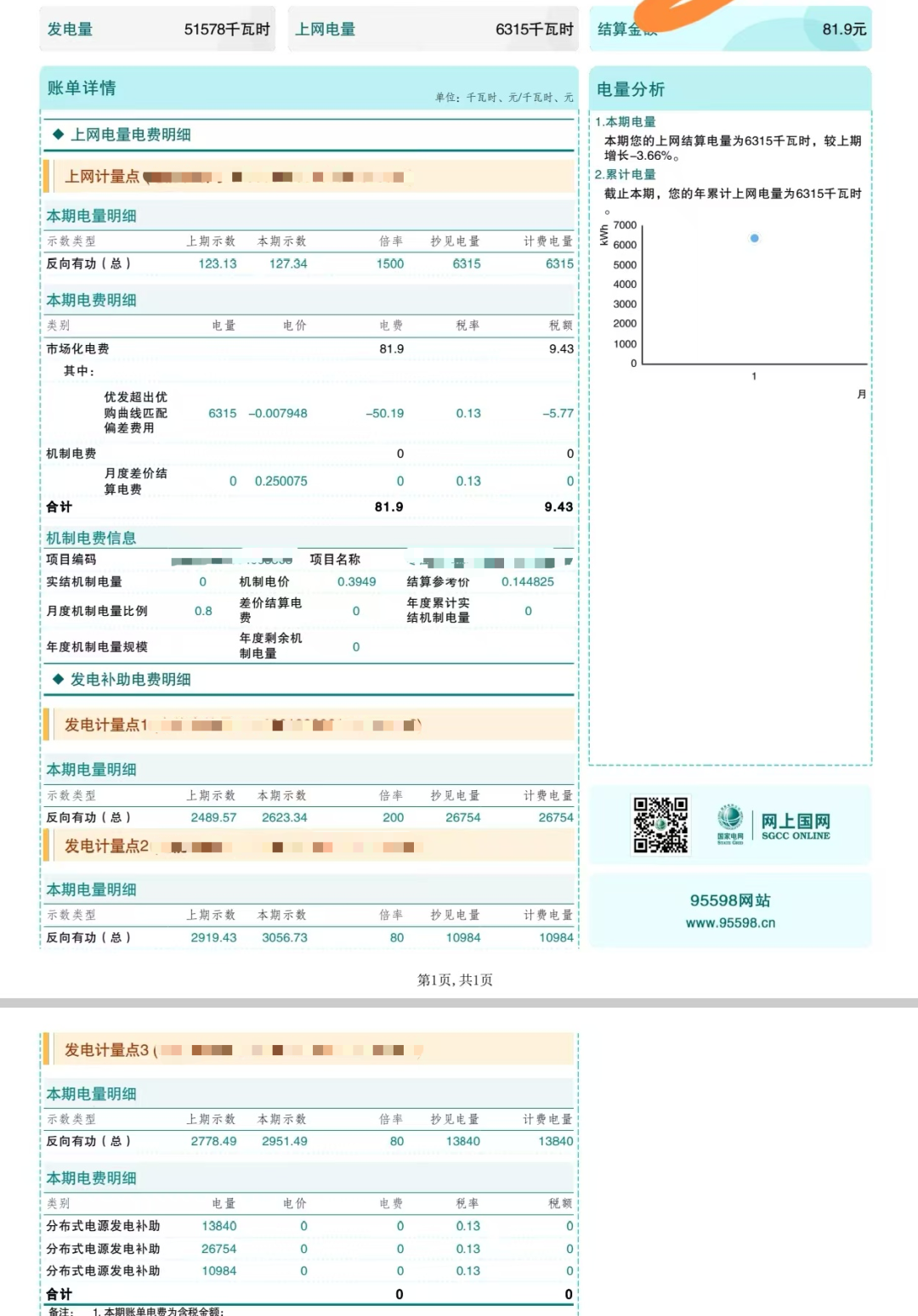

A项目为例,上网电量6300余度,电费收益则仅有81.9元,其中优发超出优购买曲线匹配偏差费用扣了50.19元,倒算下来,其市场化电费应该为81.9+50.19=132.09元,折合度电电费为0.021/度。

另一部分机制差价结算则是在市场化电价的基础上,进行场外结算的部分。根据136号文,机制差价结算=(机制电价-发电侧实时市场加权平均价)*电量。

从各项目的电费结算单可以看到,差异最大的主要集中在“机制差价电费”一栏,有的项目该栏为0,“按照山东存量项目80%的保障比例,怎么也想不明白怎么上网了这么多电量,电费却这么少。”


A项目电费结算单

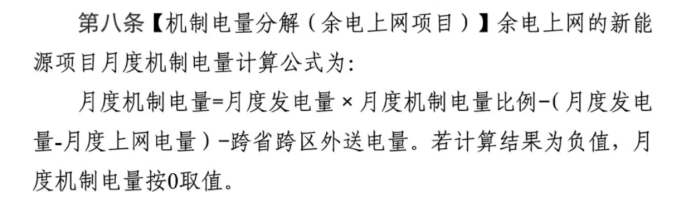

事实上,这与自发自用余电上网模式下的结算公式有关,根据《山东省新能源可持续发展差价结算实施细则》规定的余电上网部分结算公示如下所示,实际上关键在于发电量部分的计算要先乘以机制比例,之后再减去自发自用电量,才是能够享受机制电价结算的电量。


实际参与结算的机制电量公式可以简化为=总发电量*机制比例-自用电量;再根据《山东省新能源可持续发展差价结算实施细则》,6MW以下的工商业光伏机制电量保障比例为80%来看,按照上述公式,自用比例超过80%分布式光伏项目,机制结算电量为0,那么上网部分只能进入现货市场出清结算。


山东存量项目机制比例

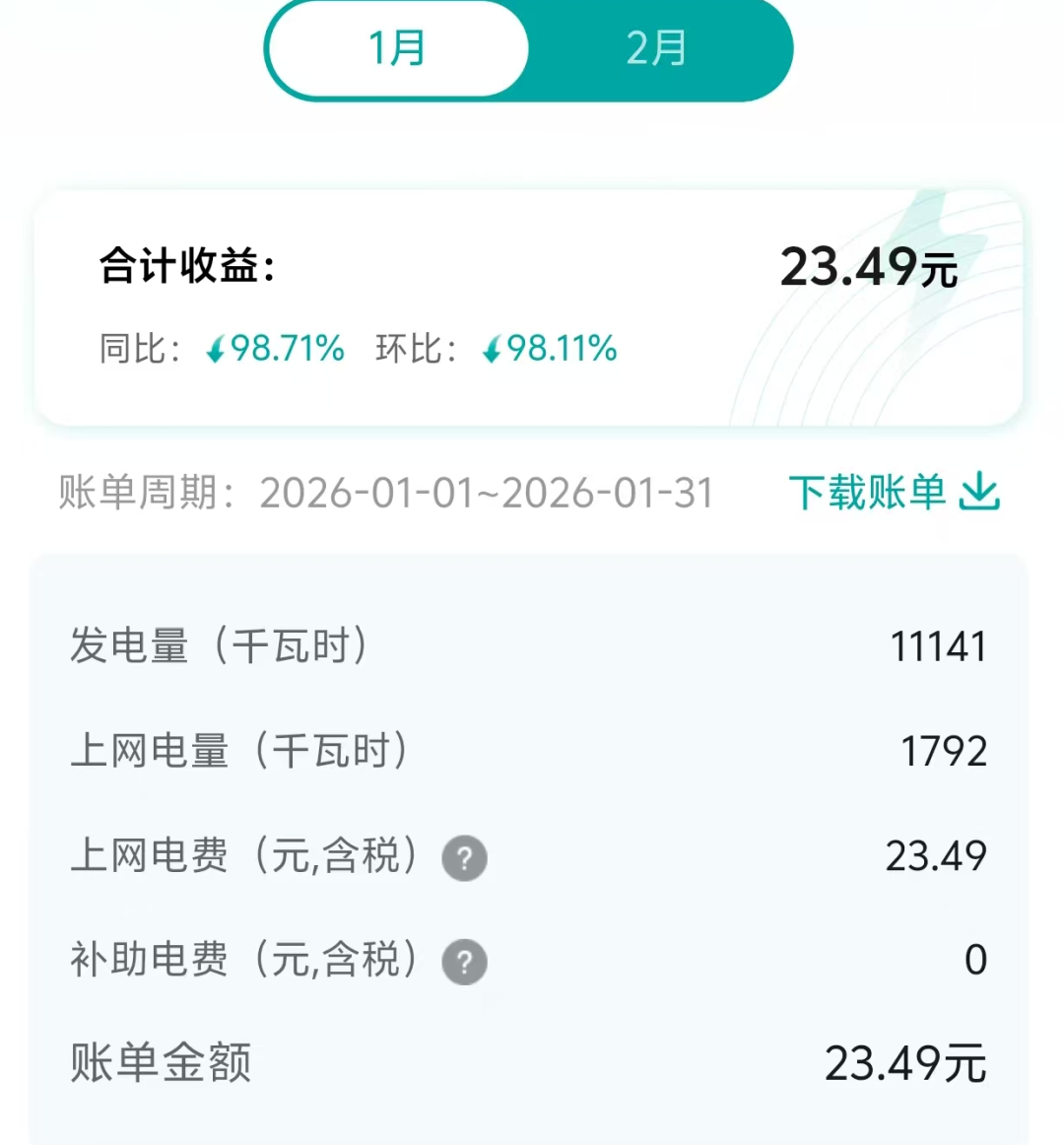

以项目B电费单来看,分布式光伏项目发电量为11141度,而上网电量为1792度,即自用比例达到了84%左右,故机制电费为0


B项目账单


项目C发电量为12262度,上网电量为8516度,自用比例40%左右,其实际结算的机制电量为6064度,总体比例达到上网电量的71%左右。


C账单

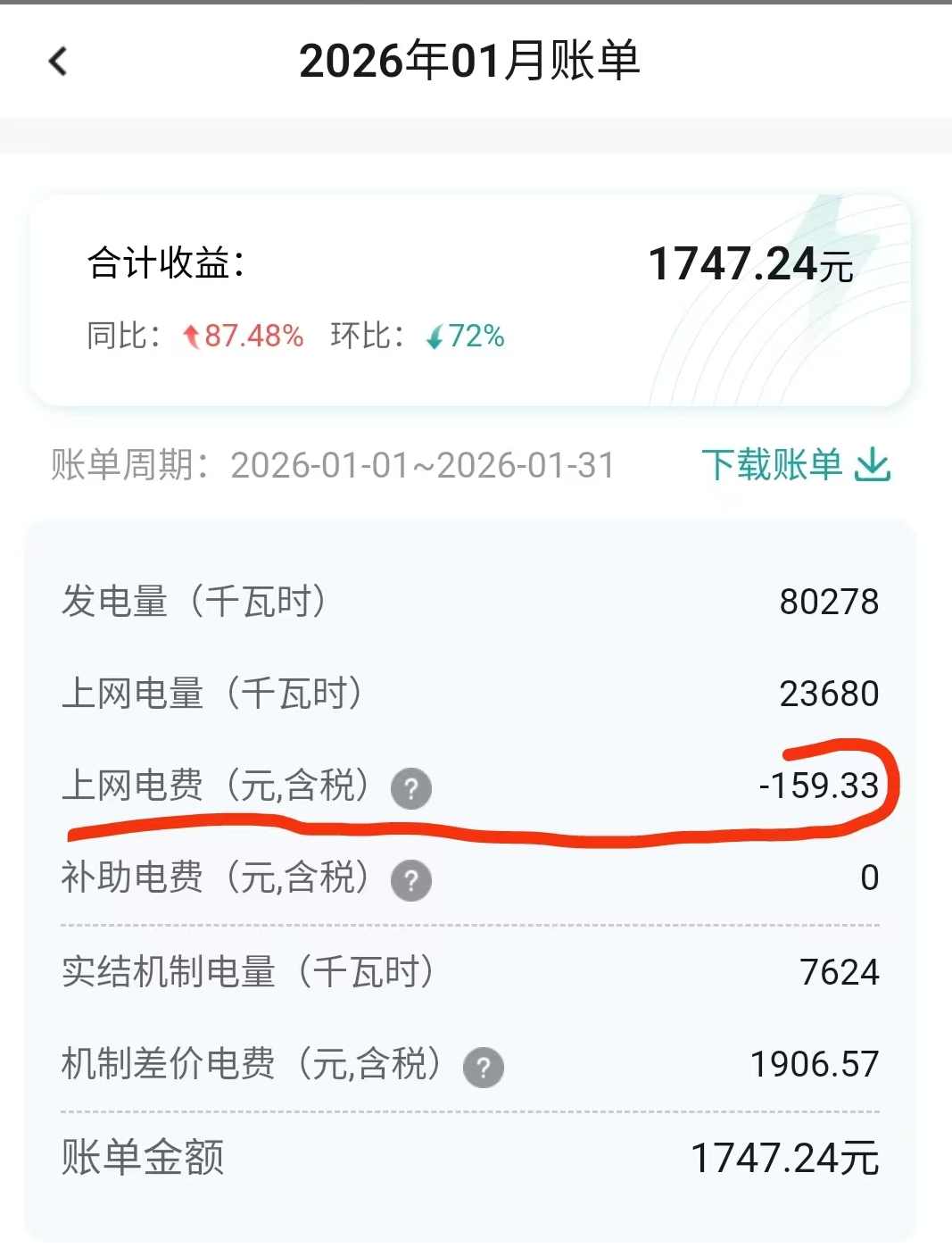

D项目发电量为80278度,上网电量为23680度,自用比例为70%,实际结算的机制电量为7624度,仅占上网比例的32%左右。


D账单


捋清具体结算规则后,更重要的是收益情况。可以看到的是,存量项目的自用比例越高,上网电量部分的机制保障比例越低,在自用比例超过80%之后,实际上是没有机制保障电量的,上网部分只能进入现货市场结算。

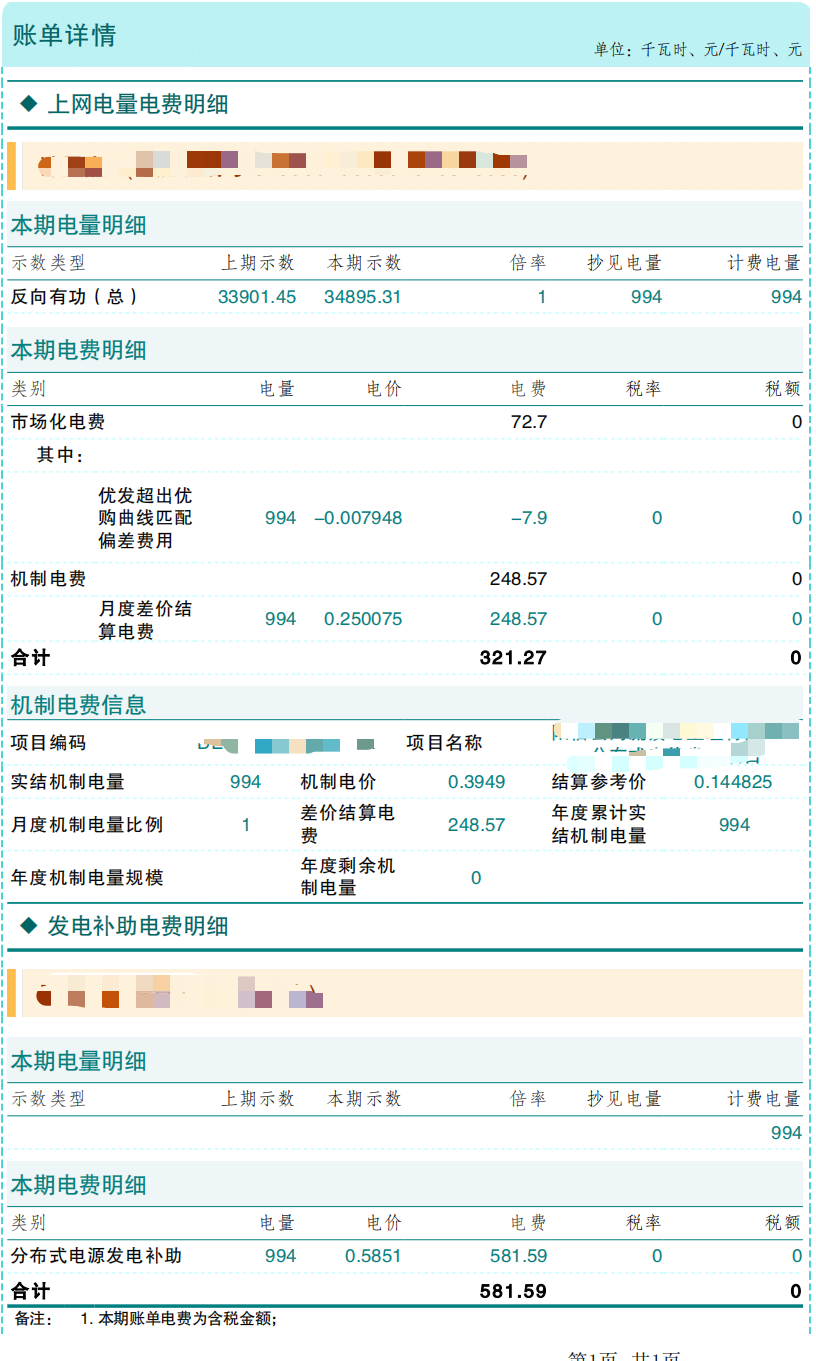

在工商业光伏之外,存量户用光伏项目的收益其实也有明显的下降。尽管自然人户用光伏机制电量执行比例是100%,但根据自然人E项目来看,1月上网电量994度,无补贴部分结算的电费为321.27元,折合度电价格为0.323/度,对比此前0.3949的燃煤基准价,下降约7/度。



分布式光伏的策略调整

从山东1月的分布式光伏电费结算情况来看,分布式光伏项目自发自用仍是是收益最高的模式,EMC模式下的用电价格仍是高于单纯上网电价的。以荷定源意味着并不是屋顶有多大就装多大,而是要根据负荷开确定装机容量,毕竟对于增量项目而言,市场电价会越来越低,甚至为负,而机制电价与保障比例也会逐年降低。

如果一定要安装超过负荷需求的装机,或者由于其他原因导致上网电量较大,那么分布式光伏配储也是工商业光伏的一个新选择。

譬如,如果部分项目由于工厂用电特性问题很难达到100%自用,个别规模较高的项目即便达到80%以上的自用比例用,进入现货的电量也高达几千度,可以看到的是,部分项目出现了“市场化电费为负”的情况,配储更多的是规避在负电价时段发电导致的“付费发电”损失。

需要指出的是,存量项目面对80%以上的机制电量比例以及等同于燃煤基准价的机制电价,尚且面临着项目收益的普遍性下降,对于增量项目来说,无论是机制电量比例或是机制电价均低于存量项目,如果按老模式老方法推进项目,其收益率或将远远跌破行业预期,这也意味着光伏行业在分布式光伏投资开发必须创新商业模式,进一步与负荷绑定将成为大势所趋。

于开发企业而言,在项目前期引入电力交易预测模型,不同自用比例、储能配比以及EMC电价对比等收益测算因素将越来越复杂,而只有将分布式光伏单纯的发电资产升级为灵活互动的系统资源,或才能在电力市场化深水区中守住合理回报。

下图为山东发改委发布的分布式新能源全量入市结算政策解读,具体项目可进一步对照见下:



索比光伏网 https://news.solarbe.com/202602/14/50018466.html
责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2.15GW!山西省2026年分布式可再生能源项目评审结果公示来源:山西省能源局 发布时间:2026-08-27 14:54:21

山西省能源局于2026年8月27日公示了2026年分布式可再生能源项目评审结果。依据相关申报通知及政府信息公开条例要求,省能源局组织专家对各市初选上报的项目开展评审,最终确定34个拟纳入年度建设计划的项目,总装机规模达214.95万千瓦(即2.1495GW)。公示期为2026年8月27日至9月2日,旨在接受社会监督;如有异议,可在公示期内向项目所在市能源局提交书面意见,由市级部门统一汇总后报至省能源局。公告同时公布了咨询电话与电子邮箱,并附有详细项目清单。该评审结果是山西省推进分布式可再生能源发展、落实年度建设计划的重要阶段性成果。

浙能兰电分布式光伏发电项目太阳能光伏组件招标来源:中国电力招标网 发布时间:2026-08-27 10:41:19

浙能兰电分布式光伏发电项目于8月24日启动太阳能光伏组件公开招标。招标方为浙江浙能兰溪发电有限责任公司,计划采购单块尺寸为2382mm×1134mm的光伏组件共计3810块。本次招标不接受代理商及联合体参与投标,强调供应商须具备直接供货能力。投标及远程开标统一通过浙能集团智慧供应链一体化平台和“浙江能源投标管家”系统在线完成,全流程实行数字化管理。投标截止与远程开标时间为2026年9月14日9时30分。该项目是浙能集团推进清洁能源布局、实施厂内分布式光伏建设的重要环节,旨在提升自有厂区绿色电力自给能力。(198字)

TCL光伏科技携手龙华薄膜签署6MW分布式光伏项目合作协议来源:TCL光伏科技 发布时间:2026-08-27 09:39:29

8月20日,TCL光伏科技与国家专精特新“小巨人”企业、绿色工厂龙华薄膜签署6MW分布式光伏项目合作协议。该项目依托龙华薄膜绵阳多个生产基地的屋顶、停车场等闲置空间,采用“光伏+新材料”融合模式,提供涵盖设计、建设、运维的一站式绿色能源服务,并接入TCL自研“巡天”数智化运维平台,实现能源系统可视、可管、可控。建成后预计年发电超530万度,满足部分生产绿电需求,提升企业绿电占比,年减排二氧化碳5332吨,等效植树约30万棵。此次合作既是双方既有合作关系的深化,也是推动高端功能膜材料制造企业能源结构优化、践行绿色低碳转型的重要实践,旨在打造新材料领域绿色用能示范标杆,并探索清洁能源与先进制造业深度融合的可复制路径。(199字)

452.8MW!黑龙江公布2026第三季度分布式光伏电网可开放容量表来源:黑龙江省发改委 发布时间:2026-08-26 17:07:15

黑龙江省发展和改革委员会于2026年8月26日发布公告,公布全省2026年第三季度分布式光伏接入电网的可开放容量为452.8兆瓦。该数据由国网黑龙江省电力公司依据《分布式电源接入电力系统承载力评估导则》(DL/T 2041–2025)开展系统性承载能力评估后测算得出,旨在科学引导分布式光伏项目的规划与建设。公告明确,此举是为了支持省内分布式光伏健康、有序发展,避免接入规模超出电网消纳能力。省发改委表示,将联合国网黑龙江电力公司建立常态化机制,定期开展并公开发布电网承载力评估结果,为项目开发提供及时、准确的容量信息支撑。

又一屋顶分布式光伏项目EPC终止来源:贵州省公共资源交易网 发布时间:2026-08-26 14:04:52

2026年8月20日,贵州睿泰新能源有限公司发布平塘县屋顶分布式光伏绿色能源建设项目EPC招标异常终止公告,原因为报名时间设置过短,后续将修改后重新启动招标。该项目位于贵州省黔南州平塘县,拟利用各乡镇水厂及工业园区厂房屋顶建设光伏发电系统,总屋顶面积约67.4万平方米,实际光伏铺设面积15.9万平方米,计划安装55400块650Wp单晶硅双面N型组件,直流侧装机容量36.01MWp,交流侧30.846MW。项目总投资约1.076亿元,建设周期两年,涵盖方案与施工图设计、设备采购、土建及安装施工、屋顶防水修复、钢结构加固、变配电系统建设及全过程技术服务等内容。已缴投标保证金的单位将依规退还。

内蒙古伊金霍洛旗2026年分散式风电、分布式光伏项目优选结果公示来源:伊金霍洛旗人民政府 发布时间:2026-08-26 08:43:55

内蒙古伊金霍洛旗于2026年8月25日公示了该旗2026年度分散式风电与分布式光伏项目优选结果。本次优选工作依据国家及自治区、鄂尔多斯市相关能源管理政策文件,遵循公平公正、公开透明原则,由旗能源局委托第三方机构组织实施。经评审,内蒙古开远实业集团有限公司获准开发苏布尔嘎镇50兆瓦分散式风电示范项目;内蒙古博晟房地产开发有限公司获准在矿区移民安置住房F3-04小区建设0.34兆瓦分布式光伏发电项目。公示期为2026年8月25日至27日,期间相关申报主体可就评审结果提出实名书面质疑,旗能源局将在七个工作日内予以答复。(199字)

赣发改价管512号解读|江西增量新能源机制电价竞价细则修订 工商业光伏保留资格与规则全梳理来源:索比光伏网 发布时间:2026-08-25 14:18:12

赣发改价管〔2026〕512号江西省增量新能源机制电价竞价细则修订版解读,工商业分布式光伏保留竞价资格,详解60%边际入选门槛、取消履约保函、四可并网要求、延期处罚规则,附申报策略与省际对比,完整版报告扫码获取。

2.05元/W!广东6.92MW分布式光伏EPC中标结果公示!来源:光伏盒子 发布时间:2026-08-25 09:57:08

广东飞南一期6.92MWp分布式光伏项目EPC总承包中标揭晓:四川融驰杭州西湖区分公司以1418.47万元(约2.05元/W)中标。项目涵盖全周期EPC服务,含屋顶加固、并网手续、等保测评及质保服务,落地广东四会,凸显分布式光伏开发向精细化、合规化升级趋势。

重庆“十五五”规划:持续推进“千乡万村驭风行动”和分布式光伏建设来源:重庆市人民政府 发布时间:2026-08-25 09:39:46

《重庆市“十五五”美丽重庆建设规划(2026—2030年)》是指导未来五年全市生态文明建设的纲领性文件,旨在加快建设美丽中国先行区和长江上游重要生态屏障。规划以“九治”(治水、治气、治土、治废、治塑、治山、治岸、治城、治乡)为牵引,系统推进污染防治攻坚与生态系统优化;聚焦碳排放总量和强度双控,加快构建清洁低碳能源体系,明确提出持续推进“千乡万村驭风行动”和分布式光伏建设,拓展可再生能源供给;同步深化绿色产业转型、交通低碳升级与城乡风貌提升,推动形成绿色生产生活方式。到2030年,力争实现长江干流重庆段水质稳定达Ⅱ类、PM2.5持续下降、碳达峰目标如期达成、森林覆盖率保持55%以上等核心目标,全面筑牢生态安全底线。(198字)

苏州分布式光伏装机容量突破800万千瓦来源:新华报业网 发布时间:2026-08-24 15:16:56

截至2024年8月21日,苏州分布式光伏累计装机容量达845.85万千瓦,位居江苏省首位。依托密集的产业基础、丰富的厂房屋顶资源及强烈的市场主体绿色转型意愿,苏州形成了政企协同、全域推进的分布式光伏发展格局。企业作为应用主力,通过自发自用模式实现降本增效与低碳发展双赢,典型如新黎明科技自建光伏项目。伴随装机规模快速扩张,电网承载力、并网效率与新能源消纳面临新挑战。为此,国网苏州供电公司统筹推进电网建设与服务优化:一方面强化配电网网架补强和数字化承载力评估,提升接纳能力;另一方面精简审批流程、加强政企协同、开展专业培训,提供高效便捷的并网服务,并谋划绿电直连等新模式,全面支撑苏州绿色低碳转型与新型电力系统建设。(198字)

银星能源:拟签订3735万元分布式光伏项目合同能源管理协议来源:同壁财经 发布时间:2026-08-24 08:09:39

银星能源拟投资3735万元,在关联方中国铝业股份有限公司广西分公司厂区建设容量不低于12.9487MWp的分布式光伏电站,并签订为期25年的合同能源管理协议。项目由银星能源负责设计、投资、建设及运维,资本金占40%,其余通过银行贷款解决,税后财务内部收益率不低于6.5%。关联方承担全部电量消纳义务,按0.42037元/千瓦时(含税)的基准电价,依据实际供电量按月支付节能效益分享款;绿证、CCER等绿色权益归属银星能源。该交易构成关联交易,已获独立董事专门会议及董事会审议通过,关联董事回避表决,无需提交股东大会审议。公告强调,交易定价公允、结算合理,有利于提升资源利用效率和绿色效益,不损害公司及股东利益,亦不影响公司独立性;但协议尚未正式签署,部分条款可能随项目成本及环境变化调整。(199字)
