央国企集体“违约”,光伏怎么了?

来源:光伏产业网发布时间:2026-02-04 09:11:23

一张通知、一纸诉状、几份财报,拼在一起,就是一场系统性的塌方。

2026年春节未到,光伏行业已经提前感受到了一股来自市场的“倒春寒”。

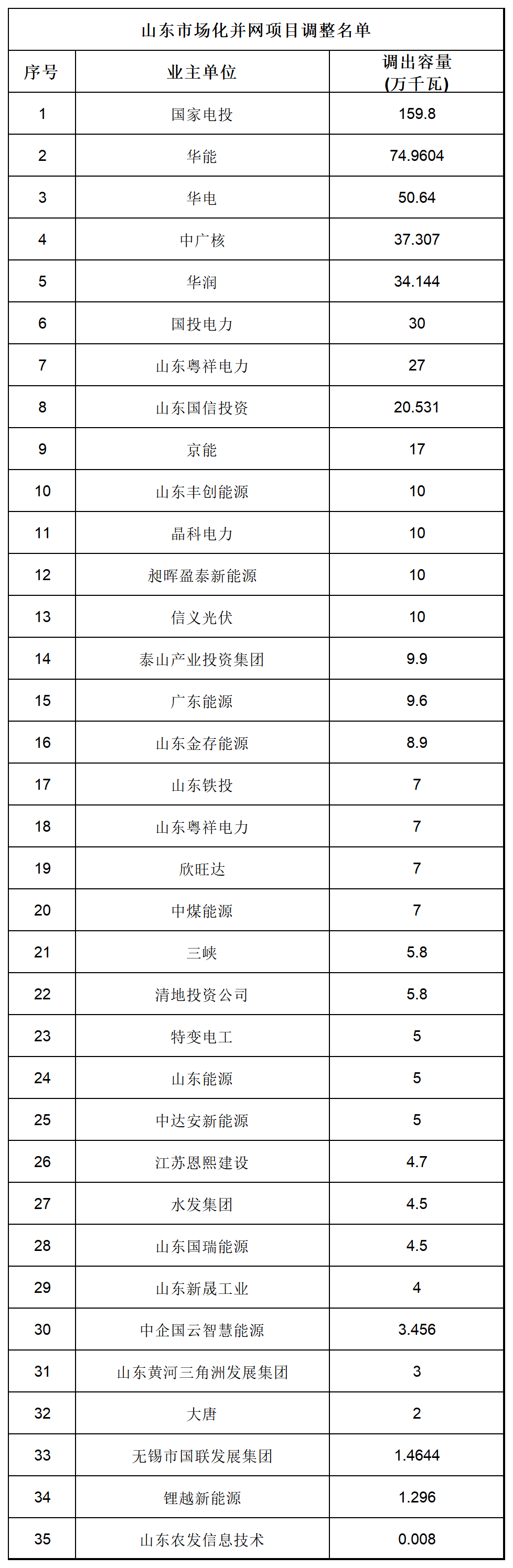

几天前,山东省能源局的一纸通知,让整个行业打了个冷颤。在这份《关于调整集中式光伏发电并网项目名单的通知》中,63个未能如期建成并网的光伏电站项目被移出市场化并网名单,总容量高达583.9万千瓦。


这份名单的沉重之处,不在于它的庞大规模——6GW,这相当于一个中等国家全年的装机量,而是其背后刻着的那些名字:35家电力央国企。

翻开“违约”名单,国家电投、华能、华电、中广核、华润等赫然在列。其中,国家电投被调整容量达100万千瓦,华电集团砍掉40万千瓦、中广核砍掉了近30万千瓦,华润集团砍掉了24万千瓦……

这甚至不是孤例。

光伏,扶不动了?

如果把视线拉长,你会发现这是一场蔓延全国的“大撤退”。

2025年下半年以来,仅贵州、陕西、河北、山西、福建、宁夏等6地,半年多时间里就废止风光项目143个,规模合计约10.67GW;新疆兵团多个师区,出现企业主动申请移出清单,合计规模超过7GW。

当“违约”从个别项目变成集体现象,你就很难再用“审批慢”“手续卡”“施工延误”来解释。因为真正的共性不在施工现场,而在收益模型里。

有人说,光伏退潮的罪魁祸首是“组件太便宜、产能太多、内卷太狠”,这的确解释了制造端的部分问题,但它解释不了另一个趋势:央国企在主动撤退。

央国企是什么?说直白点,它们最擅长做的就是长周期、低波动的基础设施资产。做项目,它们只在乎两样东西,一是现金流的确定性,二是规则稳定且清晰。

好巧不巧,这两样在近期的光伏项目上几乎都看不到。

首先,电价不是低,是低到失去意义。最初,许多项目方还幻想着能够对标煤电;后来机制电价出台,不仅保障水平远低于燃煤基准电价,且多数省份占比都十分有限;再后来,现货市场给了从业者最沉痛的一击,除个别省份外,光伏现货市场电价均价基本都大幅低于0.15元/千瓦时,山东2025年光伏现货市场均价甚至低至几分钱了。

“电价低”还可以咬牙坚持,毕竟从理论上看,靠储能也能时移套利,但如果发了还卖不出去呢?

真正压垮项目的就是这个——弃光限电。

从官方数据来看,2025年1-11月全国光伏利用率94.8%,风电利用率94.3%,较2024年同期的97.0%、96.3%,只是小幅下降,但企业的体感温度其实更低。以中闽能源披露的数据为例,2025年,其位于福建、东北、西北的新能源场站限电率均有所抬高。黑龙江风电项目发电量同比下降27.38%,新疆光伏发电项目同比下降33.22%。该公司黑龙江风电项目限电率超过40%,新疆光伏项目限电率超过50%。

据了解,即便是在用电负荷极大的江苏,光伏弃限率也已突破10%,苏北部分地区甚至超过30%。

这意味着,一个光伏电站,有一半的时间是在晒太阳,而不是在发电。

面对电价腰斩、利用小时数缩水20%-40%的双重暴击,且这两个核心变量都掌握在别人手中,如果你是央国企的负责人,你会怎么做?

违约,赔付违约金,甚至放弃前期投入,成了止损的最佳,甚至是唯一选择。

国家电投去年抛售180亿光伏资产,华电提高项目收益率门槛至6.5%以上,这都是在“算账”之后做出的理性切割。

千亿烂尾不是偶然

发电侧在撤退,制造侧在坍塌。

据不完全统计,2024年以来已有超1000亿元光伏项目停产、烂尾;未进入实质建设阶段即终止的项目规模高达144GW,投资金额超500亿元。

过去三年发生过什么?一句话概率:抢产能、拼规模、忙圈地。

地方政府为了抓产业、抓税收、抓就业,拿出过一整套“促落地”的组合拳:代建厂房、税费减免返还、国资入股、专项基金、低成本融资、专班服务……政企关系亲如一家:企业要速度,地方要政绩,双方在行业上行周期里一拍即合。

可周期一旦掉头,问题就会集中爆发:企业现金流吃紧,项目停摆;地方财政更紧,“不新增隐性债务”是铁的纪律。

于是乎,“协调兜底”变成“依法追偿”。

据不完全统计,2025年光伏企业与地方国资的涉诉金额已超20亿元。

安徽全椒追讨亿晶光电1.4亿元,广西梧州责令沐邦高科退回5.1亿元……这些数字背后,不仅仅是企业经营的失败,更是旧式招商模式与高杠杆扩张在行业下行时必然出现的清算。

矛盾为何同时爆发?

如果把发电侧、制造侧、地方财政、市场规则放到同一张桌子上,你会发现这不是某个环节“掉了链子”,而是三块拼图都有松动。

一、规则在变:新能源从“政策红利”走向“市场竞争”

当行业从“应发尽发”的叙事,转向“适当限电、入市竞价”的现实,资产就从“类固定收益”变成“类商品经营”。收益率门槛、现金流稳定性、风险敞口——这些过去被政策护栏遮住的变量,一夜之间全部露出来。

据悉,个别央企已经把收益率要求摆上台面:风电、光伏及大型基地项目,资本金内部收益率不得低于6.5%;分布式光伏不低于7%。门槛不是为了刁难,而是告诉行业:没有确定性,就没有投资。

二、系统卡滞:狂飙的光伏,撞上电网的“南墙”

光伏出力高峰集中在午间,而不少地区午间恰恰是负荷低谷,容易“发用错配”,电网调峰压力上升,现货价格被压到极低,甚至出现负电价。

资本的偏好已经出现变化:风电在出力曲线上更能与光伏互补、更电网友好,储能从“成本包袱”开始被重新定价为“系统资产”。行业出现一个新现象:风电逆袭、光伏失宠、储能成新战场。

三、资金收紧:地方兜底能力下降,扩产神话自然破灭

市场空间收缩,地方政府不愿意扶也不敢去扶,过去靠补贴、返还、代建强推项目上马的模式已然失灵。企业在上行周期里习惯了把规模当胜利,到了下行周期就会发现,规模不是护城河,现金流才是。

未来会怎样?

光伏当然不会消失。2025年国内新增光伏装机仍创历史新高,这是长期趋势的一部分。

山东省能源局在清退63个项目的同时,也留下了一个口子:对29个已开工、有诚意的项目给予宽限期。这表明,政策的风向已从“唯规模论”转向了“唯质量论”。那种靠倒卖路条、圈占资源就能发财的日子一去不复返了。未来的新能源市场,属于那些真正懂电力、懂交易、技术过硬、资金雄厚的长跑者。

结语

盈亏同源。

过去几年,光伏行业享受了政策红利带来的爆发式增长,如今,它必须承受市场化改革带来的阵痛。

山东的“大清退”、企业的“大亏损”、产业的“大洗牌”……淘汰的不是技术,也不只是产能,而的是一套旧逻辑:

把政策当靠山,把规则当摆设,把扩产当筹码,至于不确定性?以后再说。

而市场化的残酷就在于,它不会等你“以后再说”。它只会在某个冬天,用一张通知、一纸诉状、几份财报提醒你:行业成熟的标志,从来不是装机有多少,而是把账算得清。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
12天高效交付!弘元绿能助力华电腾格里河西新能源基地80万千瓦光伏项目建设来源:弘元绿能 发布时间:2026-10-15 06:39:35

弘元绿能12天高效交付华电甘肃腾格里沙漠80万千瓦光伏项目320MW组件,彰显全产业链协同与紧急履约硬实力。文章揭秘其快速响应机制与沙戈荒基地供应保障能力,并预告10月22日兰州“新能源大基地+算电协同”零碳大会。

通威太阳能科技金堂基地获评“重服务守信用AAA企业”,以优质服务赋能光伏产业高质量发展来源:通威股份 发布时间:2026-10-15 06:32:12

通威太阳能金堂基地获“重服务守信用AAA企业”认证,继多项AAA信用认定后再添权威背书。作为西南首家GW级光伏组件基地,其TNC3.0系列组件具备90%双面率、优异弱光与遮挡防护性能,显著降本增效,彰显服务力、信用力与产品力三重优势。

2.895元/W!山西300MW光伏基地项目EPC中标结果公布来源:中国招标投标公共服务平台 发布时间:2026-10-10 09:26:47

10月9日,山西原平能源转型与生态治理风光示范基地二期300MW光伏项目EPC总承包中标结果揭晓,中国电建集团北京勘测设计研究院有限公司以8.686亿元中标,折合单价2.895元/瓦。该项目由华电(原平)新能源有限公司招标,位于山西省忻州市原平市,交流侧装机容量为300兆瓦。中标范围涵盖光伏场区、集电线路、220千伏升压站及送出工程等全部建设内容,实行“交钥匙”总承包模式,包括勘察设计、设备采购(其中光伏组件、逆变器等关键设备须采用华电集团集采产品,电缆需通过华电商城采购)、建筑安装、系统调试、涉网试验、竣工验收及精品工程创建等全过程服务。

国家能源局:跟踪指导地方科学组织2027年增量项目机制竞价 及时引导纠偏来源:国家能源局 发布时间:2026-10-09 08:38:58

本文报道了国家能源局召开全国可再生能源电力开发建设月度调度会的情况。会议通报了2026年1—8月我国可再生能源发展进展:可再生能源总装机达24.96亿千瓦,占全国电力总装机60.8%;风光装机19.92亿千瓦,占比48.5%,其中光伏装机历史性超过煤电,成为第一大电源;可再生能源发电量占全国总发电量41.6%。会议提出四项重点任务:加快推进新能源重大工程建设;健全新能源价格结算机制,特别强调由主管部门跟踪指导地方科学组织2027年增量项目竞价,并及时引导纠偏;着力解决电力消纳瓶颈,强化电网补强与市场机制创新;发挥新能源在稳投资、促增长中的作用,清理非技术性开发障碍。

国家能源集团山东鲁北基地500MW光伏EPC招标来源:国能e招 发布时间:2026-09-30 11:38:40

本文为国家能源集团山东鲁北盐碱滩涂风光储输一体化基地W9-1地块光伏项目(一期500MW)EPC工程总承包的公开招标公告。项目位于山东鲁北盐碱滩涂区域,总装机容量500MW,分两个标段实施:一标段201MW,涵盖光伏区、35kV集电线路、220kV升压站、220kV送出线路及配套储能系统等全链条勘察、设计、采购、施工与调试;二标段299MW,主要负责对应容量光伏场区的全部建设内容。项目采用EPC总承包(交钥匙)模式,要求承包人全面负责前期手续、工程建设、并网验收及质保工作,并确保于2027年6月30日前实现全容量并网发电。公告明确了投标人须具备的资质等级、类似业绩、项目经理及关键岗位人员资格条件等具体要求,且不接受联合体投标。

2027年起大型工商业光伏不纳入!海南新能源机制差价结算细则批复来源:海南省发改委 发布时间:2026-09-30 09:06:48

本文介绍了海南省发展和改革委员会于2026年9月批复的《海南省增量新能源项目可持续发展价格结算机制竞价实施细则(2026年V1.0版)》核心内容。该细则自印发之日起实施,适用于2025年6月1日后投产且未纳入既有机制的风电、光伏等增量新能源项目。明确自2027年1月1日起,新投产的大型工商业分布式光伏项目不再纳入电价竞价主体范围;此前已明确电价的光热项目及竞争性配置的海上风电项目亦不参与。细则规定了竞价组织方式、主体登记、申报与出清规则,并建立严格履约约束:未投产项目若实际并网时间较申报时间延迟超6个月,将作废竞价结果并取消三年内参竞资格。同时配套差价结算机制,强化信用管理与并网保障,旨在通过市场化竞价科学确定机制电价,引导新能源健康有序发展。

国家电投云南200MW光伏项目并网来源:国家电投云南国际 发布时间:2026-09-28 09:13:03

国家电投云南国际香格里拉其宰200兆瓦光伏项目于9月26日成功实现首投并网。该项目位于海拔4095—4600米的香格里拉市高寒山地,总装机容量200兆瓦,配套建设一座220千伏升压站及送出线路。自5月25日开工以来,建设团队克服高寒缺氧、施工窗口短、生态敏感等挑战,通过党员联合突击队与青年突击队协同攻坚,创新高海拔施工工艺和智慧调试体系,形成可推广的山地光伏建设经验;同步实施珍稀植物保护等生态保护措施,实现绿色施工与高原生态和谐共生。项目年均上网电量约3.6亿千瓦时,可年节约标煤11.1万吨,减排二氧化碳28万吨。后续将全力推进全容量并网,支撑云南绿色能源转型与新质生产力发展。(199字)

中企在阿塞拜疆投资建设的大型光伏项目正式并网来源:新华社 发布时间:2026-09-23 08:55:35

由寰泰能源投资建设的阿塞拜疆戈布斯坦100兆瓦光伏电站于9月16日在巴库正式并网。该项目位于加拉达格区,安装约20万块太阳能电池板,配套建设一座110千伏升压站,年发电量预计达2亿千瓦时,可节约天然气约4500万立方米、减少碳排放约9.7万吨。作为中阿能源合作的重要成果,项目恰逢两国自2025年建立全面战略伙伴关系后务实合作深化期。阿塞拜疆总统阿利耶夫在并网仪式上肯定可再生能源合作成效,强调该领域已成为双边合作亮点,并表示欢迎更多中国企业赴阿投资绿色能源项目。此举亦契合阿方加速能源转型、提升绿色电力出口能力的国家战略。

大型光伏逆变器工厂投产,设计产能可达60GW来源:索比光伏网 发布时间:2026-09-22 08:46:59

德国SMA太阳能技术公司在尼斯特塔尔建成投产一座大型光伏逆变器工厂(吉瓦工厂),总投资约8000万欧元,占地4.6万平方米。该厂主要生产新一代集中式逆变器、储能系统及大型公用事业级能源管理设备,是SMA布局公用事业光伏市场的战略核心。虽未公布当前实际年产能,但设计满负荷产能可达60GW;相较2023年规划的20GW初始目标,投产后公司整体制造产能已提升至40GW。工厂建设兼顾产能扩展与本土化发展,旨在增强欧洲光伏关键设备的自主制造能力,并支撑未来能源转型所需的工业基础。

《光伏组件安全要求》等三项强制性国家标准终端用户专场宣贯会在呼和浩特成功举办来源:CESI光伏标准化 发布时间:2026-09-21 10:05:05

2026年三项光伏强制性国标终端用户专场宣贯会在呼和浩特举行,首次面向央国企全面推动标准从生产端延伸至应用端。会议聚焦标准解读、认证应用与实施计划,以“标准+认证+监管”闭环机制打通落地“最后一公里”,助力光伏产业由“拼规模”向“拼价值”转型。

国家电投集团发电总装机突破3亿千瓦来源:国家电力投资集团有限公司 发布时间:2026-09-16 14:22:12

国家电投集团发电总装机容量于2026年8月底突破3.13亿千瓦,标志着其能源供给能力跃上新台阶。文章系统梳理了集团重组11年来的发展脉络:从2015年约1亿千瓦起步,到2022年超2亿千瓦,再到如今超3亿千瓦,年发电量达7400亿千瓦时,供热覆盖5亿平方米、惠及1360万人。清洁能源装机占比达74.85%,建成青海共和全球最大光伏园区、乌兰察布百万千瓦级陆上风电、多个百万千瓦级海上风电及水电扩机项目。火电加快绿色智能升级,白音华、滨海、桥头等标杆煤电项目实现深度调峰与高效运行。科技创新成果显著,“国和一号”核电、300兆瓦级F级燃机、大安绿氨示范项目(创六项全球之最)及多项国家级数据集建设,有力支撑新型电力系统构建与新质生产力培育。(199字)
